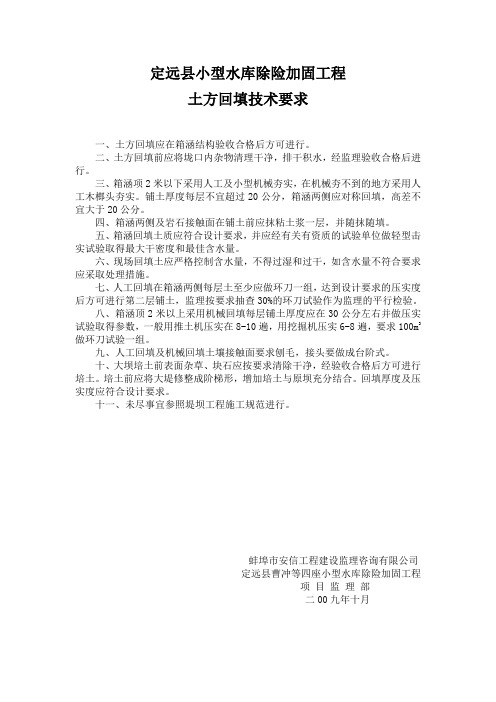

定远县小型水库除险加固工程土方回填技术要求一、土方回填应在箱涵结构验收合格后方可进行。
二、土方回填前应将垅口内杂物清理干净,排干积水,经监理验收合格后进行。
三、箱涵项2米以下采用人工及小型机械夯实,在机械夯不到的地方采用人工木榔头夯实。
铺土厚度每层不宜超过20公分,箱涵两侧应对称回填,高差不宜大于20公分。
四、箱涵两侧及岩石接触面在铺土前应抹粘土浆一层,并随抹随填。
五、箱涵回填土质应符合设计要求,并应经有关有资质的试验单位做轻型击实试验取得最大干密度和最佳含水量。
六、现场回填土应严格控制含水量,不得过湿和过干,如含水量不符合要求应采取处理措施。
七、人工回填在箱涵两侧每层土至少应做环刀一组,达到设计要求的压实度后方可进行第二层铺土,监理按要求抽查30%的环刀试验作为监理的平行检验。
八、箱涵顶2米以上采用机械回填每层铺土厚度应在30公分左右并做压实试验取得参数,一般用推土机压实在8-10遍,用挖掘机压实6-8遍,要求100m3做环刀试验一组。
九、人工回填及机械回填土壤接触面要求刨毛,接头要做成台阶式。
十、大坝培土前表面杂草、块石应按要求清除干净,经验收合格后方可进行培土。
培土前应将大堤修整成阶梯形,增加培土与原坝充分结合。
回填厚度及压实度应符合设计要求。
十一、未尽事宜参照堤坝工程施工规范进行。
蚌埠市安信工程建设监理咨询有限公司定远县曹冲等四座小型水库除险加固工程项目监理部二00九年十月2009水库除险加固穿堤建筑物土方回填抽验办法1、计划对2009年出现加固每座改建的穿堤建筑物均委托市水利工程质量检测中心对回填土压实度(或干密度)进行抽检。
2、每座改建的穿堤建筑物回填土检测不少于7个部位(每个部位抽检一组)。
即涵深高度1/2高程附近箱涵两侧(第二级涵身高度与倒数第二级涵身范围)各取一组(共有4组)、涵顶到顶上2m范围内在中轴线位置和第二级涵身位置各取一组,设计水位以下1m范围内在中轴线位置各取一组。
符合设计要求保证填方的强度和稳定性2、土料选择碎石类砂土类等(不大于每层铺贴厚度的2/3,可作为填料含水率符合要求的粘性土可作各层填料淤泥质土不能用作填料北方地区冬期冻土原则上不能用于回填宜选用原基槽中挖出的土一般以手捏成团,落地开花为宜若含水率过大,采用翻松,晾干,风干,换土回填,掺入干土及其他吸水性材料等措施若土料过干,则需预先撒水润湿.二、土方回填条件1、基底处理清除基底上的垃圾,草皮树根,排除坑穴中积水,淤泥和杂物采取措施,防止地表水流入填方区若基底土质疏松,需先进行夯实填土区域若处于含水量很大的松土地区,首先先进行排水疏干,换填其中淤泥质土填土区坡陡于1/5时,先将斜坡挖成阶梯状, (H x L=200~300 x 1m ),防止土体滑动.2 、结构条件室外回填,填方前对拟回填范围内的各种基础进行验收,对防水防水保护层进行检查验收,并办好隐检手续.室内回填,拟回填范围内机电管线安装验收完成,基底积水及有机物等清理完毕.技术准备3、技术准备根据图纸要求及现场实际情况选择符合要求的土料种类,确定回填范围.和回填顺序.合理得确认填土料含水率控制范围,以及虚铺厚度和压实遍数,重要得填方工程需要通过压实实验来确认具体参数.三、土方的压实的技术标准压实系数λc = ρd (土的实际干密度) / ρdmax(土的最大干密度)3、含水率要求四、土方的压实一般要求将透水性小的土置于透水性大的土层之上,边坡宜用透水性大的土.回填自下往上,在起伏之处做好1:2阶梯型边坡,分段填筑时可作1:1.5的斜坡,接缝部位不可留到墙角柱墩基础等重要部位.填方尽量留一些沉降下沉高度,砂土留 1.5%H ,粉质粘土留3%-3.5% H有地下水和滞水时候,应设置排水沟和集水井已填好的土方遭水浸泡后需铲除淤泥,再进行下一道施工当天填土当天压实夯实的方法1、人工夯实将填土初步整平,按一定方向进行,一夯压半夯,夯夯相接,两遍纵横交叉,分层夯打,夯实基槽时由四边向中间打夯.基坑基础回填时在四周或两侧同时回填和夯实回填管沟时,人工先在管子周围填土夯实,两边同时进行,填至管顶0.5m 以上可用机械回填.雨季施工,回填土应持续进行,尽快完成,雨前尽量将已夯完土体做成坡装利于排水.施工时需有防雨措施,防止水流入基坑内.冬季施工,每层铺土厚度应比常温施工时减少20%-50%冻土体积不超过总体积的15%.2、机械压实机械碾压之前,先用轻型推土机推平,使表面平整碾压使机具与管道保持一定距离平碾一层后,需人工拉毛,表面太干时,需要撒水润湿3、质量标准1)有密实要求的土方,每层回填后均需进行干密度实验(环刀取样),合格后进行下道工序.2) 基坑和室内填土,每层100-500平M取1组,场地平整填方,每400-900平M取一组,管沟回填每20-50m取一组填土后干密度需有50%符合设计要求,其余最低值与设计值差小于0.08t/m3 ,且不应集中.填土工程质量检验标准。
土方回填施工的质量要求在土木工程中,土方回填施工是一项重要且常见的工作。
土方回填的质量要求直接影响到工程的稳定性、持久性和安全性。
为此,本文将介绍土方回填施工的质量要求及相关注意事项。
一、材料选择1. 土方回填材料应符合相关标准,并经过合理的处理,确保质量合格。
2. 选择的土方回填材料应具有良好的密实性和稳定性,能够满足工程要求。
二、施工准备1. 土方回填施工前,应将周围地面清理干净,确保无杂物和障碍物存在,以免影响回填材料的均匀性和紧密性。
2. 根据工程设计要求,合理规划土方回填的施工顺序和进度,确保施工效率和质量。
三、回填施工技术要求1. 施工现场应有合适的办法控制土方回填材料的湿度,确保回填材料与周围土壤的相互结合。
2. 土方回填施工应遵循适当的分层施工原则,每层回填后应均匀夯实,确保土方回填的整体均匀性和紧密性。
3. 高填土方的回填施工中,应采用适当的块状回填技术,防止土方垂直位移。
4. 土方回填施工临边缘部分应采用横向夯实技术,确保回填的稳定性和密实性。
5. 在土方回填中,应注意避免回填材料与地下管线相互影响和损坏,必要时采取保护措施。
6. 对于需要特殊处理的土质地层,如膨胀土、粘性土等,应采取相应的预处理措施,增强土方回填的稳定性。
四、质量监测与验收1. 在土方回填施工过程中,应进行相应的质量监测,包括土方回填的高度、均匀性和密实度等指标的检测。
2. 对于土方回填材料的选择和施工,应及时记录相关数据和记录,以备验收使用。
3. 土方回填施工的验收应严格按照相关标准进行,确保回填质量的合格性和安全性。
总结:土方回填施工的质量要求直接关系到工程的稳定性与安全性。
在实际操作中,应选择符合标准的回填材料,并严格按照设计要求进行施工。
同时,对施工过程中的监测与验收也需要高度重视,以确保回填施工符合质量要求。
只有做好土方回填施工的质量控制,才能确保工程的长期可靠运行。
土方回填施工标准规范要求土方回填是工程建设中的一个重要环节,合理的施工标准和规范要求,对于确保工程质量、保护环境和人身安全具有至关重要的作用。
本文将围绕土方回填施工标准规范要求展开论述。
一、施工前的准备工作1.调查勘探:施工前需要进行详细的现场调查和土壤勘探,了解土地的地质条件、土壤性质及含水量等。
根据不同的土壤类型和地质条件,确定合理的土方回填方案和施工标准。
2.场地平整:在进行土方回填前,需要对回填区域进行平整,清除杂草、石块、垃圾等。
确保回填区域的表面平整,以便进行下一步的回填工作。
二、施工材料的选择与使用1.土壤材料:回填土壤的选择应根据工程所在地的土壤类型而定,以保证回填土壤与原土壤的物理性质和化学性质相近,避免出现松散、沉降、侧压或渗透不良等问题。
2.填充材料:在需要回填的区域,需要使用机械设备进行填土作业。
填土材料应符合规范要求,具备稳定性和排水性能,以确保回填土体的均匀性和密实度。
三、回填施工的技术要求1.土方回填的均匀性:回填土方应按照设计要求进行均匀回填,避免出现局部高低错位的情况。
回填土方的厚度和填土层应按照设计要求进行控制,以保证整个回填体的稳定性。
2.回填土壤的密实度:回填土壤的密实度对工程的稳定性和承载力起着重要作用。
施工过程中需采取有效的土壤密实措施,如采用土壤填筑机械或者人工碾压等方式,确保回填土壤的密实度达到设计要求。
3.回填层的分层压实:回填土壤一般会分为若干层进行回填,每层回填后需进行相应的压实处理。
压实方法可以采用机械碾压或人工敲实等方式,以提高回填土层的密实度。
四、工程验收标准1.回填体的平整度:回填体应具备一定的平整度,表面不得出现凹凸不平、坑洼现象。
可以通过水平仪或平板进行检测,确保回填体的平整度符合标准规范。
2.回填土壤的湿度和含水量:回填土壤的湿度和含水量应符合设计要求,避免出现过于湿润或过于干燥的情况。
施工过程中需进行相应的湿度和含水量测试,确保回填土壤的质量符合标准。
土方回填施工的技术要求土方回填施工是指在土木工程中,将挖掘出的土方重新填充到挖方或挡土墙中,以达到填方平整、稳定、耐久的目的。
本文将介绍土方回填施工的技术要求,以确保施工质量和工程安全。
一、土方回填的土质要求1. 土方的选择:回填土应符合工程设计要求,并能满足相关标准。
土方应具有良好的抗压能力、抗冻性能、排水性能和稳定性。
2. 回填土的分层:如果回填土质地较差,应进行分层回填。
每层回填高度一般不宜超过30cm,并且在回填每一层土方时,都应进行合理的压实处理,以确保整个回填体的稳定性。
二、土方回填的施工要求1. 土方回填的施工顺序:应按照工程设计和施工方案的要求,确定回填顺序。
2. 清理土面:在回填前,必须清理土面,除去因行人、车辆或其他原因造成的杂物。
3. 软土层的处理:在填筑过程中,如果遇到软土层,应先进行软土处理。
可采取加固、夯实、加压等措施,使软土层达到规定的强度和稳定性。
4. 填筑高度的控制:根据设计要求,控制回填土的填筑高度。
每次回填不宜过厚,以免影响土方的压实效果。
5. 压实处理:土方回填后,必须进行适当的压实处理,以提高土方的稳定性。
可采取地面碾压、夯实、振动压实等方法进行处理。
6. 灌浆加固:根据需要,在回填土方中进行灌浆加固处理,以提高整体的稳定性和抗渗性能。
7. 施工场地的排水:在土方回填施工过程中,应合理设置排水设施,确保施工场地的排水畅通,防止因积水造成回填土方的不稳定。
三、土方回填的安全要求1. 施工现场的安全:在进行土方回填施工时,必须严格遵守相关的安全规定,设置必要的警示标志,确保施工现场的安全。
2. 设备的操作安全:操作土方回填设备时,必须经过培训并取得相关证书,操作人员必须熟练掌握设备的使用方法,严禁无证上岗。
3. 查验地基的稳定性:在进行土方回填前,必须对地基进行稳定性查验,确保地基的承载力可以满足回填土方的要求。
4. 监测施工质量:在土方回填施工过程中,要进行施工质量监测,及时发现并处理施工中可能出现的问题,确保施工质量和工程安全。
土方回填规范要求土方回填是指在工程施工过程中,对挖掘出来的土方进行回填,以填充挖掘区域,保证地面的平整和稳定。
土方回填的规范要求是为了确保工程的安全,防止土方回填后引起坍塌、沉降等不良现象。
下面是一些土方回填的规范要求,具体内容如下:一、土方回填前的准备工作1. 对挖掘区域进行清理,清除杂草、垃圾等杂物,保持挖掘区域的整洁。
2. 清除地下管线、电缆等设施,避免损坏。
3. 对挖掘区域进行勘察,了解地质情况,确定适合的回填土方种类。
4. 根据设计要求,确定土方回填的高程等级和厚度。
二、土方回填的施工工艺1. 将回填土方分层进行,每层厚度不超过50cm,逐层夯实,夯实厚度为20cm左右。
2. 夯实土方时要避免过度夯实,以防止土方变形或者抬高地面。
3. 对于湿土方的回填,要避免在雨季进行回填工作,以免影响土方的稳定性。
4. 确保挖掘区域周围的排水设施完善,并及时清理雨水积聚,防止水分渗入土方导致沉降。
三、土方回填的质量要求1. 土方回填应满足设计要求,保持设计高程和坡度。
2. 土方回填材料应符合规定的技术要求,如土方回填材料的含水率、筛分等。
3. 回填土方应均匀夯实,夯实后应具备一定的密实度和稳定性。
4. 对于特殊地质条件下的土方回填,应进行监测和检测,确保回填后的稳定性和可靠性。
四、土方回填后的验收标准1. 土方回填后,应进行验收,检查回填土方的高程、平整度和夯实度等。
2. 验收合格的回填土方,应符合设计要求,并符合相关规范的要求。
3. 对于不合格的回填土方,应及时修复或更换,确保工程的质量。
以上所述为土方回填的规范要求,只是一部分,具体要根据不同的工程地质条件和设计要求来进行调整和补充。
土方回填的规范要求是为了确保土方回填后的工程安全和稳定,避免因为不合理的回填而导致的事故和质量问题。
因此,在施工过程中,要严格按照规范要求进行土方回填,确保工程的质量和安全。
土方回填中的地基处理要点及技术要求解析地基处理是建筑工程中至关重要的一步,它直接关系到建筑物的稳定性和安全性。
土方回填作为一种常见的地基处理方式,需要注意一些要点和技术要求以确保地基的稳定和持久性。
本文将对土方回填中的地基处理要点和技术要求进行详细解析。
一、地基处理要点1. 地基平整与压实:在进行土方回填之前,必须确保地基平整,并进行适当的压实工艺。
平整的地基可以减少土方回填过程中的不平衡情况,而压实可以增强地基的稳定性和承载能力。
因此,地基平整与压实是土方回填中的关键要点之一。
2. 剖面设计和坡度控制:在进行土方回填之前,必须进行剖面设计和坡度控制。
剖面设计可以确保土方回填的均匀性和稳定性,避免局部地基过高或过低。
坡度控制可以有效地控制地基的水平和垂直方向的坡度,确保地基的稳定性和安全性。
3. 松土与加固:土方回填过程中,常常需要对土壤进行松土和加固。
松土可以改善土壤的密实度和渗透性,促进水分的渗透和排泄。
加固可以增强土壤的承载能力和稳定性,避免地基出现下沉和变形。
4. 防止渗漏:土方回填中的地基处理还需要注意防止渗漏。
在进行回填之前,应采取防水措施,避免水分渗入地基,影响地基的稳定性。
同时,在回填过程中,应留意排水系统的设计和布置,确保水分能够及时排泄,避免地下水位过高导致地基沉降。
5. 分层夯实:土方回填时,应采取分层夯实的方式进行处理。
分层夯实可以确保每层土方的稳定性和承载能力。
夯实过程中,可采用合适的机械或人力进行,以达到预期的夯实效果。
二、地基处理技术要求1. 地基基础条件评估:在进行土方回填之前,必须进行地基基础条件评估。
评估包括地基的地质情况、土壤类型、承载能力等方面的调查和分析。
评估结果将指导地基处理的具体方案和技术要求。
2. 勘察和测量工作:在进行土方回填之前,需要进行相关的勘察和测量工作。
勘察和测量工作包括地基平整度的测量、地基土壤的取样和测试、地下水位的测量等。
这些数据将为地基处理提供可靠的依据。
关于土方回填的施工规范和技术要求分析土方回填是土木工程中常见的施工工序之一,它是指将挖掘出的土壤重新填回到挖掘的坑洞或基坑中,以实现地面平整和基础稳固的目的。
土方回填工程的质量和技术要求对工程的稳定性和耐久性有重要影响。
本文将对土方回填的施工规范和技术要求进行分析,以帮助读者更好地理解和实施土方回填工程。
首先,土方回填的施工规范包括以下几个方面:1. 土方回填的材料选择:回填的土壤材料应符合相关规范要求,并具有一定的粒度和密实性。
通常情况下,应选择与原土壤性质相近或相同的土壤作为回填材料,以确保土壤的一致性和均匀性。
2. 土方回填的施工工艺:施工前应对回填区域进行必要的地基处理,如松土、坍塌等。
回填过程中应分层进行,每层回填后应进行适当的夯实处理,以提高土壤的密实度和稳定性。
同时,应合理控制回填土层的厚度,避免过度填土引起土壤沉降或坍塌。
3. 土方回填的施工环境要求:在施工过程中,应确保回填区域的排水良好,避免积水引起土壤液化或变形。
同时,在高湿度或降雨天气下应暂停回填工程,以免影响土壤的稳定性和施工效果。
4. 土方回填的质量控制:回填土壤的密实度是关键的质量指标之一。
应定期进行密实度测试,并根据测试结果进行必要的调整和控制。
另外,还应进行回填土壤的化验分析,以确保回填土壤符合相关的质量要求。
其次,土方回填的技术要求包括以下几个方面:1. 回填土壤的粒度要求:回填土壤的颗粒分布应符合一定的要求,以确保填土层的均匀性和稳定性。
通常情况下,回填土壤的颗粒直径应控制在一定的范围内,以避免填土层的破坏和沉降。
2. 回填土壤的压实要求:回填土层的压实度是关键的技术要求之一。
应通过合适的压实设备和方法,使回填土层获得足够的密实度和稳定性。
在压实过程中,应遵循相关规范和标准,确保压实效果符合要求。
3. 土方回填的稳定性要求:回填土壤的稳定性是保证工程稳定性的核心要求之一。
应根据具体工程情况,考虑土方回填后的地基变形、支撑结构的稳定性等因素,并采取适当的措施来保证工程的稳定性和安全性。
土方回填的技术要求及工序验收土方回填技术要求及工序验收1、执行标准:《建筑地基基础工程施工质量验收规范》GB50202-20022、适用范围:*****************项目3、材料要求:填方土料要符合设计要求4、技术要求4.1土方回填前,应清除基底的垃圾、树根等杂物,抽除坑内积水、淤泥,验收标高。
如在松土上回填,应在基底压实后再进行。
4.2地下室外墙防水挤塑聚苯板保护层施工完毕后进行回填土施工。
4.3基础侧向回填、散水、室内房心回填等非种植区域,采用设计要求的土料回填;绿化区域采用种植土回填;道路回填采用砂砾土回填。
4.4对填入的土料,经监理、甲方检验回填土料的种类、粒径,有无杂物,验收合格,方可填入。
4.5填方施工过程中,应检查排水措施,每层填筑厚度、含水量控制、压实程度。
填筑厚度及压实遍数、压实系数及机具,应符合表1规定。
填土施工时的分层厚度及压实遍数表1压实机具分层厚度(mm)每层压实遍数平碾250 6-8 振动压实机(常用)300 3-4机械打夯机(常用)250 3-4人工打夯<200 3-44.6回填土施工结束后,应检查标高、边坡坡度、压实程度等,检验标准应符合表2规定。
4.7 回填土全部完成后,表面应进行拉线找平,凡超过设计标高的地方,及时依线铲平;凡低于设计标高的地方,应补土找平夯实。
4.8回填土在相对两侧或四周同时进行回填土时应从每段的地势最低的部位开始,由一端向另一端,自下而上的铺填。
深浅坑相连时,应先填深坑,填平后与浅坑全面分层填夯。
填土工程质量检验标准(mm )表25、工序验收5.1回填前,施工人员在墙体、柱、槽壁及控制桩上弹回填土分层控制线。
每层厚度、夯实遍数和质量标准符合表1和表2规定。
5.2施工过程中,土方回填执行工序验收制度,从回填前基底验收开始,每道工序完成经三方(施工方、监理和甲方)验收合格后,方可进行下一道工序施工,直至每层回填完成。
回填土工序验收表格详见附表。
