某地下车库基础混凝土施工技术交底[全面]
- 格式:doc
- 大小:49.52 KB
- 文档页数:2
底板混凝土浇筑技术交底1、现场概况本工程1#地下车库、1-1—1-8(B1块)轴2200平方,混凝土高度65cm,浇筑方量为1400方。
混凝土浇筑自西向东进行浇筑,两台45米泵车位于西门口,和场地中间位置,总浇筑时间为12-15小时。
浇筑流程详见下图:2、人员配置:现场过程控制小组:组长:XX组员:XX施工班组:2班作业,一个班组共配置10人,XX负责钢筋工值班、木工值班各2人。
3、主要机械配置:4、浇筑工艺流程:浇筑施工工艺流程总指导:布置混凝土汽车泵混凝土供货验收开机、泵送砂浆、润管浇筑第一层混凝土振捣作业面推进浇筑第二层混凝土振捣返回混凝土第三层混凝土振捣循环作业混凝土表面第一次赶平、压实、抹光混凝土表面二次赶平、压实、抹光混凝土及时覆盖保温保湿养护混凝土5、浇筑要求1)浇筑方式的选择:“分带施工、分层浇筑、分层振捣、一个斜面、一次到顶”的推移浇筑法(见下图7),沿一个方向向前浇筑,浇筑到头时,回到原开始点,开始第二道混凝土的浇筑,这样可以控制混凝土在初凝前接好茬,防止出现施工冷缝。
分层浇筑宜于混凝土的振捣,且混凝土的暴露面小,冷量损失小,有利于降低基础底板混凝土的最高温升振捣时要求振捣棒快插慢拔,在振捣过程中,将振捣棒上下略有抽动,以使上下振动均匀,每次振捣时间一般以20-30s为宜,但还应视混凝土表面无明显下沉,不再出现气泡,表面泛出灰浆为准,振捣棒移动间距为1.5倍振捣半径。
2)振捣底板外墙防水导墙,以及柱帽吊模位置时,应等底板混凝土稍有流动性变小但未到初凝,再浇筑导墙混凝土,浇筑过程中,如有混凝土漏出,随漏随铲,放入导墙中重新振捣,直至导墙浇筑至顶面标高,底板无多余混凝土。
导墙吊模施工,混凝土浇筑必须在底板混凝初凝前进行浇筑,浇筑厚度为超过模板3-5cm,振动时应插入底板混凝土5-10cm为宜,每段砼连续浇筑,不得出现冷缝。
3)振捣过程中,要防止振动模板,并尽量避免碰动钢筋、管道、止水带、预埋件等。
一、交底目的为确保地下车库砼浇筑施工过程中的安全,预防事故发生,保障施工人员生命财产安全,特进行本次安全技术交底。
二、交底对象全体参与地下车库砼浇筑施工的作业人员、管理人员及监理人员。
三、交底内容1. 施工准备- 施工前,对施工现场进行全面检查,确保场地平整、排水畅通,并做好临时设施的安全防护。
- 检查模板、支架的稳定性,确保其符合设计要求,无变形、扭曲、锈蚀等现象。
- 检查钢筋质量,确保其符合设计要求,无断裂、锈蚀等现象。
- 施工人员应穿戴好个人防护用品,如安全帽、工作服、防护鞋等。
2. 施工过程安全措施- 施工人员进入施工现场必须佩戴安全帽,系好帽带,并正确使用个人劳动保护用品。
- 高处作业人员必须系好安全带,佩戴安全绳,并设置安全防护网。
- 严禁酒后作业、疲劳作业。
- 施工现场严禁高空抛物,严禁在施工现场吸烟。
- 施工用电必须符合安全规范,临时电线必须架空在2.5m高以上,并设置明显的警示标志。
- 电动设备必须定期检查,确保其绝缘性能良好。
- 泵送混凝土时,输送管道应固定牢固,不得漏浆,安全阀应完好。
- 浇筑过程中,应保持施工区域整洁,及时清理施工垃圾。
- 夜间施工应提供足够的照明,照明设备必须符合安全规范。
3. 应急措施- 发生意外情况时,应立即停止施工,迅速撤离现场。
- 发现模板、支架变形、倾斜等情况,应立即停止施工,进行加固处理。
- 发生触电事故时,应立即切断电源,并进行急救。
- 发生火灾事故时,应立即报警,并组织人员逃生。
4. 施工结束后- 施工结束后,应对施工现场进行清理,确保无安全隐患。
- 对施工过程中发现的问题进行总结,为今后的施工提供借鉴。
四、交底要求1. 施工人员应认真学习本交底内容,确保掌握安全操作规程。
2. 施工过程中,应严格遵守各项安全规定,不得擅自改变施工方案。
3. 施工管理人员应加强对施工现场的巡查,及时发现并消除安全隐患。
4. 监理人员应严格按照施工图纸和规范要求进行监理,确保工程质量。
车库(地下室)楼地面细石混凝土施工技术交底1:车库(地下室)楼地面细石混凝土施工技术交底1. 施工范围1.1 本次施工涉及的区域为车库(地下室)楼地面。
2. 施工准备2.1 施工前需要清理工作区域,确保地面平整,排除杂物和垃圾。
2.2 准备所需的场地设备和工具,包括挖掘机、混凝土搅拌机、平板振动器等。
3. 材料准备3.1 混凝土原材料的采购与储存3.1.1 采购符合相关标准的水泥、砂子、碎石等原材料。
3.1.2 储存原材料时,应按要求进行分类、标识和堆放。
4. 施工工艺4.1 地面标高控制4.1.1 根据设计要求确定地面标高控制点。
4.1.2 使用水准仪或激光测量仪进行标高测量和控制。
4.2 砼地面施工4.2.1 准备模板,根据设计要求进行布置。
4.2.2 进行细石混凝土施工,确保混凝土的质量和工艺要求。
4.2.3 在施工过程中,及时进行浇灌、养护等工作。
5. 施工质量验收标准5.1 表面平整度5.1.1 使用平板振动器进行地面抹平操作,保证地面平整度不大于设计要求。
5.1.2 采用直线尺和放尺进行验收,不得出现砼地面凹凸不平的情况。
5.2 砼地面强度5.2.1 进行混凝土抗压强度试验,保证地面强度符合设计要求。
5.2.2 根据试验结果进行验收。
参考附件:1. 图纸设计文件;2. 工艺流程图;3. 施工场地平面布置图。
法律名词及注释:1. 混凝土:指由水泥、砂子、碎石等按一定比例混合而成的一种人工石材。
2. 施工准备:指施工前需要进行的各项工作准备,包括清理工作区域、准备场地设备和工具等。
3. 标高控制:指根据设计要求确定地面标高控制点,以保证施工的准确性和一致性。
2:车库(地下室)楼地面细石混凝土施工技术交底1. 施工范围1.1 本次施工涉及的区域为车库(地下室)楼地面。
2. 施工准备2.1 施工前需要清理工作区域,确保地面平整,排除杂物和垃圾。
2.2 准备所需的场地设备和工具,包括挖掘机、混凝土搅拌机、平板振动器等。

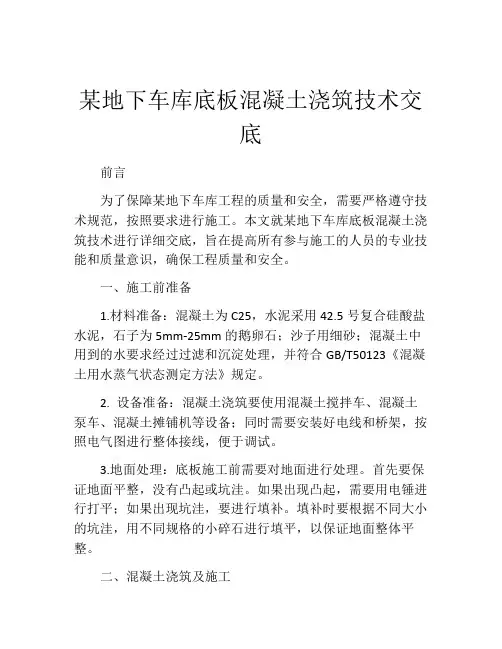

某地下车库底板混凝土浇筑技术交底前言为了保障某地下车库工程的质量和安全,需要严格遵守技术规范,按照要求进行施工。
本文就某地下车库底板混凝土浇筑技术进行详细交底,旨在提高所有参与施工的人员的专业技能和质量意识,确保工程质量和安全。
一、施工前准备1.材料准备:混凝土为C25,水泥采用42.5号复合硅酸盐水泥,石子为5mm-25mm的鹅卵石;沙子用细砂;混凝土中用到的水要求经过过滤和沉淀处理,并符合GB/T50123《混凝土用水蒸气状态测定方法》规定。
2. 设备准备:混凝土浇筑要使用混凝土搅拌车、混凝土泵车、混凝土摊铺机等设备;同时需要安装好电线和桥架,按照电气图进行整体接线,便于调试。
3.地面处理:底板施工前需要对地面进行处理。
首先要保证地面平整,没有凸起或坑洼。
如果出现凸起,需要用电锤进行打平;如果出现坑洼,要进行填补。
填补时要根据不同大小的坑洼,用不同规格的小碎石进行填平,以保证地面整体平整。
二、混凝土浇筑及施工1. 混凝土浇筑前,应确认底板模板及其支撑有无变形或破损,如果有应及时修理完善。
在浇筑混凝土前,先在底板表面均匀地撒上一层细砂,以起到保护模板的作用,便于拆卸。
2. 在混凝土运来前,要检查混凝土搅拌车的质量符合要求。
3. 在混凝土的搅拌、运输和浇筑中,严格执行相关操作规程,由专人负责操作,保证混凝土的质量和施工工艺。
混凝土的搅拌时间应根据具体情况调整,以保证混凝土的充分拌合。
4. 混凝土泵车在浇筑混凝土时,应注意泵车的位置和高度,以避免混凝土倒塌或泵车倒塌。
同时要注意听取泵车操作员的指示,以免发生意外。
5. 在混凝土摊铺过程中,应严格按照技术要求和操作规程进行。
混凝土摊铺要均匀,厚薄要一致,不可出现空鼓现象。
在摊铺过程中要有专人进行批刮、压实,以做到混凝土的压实均匀,密实度高。
6. 在混凝土刚浇注完后,要在混凝土表面铺上一层防止混凝土干裂的刚玉粉,并及时浇水,以避免混凝土出现裂纹。
同时要注意翻新时的穿鞋问题,以避免对新浇筑的水泥地面产生划痕。

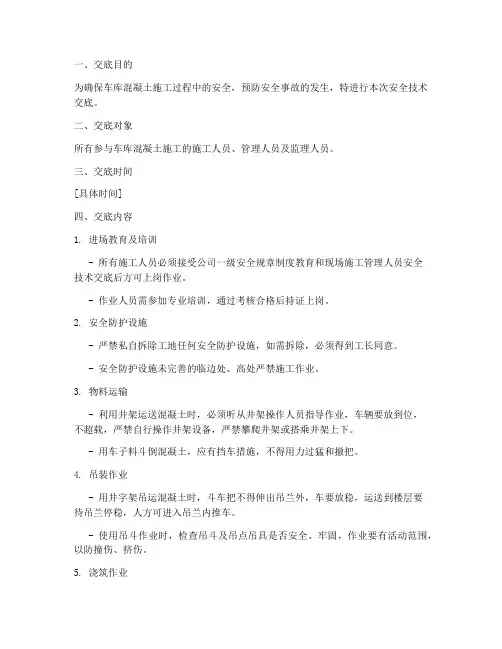

一、交底目的为确保车库混凝土施工过程中的安全,预防安全事故的发生,特进行本次安全技术交底。
二、交底对象所有参与车库混凝土施工的施工人员、管理人员及监理人员。
三、交底时间[具体时间]四、交底内容1. 进场教育及培训- 所有施工人员必须接受公司一级安全规章制度教育和现场施工管理人员安全技术交底后方可上岗作业。
- 作业人员需参加专业培训,通过考核合格后持证上岗。
2. 安全防护设施- 严禁私自拆除工地任何安全防护设施,如需拆除,必须得到工长同意。
- 安全防护设施未完善的临边处、高处严禁施工作业。
3. 物料运输- 利用井架运送混凝土时,必须听从井架操作人员指导作业,车辆要放到位,不超载,严禁自行操作井架设备,严禁攀爬井架或搭乘井架上下。
- 用车子料斗倒混凝土,应有挡车措施,不得用力过猛和撤把。
4. 吊装作业- 用井字架吊运混凝土时,斗车把不得伸出吊兰外,车要放稳,运送到楼层要待吊兰停稳,人方可进入吊兰内推车。
- 使用吊斗作业时,检查吊斗及吊点吊具是否安全、牢固,作业要有活动范围,以防撞伤、挤伤。
5. 浇筑作业- 浇灌框架、梁、柱混凝土应设操作台,不得直接站在模板或支撑上操作。
- 临边处必须有脚手架和安全网等安全防护设施。
6. 施工用电- 施工层必须设置施工层分配电盘,各分路都必须设置漏电保护器,每个分路隔离开关只准接一台施工设备,做到一机一闸一保护,严禁一闸多机。
- 每个施工面的每台设备电源线包括施工照明线路都必须使用电缆,严禁使用花线及其他导线。
7. 个人防护- 使用插入式震动器应穿胶鞋,带绝缘手套,电缆线不得有破皮漏电,电源线要架空,开关要有人看护。
- 使用振动棒时应穿戴防护用品,用装有漏电保护开关的制箱,制箱应架空放置。
8. 紧急情况处理- 发生紧急情况,如火灾、触电等,应立即切断电源,并迅速采取救援措施。
- 施工现场应配备必要的应急救援设备,如灭火器、急救箱等。
五、注意事项1. 严格遵守操作规程,不得擅自更改施工方法。
地下室车库细石混凝土地面技术交底记录时间:20XX年XX月XX日地点:地下室车库项目现场一、交底目的本次交底旨在详细介绍地下室车库细石混凝土地面的施工工艺及质量要求,确保施工人员全面了解并正确执行施工过程,并达到设计要求和质量标准。
二、施工工艺1.施工准备(1)检查施工材料,包括水泥、骨料、细沙等,确保符合设计要求及质量标准。
(2)准备施工所需工具和设备,包括搅拌机、敲击机、捣固机等。
(3)准备好地下室车库的施工现场,清除杂物和封堵地下室柱子等。
2.基底处理(1)进行地下室车库地面的基底处理,包括清除泥土、石块、水泥砂浆等。
(2)若基底破损,应进行修补,确保地面平整。
3.防水层施工(1)在基底处理完成后,进行防水层的施工。
(2)将防水涂料均匀涂刷在地面上,确保表面无漏涂情况。
4.隔离层施工(1)在防水层干燥后,进行隔离层的施工。
(2)将隔离层材料,如沥青纸、PVC隔离膜等铺设在地面上,确保与基底紧密贴合。
5.细石混凝土施工(1)在隔离层施工完成后,进行细石混凝土地面的浇筑。
(2)根据设计要求,将水泥、骨料、细沙按一定比例进行搅拌,形成均匀的混凝土。
(3)将混凝土均匀浇入施工区域,然后进行均匀压实和养护。
6.养护(1)浇筑完成后,及时对细石混凝土地面进行养护,包括保湿、遮阳等。
(2)确保养护期间地面不受外力干扰,并适时进行养护期细石混凝土养护剂的涂布。
三、质量要求1.混凝土配合比应符合设计要求,确保强度和耐久性。
2.细石混凝土地面应平整、密实,无空鼓和疏松现象。
3.防水层应均匀涂刷,无缺陷和漏涂。
4.隔离层应与地基紧密贴合,无鼓泡和损坏。
5.养护期间要保持地面的湿润,并适时施用养护剂。
四、安全注意事项1.施工现场应设置明显的安全警示标志,确保施工人员和其他人员的安全。
2.施工人员应佩戴好相关的防护用具,如安全帽、安全鞋等。
3.在混凝土浇筑过程中,应防止混凝土溅到眼睛、皮肤等敏感部位,如溅到应及时用清水冲洗。
林州二建项目管理表格分项工程技术交底表格编号工程名称漯河市长申玉一期工程(23#楼)日期:9月9日C35 P8 部位基础筏板分项工程名称混凝土工程工程量26003施工单位林州二建集团建设有限公司技术负责人交底内容1.机械设备及人员配备1.1机械设备配备现场西、南侧设置1台砼汽车输送泵,23#楼QTZ80塔吊1台(备用),振动棒10个(2个备用),砼运输车辆若干(由砼搅拌站提供,并根据砼的浇筑进度、运输所经过道路的路况、运输路线的距离等合理安排运输车的数量),以保证筏板砼一次性不间断连续浇筑为前提,并随时掌握天气变化情况。
为保证砼浇筑正常进行,不因机械故障而中断,所有的设备在砼浇筑前均进行彻底的维修、保养,以保证机械设备均能正常运转。
1.2施工人员配备根据地库与主楼基础筏板后浇带位置,由东向西浇筑,由深到浅。
砼班共配备18人,分两班进行作业,由项目部砼工长统一安排,项目部施工员、专职质检员及专职安全员在施工前对施工人员进行详细的技术交底、质量要求及安全专项交底,施工全过程中项目部必须安排值班人员进行值班,保证施工现场24小时有人,一旦出现问题能够得到及时解决。
夜间浇注人员如下:全面负责混凝土浇筑工作:王明国;混凝土浇注技术负责人:杨永东;混凝土浇筑队长:宋昱希;混凝土浇筑小队长:罗宋亭、张平洋;技术负责人交底人接交人林州市二建集团有限公司林州二建项目管理表格分项工程技术交底表格编号工程名称漯河市长申玉一期工程(23#楼)日期:9月9日C35 P8 部位基础筏板分项工程名称混凝土工程工程量26003施工单位林州二建集团建设有限公司技术负责人混凝土供货验收:效洋洋;振捣手:王富妮、吴胜杰、王启民、李建辉;刮平、收面:董海周、董秋风、董长江、刘铁柱;护膜:秦武、陈宝军护筋:赖战电工:张平洋、吕俊鹏;取样员:臧俊杰;泵车处放料:刘凯、张俊祥;浇注地点放料处:秦兵符、江红国;养护:江红国;2. 砼的浇筑方法2.1 砼施工缝的留置外墙水平施工缝的留置:按照设计图纸要求:水平施工缝设计在外墙距基础顶标高上翻300mm处,其水平施工缝处采用止水钢板进行处理。
地下车库混凝土施工技术交底2.7、排水沟模板安装(1)、在有排水沟位置挖土至要求标高,浇100mm厚钢筋混凝土垫层、配筋、做法、挖沟尺寸见排水沟剖面详图一。
(2)、按照图所示尺寸安装排水沟立面模板。
当集水坑处于图2所示位置,即排水沟是从两端向中间的集水坑排水时,排水沟排水口位置按图2施工。
图2 建设图纸原排水孔位置示意图(3)、排水沟立面浇筑与地面混凝土采用一体浇筑做法。
在混凝土浇筑时,需将角钢安装在图1标注位置,角钢上需焊接锚固件,锚固件样式做法及与角钢焊接位置详见图3。
图3角钢锚固安装细部做法(4)、待立面混凝土浇筑完成后,在排水沟内砼底板基层上按放坡系数0.1%向集水坑打灰饼以控制放坡坡度,每隔2m做一个灰饼。
根据做好的灰饼抹防水砂浆,待砂浆抹面完成用木杠刮平,厚度与灰饼相平。
排水沟内侧边用防水砂浆压光抹平。
2.8、混凝土浇筑(1)、基层处理:将已经碾压夯实达到要求的回填土面层清理干净,在浇注之前向回填土面层适量洒水。
(2) 、贴灰饼冲筋:根据标高线按1%做出灰饼(间距1.5m),。
坡向排水沟,灰饼要采用水泥砂浆制作,随后浇筑混凝土。
(3)、浇注混凝土⑷、车库地面做法采用C25混凝土浇筑,混凝土内双向配筋A6@250,混凝土振捣密实后用长刮杠刮平,表面塌陷处应用混凝土铺平,然后用长木刮杠按灰饼(或标筋)高度刮平。
如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将利用过的灰饼(或标筋)敲掉,并用混凝土填平。
木刮杠刮平后,并随时用2m靠尺严格检查其平整度。
⑸、混凝土初凝后,人踩上去,有脚印但不下陷时,用磨光机第一次收面、直至混凝土泛浆。
⑹、在混凝土终凝前(人踩上去稍有脚印),用磨光机第二次、第三次收面、压光(必须在终凝前完成、不得加水或水泥浆收光)。
⑺、养护:混凝土浇筑24h后,及时养护,以后每天洒水两次,至少连续养护7d后,方能上人。
2.9、切割分隔缝(分隔缝布置见图四、排气孔位置、及做法见图五)在地库框架柱中位置双向设置伸缩缝,伸缩缝切割深度为200mm,伸缩缝宽度设置为2-3mm。
