实训楼项目策划书3篇篇一实训楼项目策划书一、项目背景随着社会经济的发展和科技的进步,职业教育越来越受到重视。
为了满足市场需求,提高学生的实践能力和就业竞争力,我们计划建设一栋现代化的实训楼。
二、项目目标1. 建设一栋集教学、实习、实验、创新等功能于一体的实训楼。
3. 培养具有创新精神和实践能力的高素质人才。
三、项目选址考虑到学校的整体规划和发展需求,我们选择了一块位于校园中心位置的空地作为项目选址。
该位置交通便利,周边环境优美,符合项目建设的要求。
四、项目规划1. 建筑设计:实训楼的建筑设计应充分考虑实用性和美观性,采用现代化的建筑风格,体现学校的文化特色。
同时,要合理布局各个功能区域,确保教学、实习、实验等活动的顺利进行。
理论教学区:设置多媒体教室、语音室等,满足日常教学需求。
实习实训区:配备各类实习实训设备和仪器,为学生提供实践操作的场所。
实验室区:建设各类专业实验室,满足学生的实验需求。
创新活动区:设置工作室、会议室等,为学生的创新活动提供支持。
3. 装修标准:实训楼的装修标准应符合相关规定,确保安全环保。
同时,要注重细节设计,营造舒适的学习和工作环境。
4. 配套设施:实训楼的配套设施包括电梯、消防设施、监控系统等,要确保设施完备,运行正常。
还应设置停车场、绿化景观等,提高项目的整体品质。
五、项目实施计划1. 前期准备阶段(时间:X 个月):完成项目选址、规划设计、资金筹措等工作。
2. 施工建设阶段(时间:X 个月):按照设计图纸进行施工,确保工程质量。
3. 设备采购阶段(时间:X 个月):根据实训楼的功能需求,采购所需的实训设备和仪器。
4. 装修及配套设施建设阶段(时间:X 个月):完成实训楼的装修和配套设施建设。
5. 设备安装调试阶段(时间:X 个月):安装调试实训设备和仪器,确保设备正常运行。
6. 项目验收阶段(时间:X 个月):组织相关部门对项目进行验收,确保项目符合设计要求和质量标准。
建筑实训楼方案建筑实训楼方案为了满足学生的实践需求,学校计划建设一座实训楼,提供多种实践教学的场地。
本方案旨在设计一座功能完善、实用且环保的建筑实训楼。

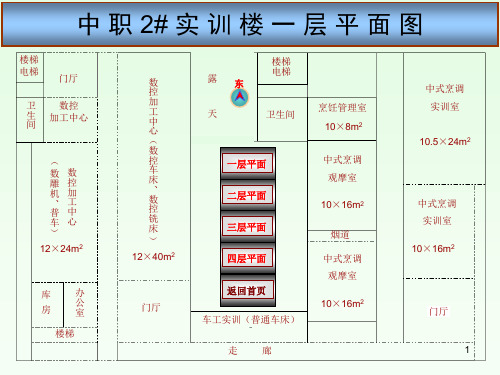

一、设计构思1. 功能分区:实训楼应包含理论教室、实验室、实践教室、设备房、多媒体教室、图书室、办公区和配套设施。
2. 空间布局:实训楼应采用分层设计,以便合理利用空间。
每个功能区域应有独立的空间,并设有良好的通风和采光系统。
此外,室外空间可用于学生的实践活动。
3. 环保设计:实训楼应采用环保材料和技术,例如高效节能的照明系统和空调系统,太阳能发电系统和雨水收集系统。
同时,考虑到建筑物的可持续发展,可栽种一些植物,增加绿色空间。
二、建筑创新1. 外立面设计:外立面采用现代简约风格,选择耐用且易于维护的材料,如陶瓷幕墙或玻璃幕墙。
同时,可以根据不同的功能区域使用不同的外立面设计,以增加建筑视觉效果。
2. 多功能教室:实训楼内的教室将采用可移动的桌椅和灵活的空间设计,以满足不同实践教学的需求。
教室内将配置虚拟现实设备和多媒体设备,以提供更好的实训体验。
3. 充足的设备和工具:为了让学生能够进行高质量的实践活动,实训楼将配备各种实验设备、工具和材料,如3D打印机、模型制作工具、电子设备等。
三、安全和便利性考虑1. 消防安全:实训楼应设置合适的消防系统,包括自动喷水灭火系统、烟雾报警器和紧急疏散通道等,以确保学生和员工的安全。
2. 无障碍设施:实训楼应提供无障碍设施,如轮椅坡道、无障碍电梯和无障碍洗手间,以确保所有人的便利使用。
3. 网络覆盖:实训楼内应有稳定的无线网络覆盖,以满足学生的学习和研究需求。
此外,实训楼还可以提供电子设备租借服务,让学生可以随时获取所需的设备。
四、预算和可持续性1. 预算控制:在设计实训楼时,应注重预算控制,选择经济实用的建筑材料和设备,并与供应商和承包商进行有效的谈判,以降低成本。
2. 可持续性:实训楼应采用可再生能源系统和节能措施,如太阳能发电系统、高效节能照明和空调系统。
学校实训楼施工组织设计目录一、工程概况 (2)二、施工方案 (3)三、平面布置 (29)四、施工进度计划及保证措施 (30)五、质量保证措施 (37)六、安全保证措施 (39)七、文明施工保证措施 (41)八、季节性施工措施 (42)九、交通组织措施 (43)十、施工现场生活配备保证措施 (44)十一、现场责任卫生区划分说明 (45)一、工程概况本工程为郴州职业技术学院投资新建的郴州职业技术学院新校区实训楼东楼工程,位于郴州市苏仙区王仙岭,建设单位为郴州职业技术学院,勘察单位为核工业郴州工程勘察院,设计单位为湖南方圆建筑工程设计事务所,监理单位为湖南环宇工程建设监理咨询有限责任公司,施工单位为湖南雄新建筑有限公司。
本工程建筑面积共计约8197.88 M2,建筑高度为20.00米,结构类型为钢筋混凝土框架结构,现浇钢筋混凝土楼板,采用天然地基基础。
建筑物层数为地上5层。
建筑物设计使用年限为50年,结构安全等级为二级,地震设防烈度为6度,建筑耐火等级为二级,屋面防水等级为二级。
本工程现浇部分砼等级:垫层C15,基础及基础梁C25;二层以下柱为C30,二层及以上柱为C25;梁、板C25;楼梯及其他构件均为C25,机械加工实训车间大跨度梁柱均为C40。
本工程结构采用HPB235、HRB335及HRB400钢筋。
本工程室内地坪以下采用MU10普通烧结砖,M7.5水泥砂浆砌筑;外填充墙采用MU10烧结多孔砖,M7.5混合砂浆砌筑;内填充墙采用MU5混凝土空心砌块,Mb5混合砂浆砌筑;楼梯间填充墙采用MU5混凝土空心砌块,Mb5混合砂浆砌筑。
二、施工方案一、施工组织管理部署(一)施工准备1、熟悉图纸,领会设计意图,认真做好图纸会审工作。
2、提出主要分部工程施工实施方案。
3、提出主要材料、施工机具、成品、半成品等和劳动力安排计划,准备好临时进场设施及其材料,保证施工需要。
(二)施工部署1、工程管理目标质量管理目标:确保工程质量达到市优工程标准,争创省优质工程。
实训楼D级危房改造工程设计说明第一章:总说明一、概述:1、建设单位:**县职业技术学校2、工程名称:实训楼D级危房改造工程。
3、工程地址:**县**镇,西临***国道,校区地势平坦,主导风向夏季为东南风,冬季为西北风。
4、当地气候条件:**县属亚热带东南季风气候区,气候温和、雨量充沛、光照充足、四季分明、无霜期长。
年平均气温18.90C,极端最高温度39.9 0C,极端最低温度-6.3 0C,平均无霜期248天,年平均降雨量1516mm,降水集中在四至六月,占全年降水量的48.5%。
5、建设规模:根据发改委批复及建设单位要求,本项目建设实训楼一栋,总建筑面积2957.96㎡,框架四层,无地下室。
二、项目背景危险房屋(简称危房)指结构已严重损坏,或承重构件已属危险构件,随时可能丧失稳定和承载能力,不能保证居住和使用安全的房屋。
房屋危险性等级分为A、B、C、D级,其中,B、C、D级存在危险统称危房,D 级最危险。
根据2001年的普查,各地尤其是农村中小学大量存在且不断产生新的危房,严重威胁着师生安全,影响正常的教学秩序。
根据国务院批准的《国家发展改革委、教育部、财政部关于农村中小学危房改造工程的实施方案》,国家决定实施中小学危房改造工程,这是落实科教兴国战略、加快发展的重要举措,也是一项关系社会稳定的德政工程。
三、设计依据本工程中主要应执行的国家规范名称及编号以及其它相关的国家、行业、地方法规、标准。
《民用建筑设计通则》GB50352-2005《建筑设计防火规范》GB50016-2006《中小学校设计规范》GB50099-2011《城市道路和建筑物无障碍设计规范》JGJ50-2001《屋面工程技术规范》GB50345-2004《建筑结构荷载规范》GB50009-2001(2006年版)《混凝土结构设计规范》GB50010-2002《砌体结构设计规范》GB50003-2001《建筑抗震设计规范》GB 50011-2010《建筑地基基础设计规范》GB50007-2002《建筑给水排水设计规范》GB50015-2009《民用建筑电气设计规范》JGJ16—2008四、总体构思1、根据有关文件规定,危房改造必须坚持“牢固、实用、够用、方便学生”的原则。
