厂房地面混凝土地面处理施工方案一、切缝1、切缝的原则是尽量沿着原有各种缝切开,保持顺直,越深越好。
二、原混凝土地面破除1、破碎混凝土采用破碎锤破碎,尽量解小混凝土块以便于运输,破碎过程中采取先中间后四边的原则,不能破坏切缝以外的混凝土地面。
2、破碎后的混凝土块用挖掘机从四边往中间收集,装车运走。
三、换填1、挖掘机挖至设计标高,并将余土运走,挖掘机整平压实。
2、采用级配碎石填至设计标高,顶层用河沙找平并压实。
一、混凝土路面施工1、定位放线本次施工定位放线重点在于控制[18侧模的标高,混凝土设计厚度为200mm厚,使用[18侧模,其余2cm为标高控制余量,具体做法为事先在侧模下方做灰饼,以控制标高,间距不大于1500mm。
待侧模顶标高达到设计要求后使用钢筋棍钉入地面下与侧模点焊使槽钢水平固定,再在槽钢下方用横向钢筋棍点焊与立棍和槽钢上,使其纵向固定。
从而到达严格控制侧模标高的要求。
2、抹侧模垫层用1:2水泥砂浆对侧模底部找平,宽度100mm,要严格控制垫层顶标高,终凝后在垫层上放出槽钢位置线。
3、支侧模经项目部仔细研究,本次施工顺序为先B区再A区,每个区段内短向隔跨支模,从而做到隔跨浇筑混凝土,待混凝土强度达到设计要求后,利用第一次浇筑的混凝土地面作为第二次浇筑混凝土的侧模进行第二此混凝土的浇筑。
如果第一次浇筑的混凝土地面边缘不顺直,沿离边缘约20mm处打直线,沿线切缝并凿除。
4、钢筋铺设本次混凝土地面施工钢筋根据设计要求采用Φ12@250单层双向钢筋,钢筋事先按要求长度加工好,中间的钢筋要用事先加工好的混凝土垫块垫起,混凝土垫块高度要严格控制以保证钢筋不下挠。
5、混凝土摊铺混凝土采用商品混凝土。
塌落度要严格控制在进场时110~120mm。
由混凝土罐车运至现场,经溜槽将混凝土送入模,人工协助摊铺至设计厚度+虚铺高度(虚铺高度根据经验为2~3cm)。
摊铺混凝土时应连续摊铺,不得中断。
6、混凝土振捣用插入式振捣棒仔细振捣,快插慢拔直到水泥混凝土表面不再冒泡。
厂房地面混凝土施工方案一、施工前准备工作1.确定施工方案:根据厂房用途、荷载要求和环境条件等因素,确定地面混凝土的设计方案。
2.清理施工现场:清理施工区域内的杂物、残渣、植被等,确保施工现场的整洁。
3.测量标高:利用仪器测量施工区域的高程标高,并进行标记。
4.搭建施工场地:根据施工需要,搭建施工现场所需的临时工棚、围栏等设施。
5.准备施工材料和设备:准备好所需的水泥、砂石、水、钢筋、模板等施工材料,检查并确保施工设备的正常运行。
二、地基处理1.清理地基:清理地面上的垃圾、杂草等,确保地基表面的平整。
2.进行初次压实:利用振动器对地基进行初次压实,使其达到一定的密实度和稳定性。
3.施工分层:根据设计要求,对地基进行分层施工,每层高度不超过20cm,利用振动器进行压实。
三、模板安装1.根据设计图纸,制作和安装地面模板。
2.模板应安装平整,连接紧密,并且能承受混凝土的浇筑压力。
3.对模板进行检查,确保其稳定性和精度。
四、钢筋布置1.根据设计要求,按照钢筋图纸进行钢筋布置。
2.钢筋之间的间距、间隔和固定方式应符合设计标准要求。
3.钢筋的连接点应焊接牢固,确保整体的稳固性。
五、混凝土浇筑1.进行混凝土配合比的调整:根据设计要求和材料试验结果,调整水泥、砂石和水的比例。
2.搅拌混凝土:利用搅拌车或搅拌站进行混凝土的搅拌,确保搅拌均匀。
3.倒料浇筑:将搅拌好的混凝土倒入施工区域,利用抹光机进行初始抹平。
4.钢筋混凝土表面抹光:利用刮板机和抹光机对混凝土表面进行抹平,确保地面的平整度和光滑度。
5.防止混凝土干燥:采取遮阳措施,防止混凝土在太阳下过早干燥,避免开裂。
六、养护1.喷水养护:在混凝土浇筑后的24小时内,每隔4-6小时,利用喷水器对地面进行喷水养护,以防止水分的过早流失。
2.覆盖养护:在喷水养护后,使用遮阳网或保温材料覆盖地面,以保持温度和湿度的稳定。
3.持续养护:在混凝土浇筑后的7天内,定期进行喷水养护,并避免大型机械设备或重物在地面上移动。
厂房地面砼施工方案在建造或翻新厂房时,地面砼施工是至关重要的一部分。
一个坚固耐用的地面可以确保厂房设备的稳定安放,提高工作效率,并有效延长使用寿命。
本文将介绍厂房地面砼施工的方案,旨在帮助读者了解砼施工的步骤和注意事项。
1. 施工前准备在进行地面砼施工之前,需要做好充分的准备工作。
首先要测量、标示施工区域,确保施工范围清晰明确。
其次,要清理施工区域,清除杂物和尘土,保持地面干燥洁净。
同时,检查地面是否平整,必要时进行基础修补。
2. 材料准备地面砼施工所需的材料主要包括水泥、骨料和水。
在选择材料时,应根据地面承重和使用要求确定合适的配合比例。
同时,还需要准备搅拌设备以及输送设备,以确保施工效率和砼质量。
3. 砼浇筑砼浇筑是地面砼施工的关键步骤。
在浇筑前,要先做好膨胀缝的设置,以减少地面裂缝的可能性。
在浇筑过程中,要确保砼均匀铺设,尽量避免空鼓和气泡的产生。
另外,要控制浇筑速度,避免砼坍塌或流失。
4. 养护砼浇筑完成后,需要及时进行养护以确保地面的质量。
养护主要包括水养护和覆盖保护两种方式。
水养护可以保持砼的湿润,有利于硬化和强度的提升。
覆盖保护则可以遮蔽日光和雨水,防止砼开裂和受损。
5. 验收与维护最后,施工完成后需要进行验收,并建立定期的维护计划。
验收主要检查地面平整度、硬度和表面质量等指标,确保符合要求。
维护工作包括定期清洁、修补裂缝以及填补损坏,以延长地面的使用寿命。
通过以上的方案介绍,希望能帮助读者更好地了解厂房地面砼施工的步骤和要点,确保施工质量和地面稳定性。
祝愿读者在厂房建设中取得成功!。
涂装车间地坪混凝土施工方案一、前期准备工作1.地面检查与准备在施工前,应对地面进行检查,确保地面具备施工条件。
检查包括对地面平整度、强度以及湿度进行测试。
2.设计施工方案根据车间的具体需求和使用环境,设计合适的施工方案。
施工方案应包括材料选择、施工方式、工期安排等。
3.材料准备根据设计方案,准备好所需的施工材料,包括混凝土、纤维增强材料、密封剂等。
二、混凝土施工1.车间地坪浇注根据设计方案,将混凝土浇注在地面上,确保浇注均匀、平整。
可采用自流平混凝土,以保证地面平整度。
2.强度处理待混凝土凝固硬化后,进行地面强度处理。
可采用打磨、研磨等方式,使地面表面更加光滑、坚固。
3.纤维增强处理为了提高地坪的抗裂性能,可在混凝土中加入纤维增强材料。
纤维增强材料能够有效防止地面开裂,提高地坪的使用寿命。
三、地坪处理1.密封处理待混凝土达到规定硬化度后,进行地坪的密封处理。
可使用密封剂进行表面涂覆,能够有效保护地坪,防止水分渗透和污染。
2.防滑处理为了提高地坪的安全性能,可进行防滑处理。
可施工防滑膜、防滑剂等,以增加地坪的摩擦力,减少滑倒事故的发生。
3.染色处理根据车间的需求,可对地坪进行染色处理,使地面色彩更加美观。
染色处理可以使地坪与车间环境相协调,提升整体的工作氛围。
四、验收与保养1.验收待地坪施工完成后,进行验收工作。
主要包括检查地坪的平整度、强度、无裂缝等情况,确保施工质量达到要求。
2.保养地坪施工完成后,需要进行定期保养。
保养包括保持地面清洁、定期检查维护、及时修补损坏等。
以上是涂装车间地坪混凝土施工方案的主要内容。
在施工过程中,需要根据具体情况进行调整和变动。
施工时应注意安全,确保施工质量和工期的完成。
同时,地坪的施工后期保养工作也是至关重要的,只有做好保养工作,才能保证地坪的使用寿命和外观质量。

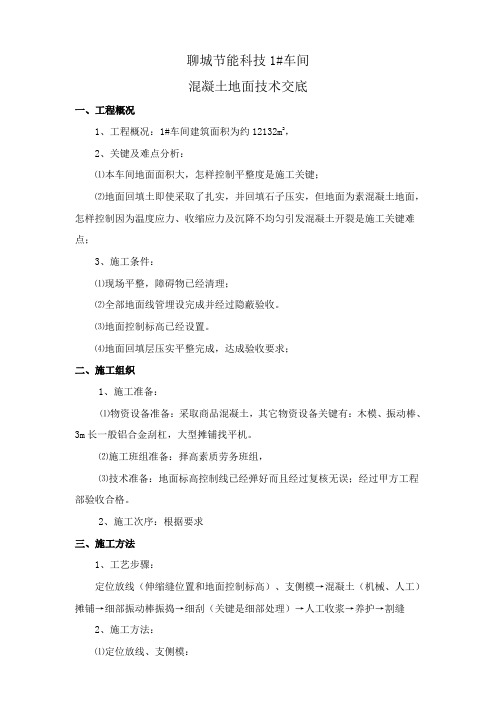

聊城节能科技1#车间混凝土地面技术交底一、工程概况1、工程概况:1#车间建筑面积为约12132m2,2、关键及难点分析:⑴本车间地面面积大,怎样控制平整度是施工关键;⑵地面回填土即使采取了扎实,并回填石子压实,但地面为素混凝土地面,怎样控制因为温度应力、收缩应力及沉降不均匀引发混凝土开裂是施工关键难点;3、施工条件:⑴现场平整,障碍物已经清理;⑵全部地面线管埋设完成并经过隐蔽验收。
⑶地面控制标高已经设置。
⑷地面回填层压实平整完成,达成验收要求;二、施工组织1、施工准备:⑴物资设备准备:采取商品混凝土,其它物资设备关键有:木模、振动棒、3m长一般铝合金刮杠,大型摊铺找平机。
⑵施工班组准备:择高素质劳务班组,⑶技术准备:地面标高控制线已经弹好而且经过复核无误;经过甲方工程部验收合格。
2、施工次序:根据要求三、施工方法1、工艺步骤:定位放线(伸缩缝位置和地面控制标高)、支侧模→混凝土(机械、人工)摊铺→细部振动棒振捣→细刮(关键是细部处理)→人工收浆→养护→割缝2、施工方法:⑴定位放线、支侧模:定位放线关键在于控制侧模标高和位置,混凝土设计厚度为180mm厚。
⑵混凝土摊铺:混凝土采取商品混凝土。
摊铺混凝土时应连续摊铺,不得中止。
⑶振捣和粗平:大面积混凝土振捣采取振桥振捣,依据侧模标高和弹设在墙体上水平控制线,达成振捣密实、上表面整平、充满原浆且粗骨料被挤压沉实到混凝土中下部为止。
⑷细部振捣:使用插入式振捣棒振捣,快插慢拔直到混凝土表面不再冒泡,展现出有乳浆又大致平整表面。
⑸细刮:关键是振不到地方和振后经人工填补砼地方,用铝合金刮杠人工仔细刮平,达成上表面整平。
⑹人工收浆:使用抹子人工收浆。
(7)养护:混凝土浇筑24h后进行养护,采取塑料薄膜覆盖方法来控制混凝土本身水化热蒸发水分不流失,从而达成养护目标,养护时间为7天以上。
8割缝:为克服温度改变产生裂缝,需在已浇筑好混凝土地面上切缝。
切缝时间应从严掌握,过早切缝会使石子松动损坏缝缘:过晚切缝困难,且缝两端易产生不规则开裂。
生产厂房混凝土地面施工方案1. 引言生产厂房的混凝土地面在工业生产中起到重要的作用。
它需要具备耐磨、承重和耐化学腐蚀等特性,以满足生产设备和工人的需求。
本文将介绍一种适用于生产厂房混凝土地面施工的方案,以确保地面的质量和使用寿命。
2. 材料准备在施工前,需要准备以下材料:•水泥:使用符合国家标准的水泥,按照规定比例进行混合。
•砂、石:用于混凝土的骨料,应选用符合要求的骨料,并按照所需比例进行筛分。
•水:使用清洁、无污染的水源。
•添加剂:根据需要选择添加剂,如增塑剂、减水剂等。
3. 地面处理在施工前,需要对地面进行必要的处理,以保证地面的平整度和稳定性。
•清理地面:清除地面上的杂物、泥沙等。
•钢筋处理:如有需要,可以在地面上设置钢筋网格,以增加地面的承重能力。
•基础处理:对于不稳定的地基,需要进行基础处理,如填筑石灰土或碎石料,以增加地面的稳定性。
4. 混凝土浇筑混凝土浇筑是整个施工过程中的关键环节,需要注意以下几个方面。
•混凝土配合比:根据地面的使用要求和工程设计要求,合理确定混凝土的配合比例。
•搅拌和运输:混凝土需要在搅拌站进行充分混合后,使用混凝土运输车将其运输到工地。
•浇筑:将混凝土均匀地倒在地面上,并使用振动器进行震实,以消除空隙和气泡。
•平整处理:使用平整工具对混凝土进行平整处理,确保地面的平整度。
5. 养护混凝土浇筑结束后,需要进行养护,以确保地面的强度和耐久性。
•固化剂涂覆:可以在混凝土表面涂覆固化剂,以增加地面的硬度和耐磨性。
•水养护:在混凝土浇筑后的3-7天内,需要进行水养护,以保持混凝土的湿润,促进其硬化。
•防止损伤:在养护期间,要避免重物碰撞、刮擦等对混凝土地面造成损伤。
•养护期结束后,地面才能正式投入使用。
6. 结论生产厂房混凝土地面施工需要经过材料准备、地面处理、混凝土浇筑和养护等步骤。
只有按照标准施工,合理选择材料,在每个环节都进行严格控制,才能确保地面的质量和使用寿命。
厂区混凝土路面施工方案项目背景某厂区新建了一座车间,需要对其道路进行铺设。
厂区现有无法满足新车间日益增长的交通需求,故需在车间周边新建一条道路。
施工准备工程设备准备在施工前,需要确定相应的工程设备,包括:•泵车•混凝土搅拌车•混凝土浇筑机•平板铣路机•车载推铣机材料准备在施工前,还需要准备相应的材料:•混凝土•沥青混合料•沥青胶漆•铁筋•钢筋网格工程图纸准备施工前需要充分了解施工场地情况,制定出详细的工程图纸及方案。
施工步骤与工艺施工步骤1.旧路面清除:使用平板铣路机将旧路面的混凝土铣切除,使其表面平整。
2.基础处理:在旧路面清除后,需要进行基础处理。
首先浇注一层150mm厚的路面基础混凝土,其次在基础混凝土中插入钢筋网格。
3.铺设沥青混合料:在基础混凝土的基础上浇注一层100mm厚的沥青混合料,其次在沥青混合料之中插入钢筋(梅花钢筋4根/㎡)。
4.铺设混凝土:在沥青混合料的基础上浇注一层150mm厚的混凝土。
混凝土的配合比为:水泥、沙、石子的配合比为1:2.6:3.5。
在混凝土浇注完成后,需要使用混凝土浇筑机进行压实。
5.路面防滑处理:等混凝土浇筑完成后,使用沥青胶漆进行路面防滑处理。
工艺说明1.混凝土浇筑前,需要对配合比进行检测,确保配合比符合工程要求。
2.混凝土浇筑时需要防止边角处损坏,同时使用混凝土浇筑机进行充分压实,避免路面出现空鼓现象。
3.接缝处需要进行处理,防止路面因接缝而产生龟裂现象。
可以采用割缝或者打缝的方式进行处理。
施工质量管控1.进行混凝土浇筑前,需要进行检查,防止因检查不充分产生质量问题。
2.在混凝土浇筑前需要进行清洁工作,确保路面洁净无杂物。
3.施工中需要注意温度控制,避免温度过高或过低对混凝土浇筑造成损坏。
4.混凝土浇筑速度不宜过快,防止填充不充分。
5.混凝土混合料中的杂物需要进行筛选,防止影响混凝土的质量。
安全措施1.施工现场需要悬挂相关警示标志,确保施工安全。
2.混凝土浇筑时,需要注意振动浇筑机的安放位置,防止造成人员伤害。
室内一层、室外混凝土地面施工方案一、工程概况1、设计概况:生产车间2#ABCD段一层建筑面积为10577m2。
地面做法为:1、素土夯实,夯实系数不小于0。
9,采用手握式夯机配合中型压路机洒水夯实2、200mm厚C30素混凝土压光。
2、重点及难点分析:⑴本车间地面面积大,如何控制平整度是施工的重点;⑵地面回填土深度有1~2m,虽然采取了强夯,但基础梁和承台部分开挖后重新回填的土方的沉降量与原土方不同,且地面为素混凝土地面,施工正逢高温季节,如何控制由于温度应力、收缩应力及沉降不均匀引起的混凝土开裂是施工的主要难点;⑶地面完成面是混凝土原浆压光面,其上没有其他装饰面,如何留设施工缝以保持完成面表面颜色一致是施工的难点之一.3、施工条件:⑴内抹灰完成,内脚手架拆除;⑵所有地面的线管埋设完成并通过隐蔽验收。
⑶地面控制标高已经设置。
二、施工组织1、施工准备:⑴物资设备准备:生产车间一层、室外地面混凝土采用自搅混凝土,采用机械运输混凝土;其他物资设备主要有:18cm钢模、振动棒、提浆磨光机、振桥、3m长的普通的铝合金刮杠。
⑵施工班组准备:生产车间使用一个地面混凝土施工班组,因为地面混凝土施工的工艺要求高,所以要选择高素质的劳务班组,项目部通过考察和样板施工等方式对班组进行选择。
⑶技术准备:施工前应针对施工工艺特点制定专项的施工方案,并进行技术交底;地面标高控制线已经弹好并且经过复核无误;通过甲方、监理单位的验收合格。
2、施工顺序:施工顺序见平面布置图。
浇筑的顺序应该按先浇排列顺序为偶数的板(要装模),后浇奇数顺序的板(不需要装模),时间间隔不宜少于3d,偶数板砼添加适量膨胀剂。
纵向割缝时,沿板与板的界面割缝。
横向设置真缝,详见平面布置图。
三、施工方法1、工艺流程:定位放线(伸缩缝位置和地面控制标高)、支侧模(槽钢)→混凝土(人工)摊铺→振桥振捣和粗平→细部振动棒振捣→细刮(主要是细部的处理)→人工收浆→机械提浆、磨光→养护→割缝2、施工方法:⑴定位放线、支侧模:定位放线重点在于控制槽钢侧模的标高和位置,混凝土设计厚度为200mm厚,使用侧模,其余2cm为标高控制余量。
一、施工方案1. 工程概况本工程为某厂家地坪施工项目,工程内容包括地面清理、混凝土浇筑、耐磨材料施工、面层涂装等。
工程规模约为2000平方米。
2. 施工材料(1)混凝土:C30级;(2)耐磨材料:金刚砂、树脂等;(3)面层涂装:环氧树脂、聚氨酯等;(4)辅助材料:钢筋、模板、支撑等。
3. 施工工艺(1)地面清理:清除地面杂物、油污、松散层等;(2)混凝土浇筑:按照设计要求进行混凝土浇筑,确保混凝土强度、平整度;(3)耐磨材料施工:在混凝土表面撒布金刚砂,然后用树脂进行封层;(4)面层涂装:涂装环氧树脂或聚氨酯,确保涂层均匀、光滑。
二、施工流程1. 施工准备(1)组织施工队伍,明确施工任务及责任;(2)熟悉施工图纸,掌握施工工艺;(3)备齐施工材料、设备;(4)现场进行测量放线,确定施工范围。
2. 地面清理(1)使用铲刀、高压水枪等工具清除地面杂物;(2)对地面油污进行化学清洗,确保地面清洁;(3)对松散层进行铲除,确保地面平整。
3. 混凝土浇筑(1)按照设计要求进行混凝土浇筑,确保混凝土强度、平整度;(2)混凝土浇筑过程中,注意振捣密实,防止蜂窝、麻面等现象;(3)混凝土初凝后,进行养护。
4. 耐磨材料施工(1)在混凝土表面撒布金刚砂,确保金刚砂均匀分布;(2)用树脂进行封层,确保涂层均匀、光滑。
5. 面层涂装(1)涂装环氧树脂或聚氨酯,确保涂层均匀、光滑;(2)涂层施工过程中,注意涂层厚度,防止涂层过厚或过薄。
6. 施工验收(1)对施工过程进行监督检查,确保施工质量;(2)施工完成后,进行质量验收,确保工程质量达到设计要求。
三、施工质量控制1. 地面清理:确保地面清洁、平整,无油污、杂物;2. 混凝土浇筑:确保混凝土强度、平整度,无蜂窝、麻面等现象;3. 耐磨材料施工:确保金刚砂均匀分布,涂层均匀、光滑;4. 面层涂装:确保涂层均匀、光滑,无气泡、漏涂等现象。
四、安全文明施工1. 施工现场设置安全警示标志,确保施工安全;2. 施工过程中,严格遵守操作规程,防止安全事故发生;3. 施工结束后,清理现场,保持环境整洁。
厂区水泥混凝土路面施工方案一、引言本文档旨在提供一份厂区水泥混凝土路面施工方案,以确保施工过程顺利、高效、安全。
二、施工前准备1.设计方案确定–确定施工图纸、技术要求和规范标准。
–确保路面设计符合厂区结构和车辆通行要求。
2.人员培训–确保施工人员具备相关资质和技能。
–进行施工安全和质量管理培训。
3.施工材料准备–确保水泥、混凝土、砂石等原材料质量符合规范要求。
–确保施工机械设备齐全,并经过检测和保养。
三、施工流程1.路面准备工作–清理施工区域,确保路面平整。
–确保排水系统通畅。
2.基础施工–进行路面基石打底,保证路面稳定性。
–完成基础混凝土浇筑,养护时间符合规定。
3.面层施工–进行水泥混凝土拌合物制备。
–进行混凝土路面浇筑,注意均匀性和养护保护。
四、质量控制1.施工质量检验–进行路面平整度和坡度检测。
–进行混凝土强度检测。
2.施工质量管理–记录施工过程中的关键数据和现场情况。
–确保施工符合相关标准和技术要求。
五、安全措施1.安全知识教育–安全培训全员必须完成。
–强化施工现场安全管理。
2.施工过程安全–确保施工区域有明显警示标识。
–严格执行安全操作规程。
六、施工完成与验收1.施工完成–完成水泥混凝土路面施工,待养护期结束。
2.施工验收–进行路面质量验收,包括平整度、强度、外观等。
–如有问题及时进行整改。
结语以上为厂区水泥混凝土路面施工方案的详细描述,希望能为施工人员和管理者提供参考,确保施工过程安全、高效、顺利。
目录
1.编制说明-----------------------------------------2 2.编制依据-----------------------------------------2 3.工程概况-----------------------------------------3 4.施工准备-----------------------------------------4 5.施工布署-----------------------------------------4 6.施工方法-----------------------------------------5 7.施工进度计划------------------------------------21 8.资源计划----------------------------------------21 9.施工平面布置------------------------------------21 10.施工技术组织措施-------------------------------21
102厂合成气641车间室外砼地坪施工方案
1. 编制说明
1.1 本方案是102厂合成气641车间室外砼地坪施工方案;
1.2 由于时间紧,任务重,我方决定在施工中加大一次性投入的人力、物力和周转材料,以确保工期。
1.3 由于施工工期紧,任务重,我方希望车间尽快调整把室外散水施工完,为我方施工地坪创造条件;
1.4 本施工方案按安全第一,保证工程质量、加快施工进度、降低成本为宗旨进行编制。
1.5本施工方案中包括方砖拆除、挖土、回填夯实、找坡、角钢支护、钢筋绑扎、混凝土工程;
1.9 计划施工工期:开工日期为:2005年4月20日
竣工日期为:2005年4月28日
2. 编制依据
2.1 厂房原设计图纸;
2.2 现场实际情况;
2.3 车间领导具体要求;
2.3 现行主要施工质量验收规范、标准:
《混凝土结构工程施工及验收规范》 GB50204-2002
《建筑地面工程施工质量验收规范》 GB50209-2002
《钢筋焊接及验收规程》 JGJ18-96
《混凝土强度检验评定标准》 GBJ107-87
《施工现场临时用电安全技术规范》 JGJ46-88
3.工程概况
3.1、本工程地坪主要分布在合成气641车间周围(具体详见平面布置图)。
3.2、主要施工内容:
3.2.1方砖拆除:在混凝土地坪范围内所有的方砖均需拆除;
3.2.2、挖土方:在混凝土地坪范围内,根据地下土质情况及地面自然标高来控制挖土深度;
3.2.3、回填及夯实:根据放坡及挖土挖后地坪标高来控制各个部位的回填深度,本工程回填山皮石或混江砂,并用蛙式打夯机进行夯实;
3.2.4、稳定层铺设:在山皮石或混江砂上面铺设一层水泥拌合物或铁灰稳定层,要求稳定层必须平整、坚实;
3.2.5、角钢支护:详见施工方法;
3.2.6、混凝土施工:本工程采用C25钢筋混凝土,钢筋采用φ8@200*200单层钢筋网;
4.施工准备
4.1 技术准备
4.1.1 熟悉现场,绘制施工平面布置图,交车间领导审批;
4.1.2 提出各种施工所需要的材料及机具;
4.1.3 动土证已经办完;
4.1.4 在施工前,对作业人员进行详细的安全和技术交底;
4.2 现场准备
4.2.1 搅拌站布设已经完成;
4.2.2 对原材料堆放场地进行平整,然后设上围栏;
4.2.3 施工区域外围设上围栏,非施工人员禁入;
4.2.4 施工机械、机具、材料、构件、人员等进场;
4.2.5 641车间周围散水已经施工完毕,并经过验收合格;
4.2.6 由于混凝土浇筑有雨天,准备防雨物资;
5.施工布署
5.1 项目组织机构
5.1.1 关键人员配备
5.2 施工质量控制目标:优良工程
5.3 安全控制目标:无安全事故
5.4 施工安排:
本工程先施工西面混凝土,再施工北面混凝土、东面混凝土,最后施工641与645之间的混凝土地坪;
6.施工方法
6.4 砼路面工程
6.4.1部位:641车间四周(详见施工平面图);
6.4.2 施工顺序:
人工挖土(随挖随运走)
回填夯实稳定层铺设 [18支护钢筋布设砼浇筑振捣切缝表面打毛
6.4.3 基层处理:
6.4.3.1方砖拆除:现施工本工程施工区域
本工程施工正处于冻土还没有完全解容状态,为了防止施工完的砼路面,不出现变形、沉降等现象,本工程在施工前应将所施工区域冻土挖掉700mm;
6.4.4 回填夯实:冻土清理干净后,回填400mm混江砂,分两层用打夯机夯实;
6.4.5 稳定层铺设:混江砂夯实完毕后,在上面铺设120mm铁灰(水泥伴和物)作为稳定层,铺设时一定要平整;
注:内钢筋支架随打随拆;
4.6.7
钢筋网铺设:本工程在混凝土低层铺设φ8钢筋网,其间距为 200*200mm ; 6.4.8 混凝土工程:
6.4.8.1 本工程采用C25商品混凝土,铺设厚度为180mm ,在浇筑前,提前通知商品混凝土搅拌站; 6.4.8.2 混凝土浇筑 (1)浇筑顺序如图: (2) 砼振捣
本工程混凝土振捣采用平板式振动器进行; 6.4.8.3 切缝:在混凝土还没有初凝前,用切割机 进行横向切缝,切缝间距为4.5~6m ;
6.4.8.4 打毛:在混凝土还没有初凝,用铁丝耙把路面抓毛; 7. 施工进度计划(见附图一) 8.资源计划
8.1 主要劳动力计划,(见附表一)
8.2 主要施工机械计划,(见附表二)
8.3材料供应计划(见附图三、四)
9 施工平面布置(附图二)
10.施工技术组织措施
10.1 保证工期的组织措施
10.1.1 人力动员
10.1.1.1 技术人员负责提出各种技术保证措施,提出人、机、料和加工委
托计划,为各分项工程准时开工提供保证;
10.1.1.2 现场施工队长根据日作业计划,现场具体指挥,保证形象进度;
10.1.1.3 质检员在重要部位旁站监督,跟踪检查,避免返工;
10.1.1.4 设备员按施工机械计划及时调进相关机械,负责现场设备维修
与保养,保证设备使用前完好,满足施工需要;
10.1.1.5 材料员负责及时供应现场所需各种材料,防止停工待料;
10.2 文明施工保证措施
10.2.1 出入施工现场的车辆必须进行清理,不得将施工现场的泥土带出
施工现场,防止对施工现场外的道路造成污染。
10.2.2 施工现场杂物,随时安排人收拾及运走;
10.2.4 文明施工:做到“工完料净场地清”;施工现场的出入口设置工程
公告和企业标志。
根据国家有关环境保护法及当地政府有关法律条件制定环境保护规定,创造整洁安全的工作环境。
施工期间,设专人负责保持施工现场的进料道路干净、整洁。
10.3 质量保证措施
10.3.1 质量管理实行“一票否决”制度,制定一系列相应的质量管理规定《质量管理标准》、《不合格品控制程序》、《质量检查员工作标准》、《取样员工作标准》、《烘干员工作标准》。
10.3.2 技术员应编制合理的施工顺序和成品防护措施(详见技术交底),保证不损坏上道工序的成品。
10.3.3技术培训:由技术员提出培训计划,由队长组织实施,经培训考试合格后上岗。
培训记录由人事部门保存。
10.3.4 由队长组织班组专职质检员在日常施工中进行自检、工序交接检和专检,在此基础上在报监理工程师进行检查,达到合格(重要部位必须优良)的标准后方可进入下道工序。
每周由项目总工程师组织各专业相关人员进行联检,并做好记录。
10.3.5项目内部各工种、各专业进行工序交接时,必须由队长组织进行
交接,由专职质检员认可的书面手续。
10.3.6 进场各种材料、成品、半成品,由材料部门设专人检查验收,检查外观质量和书面材质证明证件,记录由现场材料员和专职检查员签字并终身负责。
国家规范有要求的,一律委托复检。
各种材料质量证明文件、复检报告单送交技术员,由技术员决定可否用于工程。
10.4 安全保证措施
10.4.1由于室内设备、管线繁多,为了保证安全、正常施工,在拆除前应做周全、详细的安全维护工作;
10.4.2、室内设备、管线维护:室内搭设满堂红脚手架,垂直方向挂设较细钢格网成封闭式维护,钢格网必须有足够的强度,挂点必须绑扎牢固;
水平方向在脚手架上铺设跳板,在跳板上铺设0.75mm的镀锌铁皮;
10.4.3、在拆除时,除施工人员外,还应内外各设一人进行安全监护,在拆除现场,用围栏维护,非施工人员不得进入现场;
10.4.4、在搭设脚手架过程中,为了防止碰动管线及设备,严禁猛拿猛放,必须轻拿轻放;
10.4.5、手架管及扣件必须具有足够的强度,在搭设时构件与构件之间必
须拉结牢固;
10.4.6、设备的四周必须密封维护;
10.4.7、施工过程中应设专人进行安全监护;
10.4.8、高空作业必须挂设安全带,进入现场必须佩带安全帽;
附表1:主要劳动力计划
附表2:主要施工机具计划
附表3:主要材料供应计划。
