江苏定额解释集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]江苏定额解释问:安装工程中辅材价格是否可以调整?答:清单报价中可以调整。
问:引下线钢筋土建已作对接焊,安装还需作跨接焊吗?答:应根据设计图纸要求及施工组织设计方案要求进行计算问:建设工程中设备费用是否可以作为计取现场安全文明措施费、总承包管理费、定额测定费等费用的计算基础?答:根据建设部标准定额研究所关于《建设工程工程量清单计价规范》有关问题解释答疑(一)中的有关规定:设备费在项目设备购置费列项,不属建安工程费范围,因此,清单报价中不考虑此项费用。
其费用不应计入分部分项工程费中,作为计取现场安全文明措施费、总承包管理费、定额测定费等费用计算基础。
问:安装工程中水池、浴缸、座便器不安装,但是预留排水管道出楼板并堵洞,如何计价?答:应套用《江苏省建筑与装饰、安装、市政补充定额》(2007年)中浴缸、水池、座便器预留定额子目。
问:安装工程按层数划分工程类别时,地下室是否作为一层?答:地下室一般不作为安装工程划分类别的标准。
问:安装工程计价表第六册规定“超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,焊条消耗量不变,单价可以换算”,那相应管件、法兰是否也可按上述系数进行调整?答:超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,相应配套管件、法兰没有此项规定,不增加含量。
问:安装工程中机电设备安装工程中的拆除部分如何进行计价?答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。
起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分册的拆除项目应套用相应的修缮定额,修缮定额缺项时可参照此规定计算费用。
问:分包工程是否能计算施工现场安全文明施工措施费?答:实行项目总承包工程,总承包单位依法将建筑工程分包给其他单位的,总承包单位与分包单位应当在分包合同中明确现场安全文明施工措施费用,以及费用支付计划、使用要求、调整方式等条款。
《江苏省工业用水定额(2010年修订)》解读《江苏省工业用水定额(2010年修订)》解读根据《水法》和《江苏省水资源管理条例》规定,经省人民政府批准,省水利厅、省质监局于5月17日联合发布了《江苏省工业用水定额(2010年修订)》(见附件表格)。
针对此次修订的相关细节问题,省水利厅有关人士详细解读——一、修订用水定额的必要性《江苏省水资源管理条例》规定“行业用水定额应当根据用水需求变化、技术进步和经济发展情况及时修订”。
因为随着经济的发展,科学技术的进步,社会各行业用水水平不断提高,特别是工业用水定额中的有些产品及定额值已经不符合行业用水的实际状况和水资源管理的要求,因此,及时修订十分必要。
二、用水定额修订的意义一是落实总量控制与用水定额管理制度的需要。
我省是经济大省,同时也是工业大省,不少行业在全国处于较先进地位,工业产品单位新水量总体较全国平均水平先进,仅少数行业的单位产品新水量落后于全国水平。
但是,目前国家颁布实施的火电、钢铁、纺织、医药、啤酒、棉印染产品等行业和产品的取水定额标准,都严于我省定额标准,且虽然我省单位一般工业增加值用水量达到31立方米/万元,仍落后于上海、北京等先进地区,也仅相当于美国、日本九十年代的水平,定额已经不能客观反应我省用水水平,也不适应当前行业和企业发展的要求。
根据水利部提出的“实行最严格的水资源管理制度”,须合理制定工业用水定额标准,严格定额管理,有效控制工业用水总量的增长,坚决遏制用水浪费。
二是资源精细化管理的需要。
随着经济的快速发展,企业也朝着多元化方向发展,根据市场和生产的变化,国民经济行业分类标准已做了适当调整,使得行业分类更趋于合理和实用。
对于一些产品已逐步淘汰,出现了新的产品的现象,需要我们及时扩大管理的范围,对原定额中涉及的有关行业和产品的分类进行重新归并和调整,开展重点用水调查,通过水平衡测试工作确定产品的用水定额,适应生产的发展和管理的需要,同时,发挥定额标准的约束引导作用,指导企业开展节水工作。

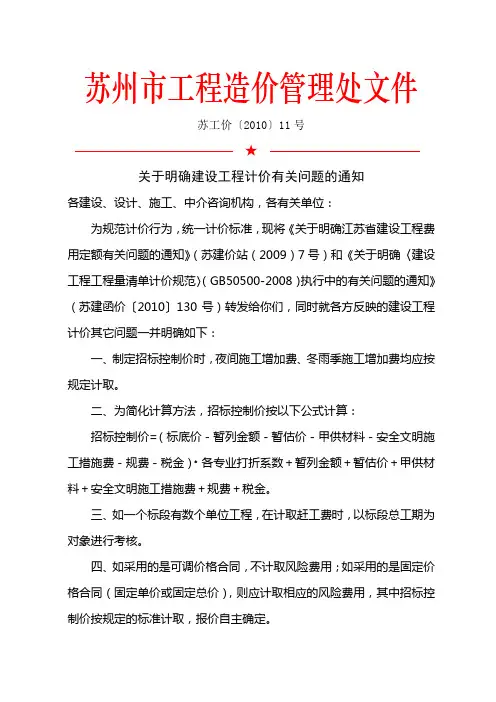

苏州市工程造价管理处文件苏工价〔2010〕11号★关于明确建设工程计价有关问题的通知各建设、设计、施工、中介咨询机构,各有关单位:为规范计价行为,统一计价标准,现将《关于明确江苏省建设工程费用定额有关问题的通知》(苏建价站(2009)7号)和《关于明确〈建设工程工程量清单计价规范〉(GB50500-2008)执行中的有关问题的通知》(苏建函价〔2010〕130号)转发给你们,同时就各方反映的建设工程计价其它问题一并明确如下:一、制定招标控制价时,夜间施工增加费、冬雨季施工增加费均应按规定计取。
二、为简化计算方法,招标控制价按以下公式计算:招标控制价=(标底价-暂列金额-暂估价-甲供材料-安全文明施工措施费-规费-税金)﹡各专业打折系数+暂列金额+暂估价+甲供材料+安全文明施工措施费+规费+税金。
三、如一个标段有数个单位工程,在计取赶工费时,以标段总工期为对象进行考核。
四、如采用的是可调价格合同,不计取风险费用;如采用的是固定价格合同(固定单价或固定总价),则应计取相应的风险费用,其中招标控制价按规定的标准计取,报价自主确定。
五、计取风险费用的工程,竣工结算时,调增(减)部分如采用投标报价的单价,也应计取相应的风险费用,费率按投标时报价中的费率。
六、制定招标控制价时,措施项目费中的人工、材料、机械等价格的取定与分部分项工程费相同。
七、预拌混凝土公布价配合比为泵送混凝土配合比,不含泵送费;建筑工程计价表相应子目中已含泵送费,不另计;市政工程计价表中不含泵送费,编制招标控制价时,按13.5元/m³计取;现场集中搅拌混凝土不采用泵送的,仅调整配合比,其它不变。
八、在签订施工合同时,如需采用招标文件中的有关条款,应在合同中明确,否则以经过备案的合同为准。
九、目前我省人工工资预算单价还未放开,因此,省工程造价管理机构发布的人工工资预算单价调整,不属于风险范围的内容,但市场劳务价格变化属于风险的范畴。
本册说明一、《第一册机械设备安装工程》(以下简称本定额)适用于新建、扩建及技术改造项目的机械设备安装工程。
二、本定额若用于旧设备安装时,旧设备的拆除费用按相应安装定额的50%计算。
三、本定额主要依据的标准、规范有:1.《机械设备安装工程施工及验收通用规范》GB 50231—2009;2.《金属切削机床安装工程施工及验收规范》GB 50271—2009;3.《锻压设备安装工程施工及验收规范》GB 50277—2009;4.《铸造设备安装工程施工及验收规范》GBS 50278—2010;5.《压缩机、风机、泵安装工程施工及验收规范》GB 50275—2010;6.《制冷设备、空气分离设备安装工程施工及验收规范》GBS 50274—2010;7.《起重设备安装工程施工及验收规范》GB 50278—2010;8.《连续输送设备安装工程施工及验收规范》GB 50270—2010;9.《电力建设施工及验收技术规范》(汽轮机组篇)DL 5011—92。
10.《电力建设施工及验收技术规范》(锅炉机组篇)DL/T 5047—95;11.《化工机器安装工程施工及验收规范》(通用规定)HGL 203—83;12.《化工机器安装工程施工及验收规范》(对置式压缩机)HGJ 204—83;13.《化工机器安装工程施工及验收规范》(离心式压缩机)HGJ 205—92;14.《化工机器安装工程施工及验收规范》(扒中小型活塞式压缩机)HGJ 206—92;15.《化工机器安装工程施工及验收规范》(化工泵用)HGJ 1207—83;16.《机械产品目录》(1996年);17.《建设工程工程量清单计价规范》GB 50500-2013;18.《通用安装工程工程量计算规范》GB 50856-2013;19.《全国统一施工机械台班费用编制规则》;20.《全国统一安装工程预算定额》GYD-201—2000;21.《全国统一安装工程基础定额》GJD 201—2006~GJD 209—2006;22.《建设工程劳动定额安装工程》LD/T 74.1-4—2008。

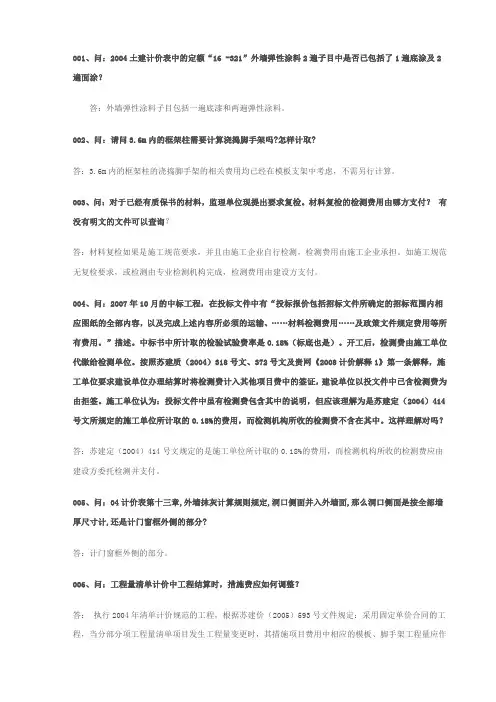

001、问:2004土建计价表中的定额“16 -321”外墙弹性涂料2遍子目中是否已包括了1遍底涂及2遍面涂?答:外墙弹性涂料子目包括一遍底漆和两遍弹性涂料。
002、问:请问3.6m内的框架柱需要计算浇捣脚手架吗?怎样计取?答:3.6m内的框架柱的浇捣脚手架的相关费用均已经在模板支架中考虑,不需另行计算。
003、问:对于已经有质保书的材料,监理单位现提出要求复检。
材料复检的检测费用由哪方支付?有没有明文的文件可以查询?答:材料复检如果是施工规范要求,并且由施工企业自行检测,检测费用由施工企业承担。
如施工规范无复检要求,或检测由专业检测机构完成,检测费用由建设方支付。
004、问:2007年10月的中标工程,在投标文件中有“投标报价包括招标文件所确定的招标范围内相应图纸的全部内容,以及完成上述内容所必须的运输、……材料检测费用……及政策文件规定费用等所有费用。
”描述。
中标书中所计取的检验试验费率是0.18%(标底也是)。
开工后,检测费由施工单位代缴给检测单位。
按照苏建质(2004)318号文、372号文及贵网《2008计价解释1》第一条解释,施工单位要求建设单位办理结算时将检测费计入其他项目费中的签证,建设单位以投文件中已含检测费为由拒签。
施工单位认为:投标文件中虽有检测费包含其中的说明,但应该理解为是苏建定(2004)414号文所规定的施工单位所计取的0.18%的费用,而检测机构所收的检测费不含在其中。
这样理解对吗?答:苏建定(2004)414号文规定的是施工单位所计取的0.18%的费用,而检测机构所收的检测费应由建设方委托检测并支付。
005、问:04计价表第十三章,外墙抹灰计算规则规定,洞口侧面并入外墙面,那么洞口侧面是按全部墙厚尺寸计,还是计门窗框外侧的部分?答:计门窗框外侧的部分。
006、问:工程量清单计价中工程结算时,措施费应如何调整?答:执行2004年清单计价规范的工程,根据苏建价(2005)593号文件规定:采用固定单价合同的工程,当分部分项工程量清单项目发生工程量变更时,其措施项目费用中相应的模板、脚手架工程量应作适当调整。
解释汇编电气设备安装工程预算定额的解释(第二册)本定额是以原国家建委1977年颁发试行的《电气安装工程预算定额》等(简称原定额)为基础进行修编的。
一、本定额与原定额的不同1、本定额中补充的项目(1)35千伏变压器及配电装置安装:(2)1l0千伏变压器及配电装置安装;(3)220千伏变压器及配电装置安装:(4)330千伏变压器及配电装置安装;(5)500千伏变压器及配电装置安装;(6)35~220千伏母线及绝缘子安装;(7)330~500千伏母线及绝缘子安装;(8)大型控制屏,台、柜安装;(9)轻型构件制作安装;(10)发电机及调相机捡查接线;(11)大型电机检查接线;(12)钢模板配管安装;(13)大型艺术灯具(48头花灯)安装;(14)2l~80层电梯电气装置安装;(15)电厂专用电梯电气安装;(16)汽轮发电机及调相机系统调试;(17)10000~360000千伏安变压器系统调试;(18)35~500千伏送配电设备调试;(19)特殊保护装置及自动投入装置调试;(20)35~500千伏母线系统调试等。
2、本定额中修编的项目(1)电缆敷设:原定额是按电缆重量为单位编制的,又分为六种敷设方式.每种敷设方式又按公斤/米分为十个档次。
本定额将六种敷设方式按一定的比例进行综台扩大,将原定额的单位由“重量”改为“截面”。
(2)将控制屏、台、箱全部列入本定额第四章。
(3)将蓄电池“充放电”用的电量并入“充放电”定颓,不再另行计算。
(4)将变压器的“安装”和“吊芯检查”合并为一项定额。
(5)将电机干燥费按照一定比例合并到电机检查接线定额内,并规定不论电机是否干燥或干燥时间的长短,一律不作调整。
(6)配管配线定额:原定额主要是按人工打洞考虑的,本定额增加了“冲击电钻”打眼的新工艺,因此本定额增加了冲击钻头的消耗量和膨胀螺栓,取消了原定额中的木楔、石膏之类消耗材料.冲击电钻按工具考虑来计入定额,其耗用的电费则列入定额其他材料费。
江苏安装定额综合解释1.如设计要求,建筑物的卫生间内穿楼板管道(排水管、给水管)要安装刚性防水套管,是否可套6-2962~2-2967刚性防水套管安装子目?答:第八册第一章说明已明确:“穿墙、过楼板的钢套管制作安装执行第六册《工业管道工程》相应定额,即6-2971~6-2980‘一般穿墙套管制作安装’子目,其中过楼板套管执行‘一般穿墙套管制作安装’子目时,主材按0.2m计,其余不变”。
卫生间内穿楼板管道加装钢套管亦参照以上规定执行。
但是,如果设计要求建筑物的卫生间内穿楼板管道(排水管、给水管)要安装刚性防水套管,则因该“刚性防水套管”与六册“刚性防水套管”不完全一样,因此,该“刚性防水套管”的安装,可参照6-2962~2-2967“刚性防水套管安装”子目,定额基价乘0.3系数,“刚性防水套管”主材费另计。
若“刚性防水套管”由施工单位自制,则可参照6-2945~2-2956“刚性防水套管制作”子目,定额基价乘0.3系数,焊接钢管按相应定额主材用量乘0.5计算。
2.安装工程工程量清单编制时,有的计量单位是“项”,如第二册的“接地装置”和“避雷装置”等,编写此类清单项目时,是否应把有关内容的工程量写清楚?答:有关工程量清单编制细节,正在拟定统一规定,在统一规定颁发之前,有关以“项”为计量单位的清单项目,必需把与该项目相关的各种工程内容的工程量写清楚,否则此类工程量清单报价时会出现较大的偏差。
3.定额十一册中,11-2457~11-2459牺牲阳极安装子目的基价是否有误?答:牺牲阳极安装子目中的材料有误,其中“塑料软线BVR-6mm2”单位应该是“m”,单价应该是“1.79元”;“棉布口袋4200×1100”应该是“棉布口袋420×1100”单价应该是“10.10元”;因此,基价和材料费应作如下调整:11-2457基价2327改为88,材料费2286.53改为46.99;11-2458基价2336改为97,材料费2295.91改为56.37;11-2459基价2320改为80,材料费2278.95改为39.40。
全国统一建筑工程基础定额说明及工程量计算规则江苏安装说明江苏安装-总说明一、《全国统一安装工程预算定额》共分十二册,包括:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防及安全防范设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程二、《全国统一安装工程预算定额江苏省单位估价表》(以下简称本估价表)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制安装工程地区单位估价表、施工图预算、招标工程标底、确定工程造价的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制订企业定额和投标报价的基础。
三、本估价表是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本估价表是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本估价表是按下列正常的施工条件进行编制的:1、设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2、安装工程和土建工程之间的交叉作业正常。
3、安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4、水、电供应均满足安装施工正常使用。
5、正常的气候、地理条件和施工环境。
六、人工工日消耗量的确定:1、本估价表的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差。
2、综合工日的单价为每工日26元,包括基本工资、工资性津贴、流动施工津贴、房租补贴、劳动保护费、职工福利费。
总说明一、《江苏省安装工程计价定额》共分十一册,包括:第一册机械设备安装工程第二册热力设备安装工程第三册静置设备与工艺金属结构制作安装工程第四册电气设备安装工程第五册建筑智能化工程第六册自动化控制仪表安装工程第七册通风空调工程第八册工业管道工程第九册消防工程第十册给排水、采暖、燃气工程第十一册刷油、防腐蚀、绝热工程二、《江苏省安装工程计价定额》(以下简称本定额)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是安装工程预算工程量计算规则、项目划分、计量单位的依据;是编制设计概算、施工图预算、招标控制价(标底)、确定工程造价的依据;也是编制概算定额、概算指标、投资估算指标的基础;也可作为制订企业定额和投标报价的基础。
本定额计价单位为元,默认尺寸单位为毫米(mm)。
三、本定额是依据现行有关国家的产品标准、设计规范、计价规范、计算规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
四、本定额是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2.工程和土建工程之间的交叉作业正常。
3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。
4.水、电供应均满足安装施工正常使用。
5.正常的气候、地理条件和施工环境。
六、本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差。
一类工每工日77元,二类工每工日74元,三类工每工日69元。
七、材料消耗量的确定:1.本定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
江苏省安装工程定额书说明江苏安装工程量费用计算规则一、说明(一)江苏省安装工程费用计算规则(以下简称本费用计算规则)与《江苏省安装工程计价表》配套执行。
(二)为了切实保护人民生产生活的安全,保证安全和文明施工措施落实到位,现场安全文明施工措施费作为不可竞争费用,建设单位不得任意压低费用标准,施工单位不得让利。
此项费用的计取由各市工程造价管理部门根据工程实际情况予以核定,并进行监督,未经核定不得计取。
(三)不可竞争费包括:1、现场安全文明施工措施费;2、工程定额测定费;3、安全生产监督费;4、建筑管理费;5、劳动保险费;6、税金;7、有权部门批准的其他不可竞争费用。
以上不可竞争费在编制标底或投标报价时均应按规定计算,不得让利或随意调整计算标准。
(四)措施项目费原则上由编标单位或投标单位根据工程实际情况分别计算。
除了不可竞争费必须按规定计算外,其余费用均作为参考标准。
(五)管理费和利润统一以人工费为计算基础。
(六)包工不包料和点工按本费用计算规则的规定计算。
1、包工不包料:适用于只包计价表人工的工程。
2、点工:适用于在安装工程中由于各种因素所造成的损失、清理等不在计价表范围内的用工。
3、包工不包料、点工的临时设施应由建设单位提供。
二、费用项目划分安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
(一)分部分项工程费包括人工费、材料费、机械费、管理费、利润。
1、人工费:指应列入计价表的直接从事安装工程施工工人(包括现场内水平、垂直运输等辅助工人)和附属辅助生产单位(非独立经济核算单位)工人的基本工资、工资性津贴、流动施工津贴、房租补贴、职工福利费、劳动保护费。
2、材料费:指应列入计价表的材料、构件和半成品材料的用量以及周转材料的摊销量乘以相应的预算价格计算的费用。
3、机械费:指应列入计价表的施工机械台班消耗量按相应的我省施工机械台班单价计算的安装工程施工机械使用费以及机械安、拆和进(返)场费。
2010江苏安装定额解释一1、铁路水电设备安装费如何计取?比如:SBR污水处理设备安装3m3/h ;太阳能明渠流量计安装;污水处理场调试;变频调速给水设备安装Q=144m3/h;二氧化氯消毒设备安装100型;给水集控设备安装等答:套相应专业定额。
2、因排水管施工工艺发生了一点变化,在施工过程中,施工单位为了减少渗漏的现象,减少大量的吊模堵孔洞的人工,现在楼地面砼施工时,在楼地面内预留了相同规格的管接头及设计的地漏,由此就产生了配件的超用现象,因这种施工工艺没有先例,在工程决算时,应该怎样结算排水配件及人工工资?答:投标报价时根据施工方案,考虑该因素自行报价3、施工单位帮建设单位购买的设备所发生的费用,能不能参与取费?答:列入工程造价的都可以按照费用定额计算相应费用。
4、消防喷淋系统中,喷淋支管(≤80mm)施工时,镀锌管配件的使用量往往多于定额含量许多,主要原因是:1、设计中喷淋支管与线槽、桥架、给排水管、空调风管、冷凝管、装饰造型等有冲突,实际施工中按常规消防水管是有压管,必须让位,造成了喷淋管抱弯、拐弯现象;2、设计时,喷淋头与灯具、风口、广播等位置重叠,协调结果大多是喷淋头让位,造成喷淋支管抱弯、拐弯;3、遇到矿棉板(60mm*60mm)或铝塑板吊顶,业主要求喷淋头居中安装,喷淋挂管又要抱弯、拐弯;定额中镀锌管配件安装费含在镀锌管安装里,只计主材,请问遇有以上情况该如何计价。
实例:泰兴市人民医院病房大楼(现已进入审计阶段)答:按甲方认可的方案重新报价。
5、1、利用基础地梁外侧两根钢筋作接地体,我现在套2-701接地跨接线安装定额,工程按下面方面计算:单根钢筋总以L表示,接地跨接线工程量N=L*2/6+L/4,施工单位要求套2-751避雷网均压环敷设利用圈梁钢筋,能告诉我按哪个套合理吗? 2、图纸设计屋面避雷网设避雷小针,针高0.3M,施工单位结算套用2-710和2-717,我觉得太高,给他套用2-358和2-359,不知道是否可行?答:1、套用2-751避雷网均压环敷设利用圈梁钢筋合理;2、套用2-358就可以了。
1、《江苏省安装工程计价表》第七册消防及安全防范设备安装工程中镀锌钢管沟槽式管件连接定额子目中,沟槽配件是否应另计安装费?答:沟槽配件安装人工已在管道安装定额中考虑,不另计安装费用。
2、安装工程的“项目特征”主要应从哪几个方面来描述?列项时应注意什么问题?答:(一)主要应从三个方面来描述:1、项目的自身特征,指的是项目的材质、型号、规格,必要时还可指明其品牌。
2、项目的工艺特征,指的是项目的安装工艺必须详细说明。
例如:镀锌钢管的连接工艺,是丝接、法兰连接或卡套式连接都应该予以描述。
3、项目的施工方法特征,施工方法是影响工程计价的。
例如:电气配管,是墙面明敷设、暗敷设,还是吊顶内敷设都应予以描述。
(二)具有不同特征的项目应分别列项。
项目特征是清单项目设置的基础和依据。
列项时应对项目的特征做全面的描述,即使材质、型号、规格同一,但工艺特征或施工方法特征不同也应该分别设置清单项目。
3、问:金属面防火涂料如何划分厚涂型防火涂料、薄涂型防火涂料、超薄型防火涂料?如何套用定额答:金属面防火涂料厚度以涂料涂层厚度来划分,厚涂型防火涂料的使用厚度7毫米~22毫米,耐火极限为1~3小时,属隔热防火非膨胀型防火涂料;薄涂型防火涂料的使用厚度3毫米~7毫米,耐火极限为0.5~2小时,属膨胀型防火涂料;超薄型防火涂料的使用厚度1毫米~3毫米,耐火极限为0.5~2小时,属膨胀型防火涂料;薄涂型防火涂料和超薄型防火涂料材料分树脂型和乳胶型两类,其施工工艺分别为抹、批、刷三种操作方法。
目前建材市场中防火涂料品种较多,在套用《江苏省建筑与装饰工程计价表》时,应根据甲乙双方认可的防火涂料使用说明书或现场测算数据确定其定额耗用量。
4、问:消火栓管道系统套用第七册还是第八册子目/答:普通消防管道即消防栓消防系统及室外管道安装执行第八册相应项目,自动喷水灭火系统、气体灭火系统管道安装执行第七册相应项目。
5、问:2004计价表中的模板用量是否是按摊销量计入。
回复
合同中约定执行计价表的,且约定政策性调整可调时,2006年8月1日后实际完成的工作量的人工费可以调整。
除塑料排水管,定额中已经考虑了留堵孔洞所需的材料和人工,不另计算。
电缆沿竖直通道敷设定额一般都在高层建筑中采用,但并非所有高层建筑中垂直敷设的电缆均可套用该定额项目。
只有在高层建筑中自上而下的直通式竖直通道(井道)中敷设电缆时,方可套用该定额项目。
辅材价格不予调整。
见计算规则,支架不得另行计算。
室内消防箱及暗装配电箱安装定额中,未包括箱体周边、后背的封堵及粉刷所产生的费用。
套管的安装包括套管与管道之间的填充。
照明线路。
按计算规则规定。
悬挂嵌入式成套配电箱的安装包括了预留洞口的工作内容。
1、2、套用第七册沟槽式钢管安装定额。
3、可参照第七册沟槽式钢管安装定额,双方商定。
定额是综合考虑的,一般不调整。
江苏计价表缺项,可参照其他定额。
1、管件数量按实计算。
2、根据具体情况套用端子接线。
3、塑料排水管留堵孔洞定额未包括,可另计。
4、套用第七册钢管卡箍连接的补充定额。
江苏省2010定额建筑及装饰工程计算规
则
本文档介绍了江苏省2010年定额建筑及装饰工程计算规则。
该规则适用于江苏省境内各类建筑工程,旨在规范建筑工程的计算和结算,保障施工质量和安全。
本规则主要包括以下内容:
- 总则:规定了本规则的适用范围、编制单位、计价单位等基本信息;
- 建筑工程定额:包括砌体工程、混凝土工程、钢筋工程、木工工程、油漆工程、防水工程等;
- 装饰工程定额:包括内装修工程、外装饰工程、涂料工程、吊顶工程、石材工程、金属构件工程等;
- 其他工程定额:包括暖通工程、电气工程、给排水工程等;
- 工程量清单计算:根据定额和实际工程情况,计算工程量;
- 工程结算标准:根据工程量和合同价格,计算工程结算金额和支付方式;
- 单位工程造价计算:根据定额和实际工程情况,计算单位工程造价。
该规则是江苏省建筑行业的重要规范性文件,建议施工单位和监理单位认真遵守。
同时,也需要在实际应用过程中结合实际情况进行具体操作,以确保工程质量和进度的达成。
总说明第一章土、石方工程第二章地基处理及边坡支护工程第三章桩基工程第四章砌筑工程第五章钢筋工程第六章混凝土工程第七章金属结构工程第八章构件运输及安装工程第九章木结构工程第十章屋面及防水工程第十一章保温、隔热、防腐工程第十二章厂区道路及排水工程第十三章楼地面工程第十四章墙柱面工程第十五章天棚工程第十六章门窗工程第十七章油漆、涂料、裱糊工程第十八章其它零星工程第十九章建筑物超高增加费用第二十章脚手架第二十一章模板工程第二十二章施工排水、降水第二十三章建筑工程垂直运输第二十四章场内二次搬运附录一混凝土及钢筋混凝土构件模板、钢筋含附录说明表附录二机械台班预算单价取定表(1) 单项机械台班预附录二机械台班预算单价取定表(2) 综合机械台算单价取定表班预算单价取定表附录三混凝土、特种混凝土配合比表 ( 二) 防水附录三混凝土、特种混凝土配合比表 ( 一) 普通混凝土凝土附录三混凝土、特种混凝土配合比表( 三) 现场集中搅附录三混凝土、特种混凝土配合比表( 四) 特种拌混凝土凝土附录四砌筑砂浆、抹灰砂浆、其它砂浆配合比表附录五防腐耐酸砂浆配合比表附录六主要建筑材料预算价格取定表附录七抹灰分层厚度及砂浆种类表附录九常用钢材理论重量及形体公式计算表(附录八主要材料、半成品损耗率取定表型钢理论重量附录九常用钢材理论重量及形体公式计算表( 二) 砖砌附录九常用钢材理论重量及形体公式计算表(大方脚折加高度表形体计算公式总说明一、为了贯彻执行住房和城乡建设部《建设工程工程量清单计价规范》(GB 50500—2013)以及《房屋建筑与装饰工程工程量计算规范》( GB 50854— 2013),适应江苏省建设工程市场计价的需要,为工程建设各方提供计价依据,省住房和城乡建设厅组织有关人员对《江苏省建筑与装饰工程计价表》进行了修订,形成了《江苏省建筑与装饰工程计价定额》(2014年)(以下简称本定额)。
本定额共分上下两册。
二、本定额适用于江苏省行政区域范围内一般工业与民用建筑的新建、扩建、改建工程及其单独装饰工程。
序号项目名称人工调整系数序号项目名称人工调整系数一5楼梯、雨篷、阳台、栏板及其他1.051基础与垫层1.5二2柱1.051水塔1.53梁 1.42水(油)池、地沟1.64墙、板1.33贮仓2第四章 混凝土及钢筋混凝土工程钢管柱内灌注混凝土按矩形柱、圆形柱定额执行,不再计算模板项目。
6.基础:(1)基础与上部结构的划分以混凝土基础上表面为界;(2)基础与垫层的划分,一般以设计确定为准,如设计不明确时,以厚度划分:15cm以内的为垫层,15cm以上(3)有梁式基础模板仅适用于基础表面有梁上凸时,仅带有下翻或暗梁的基础套用无梁式基础定额。
(4)满堂基础及地下室底板已包括集水井模板杯壳,不再另行计算;设计为带形基础的单位工程,如仅楼(电厕间等少量部位采用满堂基础时,其工程量并入带形基础计算。
9.地圈粱套用圈梁定额;异形梁包括十、T、L形梁;梯形、变截面矩形梁套用矩形梁定额;现浇薄腹屋面梁模板套用异形梁定额;单独现浇过梁模板套用矩形梁定额;与圈梁连接的过梁及叠合梁二次浇捣部分套用圈梁定额;预制圈梁的现二次灌浆相应定额。
10.混凝土梁、板均分别计算套用相应定额;板中暗梁并人板内计算。
(5)箱形基础的底板(包括边缘加厚部分)套用无梁式满堂基础定额,其余套用柱、梁、板、墙相应定额。
(6)设备基础仅考虑块体形式,其他形式设备基础分别按基础、柱、梁、板、墙等有关规定计算,套用相应定(7)地下构件采用砖模时,按砌筑工程定额规定执行。
7.现浇钢筋混凝土柱(不含构造柱)、梁(不含圈、过梁)、板、墙的支模高度按层高3.6m以内编制,超过3.程量包括3.6m以下部分,另按相应超高定额计算;斜板或拱形结构按板顶平均高度确定支模高度,电梯井壁按建筑物自然层层高确定支模高度。
4.定额混凝土的强度等级和石子粒径是按常用规格编制的,当混凝土的设计强度等级与定额不同时,应作换混凝土子目中毛石的投入量按18%考虑,设计不同时混凝土及毛石按比例调整。
全国统一安装工程予算定额江苏省单位估价表第二册电气设备安装工程江苏省建设厅二0 0 一年七月总说明一、《全国统一安装工程予算定额江苏省单位估价表》共分十一册,包括:第一册机械设备安装工程第二册电气设备安装工程第三册热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防及安全防范设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程二、《全国统一安装工程予算定额江苏省单位估价表》(以下简称估价表)是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班的消耗量标准,是统一全国安装工程予算工程量计算规则、项目划分、计量单位的依据;是编制施工图予算、招标工程标底、确定工程造价的依据;也是编制概算定额(指标)、投资估算指标的基础;也可作为制订企业定额和投标的基础。
三、本估价表是依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。
四、本估价表是按目前国内大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制订的,除各章另有说明外,均不得因上述因素有差异而对定额进行调整或换算。
五、本估价表是按下列正常的施工条件进行编制的:1. 设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2. 安装工程和土建工程之间的交叉作业正常。
3. 安装地点、建筑物、设备坚持、予留孔洞等均符合安装要求。
4. 水、电供应均满足安装施工正常使用。
5. 正常的气候、地理条件和施工环境。
六、人工工日消耗量的确定:1. 本估价表的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用工、超运距用工和人工幅度差。
2. 综合工日的单价为每工26元,包括基本工资、工资性津贴、流动性施工津贴、房租补贴、劳动保护费、职工福利费。
