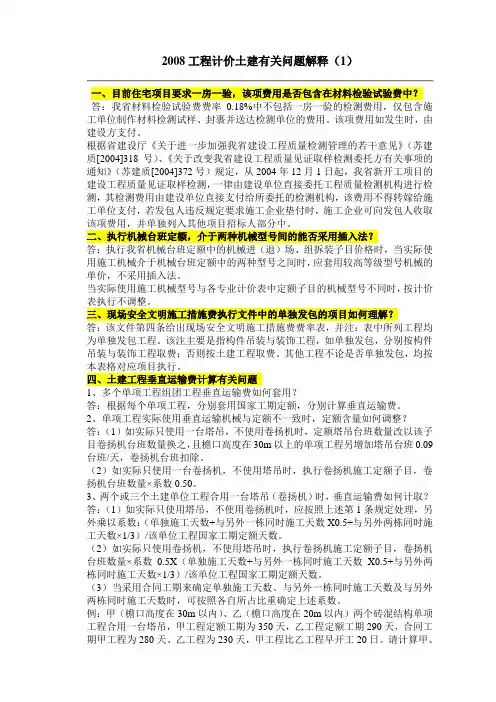

工程计价土建有关问题解释(1)

(发稿时间:2008-9-19 9:05:47 阅读次数:61811)

一、目前住宅项目要求一房一验,该项费用是否包含在材料检验试验费中?答:我省材料检验试验费费率0.18%中不包括一房一验的检测费用,仅包含施工单位制作材料检测试样、封裹并送达检测单位的费用。该项费用如发生时,由建

设方支付。

根据省建设厅《关于进一步加强我省建设工程质量检测管理的若干意见》(苏建质[2004]318号)、《关于改变我省建设工程质量见证取样检测委托方有关事项的通知》(苏建质[2004]372号)规定,从2004年12月1日起,我省新开工项目的建设工程质量见证取样检测,一律由建设单位直接委托工程质量检测机构进行检测,其检测费用由建设单位直接支付给所委托的检测机构,该费用不得转嫁给施工单位支付,若发包人违反规定要求施工企业垫付时,施工企业可向发包人收取该项费用,并单独列入其他项目招标人部分中。

二、执行机械台班定额,介于两种机械型号间的能否采用插入法?

答:执行我省机械台班定额中的机械进(退)场、组拆装子目价格时,当实际使用施工机械介于机械台班定额中的两种型号之间时,应套用较高等级型号机械的

单价,不采用插入法。

当实际使用施工机械型号与各专业计价表中定额子目的机械型号不同时,按计价

表执行不调整。

三、现场安全文明施工措施费执行文件中的单独发包的项目如何理解?答:该文件第四条给出现场安全文明施工措施费费率表,并注:表中所列工程均为单独发包工程。该注主要是指构件吊装与装饰工程,如单独发包,分别按构件吊装与装饰工程取费;否则按土建工程取费。其他工程不论是否单独发包,均按

本表格对应项目执行。

四、土建工程垂直运输费计算有关问题

1、多个单项工程组团工程垂直运输费如何套用?

答:根据每个单项工程,分别套用国家工期定额,分别计算垂直运输费。2、单项工程实际使用垂直运输机械与定额不一致时,定额含量如何调整?答:(1)如实际只使用一台塔吊,不使用卷扬机时,定额塔吊台班数量改以该

子目卷扬机台班数量换之,且檐口高度在30m以上的单项工程另增加塔吊台班

0.09台班/天,卷扬机台班扣除。

(2)如实际只使用一台卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷

扬机台班数量×系数0.50。

3、两个或三个土建单位工程合用一台塔吊(卷扬机)时,垂直运输费如何计取?答:(1)如实际只使用塔吊,不使用卷扬机时,应按照上述第1条规定处理,另外乘以系数:(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。

(2)如实际只使用卷扬机,不使用塔吊时,执行卷扬机施工定额子目,卷扬机台班数量×系数0.5Χ(单独施工天数+与另外一栋同时施工天数Χ0.5+与另外两栋同时施工天数×1/3)/该单位工程国家工期定额天数。

(3)当采用合同工期来确定单独施工天数、与另外一栋同时施工天数及与另外两栋同时施工天数时,可按照各自所占比重确定上述系数。

例:甲(檐口高度在30m以内)、乙(檐口高度在20m以内)两个砖混结构单项工程合用一台塔吊,甲工程定额工期为350天,乙工程定额工期290天,合同工期甲工程为280天、乙工程为230天,甲工程比乙工程早开工20日。请计算甲、乙两个单项工程的定额塔吊台班数量。

解:1、甲工程应套用22—7子目,塔式起重机台班数量调整为

0.827台班/天×(280天-230天+230天×0.5)/280天=0.487台班/天

2、乙工程应套用22—6子目,塔式起重机台班数量调整为

0.811台班/天×(230天×0.5)/230天=0.406台班/天

4、如实际使用的塔吊型号与定额不一致时,是否可以调整?

答:不予调整,仍按定额执行。

五、土建工程超高费定额使用不够明确,希望加以具体说明。

答:1、土建工程超高费内容包括:人工降效、高压水泵摊销、临时垃圾管道等费用。土建工程檐口高度超过20m时,超过20m部分的工程项目增加人工降效系数为:20~30m为5%,20~40m为7.5%,20~50m为10%,以此类推,檐口高度每升高10m,降效系数递增2.5%。

2、为了方便套用,建筑物超高增加费定额编号进行适当调整,例如18—1子目为:18—1(1)人工降效(定额中的人工费)、18—1(2) 临时垃圾管道费(定额中的材料费)、18—1(3) 高压水泵摊销费(定额中的机械费),18—2~18—18子目以此类推,管理费及利润可分别计取。

3、根据建设部清单规范执行要求,人工降效属于分部分项项目。为简化计算,

依法不招标工程应将人工降效费用作为分部分项项目费用按照定额标准计列;采用清单法计价工程的人工降效系数应按苏建定(2004)290号文件规定分别进入各定额子目综合单价内。我省建设厅2004年印发的“江苏省建设工程工程量清单计价培训教材”已明确,高压水泵摊销费及临时垃圾管道费应作为措施费用单

独列项进行计算。

4、建筑物超高增加费中的人工降效费(定额中的人工费)系按26.00元/工日计

算,预算人工工资调整文件应予执行,并计取相应施工费用。

六、措施费在结算中应如何调整?

答:我省苏建价(2005)593号文规定,对于采用固定单价合同的工程,当发生工程量变更时,措施费中的模板、脚手费可作相应调整,而其他措施费(临时设施费、检验试验费等等)一般不再调整。合同有约定时,按合同约定执行。对于采用固定总价合同的工程,具体按合同约定执行。

七、飘窗工程量应如何计算?

答:飘窗高度按门窗洞口尺寸,长度按飘窗中心线洞口长度计算,弧形或折线形

按照展开尺寸计算。

八、装饰工程使用甲方电梯时,垂直运输费如何计取?

答:对于包工包料装饰工程,当甲方提供电梯用于工程垂直运输时,垂直运输费应包含在工程造价内,并应将垂直运输费(22-29~22-40子目)中的机械费在确

定含税工程造价之后退还甲方。

九、脚手架定额执行

1、单独天棚抹灰的系数应以“架889”页注1中的0.7为准,“架883”页第8条中

“单独天棚抹灰……乘以0.1系数”一段文字取消。

2、单独搭设幕墙脚手架时,执行19—3及19—4子目乘0.6系数。

十、预应力钢筋工程执行问题

1、使用转角器张拉属非常规的操作工艺,往往是在特定的条件下张拉,如在梁面、楼面上或梁端受阻时,既增加了材料,又费时费工,变角张拉并不是每个工程都会遇到,定额规定使用转角器张拉操作长度应按实计算,但实际操作有困难希望加以明确,以利计价工作的开展。同时预应力筋工作(操作)长度是否应包

含在清单及预算工程量中?

答:定额中考虑的都是在梁端处正常张拉,使用转角器(变角张拉工艺)张拉操作长度应在定额规定的结构长度及操作长度基础上另外增加操作长度:无粘结钢绞线每个张拉端增加0.60m,有粘结钢绞线每个张拉端增加1.00m,且使用转角器张拉的锚具定额人工和机械乘1.10系数。
