高压线塔拆除安全方案.
- 格式:doc
- 大小:39.00 KB
- 文档页数:8
通信铁塔拆除工程(临近高压线处施工)施工组织方案编制单位:编制日期:目录一、编制说明二、工程概况三、组织措施四、技术措施五、安全措施六、应急预案一、编制说明1.编制目的应**公司要求,拆除浦铁龚新杆基站,保障高线输电线路安全稳定运行,特编制专项施工组织设计作为指导施工的依据,对项目管理组织机构设置、劳动力计划安排、材料供应安排、机械设备配置、主要为分部分项工程施工方法、工期保证措施、质量安全保证措施、保证安全生产、文明施工、减少扰民、降低环境污染和噪声的措施给予了充分考虑,突出质量创优、技术先进、经济合理、安全适用的原则。
2.编制依据现行的国家、行业和上海市施工、验收规范、质量评定标准;《钢结构单管铁塔技术规范》(CECS236:2008)《建筑结构荷载规范》GB50009-2012《钢结构设计规范》GB50017-2017《钢结构焊接规范》GB50661-2011《建筑抗震设计规范》GB50011-2010(2016版)《高耸结构设计规范》GB50135-2019《移动通信工程通信塔桅结构设计规范》YD/T5131-2019《钢结构单管通信塔技术规程》CECS236:2008《中华人民共和国电力法》;《建设工程安全生产管理条例》;《电力设施保护条列》;二、工程概况本工程需要拆除通信塔为24米高插接单管塔,位于两路500kV 高压线之间。
距离25-26号杆水平距离12.6米,下相导线高17.4米,中相导线高28米,距离27-28号杆,水平距离17.9米,下相导线高18.3米,中相导线高30.2米。
三、组织措施1.组织架构主要管理人员一览表:序号姓名职务备注1232.人员职责2.1项目经理职责(1)对工程项目从开工到竣工交钥匙全面负责,并确保项目承包指标的实现。
(2)选配项目经理部成员,明确各成员的职责分工,定期考核。
(3)落实项目部人员的质量责任,对完成项目的质量目标负责。
(4)确认本工程特殊工序,确定质量管理点。
施工高压线、塔吊安全防护措施方案
1、在进入建筑物入口处,或建筑物边物体坠落半径范围内的人行通道处均需设置安全通道;
4、安全通道防护采用φ48钢管搭设,长度为3000~6000mm(根据建筑物高度确定危险半径)、宽度为4000mm、高度为3800mm。
3、安全通道防护棚采用双层防护,两层之间距离为800mm,顶层铺脚手板、下层铺50100木枋@350,上钉18mm厚木胶合板。
4、安全通道防护棚顶层设置防护栏杆,高度1200mm,两道水平杆,栏杆刷间距为400mm红白相间的警示油漆,除入口处外其余三面满挂密目安全网。
5、安全通道防护棚两侧应设置八字撑,并满挂密目安全网,所有水平杆控制伸出立杆外侧100mm;
6、安全通道防护棚进口两侧应搭设钢管立柱(900900),在安全通道防护棚进口处张挂安全警示标志牌和安全宣传标语;
7、安全标牌制作底板采用PVC板或铝塑板,面层采用户外贴膜。
1。
拆塔施工方案一、项目背景随着城市建设不断进行,高耸的建筑物和通信塔逐渐成为城市的“地标”。
然而,随着城市规划的调整和市场需求的变化,有时候需要对部分通信塔进行拆除或迁移,这就需要有一个科学合理的拆塔施工方案。
二、拆塔前的准备工作1.初步勘测:确定通信塔的高度、结构、周边环境等信息。
2.获取相关资料:收集通信塔的施工图纸、承重能力等相关资料。
3.安全评估:对拆塔过程中可能存在的安全隐患进行评估,制定安全预案。
4.通知相关单位:对周边居民、单位等进行提前通知,确保拆塔过程中不会造成不必要的影响。
三、拆塔施工步骤1.清理周边环境:清理通信塔周边的杂物,确保施工环境整洁。
2.拆除天线和设备:拆除通信塔上的天线和相关设备。
3.拆除支撑结构:根据设计方案逐步拆除通信塔的支撑结构。
4.施工方向控制:确保拆除过程中的倾倒方向符合设计要求,避免对周围环境造成危害。
5.清理施工现场:及时清理拆除残留物,恢复施工现场的整洁。
四、安全措施1.穿戴安全装备:施工人员必须佩戴符合要求的安全帽、安全鞋等个人防护装备。
2.安全围栏:在施工现场设置明显的安全警示标识和围栏,规范施工区域。
3.施工监控:设置专人负责施工监控,确保施工过程中安全有序。
4.应急预案:制定完善的应急救援预案,保障突发状况的处理及时有效。
五、环境保护1.垃圾分类:将拆除产生的废弃物进行分类处理,做好环保工作。
2.污染治理:进行拆除前的环境检测,确保拆除过程中不会对环境造成污染。
3.绿化修复:在拆除完成后及时进行现场绿化修复,恢复自然生态环境。
六、总结拆塔施工是一项复杂的工程,需要科学的施工方案、严格的安全措施和完善的环保措施。
只有做好各个环节的准备工作,才能确保拆塔施工顺利进行,同时保障周边环境和居民的安全。
以上是拆塔施工方案的相关内容,希望能为拆塔工程的实施提供一定的参考和指导。

高压线下施工安全专项方案制定安全管理制度,明确责任,加强安全培训,确保施工人员具备相关安全知识和技能;2、技术措施:采用非接触式施工方法,避免人员接触高压线,使用绝缘工具和防静电服,确保施工人员的安全;3、管理措施:设置专人负责高压线安全监控,实行封闭管理,限制人员和车辆进入高压线附近区域;4、应急措施:制定应急预案,配备应急设备和药品,提高应对突发事件的能力和水平。
七、安全管理措施1、安全教育:对施工人员进行安全教育和培训,提高其安全意识和技能;2、安全检查:加强现场安全检查,及时发现和处理安全隐患;3、安全奖惩:建立安全奖惩制度,鼓励安全生产,惩罚违反安全规定的行为;4、安全监控:设置高压线安全监控系统,实时监控高压线运行情况,及时发现问题并采取措施;5、安全记录:建立安全记录档案,记录安全事故和隐患处理情况,为今后施工提供参考和借鉴。
八、安全应急预案制定安全应急预案,明确应急组织机构和职责,制定应急处置流程和措施,提高应对突发事件的能力和水平。
九、安全效果评估对施工过程中的安全管理措施进行评估,及时发现问题并改进,确保施工安全有效实施。
同时,对施工后的安全效果进行评估,总结经验教训,为今后施工提供参考和借鉴。
为了保障高压线下施工的安全,工区成立了以工区长为组长的领导小组。
该小组分工明确、责任到人,组织有力,行动迅速。
领导小组成员包括组长、副组长和组员。
针对高压线附近的施工安全问题,工区制定了专项方案,并对项目所有施工及技术人员实行安全风险抵押金制度,做到对高压线下施工安全的全员管理。
涉及高压线下施工的必须由专职的安全员和技术人员实行安全值班制度。
在每个工点开工前,工区组织相关技术和安全人员对施工作业人员进行安全教育培训,提高现场施工人员高压线下作业的安全意识。
技术人员要对高压线距施工现场的垂直及水平距离进行测量,保证安全距离:1-10千伏5米,35-110千伏10米,220千伏15米。
并对现场施工员进行安全交底,保证施工安全。

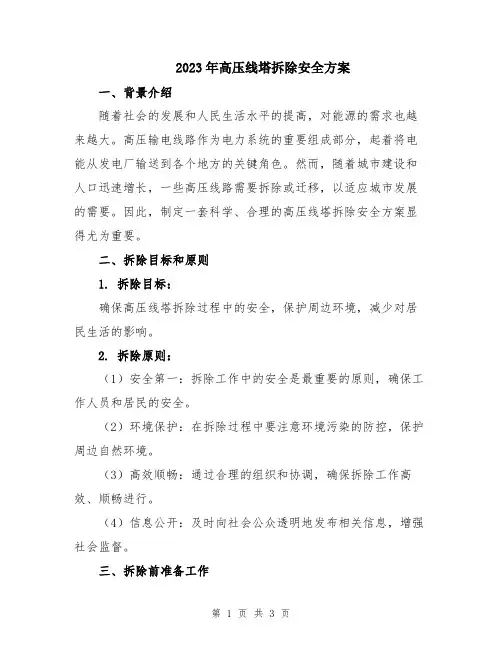

2023年高压线塔拆除安全方案一、背景介绍随着社会的发展和人民生活水平的提高,对能源的需求也越来越大。
高压输电线路作为电力系统的重要组成部分,起着将电能从发电厂输送到各个地方的关键角色。
然而,随着城市建设和人口迅速增长,一些高压线路需要拆除或迁移,以适应城市发展的需要。
因此,制定一套科学、合理的高压线塔拆除安全方案显得尤为重要。
二、拆除目标和原则1. 拆除目标:确保高压线塔拆除过程中的安全,保护周边环境,减少对居民生活的影响。
2. 拆除原则:(1)安全第一:拆除工作中的安全是最重要的原则,确保工作人员和居民的安全。
(2)环境保护:在拆除过程中要注意环境污染的防控,保护周边自然环境。
(3)高效顺畅:通过合理的组织和协调,确保拆除工作高效、顺畅进行。
(4)信息公开:及时向社会公众透明地发布相关信息,增强社会监督。
三、拆除前准备工作1. 安全评估:在拆除前进行全面的安全评估,确定拆除过程中存在的潜在风险和危险点,并采取相应的安全措施。
2. 拆除方案设计:根据实际情况和安全评估结果,制定详细的拆除方案,包括拆除的步骤、工具、设备和材料等。
3. 人员培训:对参与拆除工作的人员进行专业培训,提升其安全意识和操作技能,确保能够熟练应对各种紧急情况。
四、拆除过程管理1. 周边区域的划定与隔离:在拆除前,根据安全评估结果,明确拆除范围,并设置隔离措施,禁止非相关人员进入。
2. 临时交通安排:对于需要拆除的高压线塔周边的道路,根据实际情况制定交通管制措施,确保拆除期间交通顺畅。
3. 现场指挥和协调:设置专门的现场指挥中心,对拆除工作进行组织和协调,确保各项工作的有序进行。
4. 安全防护设施:设置临时安全防护设施,包括警示标识、警示标牌、安全网等,增加现场工作人员和周边居民的安全保障。
五、应急预案和处置1. 各种应急情况的预测和演练:制定详细的应急预案,针对可能发生的各种紧急情况进行预测和演练,确保能够迅速、有效地应对。

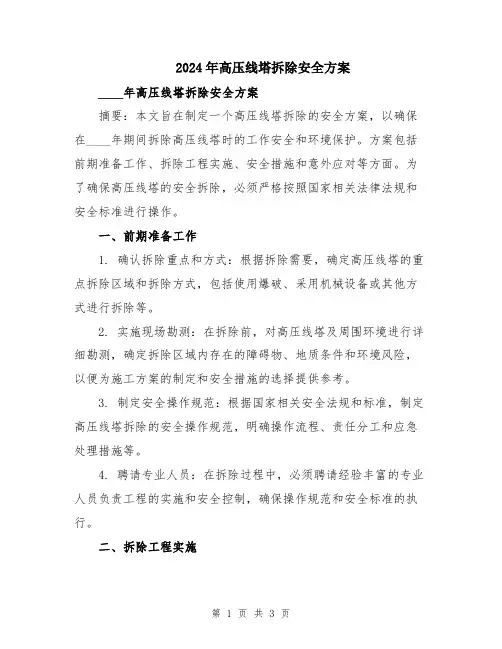

2024年高压线塔拆除安全方案____年高压线塔拆除安全方案摘要:本文旨在制定一个高压线塔拆除的安全方案,以确保在____年期间拆除高压线塔时的工作安全和环境保护。
方案包括前期准备工作、拆除工程实施、安全措施和意外应对等方面。
为了确保高压线塔的安全拆除,必须严格按照国家相关法律法规和安全标准进行操作。
一、前期准备工作1. 确认拆除重点和方式:根据拆除需要,确定高压线塔的重点拆除区域和拆除方式,包括使用爆破、采用机械设备或其他方式进行拆除等。
2. 实施现场勘测:在拆除前,对高压线塔及周围环境进行详细勘测,确定拆除区域内存在的障碍物、地质条件和环境风险,以便为施工方案的制定和安全措施的选择提供参考。
3. 制定安全操作规范:根据国家相关安全法规和标准,制定高压线塔拆除的安全操作规范,明确操作流程、责任分工和应急处理措施等。
4. 聘请专业人员:在拆除过程中,必须聘请经验丰富的专业人员负责工程的实施和安全控制,确保操作规范和安全标准的执行。
二、拆除工程实施1. 配备必要设备:根据拆除方案确定需要使用的设备和工具,确保其正常运行和安全性能。
2. 进行周边区域清理:在拆除前,清理拆除区域周边的障碍物和杂草,确保施工的顺利进行。
3. 安全防护措施:在拆除现场设置明显的安全警示标志,制定划定的作业区域和人员通行幅度,确保施工区域的安全。
4. 控制拆除过程:根据拆除方案,严格控制拆除工程的进度和过程,确保工程的安全和顺利进行。
三、安全措施1. 人员安全:必须配备足够数量的专业人员,确保进行拆卸工作的人员具备良好的身体素质和相关技能,并接受相关安全培训。
2. 机械设备安全:机械设备必须经过严格的检测和维护,确保设备的安全性能符合相关标准,并由专业人员操作。
3. 环境保护:拆除过程中要注意对周围环境的保护,合理规划施工区域和通道,减少噪音和灰尘污染。
4. 火灾预防:在拆除区域周边设置灭火器材和应急通道,确保一旦发生火灾能够迅速处置。
施工高压线塔吊安全防护措施方案高压线施工安全防护措施方案:1.安全培训:施工人员在上岗前必须接受高压线施工安全培训,了解高压线的危害及安全防护的基本知识。
2.施工区划定:在工地周边明确划定施工区域,禁止无关人员进入施工现场,并设置明显的警示标识。
3.距离限制:施工现场必须与高压线保持一定的安全距离,距离可根据高压线的电压等级和绝缘状态确定,并在施工现场设置安全标线。
4.安全间距:施工人员和机械设备在高压线附近施工时,必须保持一定的安全间距,以防止误触高压线。
5.安全设备:施工现场需配备防静电装置,以降低静电引发事故的可能性。
6.线位标识:在高压线杆上设置明显的线位标识,以提醒施工人员和机械设备注意高压线的位置。
7.地质勘察:施工前需进行地质勘察,了解地质情况,避免施工过程中因地质原因导致高压线触地或倒塌。
塔吊安全防护措施方案:1.安全培训:塔吊操作人员必须经过正规培训并持有相应证书,熟悉塔吊的操作规程和安全防护措施。
2.配备安全设备:塔吊顶部必须装有护顶装置,以防止物体从上方坠落对塔吊造成破坏。
同时,还需配备防滑设备、防风设备等安全设备以确保操作人员的安全。
3.日常维护:定期对塔吊进行检修和维护,保证其正常运行和安全使用。
如发现异常情况,立即停止使用并进行维修。
4.定期检测:每年进行定期检测,确保塔吊的结构稳固可靠。
如发现变形、裂纹等问题,需及时修复或更换部件。
5.限制作业区域:在塔吊周围划定限制作业区域,并设置警示标识和阻挡措施,禁止无关人员接近。
6.天气条件限制:在恶劣天气条件下,如大风、暴雨等,需暂停塔吊作业,避免发生事故。
7.限制负荷:严格控制塔吊的最大负荷,在操作过程中禁止超载使用,以防止塔吊发生翻倒或折断等安全事故。
总结:高压线和塔吊施工的安全防护措施非常重要,能有效避免人员和设备因接触高压线或塔吊发生意外事件。
施工单位应加强培训、设备检修和维护,并确保施工现场的合规操作和安全管理,以保障工作人员的安全。
塔机拆除方案范文一、前期准备工作1.预先了解塔机结构及相关参数:根据塔吊使用说明书和技术资料,了解塔机的主要结构和技术参数,包括高度、最大起重量、最大幅度、悬挂绳数量和长度等。
2.安排专业人员组成拆除小组:由经验丰富的工程师和塔吊操作人员组成塔机拆除小组,负责具体工程操作。
3.做好现场安全和环境保护措施:确保现场工作区域的安全,设置相关标志牌,为工作人员配备安全防护用具,风险管控措施。
4.安排合适的机械设备:根据塔机拆除的具体条件,选择合适的机械设备,包括大型吊车、施工升降机、起重吊装设备等。
二、拆除方案1.开始拆除前的准备工作(1)检查塔机的各个部件:确认塔机的各个部件是否正常运转,如轮胎、起重臂、吊车臂、液压系统等。
(2)检查工作平台和周围环境:确保工作平台平稳,周围没有积水或其他障碍物。
(3)固定工作平台:通过桩基、支架或其他固定方式,保证工作平台的稳固性。
2.拆除目标的确定根据工程需求和实际拆除条件,确定拆除的目标位置和方式,可根据以下几种方式进行拆除:(1)分段拆除:将塔机分段拆除,逐段降低高度,再进行吊装拆除。
(2)整体吊装拆除:使用起重吊装设备,将整个塔机进行吊装拆除。
(3)部分拆除:将塔机的一些部件进行拆除,如起重臂、吊笼等。
3.拆除步骤(1)卸载吊笼或吊具:将吊笼或吊具卸载到安全地带。
(2)拆除起重臂:将塔机的起重臂进行分段拆卸,逐层下降,采用吊装设备进行卸载。
(3)拆除主臂:将塔机的主臂进行分段拆卸,逐层下降,采用吊装设备进行卸载。
(4)拆除立柱:将塔机的立柱进行分段拆卸,逐层下降,采用吊装设备进行卸载。
(5)拆除顶部平台和基础:将塔机的顶部平台和基础进行分段拆卸,逐步降低高度,直到将塔机完全拆除。
4.安全措施(1)人员安全:工作人员必须佩戴防护用具,严禁在没有安全设施的地方工作,如未安装护栏或安全网等。
(2)材料安全:拆除过程中,必须采取安全有效的措施,防止材料掉落,造成人员伤亡。

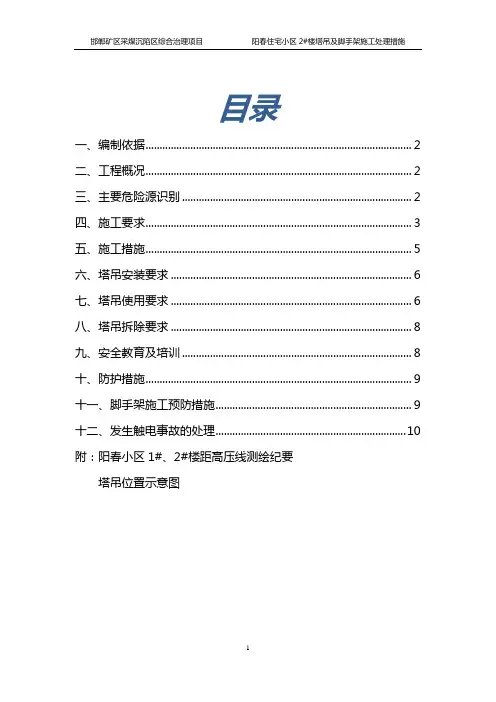

目录一、编制依据 (2)二、工程概况 (2)三、主要危险源识别 (2)四、施工要求 (3)五、施工措施 (5)六、塔吊安装要求 (6)七、塔吊使用要求 (6)八、塔吊拆除要求 (8)九、安全教育及培训 (8)十、防护措施 (9)十一、脚手架施工预防措施 (9)十二、发生触电事故的处理 (10)附:阳春小区1#、2#楼距高压线测绘纪要塔吊位置示意图一、编制依据1、《施工现场临时用电安全技术规范》JGJ46-20052、《建筑施工安全检查标准》JGJ59-993、其他现行规范、标准及实施细则二、工程概况工程名称:阳春住宅小区工程2#住宅楼。
工程地址:邯郸市光华大街以西、走廊南路以南、北仓库路以北。
工期要求:2009年3月1日-2012年2月28日,施工总工期为730日历天。
本工程建筑面积29276.46m²,地下1层,地上26层,建筑高度81.3m。
建筑结构的安全等级二级;设计使用年限50年;建筑抗震设防类别为丙类;地基基础设计等级为乙级。
地下室防水等级二级。
抗震设防烈度7度。
经现场实际踏勘,本工程北侧有110KV高压线通过,经建设单位、管理公司、监理单位、施工单位及中煤设计院人员现场测量,西北角距最南端110KV高压线距离为11.85m(附阳春小区1#、2#楼距高压线测绘纪要)。
三、主要危险源识别本工程主要危险源是阳春住宅小区2#楼南侧110KV及220KV高压输电线路及电塔,因输送的电量较大,距离在建建筑物较近,所以在电塔底周围产生的静电及电磁感应也大,因此对施工现场的安全存在较大的隐患,如不加强防范,极容易发生安全事故。
四、施工要求根据《施工现场临时用电安全技术规范》JGJ46-2005关于外电线路及电气设备防护的要求如下,施工过程中,各施工班组应在现场专职安全员的监督下严格按下列规范要求施工。
1.外电线路防护要求1.1在建工程不得在外电架空线路正下方施工、搭设作业棚、建造生活设施或堆放构件、架具、材料及其他杂物等。

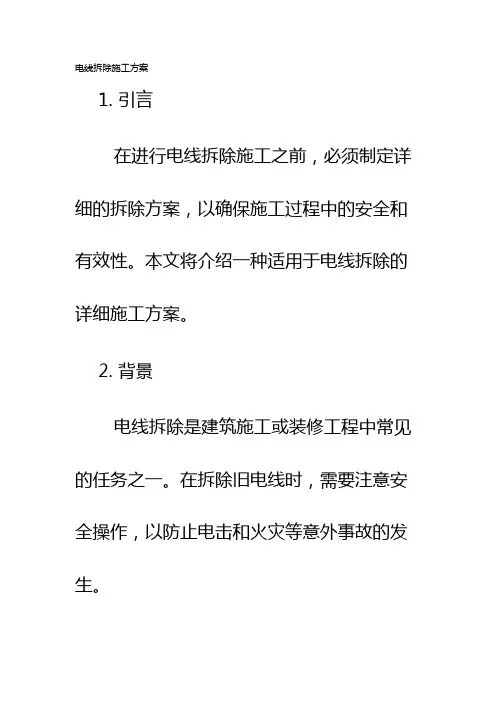

电线拆除施工方案1. 引言在进行电线拆除施工之前,必须制定详细的拆除方案,以确保施工过程中的安全和有效性。
本文将介绍一种适用于电线拆除的详细施工方案。
2. 背景电线拆除是建筑施工或装修工程中常见的任务之一。
在拆除旧电线时,需要注意安全操作,以防止电击和火灾等意外事故的发生。
3. 施工准备工作在开始电线拆除施工之前,进行以下准备工作:- 安排专业电工参与施工,确保其具备相关经验和技能。
- 检查拆除区域周围的电源是否已关闭,并确保通知相关人员。
- 准备必要的安全装备,如安全帽、护目镜、防护手套等。
4. 拆除步骤下面是电线拆除的一般步骤:1) 确定拆除区域:根据拆除需求,标记出拆除区域,并评估是否需要关闭电源。
2) 关闭电源:如果电线拆除区域存在电源,必须在拆除之前关闭电源,以确保操作人员的安全。
3) 拆除电线及配件:使用适当的工具,将电线和相关配件逐一拆除。
在拆除过程中,需要小心操作,避免损坏其他设备或线路。
4) 电线处理:拆除的电线需要进行正确的处理和处置。
可以将其交由专业机构进行处理或将其分类,按照相关法规进行处置。
5) 清理和整理:完成拆除后,对拆除区域进行清理和整理,确保没有留下任何危险或杂乱的物品。
5. 安全事项电线拆除是一项风险较高的工作,因此需要遵守以下安全事项:- 确保所有参与拆除施工的人员都接受了相关培训,并具备必要的技能和知识。
- 戴上适当的个人防护装备,如安全帽、护目镜、防护手套等。
- 在拆除过程中,避免随意触摸电线,以防止电击事故的发生。
- 在拆除区域周围设置警告标志,以提醒他人注意危险区域。
- 在拆除前检查电源是否已关闭,并通知相关人员。
6. 总结电线拆除施工方案的制定对于保障施工过程的安全和顺利进行至关重要。
通过正确的准备工作、步骤规划和安全措施遵守,可以有效地拆除旧电线,同时确保工人和现场的安全。
在电线拆除前,一定要充分评估风险,并采取必要的安全措施,以防止意外事故的发生。
塔吊高压线安全防护方案
随着城市发展的加速,建筑工地的塔吊使用率不断上升,但引
起了人们的高度关注:塔吊所处区域存在较高的高压电线。
塔吊挪动的高度、伸缩活动的幅度、长度、重量等都会产生跨
越高压电线的风险。
一旦失控,对施工现场及周边居民的人身安全、工程质量和高压线路的安全上产生巨大威胁。
因此,对于建设项目管理人员和施工单位来说,必须通过科学
的防护措施和相应的安全方案,避免发生高空作业中接触高压线导
致的人员伤亡、经济损失和社会影响等不幸事件。
一、塔吊安全距离
根据《特种设备安全监察条例》和《高压线安全条例》,塔吊
与高压线之间必须预留安全距离,零基础地表高度小于30m且悬挑
长度小于25m时的塔吊,应保持10米安全距离;零基础地表高度超
过30m或悬挑长度超过25m时的塔吊,应当按实际情况,按照高压
线安全距离要求设计。
二、防范措施
1. 完善管理制度,对于建筑工地使用塔吊的需要,要严格按照
安全距离要求进行规划。
2. 加强人员管理,安排有资格的专业人员进行塔吊驾驶,经过
统一的安全操作规程的学习与考试。
高压线与塔吊安全管理方案高压线与塔吊是建筑施工中常见的两种危险源,它们的使用和管理需要严格遵守相关的安全规范和程序。
本文将从高压线和塔吊的安全风险分析、管理程序、操作人员培训和应急预案等方面,详细介绍高压线与塔吊的安全管理方案。
一、高压线安全管理方案1. 高压线安全风险分析高压线是指电压在1000V以上的电力线路,其使用风险主要有以下几方面:(1) 电流过大可能造成触电事故;(2) 绝缘材料老化、损坏可能导致短路事故;(3) 操作人员不慎触碰高压线可能引发事故。
2. 高压线安全管理程序高压线的使用和管理应遵循以下程序:(1) 建立高压线的使用管理制度,明确责任部门和人员;(2) 对高压线进行定期检查和维护,及时发现和处理安全隐患;(3) 设置高压线禁止区域,并进行标识和警示,防止他人进入危险区域;(4) 使用高压线时,必须经过相关培训和取得相关证书,执行操作规程,确保安全操作;(5) 配备必要的安全防护设备,包括绝缘手套、绝缘鞋、安全帽等;(6) 定期开展高压线的演练和应急预案,增强工作人员的应急响应能力。
3. 高压线操作人员培训(1) 对操作人员进行高压线安全培训,包括高压线的危害和风险、安全操作规程、应急处理措施等内容;(2) 培训应注重实践操作,通过模拟演练提高操作人员的应对能力;(3) 操作人员必须经过考试并取得合格证书,才能参与高压线的操作工作。
4. 高压线应急预案(1) 建立高压线的应急预案,明确各部门的责任和任务;(2) 针对高压线事故,进行应急演练,提高应对能力;(3) 调查和分析高压线事故的原因,总结经验教训,完善预防措施。
二、塔吊安全管理方案1. 塔吊安全风险分析塔吊是一种建筑施工常用的起重设备,在使用过程中存在以下安全风险:(1) 落物风险:塔吊起重作业中,如果没有正确操作,物体可能从高处掉落,造成人员伤害;(2) 塔吊倾覆风险:塔吊安装不稳定、不平衡或者遭遇强风等因素,可能导致塔吊倾覆;(3) 塔吊碰撞风险:塔吊操作人员操作不当或者与其他设备、建筑物碰撞,可能引发事故。
塔吊与高压线防护方案塔吊与高压线是建筑施工中常见的两个要素,它们之间的安全距离和防护措施至关重要。
在进行塔吊施工时,必须充分考虑高压线的存在,并采取相应的措施以确保工作人员和设备的安全。
本文将分为以下几个方面,详细介绍塔吊与高压线的防护方案。
1.高压线的分类和安全距离根据国家标准,高压线可以分为10KV以下和10KV以上两类。
在进行塔吊施工时,需要根据高压线的种类确定安全距离。
一般来说,10KV以下的高压线至少需要保持2米的安全距离,而10KV以上的高压线则需要保持更大的安全距离。
2.现场勘测和规划在塔吊施工前,必须进行现场勘测和规划工作。
这项工作的目的是确定高压线的位置和距离,并根据这些信息进行施工方案的调整和安排。
在进行现场勘测时,应该仔细检查高压线的杆塔、导线和地面接地等情况,并测量高压线和塔吊之间的水平距离、垂直距离和安全距离。
3.设备绝缘和防护塔吊作为起重设备,必须具备良好的绝缘性能。
在进行塔吊施工前,应对塔吊进行绝缘测试和维护,确保设备正常工作。
此外,还应对塔吊进行防雷搭接和接地处理,以预防雷击和设备漏电等安全事故。
4.标识和警示在施工现场,应使用明显的标识和警示牌,提醒工作人员和外来人员注意高压线的存在和危险性。
警示牌应放置在塔吊附近的突出位置,并使用鲜明的颜色和易于理解的标识语言,以便于人们迅速识别和理解。
同时,还应通过施工现场布局和隔离措施,确保高压线和塔吊之间有足够的隔离距离。
5.培训和教育所有参与塔吊施工的人员,包括塔吊操作员、施工人员和监理人员等,都应接受相关的培训和教育。
培训内容应包括高压线的危险性、安全距离的要求、设备操作规范和紧急情况处理等方面。
培训的目的是加强人员的安全意识和技能,从而提高施工现场的安全水平。
6.预警和灾害应对尽管已经采取了一系列的防护措施,但在塔吊施工中仍存在高压线接触的风险。
因此,在施工过程中,必须建立起预警机制并制定应对措施。
预警机制应包括高压线接近或接触的报警设备和程序,以便及时采取措施防止事故的发生。
施工高压线、塔吊安全防护措施方案1. 引言在施工过程中,高压线以及塔吊是可能存在安全隐患的重点区域。
为了确保工地的安全,必须采取一系列的安全防护措施。
本文将提出施工高压线、塔吊的安全防护措施方案,并详细介绍每一项措施的实施步骤和注意事项。
2. 高压线安全防护措施2.1 工地周边安全警示标志在工地周边设置明显的高压线警示标志,以提醒施工人员和过往行人要注意高压线的存在。
标志应采用明显的图案和文字,以确保清晰可见。
同时,在施工现场设置安全警戒线,禁止未经许可的人员进入施工区域。
2.2 施工计划与高压线距离测量在进行施工前,必须制定详细的施工计划,并测量高压线与施工区域的安全距离。
根据高压线的电压等级和故障电弧距离,确保施工区域保持足够的安全距离,以防止高压线产生意外事故。
2.3 施工现场监控与预警系统安装高压线监控与预警系统,实时监测高压线的状态。
系统应具备电流监测、温度监测、短路检测等功能,并能及时发出警报。
监控与预警系统还应具备远程监控功能,以方便远程操作和控制。
2.4 工人培训与防护装备对施工人员进行高压线安全培训,提高其对高压线安全的认知和应急处理能力。
在施工现场,工人必须配备符合安全标准的防护装备,如绝缘手套、绝缘鞋等。
同时,应设置专门的工地安全管理员,负责协调和监督施工过程中的安全事项。
3. 塔吊安全防护措施3.1 塔吊安装与维护塔吊安装前,必须进行全面的安全检查和测试,确保其符合安全要求。
安装过程中,必须按照专业的操作规范进行操作,确保塔吊的稳定性和安全性。
定期对塔吊进行维护保养,及时处理设备故障,以确保其正常运行。
3.2 塔吊操作人员培训与资质要求塔吊的操作必须由经过专门培训和合格认证的操作人员进行。
操作人员必须具备丰富的工作经验,并熟悉塔吊的操作流程和安全规范。
定期进行操作人员的培训和考核,以保持其专业能力和安全意识。
3.3 塔吊安全限制区域设立在塔吊周围设置安全限制区域,并用明显的警示标志标示出来。
2023年高压线塔拆除安全方案高压线塔的拆除是一项非常复杂的任务,涉及到高电压的处理以及对环境和人员的安全保护。
以下是一个关于2023年高压线塔拆除的安全方案,包括了准备工作、拆除过程、人员保护以及环境保护等方面。
一、准备工作1. 获取拆除高压线塔的详细信息,包括塔的类型、高度、位置等。
2. 进行场地勘察,评估拆除现场的地形、周围环境和潜在的危险物等情况,制定详细的拆除方案。
3. 确定拆除所需的设备和工具,确保其正常运转并符合相关安全标准。
二、拆除过程1. 建立安全区域,将拆除现场划分为安全区域和危险区域,并设置警告标志和隔离设备以确保人员和公众的安全。
2. 对高压线进行断电处理,确保工作区域内没有电流。
3. 确定拆除的顺序和方法,根据拆除方案进行操作。
可能的方法包括爆破、切割、拆除式起重机等,具体方法应根据塔的类型和周围环境来确定。
4. 在拆除过程中,要定期检查和维护设备,并确保所有工作人员按照操作规程进行工作。
5. 组织拆除现场的清理工作,包括残留物和废弃材料的清理、运输和处置。
三、人员保护1. 对参与拆除工作的人员进行必要的培训和安全指导,确保其了解和遵守相关安全规定。
2. 提供必要的个人防护装备,如安全帽、防护眼镜、耳塞、防护服等,并确保其正确使用和维护。
3. 进行定期安全检查和巡逻,确保现场安全,并及时发现和纠正潜在的安全问题。
4. 在紧急情况下,设置应急预案和应急设备,如急救箱、防火器等,以应对可能的事故。
四、环境保护1. 评估拆除工作对周围环境的影响,并采取相应的措施进行预防和减轻。
2. 遵守所有环境保护法规和政策,确保废弃材料和污染物的合理处置。
3. 对拆除现场进行环境监测,监测空气质量、水质等,并确保其在安全标准范围内。
4. 进行周边生态环境修复,对可能受到破坏的植被和土壤进行恢复和保护。
在拆除过程中,应根据实际情况进行调整和改进,及时做好安全记录,并对拆除工作进行评估和总结,以便于今后的类似工作参考。
夹岗村经济适用住房综合楼(9d)工程高压线防护施工方案编制人:职务:技术负责人审核人:职务:项目经理审定人:职务:总工程师编制日期:年月日一、编制依据1、主要规范、规程:2、施工组织设计、方案:二、工程概况三、现场情况现场基坑西侧设置两台塔式起重机,一台为:QTZ63,塔高45m,臂长58m,另一台为:QTZ40,塔高30m,臂长42m。
现场西侧围墙内有一南北走向10kv高压线,高压线距地8m,距塔吊中心21m。
四、设计思路1、防护目的:1.1防止建筑物顶部由于人员操作失误材料从西侧下落时击伤高压线及配电房。
1.2塔吊吊物时,防止被吊物水平方向冲击高压线及配电房。
1.3塔吊吊物时,防止被吊物通过高压线上空意外脱钩,被吊物从上方击伤高压线及配电房。
2、防护范围:在塔吊旋转半径范围以内的高压线及配电房,搭设防护架。
3、防护时间:防护架定于塔吊投入使用之前搭设及验收完成,在塔吊拆除后拆除。
五、防护措施1、现场支搭木质防护架防护高压线与配电房,防护架顶部满铺15cm厚竹编板,防止落物从上方击伤高压线与配电房;立面防护采用大眼锦纶安全网,防止被吊物等从侧面撞击高压线与配电房。
2、防护架顶部间距5m交错设置彩旗和36v低压彩炮,起警示作用。
六、防护架体系说明1、防护架第一层采用钢管三排单立杆搭设,上部采用木质三排单立杆搭设。
2、构造要求和搭设、拆除要点:2.1杆件连接和绑扎方法杆件绑扎用双股8号铅丝,杆件垂直相交时采用平插十字扣,平插扣不易松动、横杆的沉降量小,效果较好。
绑扎时拧紧适度,既不让杆件松动,又不使铅丝受伤或绞断,绑扎紧固后将绑扎铅丝砸近杆件。
铅丝下料长度根据所绑杆子粗细而定。
杆件搭接接长采用顺扣绑扎,搭接长度不小于1.5m并大于步距和跨度,绑扎不少于3道,间距不小于0.6m。
杆件斜交时可采用斜十字扣绑扎。
相邻立杆的接头应至少错开一步架,搭接部分跨两根横杆;大横杆接头靠近立杆,大头伸出立杆300mm,小头压在大头上。
一、工程概况
德商高速公路夏津至聊城段路桥三标起点起点S258南侧,里程桩号K84+000,与二标的接头处长链长度为27.8m。
向南经梁水镇任香坊东、河下荣东、老程庄西、小赵庄西、大荣东、闫寺办事处大王庄东、道口铺办事处任双庙东、胡谢西,止于王尔镇村西南德商高速与济聊馆高速公路交叉设置的聊城西枢纽互通,里程桩号K103+000本标段全长19.028公里。
二、编制依据
按照«公路工程施工安全技术规程»、«公路水运工程安全生产监督管理办法»的要求和其它安全施工的规定进行。
安全目标
1.坚持“安全第一,预防为主,综合治理”的方针。
2.杜绝安全特别重大、重大、大事故,杜绝死亡事故,防止一般事故的发生。
消灭一切责任事故,确保生命财产不受损害。
3.创建安全生产标准工地。
4.杜绝因施工造成的道路中断,通信、电力管线损坏等施工责任事故。
三、现场组织机构设置及职责
项目部成立以项目经理为组长的安全生产领导小组,安全总监主抓安全生产工作。
项目总工负责施工技术问题,现场配备专职安全员,施工队伍配备兼职的安全员。
组长:XXX
副组长:XXX XX
组员:XXX XXX XXX XXX XXX XXX
项目经理对施工进行总体协调指挥,现场经理负责对施工现场的整体指挥工作。
组员按照分工对现场进行直接管控。
四、施工前的准备工作
1、拆除高压线
①应与供电部门进行协调及时拆除高压线路。
②未拆除高压线前不得进行施工作业。
2、车辆、人员就位
①线路拆除后吊拆车辆进入现场选择合理的支点将车辆支立稳定,并对车辆进行安全检查。
②吊车司机应按规定持证上岗。
③现场安排专人进行指挥作业。
④作业前对作业人员进行安全交底。
⑤对施工人员佩戴的防护用品进行检查,确保安全后进行作业。
五、线塔拆除施工工艺流程
1、铁塔拆除流程
施工准备吊车到位锚固塔身拆卸螺栓吊卸塔材清理现场
2、施工方法
2.1、吊车就位后由工作人员上塔身固定钢丝绳,拆解塔基紧固螺丝,由吊车吊下塔身后进行分解。
2.2、铁塔分解
铁塔拆除过程中应实时监控线塔的稳定和牢固,加强塔下施工人员的安全防护。
对锈死的螺丝可以采用气焊切割。
2.3、线塔分解完成后运出施工现场。
2.4、对路基进行回填。
六、安全措施
1、认真贯切“安全第一,预防为主、综合治理”的方针,施工拆除过程认真执行《电力建设安全规程》、吊装作业的有关规定,必须严格执行保证安全的组织措施,落实工作许可制度、工作监护制度、工作间断、转移和终结制度。
2、开工前对各施工班组进行安全技术交底,同时组织学习有关设计要求、施工规范及铁塔拆除施工方案,熟悉拆塔施工技术要求和特点,工作负责人宣读安全技术交底时,必须明确施工方案和当日工作的主要危险点及采取的安全措施,履行施工人员签字手续。
严格按规范要求及交底要求进行施工。
施工负责人认真检查工器具设备即布置情况确保其性能和强度可靠,布置正确合理,严格按施工作业指导书使用各种器具,严禁以小代大。
3、凡进入施工现场的人员,需规范戴安全帽,工作前不得饮酒,高处作业必须按规范系双保险安全带,穿胶底鞋,并设安全监护人。
在铁塔上作业转移位置时,不得失去后背绳的保护。
系安全带后必须立即检查扣环是否扣牢扣好。
4、凡能在地面上预先做好的工作,都必须在地面上进行,尽量减少高处
作业时间。
5、施工人员要分工明确,密切配合,服从指挥。
应避免上下交叉作业。
必须交叉作业时,要互相照应,密切配合。
6、进行吊拆作业时选用检测合格的吊装设备,司机持证上岗。
吊装前对设备的支点、钢丝绳、吊钩等安全装置进行检查,确保安全后进行吊拆。
7、吊拆过程由专职的指挥人员进行现场指挥作业。
8、做好现场的安全防护工作。
现场采用小彩旗或警戒线设置安全警戒区域,外围安排专人进行防护,严禁无关人员进入现场。
9、高处作业所用的工具和材料应放在工具袋内或用绳索绑牢,上、下传送应用绳索吊送,严禁抛扔。
10、安全带每次使用前要进行外观检查,有破损的,不得使用。
11、安全带的挂钩或绳子应挂在结实牢固的构件上,或专为挂安全带用的钢丝绳上。
禁止挂在移动或不牢固的物件上。
12、系好安全带后必须检查扣环是否扣牢。
在杆塔上转位时,不得失去安全带保护。
13、做好施工车辆、机具的维护、管理,定期进行安全检测和保养,防止带隐患使用。
施工车辆、机具的操作必须由专业培训合格的专人负责,现场施工车辆的停放应符合施工安全和交通安全的规定。
14、使用火焰切割必须有专业人员进行,持证上岗,按规定管理切割用工器具、材料。
按照顺序切割地脚螺栓,施工人员在施工时应戴防护眼镜及防护手套。
15、吊车就位时,必须要专人统一指挥,信号畅通明确;拉线、锚线和牵引设备等应可靠,且施工过程要设专人负责看管,及时汇报情况。
16、施工材料现场堆放应有专人看管,做好吊装施工现场的封闭,根据施工现场实际情况,设施工围栏、警告标志封闭施工现场,非施工人员、车辆不得进入施工现场。
17、现场施工组织指挥,应具备先进通信设备;施工前,做好本方面的合格检查,保证施工过程交流畅通无阻。
18、拆除后的线塔,利用最方便的交通工具进行运走,不能残留任何施
工物件,而造成有可能发生的安全隐患。
19、拆除后的路基及时组织车辆进行回填压实。
七、线塔拆除、常见危险源及控制措施
八、环境保护及文明施工措施
1、文明施工措施
1.1、凡进入施工现场,职工着装必须整洁,正确佩戴防护用品;
1.2、施工现场布置合理,工机具摆放有序,材料堆放有序、有标识;
1.3、做好施工现场危险警示标志;
2、环境保护的措施
对材料的临时卸点要严格控制范围,选择合理的布置方案,力求占地最少,搬运距离最近,对环境造成的污染最小,对受影响部分场地应及时清理并恢复原貌;施工场地的开辟要因地制宜,不能滥占耕地,施工完毕要认真清理,对废弃的材料要妥善处理,产生的垃圾及时清运。
九、应急预案
1、在拆除线塔施工中项目部制定的安全应急预案如下:
(一)应急救援组织机构
组长:顿雪冰
副组长:张小奎
组员:李斌王轶博翟艳强宋志永王杰贾立涛时国勇
(二)应急救援的实施程序
当施工现场发生人身伤害事故时,应按下列程序进行应急救援。
A、报告
B、保护事故现场
C、现场紧急救护和紧急救险
D、善后处理
事故发生后,按照各自职能迅速组织抢救伤员,同时派人严格保护事故现场。
安质部对事故发生的时间,地点,事故发生的原因、简要经过、伤亡人数、直接经济损失进行初步估计。
1、准备了各种应急工具,每个墩柱施工处配备绝缘鞋、工具车,安全带、安全帽、安全网;临时救护担架及常用的救护药品。
2、与就近聊城市人民医院联系,在第一时间赶到现场。
3、现场施救组工作人员应本着“救人高于一切”的原则,积极救治死伤人员,最大限度地减少伤亡和损失。
4、应当根据应急处理工作需要,调集项目部3辆办公车和施工现场的工具车,保证应急处理急需,为应急处理人员提供时间保障。
5、险情发生后要不慌不乱,稳定思想,维护正常地生产秩序。
6、项目部设立安全专项应急处理资金。
7、不听从现场指挥或延误抢救时间的,造成责任事故及经济损失的,将依法追究有关责任人的责任,情节严重的将移交司法机关。
8、高处坠落事故现场应急措施
(1)迅速将伤员脱离危险地方,移至安全地带。
(2)保持呼吸道通畅,若发现窒息者,及时解除其呼吸道梗塞和呼吸机能障碍,立即解开伤员衣领,消除伤员口、鼻、咽喉部位的异物、血、分泌物、呕吐物等。
(3)有效止血,简单处理后及时去医院检查。
(4)伤员有骨折、关节伤、肢体挤压伤、大块软组织伤进行简易固定。
(5)若伤员有断肢情况,用干布包裹转送医院。
(6)记录伤情,开展抢救和维护现场秩序,保护事故现场。
9、设备倾覆事故现场应急措施
(1)对事故现场进行保护。
(2)当事故可能危及周边建筑结构物和附近道路行人的安全时,应及时通知相关人员,并组织工地附近的人员有序撤离。
(3)通知现场抢险组和物资保障组,组织人力、物力进行抢险,并派人在现场进行技术指导。
(4)对被困人员的抢救和疏散,确保人员安全,对伤员进行现场急救,将伤员迅速及时的运送到附近医院进行救治,减少人员伤亡。
(5)组织抢险,防止危害扩大,最终消除不安全状态。
(三)、应急救援注意事项
(1)事故发生时,重伤员运送使用担架,腹部创伤及背柱损伤者,应用卧位运送;胸部伤者一般取半卧位,颅脑损伤者一般取仰卧偏头或则卧位,以免呕吐误吸。
(2)注意保护好事故现场,便于调查分析事故原因。
