色灯信号机(灯泡)检修作业程序及质量标准
- 格式:doc
- 大小:70.50 KB
- 文档页数:2

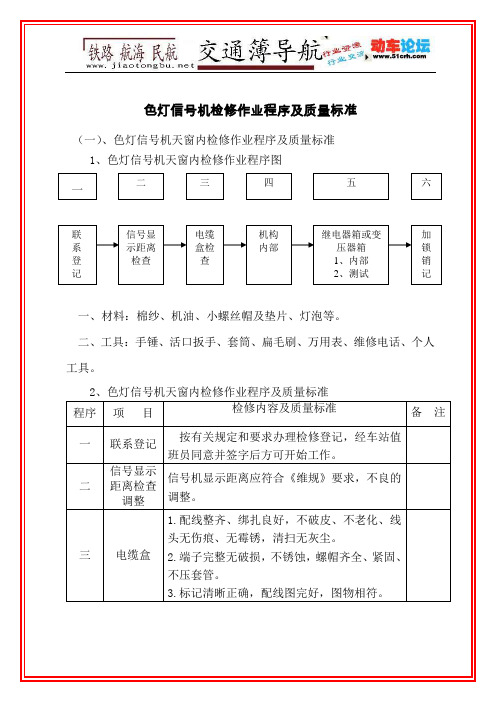

色灯信号机检修作业程序及质量标准(一)、色灯信号机天窗内检修作业程序及质量标准1、色灯信号机天窗内检修作业程序图一、材料:棉纱、机油、小螺丝帽及垫片、灯泡等。
二、工具:手锤、活口扳手、套筒、扁毛刷、万用表、维修电话、个人工具。
2、色灯信号机天窗内检修作业程序及质量标准程序项目检修内容及质量标准备注一联系登记按有关规定和要求办理检修登记,经车站值班员同意并签字后方可开始工作。
二信号显示距离检查调整信号机显示距离应符合《维规》要求,不良的调整。
三电缆盒1.配线整齐、绑扎良好,不破皮、不老化、线头无伤痕、无霉锈,清扫无灰尘。
2.端子完整无破损,不锈蚀,螺帽齐全、紧固、不压套管。
3.标记清晰正确,配线图完好,图物相符。
一三四五六联系登记电缆盒检查信号显示距离检查继电器箱或变压器箱1、内部2、测试加锁销记机构内部二四机构内部检查测试1.构内部清洁、无灰尘,油饰完整。
2.透镜组无裂纹,长钉齐全,玻璃不旷动。
3.灯座安装牢固,灯泡接触良好。
4.机构内变压器安装牢固,无过热现象。
5.配线整齐、无伤痕、不老化、端子紧固。
6.灯丝转换设备良好。
7.测试变压器输入、输出电压值。
8.测试灯泡主、副丝端电压。
12V灯泡端电压为10.2~11.4V。
9.认真填写各项测试、更换记录.五继电器箱或变压器箱检查内部检查1.各部清扫干净无灰尘。
2.箱内器材安装牢固、平整,继电器插接、防松、防震良好。
3.箱内器材表面不过热无噪声,各部胶木无裂纹。
4.配线整齐,绑扎良好,不破损,不老化,图纸完好,图物相符。
5.各部端子螺丝齐全紧固、不绣蚀,标记清晰正确。
6.熔断器安装牢固,接触良好,容量标记符合规定,使用不超周期,记录完好。
六测试1.变压器I、II次侧电压。
2.填写各项测试、更换记录。
七加锁消记3.加锁完整。
4.会同车站值班员试验良好,按有关规定和要求办理消记手续,经车站值班员签字后方可离开。
(二)、色灯信号机天窗外检修作业程序及质量标准1、色灯信号机天窗外检修作业程序图一、材料:棉纱、机油、小螺丝帽及垫片等。
电务段色灯信号机检修作业指导书1 检修准备1.1 预测预判。
通过信号集中监测调阅分析,重点查看DJ电流曲线、电缆全程对地绝缘,对被检信号机进行分析,针对可能存在的问题,提出检修要求。
1.1.1调阅信号机DJ电流,判断DJ电流是否符合标准,曲线是否平稳(图一):图一1.1.2调阅信号机电缆全程绝缘曲线,判断全程绝缘是否符合标准,电缆是否良好,箱盒内是否进潮气(图二):图二1.2 派班会。
明确检修作业负责人、室内外防护员、作业人员、时间、地点、检修要求和安全预判及安全讲话。
1.3 工具及仪表准备。
联络工具(试验良好)、照明灯、克丝钳、活口扳手、套筒、螺丝刀、扁刷、万科端子专用工具、防盗锁钥匙、万用表等、防护员防护用具等。
1.4 材料准备:信号灯泡,常用螺帽、垫片、弹簧垫圈,油料,棉纱等。
1.5 着装准备:穿戴好防护服、绝缘鞋(高柱信号机戴好安全帽、系好安全带)。
2 色灯信号机检修作业流程做到一看、二检修、三测试、四复验。
2.1 一看:六个项目一看机构、机柱、梯子外观完好,蛇管不脱落,基础稳固、粉饰良好、限界标记清晰、机构加锁良好;二看透镜玻璃无破损,玻璃面保持清洁;三看箱盒外观有无损伤、漏水,防尘防水、加锁良好;四看各部螺栓、开口销检查紧固,活动部位注油;五看基础面是否清扫。
六看信号显示距离(正线列车信号机添乘检查)。
2.2 二检修:11项内容2.2.1检查机构及箱盒内部清扫、配线整齐、不老化,线头无老伤。
2.2.2变压器等固定良好,螺母垫片齐全紧固、线头不松动,防松标记齐全。
2.2.3配线端子编号、铭牌标记齐全正确清晰。
2.2.4配线图纸、电缆去向铭牌正确。
2.2.5逐个灯位进行主、副灯丝转换试验,检查灯座及主、副丝转换试验开关安装牢固,螺丝不松动,接触簧片压力适当,灯泡固定良好,灯丝不变形,主副丝转换报警良好;点灯装置完好,接线端子紧固。
2.2.6透镜清扫,内色玻璃固定良好、清洁无破裂,电缆引入孔绝缘胶不龟裂、无废孔,灯室及箱内油漆完好,整洁。

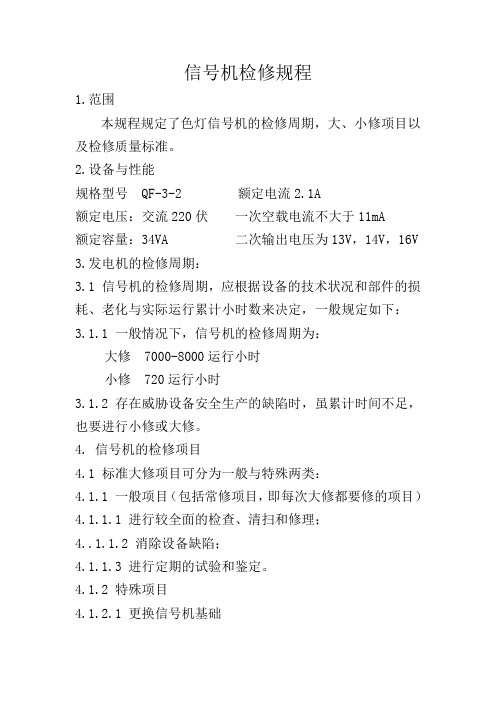

信号机检修规程1.范围本规程规定了色灯信号机的检修周期,大、小修项目以及检修质量标准。
2.设备与性能规格型号QF-3-2 额定电流2.1A额定电压:交流220伏一次空载电流不大于11mA额定容量:34VA 二次输出电压为13V,14V,16V 3.发电机的检修周期:3.1 信号机的检修周期,应根据设备的技术状况和部件的损耗、老化与实际运行累计小时数来决定,一般规定如下:3.1.1 一般情况下,信号机的检修周期为:大修 7000-8000运行小时小修 720运行小时3.1.2 存在威胁设备安全生产的缺陷时,虽累计时间不足,也要进行小修或大修。
4. 信号机的检修项目4.1 标准大修项目可分为一般与特殊两类:4.1.1 一般项目(包括常修项目,即每次大修都要修的项目)4.1.1.1 进行较全面的检查、清扫和修理;4..1.1.2 消除设备缺陷;4.1.1.3 进行定期的试验和鉴定。
4.1.2 特殊项目4.1.2.1 更换信号机基础4.1.2.2 更换信号机遮沿4.1.2.3 重大技术改造4.2 标准小修项目4.2.1 消除运行中发现的缺陷4.2.2机柱(基础)正直,无明显倾斜,信号机名称代号清晰,倾斜不超过36mm;水泥机柱无剥落,无废孔,机顶无漏水,裂纹不超限,引线套及蛇管安装牢固,无脱落破损,作用良好;各部螺栓紧固,无绣蚀,油漆良好,基础不破裂;清扫良好,加锁完整。
5. 信号机的检修质量标准5.1 本体外观质量标准;5.1.1 外观整齐,油漆均匀、光滑无裂纹和损伤。
5.1.2 铭牌、零部件完整齐全。
5.1.3 各部螺栓紧固,零部件接合严密。
5.1.4 信号机玻璃清晰,可见度高。
5.2本体内部质量标准;5.2.1机构安装牢固、平直,各部螺栓紧固完整,开口销齐全,机构各部无裂纹,门塔完好,遮沿不松动,油漆良好,透镜组严密。
5.2.2机构门严密,盘根作用良好,内部配线整齐,不破皮,无老伤,螺母垫片齐全紧固,线头不松动,灯室、灯座整洁,内玻璃清洁无破裂。

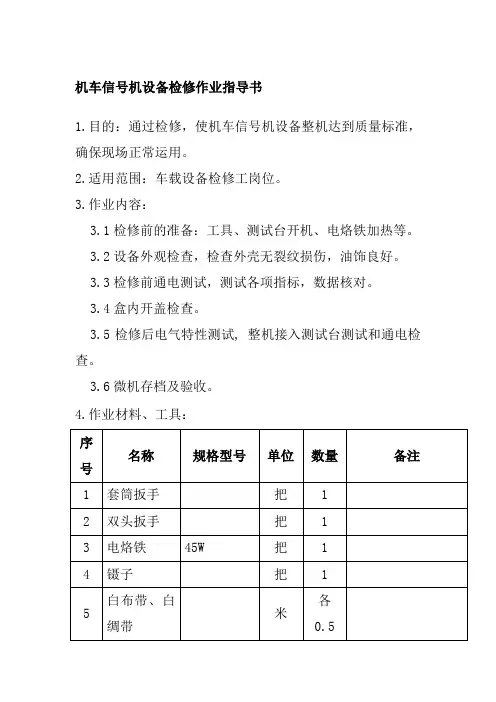

机车信号机设备检修作业指导书
1.目的:通过检修,使机车信号机设备整机达到质量标准,确保现场正常运用。
2.适用范围:车载设备检修工岗位。
3.作业内容:
3.1检修前的准备:工具、测试台开机、电烙铁加热等。
3.2设备外观检查,检查外壳无裂纹损伤,油饰良好。
3.3检修前通电测试,测试各项指标,数据核对。
3.4盒内开盖检查。
3.5检修后电气特性测试, 整机接入测试台测试和通电检查。
3.6微机存档及验收。
4.作业材料、工具:
5.检修作业程序:
6.作业安全注意事项:
6.1做好班前安全预想。
6.2检修前,注意检查测试台绝缘是否良好,防止触电伤人。
6.3严禁穿高跟鞋搬运设备。
色灯信号机设备第一节色灯信号机设备主题内容及适用范围1.本作业指导书规定了普速铁路色灯信号机设备日常养护、检修作业的程序、项目、内容及相关标准。
2.本作业指导书适用于普速铁路色灯信号机设备日常养护、检修作业工作。
3 带“*”号条目为关键项目。
第二节色灯信号机设备作业流程1.作业目的对信号机设备全面检修测试,发现并克服设备缺点,提高设备运用质量,达到维护技术标准。
2.作业流程图2.1 日常养护作业流程图2.2 检修作业流程图3.日常养护、检修作业程序3.1 作业前准备3.1.1 预测预判。
通过信号集中监测设备,对被巡检的信号机曲线进行调阅分析,针对存在的问题,明确巡检重点。
3.1.2 召开作业准备会,作业负责人布置日常养护、集中检修任务,明确作业地点、时间、任务及相关人员分工。
驻站联络员复诵作业地点、时间、任务及现场防护员。
3.1.3 作业安全准备,由作业负责人布置劳动安全和行车安全的具体措施并做好安全预想。
3.1.4 工具材料准备:通信联络工具、作业工具(设备钥匙)、照明工具(按天窗时间准备)、零小材料等,对所携带的工具材料列出清单。
3.1.5 佩戴齐全防护服、绝缘鞋等劳动安全防护用品。
3.2 登记联系3.2.1 驻站联络员按照规定在《行车设备检查登记簿》或《行车设备施工登记簿》内登记。
现场防护员通过驻站联络员得到车站值班员允许作业的命令并复诵正确后,方可指挥作业人员上道作业。
3.2.2 作业前作业人员应与驻站联络员互试通信联络工具,确定作业地点、内容;作业中现场防护员将作业地点变动情况及时通知驻站联络员,并应定时与驻站联络员进行一次联络,确保通讯畅通。
3.3 日常养护、集中检修设备严格执行色灯信号机设备作业指导书内容作业。
3.4 复查3.4.1 集中检修作业完毕,确认设备无异常。
3.4.2 确认加锁良好,活动部分保持油润。
3.4.3 检查轨旁设备固定牢固。
3.5 清点、销记日常养护、集中检修作业完毕,作业人员对工具、材料、仪表进行清理清点,检查无材料遗漏,人员全部下道后由现场防护员向驻站联络员汇报,驻站联络员员方可办理销记并交付使用。
色灯信号机集中检修标准化作业流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor.I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!色灯信号机集中检修标准化作业流程详解色灯信号机作为铁路、公路交通系统的重要组成部分,其正常运行对于交通安全至关重要。
一、色灯信号机测试一、主要技术指标:1.色灯信号机灯泡的端子电压为灯泡额定值(AC12V )的85%-95%(10.2-11.4v ),调车信号为75%-95%(9.0-11.4v ),允许信号为65%-85%(7.8-10.2v )。
副丝电压为主丝电压的90-95%。
2.双丝灯泡的自动转换装置,当主丝断丝后应能自动转换至副丝,有断丝报警功能的,应报警。
3.信号机外壳、梯子安全地线和屏蔽地线的接地电阻应不大于10Ω。
二、色灯信号机测试项目、内容、标准和周期:三、测试方法及要求1.在色灯信号机调整前,先测试、调整电源屏信号机点灯输出电压。
电源屏输出电源在外电网波动变化条件下,信号机点灯输出电压应控制在220±10V 。
⒉测试点灯变压器Ⅰ、Ⅱ次电压 将万用表置交流电压档,表笔分别接信号点灯变压器Ⅰ、Ⅱ次侧接线端子。
应带负载时测试。
⒊测试灯泡主、副灯丝点灯端电压将万用表置交流电压档,表笔分别接触灯座后主灯丝、回线端子和副灯丝、回线端子。
测试副丝电压时需按压转换按钮。
灯端电压不符合标准时对点灯变压器输出电压进行调整。
⒋测试灯丝继电器交、直流端电压或电流将万用表置交流或直流电压档,表笔接灯丝继电器插座板53、63端测交流电压,接灯丝继电器线包2、3端上测直流电压。
测电流用钳型表卡在DJ回线上。
⒌测试信号机外壳、梯子安全地线对地电阻用500V 兆欧表测试信号机外壳对地电阻,发现不良再分解测试信号机与梯子间、梯子与地线间绝缘电阻值, 应不大于10Ω。
四、测试仪表说明: 1. MF14万用表。
2. 钳型电流表 3. 500V 兆欧表。
序号测试项目和内容技术标准测试周期 备注1 点灯变压器I 、II 次电压 /每年一次2 主灯丝点灯端电压 列车信号10.2-11.4v ; 调车信号9.0-11.4v ; 允许信号7.8-10.2v 。
每年一次 更换灯泡时测3 副灯丝点灯端电压为主丝电压的90-95%每年一次 更换灯泡时测 4 灯丝继电器交直流电压、电流 /每年一次 6 信号机地线接地电阻 不大于10Ω每年一次 7 电源屏点灯输出电压/每年一次ZD6、ZD7电动转辙机测试测试项目、内容、标准和周期三、测试调整步骤和方法: 1.工作电流、摩擦电流测试序号 测试项目及内容 技术标准测试周期 备注1工作电流ZD6≤2.0A ;ZD7A 为≤6.0A , ZD7C 为≤11A 每季1次2 摩擦电流 ⒈ZD6-A 、D 、F 、G 、H 、K 型转辙机单机使用时为2.3~2.9A ;⒉ZD6-E 和ZD6-J 型转辙机双机配套使用时为2.0~2.5A 。
信号机检修作业程序及质量标准一、工作前准备:1、检修人员按规定着装;检查各防护用品、工具是否安全可靠;检修高柱信号机要使用安全带,穿硬底防滑鞋。
2、准备工具、材料、仪表。
携带工具、仪表:笔、笔记本、测试表格、箱盒钥匙、对讲机、安全带(如果有高柱检修)、油壶、吹风鼓、手锤、活口扳手(450mm、300mm各一把)、各种管拧子、万用表、克丝钳、改锥(平头和十字)。
3、携带材料:棉纱、白市布、灯泡、毛刷等二、作业程序:(一)、联系登记:(1)、室内电务检修人员于天窗点前30分钟到车站在《行车设备检查登记簿》内办理登记要点手续。
天窗集中修联系登记模式:X月X日X时X分:根据施工计划,X月X日X时X分至X时X分,检修(下)上行XX设备(道岔、轨道、信号机),影响上(下)行线设备使用,停止上(下)行线接发列车及调车作业。
实际给点时间X时X分至X时X分调度命令号XX号电务:XX车站:XX消记模式:X月X日X时X分:上(下)行线XX设备检修完毕,试验良好,交付使用。
调度命令号XX号电务:XX车站:XX(2)、明白当日检修及配合内容、影响范围。
(3)天窗点给、接触网停电后,及时通知室外作业人员。
(4)登、消记程序内容按照电务段要求严格执行。
工作中严格执行联系登记要点制度,坚持复诵制度,联系用语简明规范,不讲与工作无关的话。
做好排路、接近、邻线来车“三预告”。
室外检修人员:(1)检修人员应实行双人双岗作业并指定现场防护员,严禁单人上道作业。
(2)检修人员到达现场后,与室内人员联系试验电话良好,将作业地点及本人姓名通知室内人员。
(3)接到室内电务人员通知给点的起止时间后,方可作业。
(4)检修高柱信号机严禁上下同时作业,上下抛递工具,要使用安全带。
需要开放信号测试时室内电务人员需在值班员的同意后,方能办理接发车、调车进路。
三、检修内容及作业标准:(1)设备外观及信号显示检查1、平台整洁无杂物,设备无外界干扰,高柱信号机要检查与接触网的距离是否超限。
