钢筋工程量计算规则一、钢筋材料分类和牌号:钢筋按纵筋和箍筋分为两类。
按牌号分为HPB300、HRB335、HRB400、HRB500等。
在工程量计算中,需要根据工程的具体要求来选取合适的牌号和规格。
二、钢筋的数量计算:2.钢筋的长度按照实际长度测量,并按照计量单位进行换算,一般为米。
3.钢筋的数量计算公式为:数量=总长度/每根钢筋长度。
三、钢筋的直径:1. 钢筋直径常用的规格有6、8、10、12、14、16、18、20、22、25、28、32、36、40、50等mm。
2.钢筋直径的选择要根据工程的使用要求和结构设计要求进行确定。
四、钢筋的间距:1.钢筋的间距一般根据设计图纸和现场要求确定,可以根据工程要求进行调整。
2.钢筋间距的计算一般按照最大间距来计算。
五、钢筋的弯曲计算:1.钢筋的弯曲计算需要根据工程要求和钢筋的形状来进行计算,可以参考相关规范和标准进行计算。
2.弯曲钢筋的计算可以通过测量其曲线的曲率半径和弧长来进行。
六、钢筋的连接:1.钢筋的连接一般通过焊接、绑扎或机械连接等方式进行。
2.钢筋连接的计算需要根据连接方式和设计要求来进行计算。
七、钢筋的防锈处理:1.钢筋在施工过程中需要进行防锈处理,以防止钢筋锈蚀和破损。
2.钢筋的防锈处理可以采用涂刷防锈漆、喷涂防锈剂等方式进行。
八、钢筋的质量检验:1.钢筋的质量检验包括钢筋的尺寸、牌号、重量、长度等方面的检验。
2.钢筋的质量检验可以通过现场测量、抽样检验等方式进行。
钢筋工程量计算规则是建筑工程中不可忽视的一环。
只有正确掌握钢筋工程量计算的规则,才能保证工程的质量和安全。
因此,在进行钢筋工程量计算时,需要仔细阅读设计图纸和相关规范,并按照规范要求进行计算。
另外,还需要密切配合施工方和监理方的工作,确保钢筋的质量和数量符合设计要求。
钢筋的工程量计算的公式在建筑工程中,钢筋可是个相当重要的角色,就像人的骨骼一样支撑着整个建筑结构。
而要准确算出钢筋的工程量,那可得掌握一些关键的公式和方法。
咱先来说说简单的直钢筋,它的长度计算那是比较直接的。
假设一根直钢筋,两端没有弯钩啥的,那长度就等于构件的长度减去两端保护层的厚度。
就像我之前参与的一个小住宅项目,在计算基础部分的直钢筋时,那可真是小心翼翼。
我拿着尺子在图纸上比划,眼睛都不敢眨一下,生怕看错了数字。
这保护层的厚度就像给钢筋穿上的一层“防护服”,不能多也不能少,多了浪费材料,少了又影响钢筋的性能。
然后再说说弯起钢筋。
这弯起钢筋的计算可就稍微复杂点啦。
它的长度要考虑弯起的角度和增加的长度。
比如说,45 度弯起的钢筋,增加长度是 0.414 倍的弯起高度;60 度弯起的呢,增加长度就是 0.577 倍的弯起高度。
记得有一次在计算一个厂房大梁的弯起钢筋时,我在草稿纸上密密麻麻地写满了数字和算式,一会儿查规范,一会儿对照图纸,那叫一个紧张又认真。
箍筋的计算也有它的门道。
箍筋长度等于箍筋周长加上箍筋调整值。
这箍筋就像给钢筋们绑的“小辫子”,把它们紧紧地拢在一起,增强结构的整体性。
有一回在算一个办公楼的柱子箍筋时,因为柱子尺寸有点特殊,我反复核算了好几遍,就怕出错。
还有钢筋的重量计算,那得用到密度。
钢筋的密度通常约为 7850千克/立方米。
重量等于钢筋长度乘以钢筋截面积再乘以密度。
这个就好比是给钢筋“称体重”,得把它的体积和密度都考虑进去。
总之,计算钢筋的工程量可不是一件轻松的事儿,需要耐心和细心。
每一个数字,每一个公式,都关乎着工程的质量和成本。
咱们搞工程的,就得把这活儿干精细了,不能有半点马虎!这样才能保证建起来的房子结实又可靠,让大家住得安心、放心。
钢筋工程量基本计算规则及公式
(1)、计算规则:钢筋工程量应区分不同钢筋类别、钢种和直径分别以吨(t)计算其重量。
(2)、计算公式:钢筋工程量=钢筋下料长度(m)×相应钢筋每米重量(kg/m) 式中:钢筋下料长度(m) =构件图示尺寸-砼保护层厚度+钢筋弯钩增加长度+弯起钢筋弯起部分的增加长度-量度差(钢筋弯曲调整值)+图中已经注明的搭接长度
(3)、计算钢筋工程量时,设计已规定钢筋搭接长度的,按规定搭接长度计算;自然接头损耗及下料损耗已包括在钢筋的损耗率之内,不得另计。
钢筋的电渣压力焊、套筒挤压等接头,以"个"计算。
本工程采用Ⅰ级钢筋(¢),Ⅱ级钢筋(¢),Ⅱ级钢筋(¢),Ⅲ级钢筋(¢),钢筋最大直径为32。

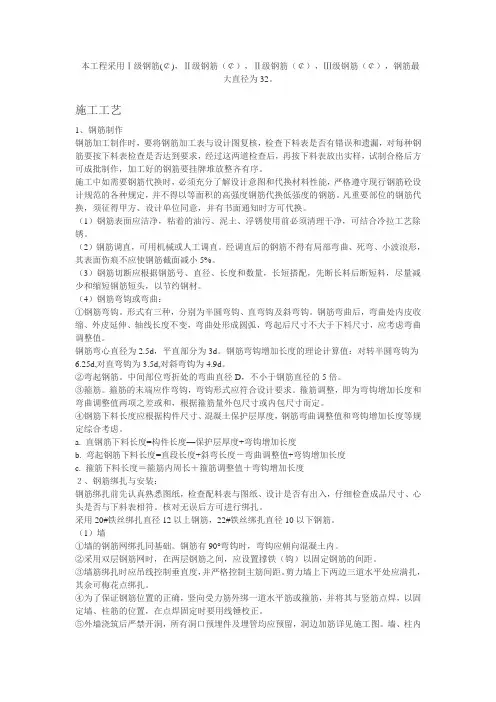

施工工艺1、钢筋制作钢筋加工制作时,要将钢筋加工表与设计图复核,检查下料表是否有错误和遗漏,对每种钢筋要按下料表检查是否达到要求,经过这两道检查后,再按下料表放出实样,试制合格后方可成批制作,加工好的钢筋要挂牌堆放整齐有序。
施工中如需要钢筋代换时,必须充分了解设计意图和代换材料性能,严格遵守现行钢筋砼设计规范的各种规定,并不得以等面积的高强度钢筋代换低强度的钢筋。
凡重要部位的钢筋代换,须征得甲方、设计单位同意,并有书面通知时方可代换。
(1)钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净,可结合冷拉工艺除锈。
(2)钢筋调直,可用机械或人工调直。
经调直后的钢筋不得有局部弯曲、死弯、小波浪形,其表面伤痕不应使钢筋截面减小5%。
(3)钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。
(4)钢筋弯钩或弯曲:①钢筋弯钩。
形式有三种,分别为半圆弯钩、直弯钩及斜弯钩。
钢筋弯曲后,弯曲处内皮收缩、外皮延伸、轴线长度不变,弯曲处形成圆弧,弯起后尺寸不大于下料尺寸,应考虑弯曲调整值。
钢筋弯心直径为2.5d,平直部分为3d。
钢筋弯钩增加长度的理论计算值:对转半圆弯钩为6.25d,对直弯钩为3.5d,对斜弯钩为4.9d。
②弯起钢筋。
中间部位弯折处的弯曲直径D,不小于钢筋直径的5倍。
③箍筋。
箍筋的末端应作弯钩,弯钩形式应符合设计要求。
箍筋调整,即为弯钩增加长度和弯曲调整值两项之差或和,根据箍筋量外包尺寸或内包尺寸而定。
④钢筋下料长度应根据构件尺寸、混凝土保护层厚度,钢筋弯曲调整值和弯钩增加长度等规定综合考虑。
a. 直钢筋下料长度=构件长度—保护层厚度+弯钩增加长度b. 弯起钢筋下料长度=直段长度+斜弯长度-弯曲调整值+弯钩增加长度c. 箍筋下料长度=箍筋内周长+箍筋调整值+弯钩增加长度2、钢筋绑扎与安装:钢筋绑扎前先认真熟悉图纸,检查配料表与图纸、设计是否有出入,仔细检查成品尺寸、心头是否与下料表相符。

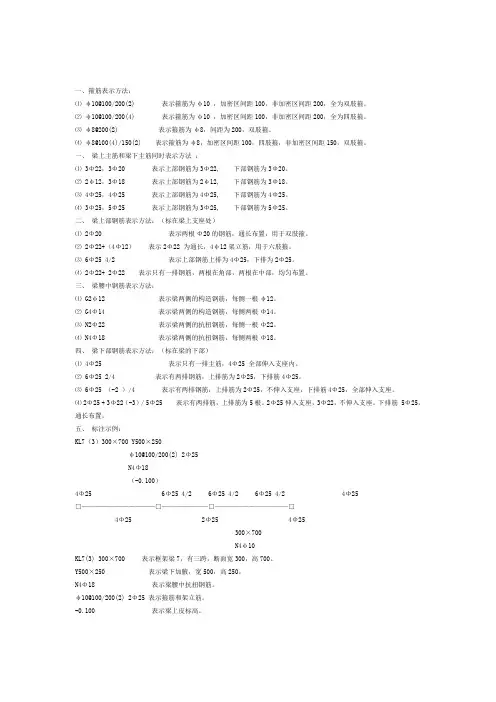

一、箍筋表示方法:⑴ φ10@100/200(2) 表示箍筋为φ10 ,加密区间距100,非加密区间距200,全为双肢箍。
⑵ φ10@100/200(4) 表示箍筋为φ10 ,加密区间距100,非加密区间距200,全为四肢箍。
⑶ φ8@200(2) 表示箍筋为φ8,间距为200,双肢箍。
⑷ φ8@100(4)/150(2) 表示箍筋为φ8,加密区间距100,四肢箍,非加密区间距150,双肢箍。
一、梁上主筋和梁下主筋同时表示方法:⑴ 3Φ22,3Φ20 表示上部钢筋为3Φ22, 下部钢筋为3Φ20。
⑵ 2φ12,3Φ18 表示上部钢筋为2φ12, 下部钢筋为3Φ18。
⑶ 4Φ25,4Φ25 表示上部钢筋为4Φ25, 下部钢筋为4Φ25。
⑷ 3Φ25,5Φ25 表示上部钢筋为3Φ25, 下部钢筋为5Φ25。
二、梁上部钢筋表示方法:(标在梁上支座处)⑴ 2Φ20 表示两根Φ20的钢筋,通长布置,用于双肢箍。
⑵ 2Φ22+(4Φ12)表示2Φ22 为通长,4φ12架立筋,用于六肢箍。
⑶ 6Φ25 4/2 表示上部钢筋上排为4Φ25,下排为2Φ25。
⑷ 2Φ22+ 2Φ22 表示只有一排钢筋,两根在角部,两根在中部,均匀布置。
三、梁腰中钢筋表示方法:⑴ G2φ12 表示梁两侧的构造钢筋,每侧一根φ12。
⑵ G4Φ14 表示梁两侧的构造钢筋,每侧两根Φ14。
⑶ N2Φ22 表示梁两侧的抗扭钢筋,每侧一根Φ22。
⑷ N4Φ18 表示梁两侧的抗扭钢筋,每侧两根Φ18。
四、梁下部钢筋表示方法:(标在梁的下部)⑴ 4Φ25 表示只有一排主筋,4Φ25 全部伸入支座内。
⑵ 6Φ25 2/4 表示有两排钢筋,上排筋为2Φ25,下排筋4Φ25。
⑶ 6Φ25 (-2 )/4 表示有两排钢筋,上排筋为2Φ25,不伸入支座,下排筋4Φ25,全部伸入支座。
⑷ 2Φ25 + 3Φ22(-3)/ 5Φ25 表示有两排筋,上排筋为5根。
基础钢筋工程量计算公式
基础钢筋工程量计算公式根据具体情况的不同可能有所变化,以下是一些常见的基础钢筋工程量计算公式:
1. 钢筋直径量计算公式:
钢筋直径量(Kg)= 钢筋截面积(mm²/m²)×钢筋长度(m)×钢筋数量(根)
2. 钢筋重量量计算公式:
钢筋重量(Kg)= 钢筋断面积(mm²)×钢筋长度(m)×
钢筋数量(根)×钢筋单位重量(Kg/mm²)
3. 钢筋表面积量计算公式:
钢筋表面积(m²)= 钢筋直径(mm)×钢筋周长(mm)×
钢筋数量(根)
4. 钢筋间距量计算公式:
钢筋间距(mm)= (基础尺寸(mm)- 支座尺寸(mm))/ 钢筋间距个数(根)
5. 混凝土体积量计算公式:
混凝土体积(m³)= 基础面积(m²)×基础厚度(m)
这些公式仅供参考,实际计算时需要根据具体工程情况进行调整。
钢筋工程量计算钢筋工程量计算是钢筋工程中非常重要的一部分,它是在工程图纸上按照设计要求计算出各种构件所需的钢筋数量,并据此制定出钢筋加工和安装方案。
本文将围绕钢筋工程量计算的基本原理、计算方法和注意事项进行详细介绍。
1.基本原理:钢筋工程量计算的基本原理是根据设计要求和构件尺寸计算出每个构件中所需的钢筋数量。
根据不同的构件形状和受力情况,采用不同的计算方法,一般有按长度计算和按面积计算两种方式。
2.计算方法:2.1按长度计算:适用于构件形状规则且受力方式简单的情况,如直梁、直柱等。
计算时需要考虑主筋和箍筋的数量和尺寸,一般按照设计要求计算出每米构件所需的钢筋数量,再根据构件长度得出总量。
2.2按面积计算:适用于构件形状复杂、受力方式多样的情况,如板梁、板柱等。
计算时需要将构件按照设计要求划分成若干个小单元,计算出每个小单元的面积,并按照设计要求计算出每平方米构件所需的钢筋数量,再根据构件总面积得出总量。
3.注意事项:3.1确保设计准确性:计算钢筋工程量前,需要对工程设计图纸进行仔细审查,确保设计数据准确无误。
如有疑问或者问题需要及时沟通和解决。
3.2考虑浪费和余量:在计算钢筋工程量时,需要考虑钢筋加工和安装过程中的浪费损耗,并适当增加一定的余量,以确保钢筋供应充足。
3.3选择合理的制作规格:在计算钢筋工程量时,需要根据实际情况选择合理的制作规格,避免出现过多的规格种类,增加工程难度和成本。
3.4确保工程质量:钢筋工程量计算不仅仅是为了确定钢筋的使用数量,更重要的是为了保证工程质量。
因此,在计算钢筋工程量的过程中,需要严格按照相关标准和规范进行计算,确保钢筋的使用符合要求。
总之,钢筋工程量计算是一个细致而复杂的过程,需要严格按照设计要求和相关规范进行计算。
只有合理确定钢筋数量,才能确保工程的安全和质量。
同时,需要密切与设计师、施工方和钢筋供应商进行沟通和配合,以保证工程的顺利进行和成功完成。
钢筋工程量计算规则(一)钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算.2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
3、先张法预应力钢筋,按构件外形尺寸计算长度,后张法预应力钢筋按设计图规定的预应力钢筋预留孔道长度,并区别不同的锚具类型,分别按下列规定计算:(1)低合金钢筋两端采用螺杆锚具时,预应力的钢筋按预留孔道长度减0.35m,螺杆另行计算。
(2)低合金钢筋一端采用徽头插片,另一端螺杆锚具时,预应力钢筋长度按预留孔道长度计算,螺杆另行计算.(3)低合金钢筋一端采用徽头插片,另一端采用帮条锚具时,预应力钢筋增加0. 15m,两端采用帮条锚具时预应力钢筋共增加0。
3m计算。
(4)低合金钢筋采用后张硅自锚时,预应力钢筋长度增加0. 35m计算。
(5)低合金钢筋或钢绞线采用JM, XM, QM型锚具孔道长度在20m以内时,预应力钢筋长度增加lm;孔道长度20m以上时预应力钢筋长度增加1.8m计算。
(6)碳素钢丝采用锥形锚具,孔道长在20m以内时,预应力钢筋长度增加lm;孔道长在20m 以上时,预应力钢筋长度增加1.8m。
(7)碳素钢丝两端采用镦粗头时,预应力钢丝长度增加0。
35m计算。
(二)各类钢筋计算长度的确定钢筋长度=构件图示尺寸-保护层总厚度+两端弯钩长度+(图纸注明的搭接长度、弯起钢筋斜长的增加值)式中保护层厚度、钢筋弯钩长度、钢筋搭接长度、弯起钢筋斜长的增加值以及各种类型钢筋设计长度的计算公式见以下:1、钢筋的砼保护层厚度受力钢筋的砼保护层厚度,应符合设计要求,当设计无具体要求时,不应小于受力钢筋直径,并应符合下表的要求。
(2)处于室内正常环境由工厂生产的预制构件,当砼强度等级不低于C20且施工质量有可靠保证时,其保护层厚度可按表中规定减少5mm,但预制构件中的预应力钢筋的保护层厚度不应小于15mm;处于露天或室内高湿度环境的预制构件,当表面另作水泥砂浆抹面且有质量可靠保证措施时其保护层厚度可按表中室内正常环境中的构件的保护层厚度数值采用。

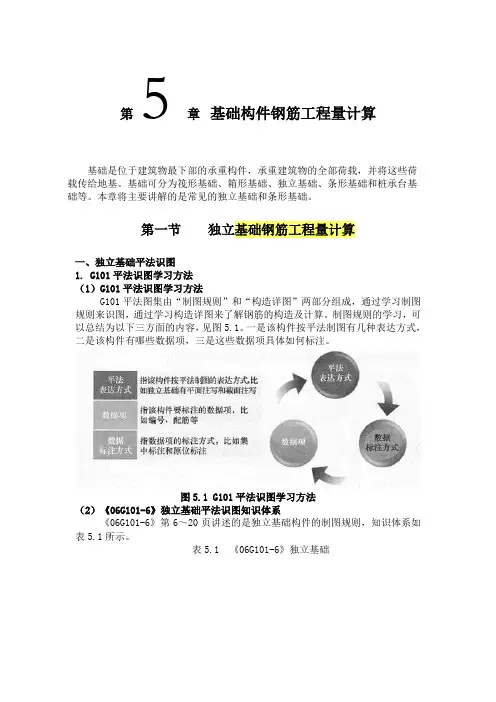

第5章基础构件钢筋工程量计算基础是位于建筑物最下部的承重构件,承重建筑物的全部荷载,并将这些荷载传给地基。
基础可分为筏形基础、箱形基础、独立基础、条形基础和桩承台基础等。
本章将主要讲解的是常见的独立基础和条形基础。
第一节独立基础钢筋工程量计算一、独立基础平法识图1. G101平法识图学习方法(1)G101平法识图学习方法G101平法图集由“制图规则”和“构造详图”两部分组成,通过学习制图规则来识图,通过学习构造详图来了解钢筋的构造及计算。
制图规则的学习,可以总结为以下三方面的内容,见图5.1。
一是该构件按平法制图有几种表达方式,二是该构件有哪些数据项,三是这些数据项具体如何标注。
图5.1 G101平法识图学习方法(2)《06G101-6》独立基础平法识图知识体系《06G101-6》第6~20页讲述的是独立基础构件的制图规则,知识体系如表5.1所示。
表5.1 《06G101-6》独立基础2. 《06G101-6》独立基础平法识图(1)认识独立基础的平面注写方式独立基础的平法制图,工程中主要采用平面注写方式,故这里也主要讲解平面注写方式。
独立基础的平面注写方式是指直接在独立基础平面布置图上进行数据项的标注,标注时,分为集中标注和原位标注。
如图5.2所示。
集中标注是在基础平面布置图上集中标注:基础编号、截面竖向尺寸、配筋三项必注内容,以及当基础底面标高、基础底面标准标高不同时的标高高差和必要的文字注解两项选注内容。
原位标注是在基础平面不知图上标注独立基础的平面尺寸。
图5.2图5.3(2)集中标注1)独立基础集中标注示意图独立基础集中标注包括编号、截面竖向尺寸、配筋三项必注内容。
如图5.3。
2)独立基础编号①独立基础编号(《06G101-6》第6页)独立基础集中标注的第一项必注内容是基础编号,基础编号表示了独立基础的类型,见表5.2。
表5.2 独立基础编号识图例如:DJJ 2,表示阶形普通独立基础,序号为2;BJP3,表示杯口坡形独立基础,序号为3。
最全钢筋基本算量计算公式1.钢筋计算是结构设计中非常重要的一项工作,下面将介绍一些常用的钢筋计算公式。
2.钢筋截面积计算公式:钢筋截面积=π*(钢筋直径/2)^23.钢筋量计算公式:钢筋量=钢筋截面积*钢筋长度*比例系数4.比例系数:根据钢筋的类型和使用要求,采用不同的比例系数来计算钢筋量。
一般来说,混凝土梁的比例系数为0.01,混凝土柱的比例系数为0.025.钢筋重量计算公式:钢筋重量=钢筋量*钢筋密度6.钢筋弯曲长度计算公式:钢筋弯曲长度=弯曲度*钢筋直径7.钢筋折算长度计算公式:钢筋折算长度=钢筋长度+钢筋弯曲长度8.钢筋弯曲长度和折算长度的计算公式中,弯曲度是根据实际情况确定的参数。
9.钢筋弯曲长度和折算长度一般用于计算梁、柱等结构中的钢筋长度。
10.钢筋拉力计算公式:钢筋拉力=钢筋截面积*强度设计值11.钢筋抗弯承载力计算公式:钢筋抗弯承载力=钢筋截面积*强度设计值*距离中和轴的距离12.钢筋抗剪承载力计算公式:钢筋抗剪承载力=钢筋截面积*强度设计值*有效高度13.钢筋抗剪承载力一般用于计算梁、板等结构中的钢筋抗剪能力。
14.钢筋屈服强度计算公式:钢筋屈服强度=底面应力/强度设计值15.这些公式涵盖了钢筋基本的计算内容,可以针对不同结构的设计需求进行具体应用。
16.钢筋计算还需要考虑钢筋的受力性能、锚固长度、间距、连接方式等因素,这些因素也需要结合具体的设计要求进行计算。
17.钢筋计算的结果是结构设计过程中的重要依据,能够保证结构在使用过程中的安全性和稳定性。
18.钢筋计算还需要遵循相关的建筑设计规范和标准,如《混凝土结构设计规范》、《建筑抗震设计规范》等。
19.钢筋计算的准确性对结构的安全性至关重要,设计人员应该具备扎实的理论基础和丰富的实践经验。
20.钢筋计算是针对具体结构设计的特点而制定的,因此在进行钢筋计算时,应该综合考虑结构的实际情况,做出准确的计算。
钢筋工程量计算规则1. 引言钢筋工程量计算是钢筋施工中的重要环节,准确的工程量计算是保证工程施工质量和进度的关键。
在钢筋工程量计算中,需要明确计算规则,以确保计算结果的准确性和一致性。
本文将介绍钢筋工程量计算的基本规则并提供相关的计算公式和示例。
2. 钢筋工程量的分类钢筋工程量可以分为直线钢筋、弯折钢筋和连接钢筋三种类型。
直线钢筋是指直线段上的钢筋,弯折钢筋是指具有不同弯曲形式的钢筋,连接钢筋是指连接钢筋与主筋之间的衔接。
3. 钢筋工程量计算的基本规则3.1 直线钢筋的计算规则直线钢筋的计算规则如下:•钢筋长度计算公式:钢筋长度 = 直线段长度 + 弯曲长度 - 共同长度其中,直线段长度为直线段上的钢筋长度,弯曲长度为弯曲形式产生的额外长度,共同长度为两根钢筋相交的部分长度。
•钢筋重量计算公式:钢筋重量 = 钢筋截面面积 × 钢筋长度 × 钢筋比例系数 × 钢筋单位重量其中,钢筋截面面积为钢筋的横截面积,钢筋比例系数为钢筋的比例系数(如φ10钢筋的比例系数为0.617),钢筋单位重量为单位长度的钢筋重量。
3.2 弯折钢筋的计算规则弯折钢筋的计算规则如下:•钢筋长度计算公式:钢筋长度 = 直线段长度 + 弯曲长度 - 共同长度弯曲长度为弯折形成的额外长度,共同长度为两根钢筋相交的部分长度。
•钢筋重量计算公式:钢筋重量 = 钢筋截面面积 × 钢筋长度 × 钢筋比例系数 × 钢筋单位重量3.3 连接钢筋的计算规则连接钢筋的计算规则如下:•连接钢筋数量计算公式:连接钢筋数量 = 钢筋截面面积 × 连接钢筋长度 × 连接钢筋间距连接钢筋长度为连接钢筋的长度,连接钢筋间距为连接钢筋之间的距离。
4. 计算示例4.1 直线钢筋计算示例假设有一段长为10米的直线钢筋,钢筋直径为φ12,比例系数为0.888,单位重量为2.46千克/米。
建筑工程工程量计算——钢筋工程量计算(附公式及实际解析)一、钢筋工程量计算规则1、钢筋工程,应区别现浇、预制构件、不同钢种和规格,分别按设计长度乘以单位重量,以吨计算。
2、计算钢筋工程量时,设计已规定钢筋塔接长度的,按规定塔接长度计算;设计未规定塔接长度的,已包括在钢筋的损耗率之内,不另计算塔接长度。
钢筋电渣压力焊接、套筒挤压等接头,以个计算。
各类钢筋计算长度的确定钢筋长=构件长-保护层*2+弯勾长*2+弯起钢筋增加值(△L)*2钢筋的混凝土保护层受力钢筋的保护层,应符合设计要求;当设计无要求时,不应小于受力钢筋直径,并应符合下表要求:纵向受力钢筋的混凝土保护层的最小厚度(㎜)混凝土保护层的最小厚度见下表:附注:①基础中纵向受力钢筋的混凝土保护层厚度不应小于35㎜,无垫层时不应小于70㎜;②板墙壳中的分布筋的保护层厚度不应小于表中相应数值减10㎜,且不应小于10㎜;梁柱中的箍筋和构造筋的保护层不应小于15㎜.2. 箍筋的弯勾长度:平钩(180 °) 6.25d ;直钩(90 °) 3.5d ;斜钩(135 °) 4.9d3. 弯起钢筋增加长度:30 °: 0.268H0;45 °: 0.41H0;60 °: 0.585H04. 箍筋长度:封闭方箍箍筋长度=2*(长+宽)+20d或=构件截面外边周长-8倍保护层厚+27.8d⑶ 箍筋根数的确定: N= (构件长 - 保护层) / 间距 +1二各种构件钢筋计算方法基础(一)条形基础1、横向受力钢筋的直径,一般为6~16mm;间距为120—250mm。
2、纵向分布钢筋的直径,一般为5~6mm;间距为250~350mm。
3、条形基础的宽度B≥1600mm时,横向受力钢筋的长度可减至0.9B,交错布置,如图2-3示。
(二)独立基础1、独立基础系双向受力,其受力钢筋直径不宜小于8mm,间距为100~200mm。
