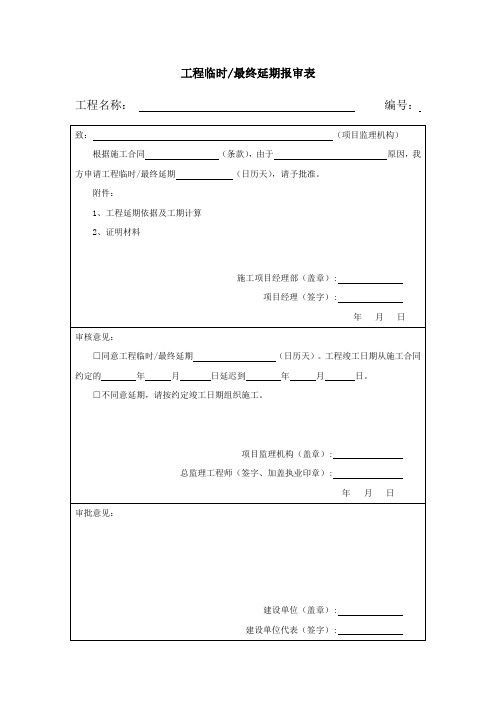

工程临时或最终延期报审表
工程名称:编号:
致:(项目监理机构)根据施工合同条款,由于
的原因,我方申请工程临时/最终延期(日历 天),请予批准。
附件: 1.工程延期依据及工期计算
2.证明材料
施工项目经理部(盖章)
项目经理(签字)
年 月 日
审核意见:
□同意临时或最终延长工期(日历天)。
工程竣工日期从施工合同约定的年月日延迟到年月日。
□不同意延长工期,请按约定竣工日期组织施工。
项目监理机构(盖章)
总监理工程师(签字、加盖执业印章)
年 月 日
审批意见:
建设单位(盖章)
建设单位代表(签字)
年 月 日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工程延期申请表申请单位:XXX工程有限公司项目名称:XXX工程合同编号:XXXXXX施工单位:XXXX施工队联系人:XXX联系电话:XXXXXXX申请日期:XXXX年XX月XX日申请事由:工程进展受阻,导致无法按原计划完成,需延期完成工程。
申请延期时间:预计延期开始日期:XXXX年XX月XX日预计延期完成日期:XXXX年XX月XX日延期原因:1. 不可抗力因素:由于自然灾害(如地震、洪灾、暴雨等)或其他意外事件(如火灾、疫情等)导致工程进展受阻,无法按原计划完成。
2. 设计变更或材料供应延迟:在施工过程中,经过设计方案变更后,需要重新调整工程进度,导致工期延长。
此外,由于供应链问题或其他原因,所需材料无法按时交付,也是导致工期延迟的原因之一。
3. 人力问题:由于施工队伍人员不足或存在临时工作人员流失等问题,工作效率低下,无法按原计划完成工程。
4. 权益保障问题:为保障工程质量及权益,需要合理延长工程完成时间,以确保工程顺利进行。
计划延期工程进度安排:根据目前实际情况,我们制定了以下工程进度安排:1. XX工序延期至XXXX年XX月XX日完成;2. XX工序延期至XXXX年XX月XX日完成;3. XX工序延期至XXXX年XX月XX日完成;...(根据具体情况,列出需要延期的工序和相应的完成日期)延期工期补偿方案:为弥补申请延期带来的不便和影响,我们愿意采取以下补偿措施:1. 按照日定额向业主支付延期期间的相应工期补偿费用;2. 免费为工期延长期间提供必要的机械设备及工程用品;3. 提供一定的人力资源协助项目推进;4. 定期向业主提交延期期间的工程进展报告。
申请单位承诺:我们郑重承诺,在延期工期内,将以更高的工作效率和质量保证措施,全力推进工程进展,确保工程顺利完成。
申请单位(盖章):日期:XXXX年XX月XX 日注意:此申请表仅为延期申请,最终延期期限需经有关方面审批通过后生效。
请审慎填写申请内容,如实准确填写延期原因和预计延期时间,并提供相关证明材料以支持申请。
B.3.2

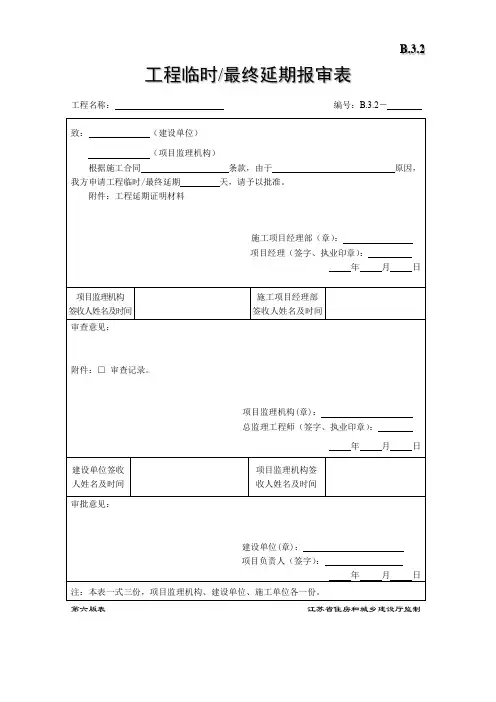

工程临时/最终延期报审表
工程名称:编号:B.3.2-
致:(建设单位)
(项目监理机构)
根据施工合同条款,由于原因,我方申请工程临时/最终延期天,请予以批准。
附件:工程延期证明材料
施工项目经理部(章):
项目经理(签字、执业印章):
年月日
项目监理机构签收人姓名及时间
施工项目经理部签收人姓名及时间
审查意见:
附件:□审查记录。
项目监理机构(章):
总监理工程师(签字、执业印章):
年月日
建设单位签收人姓名及时间项目监理机构签收人姓名及时间
审批意见:
建设单位(章):
项目负责人(签字):
年月日注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
第六版表江苏省住房和城乡建设厅监制。
工程临时/最终延期报审表工程名称:嘉兴市****工程(道路部分)编号:
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工期顺延申请报告
致:嘉兴市***建设有限公司
浙江***管理有限公司
我公司进场后,于2016年2月1日正式开工,计划于2016年6月29日竣工,合同工期150日历天。
2016年12月9日进行竣工验收。
期间由于土地政策未处理、高压电杆未迁移、杭州G20峰会、以及规划验收等原因,由于以上的原因造成我方不能按照原合同按期完成,现申请工期顺延,主要顺延原因如下:
1、我公司于2016年2月1日进场对土路基进行清表,由于土地征迁及赔偿问题未处理好,致使我公司无法进场施工,致使工期延误43天。
2、在南江路主车道范围里有3根高压电杆及拉线未迁移,影响我道路基层、沥青面层的施工,致使我公司无法正常施工。
期间由于杭州G20峰会召开,根据嘉兴市建委的要求,全市建筑工程于2016年8月26日至2016年9月6日全部实行停工,由于以上两点我公司申请工期顺延46天。
3、本工程于2016年9月30日进行工程预验收,由于规划验收等原因,致使竣工验收延后,最终竣工验收日期为2016年12月9日,申请工期顺延70天。
根据本工程以上的实际情况,我方特向监理、业主单位申请将该工程工期顺延159天,望监理、业主单位予以批复!
承建单位:***有限公司
2016年12月10日。
