工程延期申请表
注:1.本表一式三份,申报单位、监理公司、建设单位各持一份;
工期延期情况说明
致:
感谢贵单位对我单位的信任与支持。
我单位承建贵单位的便民服务中心项目。
为保证该工程高效完毕,我司在2020年1月16日正式提交了工程施工进度计划。
施工进度计划经审核符合施工进度要求。
但在合同签订后武汉疫情爆发,随之席卷全国。
疫情封控、全城静默、工程无法继续施工、材料无法进场。
严重影响了施工,我项目部在此说明。
一、疫情管控因素
2020年1月16日合同签订后进入现场随之武汉疫情爆发,席卷全国。
在施工过程中,由于多次疫情封控原因,对进度有较大影响,如:全城静默期间,工程无法继续施工、材料无法进场;本市局部地区或小区封控,部分工人无法
上班、材料无法进场;部分材料因外县/市疫情无法进场。
直至2022年12月22日疫情才全部放开。
影响工期286天
二、施工现场不可抗力因素
施工期间特大暴雨导致工地无法施工影响工期20天。
三、扬尘治理因素
创卫阶段工地扬尘治理管控影响工期65天。
工程合同延期申请表范本【】工程项目名称:_________(此处填写项目全称)合同编号:_________(此处填写合同编号)甲方(业主):_________乙方(承包商):_________根据甲乙双方签订的《建设工程合同》(合同编号:_________),原定工程竣工日期为____年____月____日。
现因以下原因,乙方提出工程延期申请:延期原因说明:1. 天气因素:自____年____月____日起,连续遭遇恶劣天气,导致无法正常施工,共计延误工期___天。
2. 材料供应延迟:由于供应商未能按照合同约定时间提供必要的建筑材料,导致工程进度受阻,预计延误工期___天。
3. 设计变更:甲方在____年____月____日提出设计变更要求,经双方协商一致后,需重新制定施工计划,预计将增加工期___天。
4. 其他原因:____(此处详细说明其他导致延期的具体原因及影响天数)。
根据以上情况,乙方请求将工程竣工日期延长至____年____月____日。
乙方承诺在延长的工期内完成剩余工程,并保证工程质量符合合同要求。
乙方已采取以下措施以减少延期影响:A. 加强现场管理,优化施工方案,提高工作效率。
. 与供应商沟通,确保材料供应及时到位。
C. 调整人力资源配置,增加工作班次,以缩短工期。
甲方意见:甲方对乙方提出的延期申请表示理解,并同意工程合同工期延长至____年____月____日。
甲方将密切监督工程进度,并要求乙方定期提供工程进度报告。
签字盖章:甲方代表(签字):_________日期:____年____月____日乙方代表(签字):_________日期:____年____月____日注:本申请表一式两份,甲乙双方各执一份,具有同等法律效力。
【结束语】。
受控文件妥善保管不得随意涂改 第 页 共 1 页 生效日期:2003年02月08日 1 一、总说明
本表主要用于工程临时延期的申请。
二、工程临时延期申请表说明
1、工程延期的依据及工期计算:
工程延期的依据是指非承包单位引起的该工程延期的原因或理由,以及承包单位提出的延期意向通知,工期计算是指根据工程延期的依据、所列延长时间的计算方式及过程。
2、合同竣工日期:指建设单位与承包单位签订的施工合同中确定的竣工日期。
3、申请延长竣工日期:指包括已指令延长的工期加上本期申请延长工期后的竣工日期。
4、证明材料:指本期申请延长的工期所有能证明非承包单位原因致工程延期的证明材料。
第1篇申请单位:[单位名称]申请日期:[年月日]尊敬的[审批部门名称]:一、申请背景1. 项目名称:[项目名称]2. 项目地点:[项目地点]3. 项目概况:[简要描述项目基本情况,包括项目规模、投资额、建设内容等]根据项目合同约定,本工程原计划于[原竣工日期]竣工。
然而,由于以下原因,导致工程进度受到影响,无法按期完成,现申请延期。
二、延期原因及理由1. 原因一:[具体原因,如地质勘察变更、设计方案调整等]理由:[详细说明原因产生的原因及影响,如地质勘察报告显示地质条件与原勘察报告不符,需重新勘察;或设计方案需根据实际情况进行调整,以确保工程质量和安全等]2. 原因二:[具体原因,如施工材料供应滞后、设备故障等]理由:[详细说明原因产生的原因及影响,如施工材料供应商未能按时供货,导致工程进度受阻;或施工过程中设备出现故障,需停工维修等]3. 原因三:[具体原因,如不可抗力因素等]理由:[详细说明原因产生的原因及影响,如遭遇自然灾害、疫情防控等不可抗力因素,导致工程进度受到影响等]三、延期期限及措施1. 延期期限:[申请延期的时间长度,如三个月、六个月等]理由:[根据实际情况说明延期期限的合理性,如重新勘察需耗时三个月,设备维修需耗时一个月等]2. 延期措施:(1)加强项目管理,确保工程进度不受影响;(2)与供应商、设备厂商等加强沟通协调,确保施工材料、设备及时到位;(3)制定详细的施工计划,合理安排施工进度;(4)加强施工现场安全管理,确保施工安全;(5)加强施工质量监控,确保工程质量。
四、申请事项1. 请审批部门审批本工程延期申请,延长工期至[延期后的竣工日期];2. 请审批部门对延期后的工程进度、质量、安全等方面进行监督指导。
敬请审批部门予以审批,并对本工程延期申请给予支持。
特此申请![单位名称][单位法定代表人签名或盖章][联系电话][电子邮箱]附件:1. 项目合同2. 原施工进度计划3. 延期施工计划4. 相关证明材料(如地质勘察报告、设备维修记录等)注:以上范本仅供参考,具体申请内容请根据实际情况进行调整。

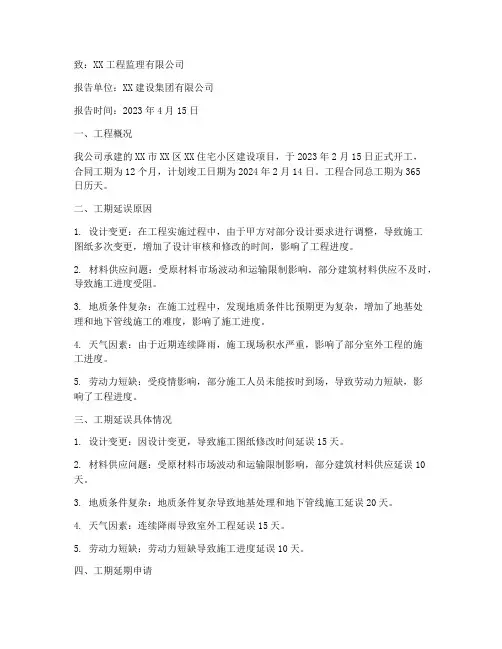

致:XX工程监理有限公司报告单位:XX建设集团有限公司报告时间:2023年4月15日一、工程概况我公司承建的XX市XX区XX住宅小区建设项目,于2023年2月15日正式开工,合同工期为12个月,计划竣工日期为2024年2月14日。
工程合同总工期为365日历天。
二、工期延误原因1. 设计变更:在工程实施过程中,由于甲方对部分设计要求进行调整,导致施工图纸多次变更,增加了设计审核和修改的时间,影响了工程进度。
2. 材料供应问题:受原材料市场波动和运输限制影响,部分建筑材料供应不及时,导致施工进度受阻。
3. 地质条件复杂:在施工过程中,发现地质条件比预期更为复杂,增加了地基处理和地下管线施工的难度,影响了施工进度。
4. 天气因素:由于近期连续降雨,施工现场积水严重,影响了部分室外工程的施工进度。
5. 劳动力短缺:受疫情影响,部分施工人员未能按时到场,导致劳动力短缺,影响了工程进度。
三、工期延误具体情况1. 设计变更:因设计变更,导致施工图纸修改时间延误15天。
2. 材料供应问题:受原材料市场波动和运输限制影响,部分建筑材料供应延误10天。
3. 地质条件复杂:地质条件复杂导致地基处理和地下管线施工延误20天。
4. 天气因素:连续降雨导致室外工程延误15天。
5. 劳动力短缺:劳动力短缺导致施工进度延误10天。
四、工期延期申请综上所述,由于上述原因,我公司申请将XX住宅小区建设项目工期延期共计70天,即原计划竣工日期2024年2月14日调整为2024年4月22日。
五、延期后的施工计划为确保工程质量和进度,我们将采取以下措施:1. 加强项目管理,合理安排施工计划,确保各工序顺利进行。
2. 加强与甲方、设计单位和监理单位的沟通协调,确保设计变更和材料供应及时到位。
3. 加强施工现场管理,确保安全生产和文明施工。
4. 积极应对天气变化,合理安排施工计划,确保室外工程进度不受影响。
5. 加强劳动力管理,确保施工人员充足。
工程临时延期申请表
GD220229口口
单位(子单位)工程名称 ###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于7月8日、7月12日降雨影响 ,
请工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2014年7月份盐田区日雨量
我司承建的###工程,7月份正处于土方开挖施工阶段,7月8日和7月12
日天气情况为中雨,影响了工程的正常施工,全天处于停工状态。按合同条款
20.2第6条要求,申请工期延期2天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2014 年7月13日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于8月13日、20日至23日降雨影
响 ,请工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2014年8月份盐田区日雨量
我司承建的###工程,8月份正处于基坑支护施工阶段,8月13日全天大雨,
20日至23日天气情况为持续中雨,影响了工程的正常施工,全天处于停工状态。
按合同条款20.2第6条要求,申请工期延期5天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2014 年8月25日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于9月12日、30日降雨影响 ,
请工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2014年9月份盐田区日雨量
我司承建的###工程,9月份正处于地基与基础施工阶段,9月12日全天大
雨以及30日中雨,影响了工程的正常施工,全天处于停工状态。按合同条款20.2
第6条要求,申请工期延期2天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2014 年9月30日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于1月12日、13日降雨影响 ,请
工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年1月份盐田区日雨量
我司承建的###工程,1月份正处于主体结构施工阶段,1月12日全天中雨
以及13日全天大雨,影响了工程的正常施工,连续2天处于停工状态。按合同
条款20.2第6条要求,申请工期延期2天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2015 年1月15日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于4月11日降雨影响 ,请工期延
期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年4月份盐田区日雨量
我司承建的###工程,4月份正处于主体结构施工阶段,4月11日全天大雨,
各班组除了清理材料外,均处于停工状态。按合同条款20.2第6条要求,申请
工期延期1天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2015 年4月12日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于6月1日、6日、10日降雨影响 ,
请工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年6月份盐田区日雨量
我司承建的###工程,6月份正处于主体结构施工阶段,6月1日、6日、10
日全天降雨,降雨影响工程正常施工,3天均处于停工状态。按合同条款20.2
第6条要求,申请工期延期3天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2015 年6月12日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于7月10日降雨影响 ,请工期
延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年7月份盐田区日雨量
我司承建的###工程,7月份正处于主体结构施工阶段,7月10日全天降雨,
影响工程的正常施工,全天处于停工状态。按合同条款20.2第6条要求,申请
工期延期1天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2015 年7月12日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于9月7日、21日降雨影响 ,请
工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年9月份盐田区日雨量
我司承建的###工程,9月份正处于主体结构施工阶段,9月7日、21日全
天降雨,影响工程的正常施工,2天均处于停工状态。按合同条款20.2第6条
要求,申请工期延期2天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2015 年9月23日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于10月1日至7日降雨影响 ,请
工期延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年10月份盐田区日雨量
我司承建的###工程,10月份正处于主体结构及幕墙外立面立柱安装施工
阶段,10月1日至7日连续降雨,影响工程的正常施工,其中有5天处于停工状
态。按合同条款20.2第6条要求,申请工期延期5天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2015 年10月8日
工程临时延期申请表
GD220229口口
单位(子单位)工程名
称
###
致:深圳市###工程建设监理有限公司(项目监理机构)
根据施工合同条款 20.2条 的规定,由于12月9日降雨影响 ,请工期
延期,请予以批准。
附件:
1、工期延期的依据及工程结算
附2015年12月份盐田区日雨量
我司承建的###工程,12月份正处于屋面工程施工阶段,12月9日全天大
雨,影响工程的正常施工,全天处于停工状态。按合同条款20.2第6条要求,
申请工期延期1天。
请予批准!
项目经理部(项目章)
项目负责人:
日 期: 2015 年12月10日
