工程临时延期申请表
- 格式:docx
- 大小:30.56 KB

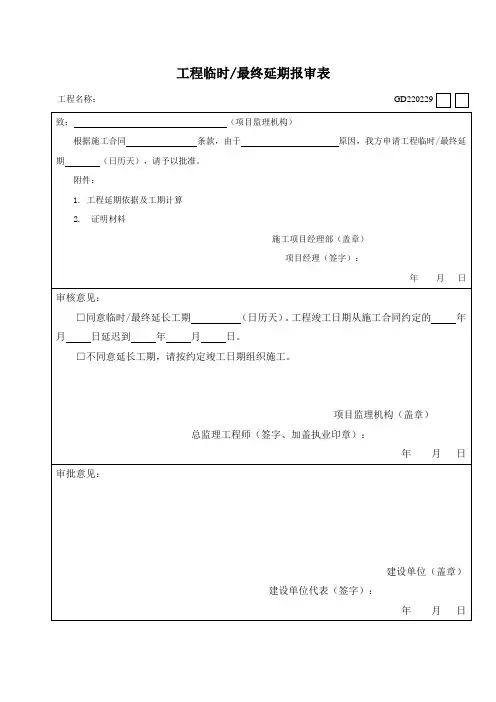

- 文档页数:10
B3.2工程临时/最终延期报审表
工程延期的依据及证明
具体日期说明
1、由于本工程河道贯通京杭运河与郎中荡,进场时正遇梅雨汛期,河道水利主管部门在汛期不允许筑坝阻水,导致开工延后。
工程延误3个月。
具体日期为6月16日至9月29日,共计104天。
2、本工程驳岸三东侧有燃气管道,地下有高压线、电缆线、自来水管等无法进行施工,驳岸二西侧有盛虹污水管经过本工程导致无法施工。
经监理、设计、审计、业主及相关部反复研究后,驳岸三东侧燃气管道段方桩变更为抛石挤淤,驳岸二西侧经过本工程的盛虹污水管迁移再采用盖板涵保护。
工期延误1个月。
驳岸三东侧于2016年10月5日放样发现有燃气管道,请设计院来现场后暂时无法解决,2015年12月份确定变更,耽误日期估算20天,驳岸二西侧变更,具体日期于2015年12月7日联系设计院,至2015年12月25日变更,估算耽误日期10天左右,共计30天。
3、本工程驳岸一位于盛虹集团宿舍内,前期由于盛虹厂区不允许拆迁部分阻碍本工程施工的电线杆、配电箱、自来水管、泵房、厕所、围墙等设施,后期部分拆迁,由于高压线位置驳岸过近及其他管线,导致本工程打桩没有工作面。
方桩无法施工,经监理、设计、审计、业主反复研究后,将驳岸一变更为互嵌式挡墙驳岸。
工期延误3个月。
拆迁及变更具体于2014年12月5日至2015年3月11日,除去过年放假及重叠的日期20天,共计76天。
申报延误日期共计210天,特此说明。

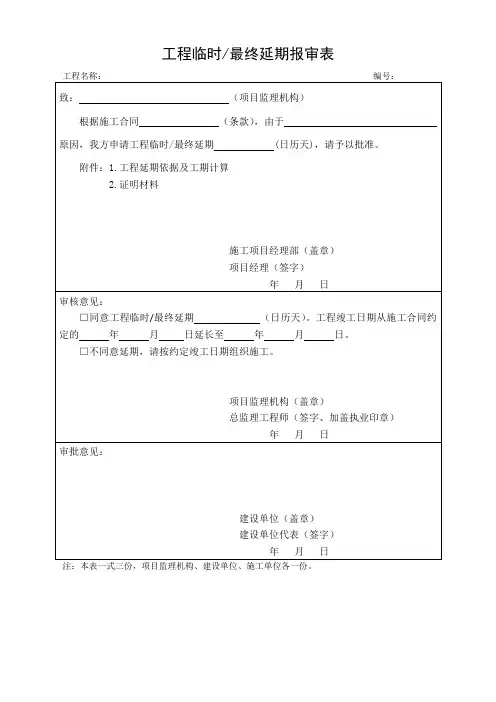

工程延期申请表
编号:
本表由施工单位填报,建设单位、监理单位、施工单位各存一份。
工程临时延期申请表
【相关规定及要求】
1.由于合同中约定的下列原因引起的工期延长,施工单位可以提出工程延期申请:(1)非施工单位的责任造成工程不能按合同约定日期开工。
(2)工程量的实质性变化和设计变更。
(3)非施工单位原因停水、停电(地区限电除外)、停气造成停工时间超过合同的约定。
(4)国家或有关部门正式发布的不可抗力事件。
(5)异常不利的气候条件。
(6)建设单位同意工期相应顺延的其他情况。
2.工程延期事件终止后,施工单位在合同约定期限内,向项目监理部提交《工程延期申
请表》,如果工程延期事件是延续性的,施工单位应以一定的时间间隔提交暂时的细节材料;待延期事件结束后,在合同约定的时间内,再将所有提供的细节材料和详细记录汇总、整理齐全,随《工程延期申请表》一起报送项目监理部。
3.对于较复杂或持续时间较长的延期申请,总监理工程师可用《工作联系单》给予施工
单位一个暂定的延期时间。
【填写要点】
1. “根据合同条款条的规定”栏中填写施工合同有关工程延期的相关条款。
2.“由于的原因”栏填写工程延期的具体原因。
3.“工程延期的依据及工期计算”栏应详细说明工程延期的依据,并将工期延长的计算过程、结果列于表内。
4.“合同竣工日期“栏填写由于相关原因施工单位申请延长的竣工日期。
6.“附”栏中填写相关的证明材料。
编号:JY-WJ-19序号:1本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
致河南建达工程建设监理公司根据施工合同条款第13条工期延误的规定,由于 设计变更 原因,我方申请 工程延期,请予以批准。
附件:1、工程延期的依据及工期计算19#楼基槽已按要求开挖至设计标高,西部超深部分(-5.0以下)回填片石灌砂;标高(-5.0 — 3.1)范围内为粗砂换填,标高-3.1以上建设及设计方案处理,详见 案。
2007.6.2接到甲方及设计通知,要求标高 础垫层日期滞后6天。
19#楼基础设计标高下降 条形基础变更增加混凝土钢筋条基,工期滞后 及机械租赁费均相应损失。
合同竣工日期:2007年10月27日 申请延长竣工日期;2007年11月4日2、证明材料1、 200762设计变更;2、 2007.6.7工程技术核定单。
承包单位武汉建工第一建筑公司 项目经理工程名称信阳建业森林半岛一期工程四标段致河南建达工程建设监理公司 :根据施工合同条款第 13条工期延误的规定,由于施工用电总电缆被挖断、雨天无法施工等 原因,我方申请工工程名称信阳建业森林半岛19#楼2007.5.29地基处理方-3.1以下挖深0.70并粗砂换填,工程量加大,打基 1.20米增加砖基础、混凝土钢筋构造柱及回填土, 2天。
土 0.00以下累计延误工期8天,人工费用编号:JY-WJ-19 序号:2程延期,请予以批准。
附件:1、工程延期的依据及工期计算我项目部施工用电总电缆于2007年6月21日被二标段挖掘机挖断,我项目部组织人员立即购买新电缆进行抢修更换,于2007年6月23日下午19: 00接通电路;造成我施工现场停工3天;2007年6月27日上午下大雨停工1天。
2007621〜2007.6.29累计延误工期4天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日申请延长竣工日期;2007年11月8日2、证明材料1、施工日记;2、监理工程师日记。
承包单位武汉建工第一建筑公司项目经理日期_______________________工程名称信阳建业森林半岛一期工程四标段致河南建达工程建设监理公司:本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
编号:JY-WJ-19 序号:3根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:1、工程延期的依据及工期计算我项目部施工的一期工程四标段19#楼现已施工主体一层,2007年6月30日早突降大雨持续不断至晚7: 00。
造成我施工现场停工一天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日申请延长竣工日期;2007年11月9日2、证明材料1、施工日记;2、监理工程师日记。
承包单位武汉建工第一建筑公司项目经理日期________________________本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
编号:JY-WJ-ZJ18 序号:004工程名称信阳建业森林半岛一期工程四标段致河南建达工程建设监理公司:根据施工合同条款第13条工期延误的规定,由于雨天桩基无法施工原因,我方申请工程延期,请予以批准。
附件:1、工程延期的依据及工期计算我项目部施工的18#楼为桩基础,2007年6月30日上午5:00前后几小时内突降大雨,现已导致桩基施工现场被雨水涇泡,在此条件下桩机不能正常运转。
我项目部决定暂停四标18#楼桩基础施工。
此次雨天造成我项目部桩基施工停工2日,现上报贵部,望对此给予认可!合同竣工日期:申请延长竣工日期;2、证明材料1、桩基施工日记;2、监理工程师日记。
承包单位武汉建工第一建筑公司项目经理日期_________________________工程名称信阳建业森林半岛一期工程四标段本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
编号:JY-WJ-19 序号:5致河南建达工程建设监理公司:根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:1、工程延期的依据及工期计算我项目部施工的一期工程四标段19#楼现已施工主体一层,2007年7月1日突降特大暴雨。
严重影响我方施工进度及部署,造成施工现场停工一天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日申请延长竣工日期;2007年11月10日2、证明材料1、施工日记;2、监理工程师日记。
承包单位武汉建工第一建筑公司项目经理日期________________________工程名称信阳建业森林半岛一期工程四标段致河南建达工程建设监理公司:本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
编号:JY-WJ-19 序号:6根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:1、工程延期的依据及工期计算我项目部施工的一期工程四标段19#楼现已施工主体一层,2007年7月2日〜7月4日连续降雨不止。
严重影响我方施工进度及部署,造成施工现场停工3天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日申请延长竣工日期;2007年11月13日2、证明材料1、施工日记;2、监理工程师日记。
承包单位武汉建工第一建筑公司项目经理日期_______________________工程名称信阳建业森林半岛一期工程四标段本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
编号:JY-WJ-19 序号:7致河南建达工程建设监理公司:根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:1、工程延期的依据及工期计算我项目部施工的一期工程四标段19#楼现已施工至主体二层墙体砌筑阶段,2007年7月8 日〜7月9日突降暴雨连续不止。
严重影响我方施工进度及部署,造成施工现场停工2天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日申请延长竣工日期;2007年11月15日2、证明材料1、施工日记;2、监理工程师日记。
承包单位武汉建工第一建筑公司项目经理日期_______________________本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程名称信阳建业森林半岛一期工程四标段致河南建达工程建设监理公司:根据施工合同条款第13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期,请予以批准。
附件:1、工程延期的依据及工期计算我项目部施工的一期工程四标段19#楼现已施工至主体二层,2007年7月13日〜7月14日、2007年7月18日〜7月19连续降雨不止。
严重影响我方施工进度及部署,造成施工现场停工4天,人工费用及机械租赁费均相应损失。
合同竣工日期:2007年10月27日申请延长竣工日期;2007年11月19日2、证明材料1、施工日记;2、监理工程师日记。
承包单位武汉建工第一建筑公司项目经理日期_______________________致河南建达工程建设监理公司:本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程名称信阳建业森林半岛一期工程四标段19#楼根据施工合同条款第13条工期延误的规定,由于工程设计变更原因,我方申请工程延期,请予以批准。
附件:1、工程延期的依据及工期计算我项目部施工的一期工程四标段19#楼现已施工至主体三层,2007年7月19日接到建设单位关于19#楼墙体设计宽度事宜设计变更。
要求将19#楼一至三层120 mm墙体加固处理为240 mm墙体。
严重影响我方施工进度及部署,造成施工现场工期滞后2天。
合同竣工日期:2007年10月27日申请延长竣工日期;2007年11月21日2、证明材料1、2007年7月19日工程联系函;承包单位武汉建工第一建筑公司项目经理日期 _______________________本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
工程临时延期申请表本表由承包单位填报,一式三份,业主、监理单位、承包单位各存一份。
编号:JY-WJ-19致河南建达工程建设监理公司根据施工合同条款第 13条工期延误的规定,由于雨天无法施工原因,我方申请工程延期, 请予以批准。
附件:1、工程延期的依据及工期计算 我项目部施工的一期工程四标段19#楼现已施工至主体二层,2007年7月13日〜7月14日、2007年7月19日〜7月20日、2007年7月22日、2007年7月25日连续降雨不止。
严重 影响我方施工进度及部署,造成施工现场停工合同竣工日期:2007年10月27日 申请延长竣工日期;2007年11月23日2、证明材料 1、 施工日记; 2、 监理工程师日记。
承包单位 武汉建工第一建筑公司 项目经理序号:010工程名称信阳建业森林半岛一期工程四标段19#楼6天,人工费用及机械租赁费均相应损失。
