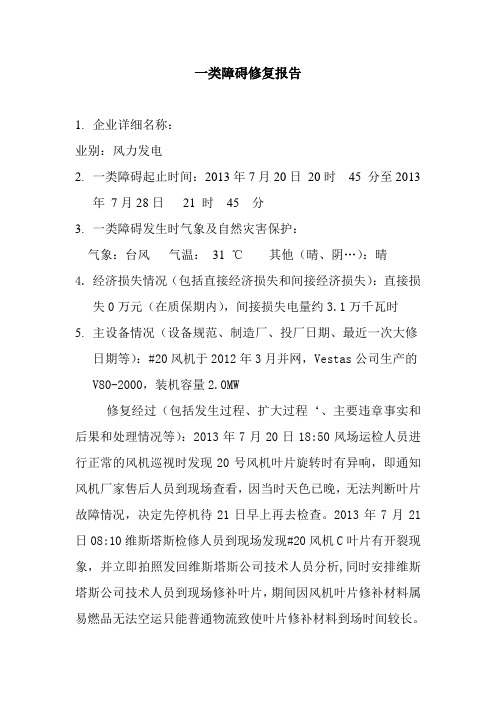

一类障碍修复报告1.企业详细名称:业别:风力发电2.一类障碍起止时间:2013年7月20日20时45 分至2013年7月28日21 时45 分3.一类障碍发生时气象及自然灾害保护:气象:台风气温:31℃其他(晴、阴…):晴4.经济损失情况(包括直接经济损失和间接经济损失):直接损失0万元(在质保期内),间接损失电量约3.1万千瓦时5.主设备情况(设备规范、制造厂、投厂日期、最近一次大修日期等):#20风机于2012年3月并网,Vestas公司生产的V80-2000,装机容量2.0MW修复经过(包括发生过程、扩大过程‘、主要违章事实和后果和处理情况等):2013年7月20日18:50风场运检人员进行正常的风机巡视时发现20号风机叶片旋转时有异响,即通知风机厂家售后人员到现场查看,因当时天色已晚,无法判断叶片故障情况,决定先停机待21日早上再去检查。
2013年7月21日08:10维斯塔斯检修人员到现场发现#20风机C叶片有开裂现象,并立即拍照发回维斯塔斯公司技术人员分析,同时安排维斯塔斯公司技术人员到现场修补叶片,期间因风机叶片修补材料属易燃品无法空运只能普通物流致使叶片修补材料到场时间较长。
26日维斯塔斯技术人员到现场修补叶片, 28日17:30风机叶片修补完毕, 21::45分 #20风机恢复运行。
6.原因分析(包括直接原因、间接原因、扩大原因):#20风机因台风造成叶片开裂。
7.暴露问题:(无)8.损失及影响情况(事故后果、少发电量、减供负荷、损坏设备、对重要用户的影响等):损失电量约3.1万千瓦时,#20风机因台风造成叶片5m左右的裂痕。
9. 预防重复发生的措施:为了防止还有其他风机有类似的故障,风电场组织运检人员和维斯塔斯检修人员对其余23台风机仔细全面的排查,是否有存在类似的故障,经检查未发现有类似的故障,属个案,应加强风机叶片巡视工作,特别是台风强风期间针对叶片的特巡工作,同时要求风机厂家在现场储备一定量的叶片修补材料,特别是台风雷雨季节,尽可能因现场缺少叶片修复材料耽误消缺时间。
发电厂关于一类障碍、二类障碍的分类发电厂关于一类障碍、二类障碍的分类;一类障碍:未构成事故,符合下列条件之一者.4.3.9.1 6kV母线的异常运行或被迫停运引起了对用户少送电.4.2.9.2 机组被迫停运,非计划检修或停止备用.4.2.9.3 6kV开关,电压互感器,电流互感器,避雷器爆炸.4.2.9.4设备,运输工具损坏,化学用品,油品泄漏直接经济损失达5万元.4.2.9.5 其他经公司认定的一类障碍..2.10 二类障碍:系指发生的异常情况,均末构成事故和一类障碍者:4.2.10.1发电厂异常运行中出现下列情况之一者:a) 公司的异常运行引起全厂有功出力降低,比省调规定的有功负荷曲线值低5%以上,且延续时间超过30分钟.或任一台发电机组的实际出力下降超过30%,且延续时间超过15分钟.b) 发电厂的异常运行引起无功出力降低,比省调规定的无功负荷曲线数值降低超过5%,且连续时间超过30分钟.4.2.10.2主要发电设备运行中出现下列情况之一者:a)锅炉汽压,汽温高于或低于运行规程规定的允许值.b) 汽轮机运行中真空低于规定的最低值,或真空突然下降引起减负荷达到4.2.10.1(a)之规定者.c)汽轮机调速系统失灵 ,使机组出力摆动范围超过额定出力的30%.d)汽轮机操作油压低于运行规程允许的最低压力.e)汽轮发电机组油系统漏油,致使油箱油位低于最低油位允许值;或由于人员过失造成轴承油温异常升高(或降低),超过最大允许值±5℃.f) 发电机缺水,引起保护信号动作.g) 发电机静子温度或转子温度超过最高允许值;轴瓦温度超过最高允许值.h) 发电机启动升压过程中空载电压超过额定电压30%.i) 主变压器,启备变,高压厂用变压器上层油温超过允许值,或冷却系统装置故障引起限制负荷.j) 高压厂用变压器运行中跳闸,但未影响主机运行.k) 发电机空侧密封油压降低超过运行规程规定的最低值.l) 主要发供电设备异常达到规定的故障停止运行或降低出力条件,虽已及时处理未构成事故,一类障碍,但引起异常运行.4.2.10.3 主要设备检修中发现下列情况之一者:a)3KV及以上电气设备因试验错误引起绝缘击穿;发电机, 31.5MVA及以上变压器耐压试验时,耐压试验电压超过试验标准20%以上.b)由于检修人员过失造成汽轮机隔板,叶轮损坏或发电机线棒或主绝缘损坏.c) 锅炉割错了炉管,达到两根及以上或虽不到两根但不听制止.d) 发电机转子或静子表面 ,31.5MVA及以上变压器外壳有过热现象,如漆皮脱落,变色或流胶.4.2.10.4 发供电主要辅助设备损坏和因人员过失引起下列情况之一者:a) 用于电力(热力)生产过程的主要辅助设备在运行中由于人员过失造成被迫停止运行.b) 主要辅助设备在运行中由于人员过失造成被迫停止运行.4.2.10.5 热机机械设备出现下列情况之一者:a)给水压力低于规定允许值.b)除氧器水位低于规定允许值.c)制粉系统爆炸.d)输煤皮带损坏5米以上.e)碎煤机损坏时间超过24小时或无故停用.f) 输煤设备(皮带机)损坏,停用72小时以上.4.2.8.6电气设备出现下列情况之一者:a)3KV及以上电气设备与系统非同期并列.b)3KV及以上断路器,220KV隔离开关的操作机构或远方操作装置失灵.c) 直流电源消失.d)110KV以下,3KV以上线路断导线(地)线,杆塔倾倒或折断;3KV及以上线路横担损坏,绝缘子损坏或脱落.e)充油电气设备漏油油面已下降到看不见油位者.f)20KW及以上电动机,带动主要辅助设备的电动机或其他性质重要的电动机绝缘损坏.4.2.8.7设备的保护或自动装置出现下列情况之一者:a)主要发电电气设备,继电保护及自动装置误投,误退,或未按调度要求投退.b) 3KV及以上继电保护装置拒动和误动,未造成扩大事故;主保护故障停用24小时及以上.c) 汽轮机 ,锅炉失去主要热工保护,及主要热工保护装置拒动或误动作.d) 主要水力机械保护误动或拒动.e) 汽轮机运行中超速.f) 锅炉安全门拒动或误动.g)备用电源自动投入失灵;主要联动装置失灵;自动调整励磁装置失灵.h) 主要热工自动装置故障停用时间超过24小时.i) 故障录波器停用时间超过24小时.j) 系统稳定装置故障停用时间超过24小时.4.2.10.8远动和通讯设备出现下列情况之一者:a)通讯设备故障造成失去联系,影响了发,供电设备运行操作或电力系统的正常调度及造成继电保护装置不正确动作.b) 通信设备故障,造成多路通信设备的一条线路或单路设备连续停运时间超过4小时.通讯载波线路故障连续时间超过24小时;通讯光缆连续故障时间超过24小时.c) 通讯电源全部中断.d) 多路通讯设备一次群连续故障时间超过30分钟;二次群连续故障时间超过15分钟;三次群或信道机连续故障时间超过10分钟.e) 交换机故障全停时间超过15分钟;调度总机故障时间超过10分钟.f)运行中的自动化系统故障连续停运时间超过48小时.g) 由主站计算机系统故障导致自动化系统功能失效,单机系统连续失效时间超过36小时;双机或多机系统连续失效时间超过12小时.4.2.10.9化学,仪表监督出现下列情况之一者:a)由于化学监督失职或加错药,引起汽水品质不合格;锅炉给水含氧量及硬度连续4小时不合格.b)透平油,绝缘油质不合格超过规定的时间.c)发电机供氢不足或氢气系统严重漏氢,使发电机氢压降低20%或氢气纯度下降到96%以下.d)燃油等混入汽水系统.e)主要电气.热工仪表失灵或停用时间超过8小时.f)CRT失去电源威胁机组安全运行.g)直流系统发生接地,时间超过4小时.4.2.10.10经济损失:a)生产厂房与设备被水淹等严重威胁安全运行或造成直接经济损失1万元及以上.b)设备,运输工具损坏,化学用品泄漏等,经济损失达到1万元及以上.c)仪器,仪表,工具等因使用不当,保管不善而损坏,经济损失达到1万元及以上.4.2.10.11其它a) 跑油,跑酸,跑碱,跑树脂等造成严重污染者.b) 生产场所发生火灾,经济损失未达到1万元.c) 在起吊设备过程中,指挥或操作不当,错用起重工具,或发生严重违章作业而末酿成后果d) 其它异常情况,经安监部门认定为二类障碍的.。

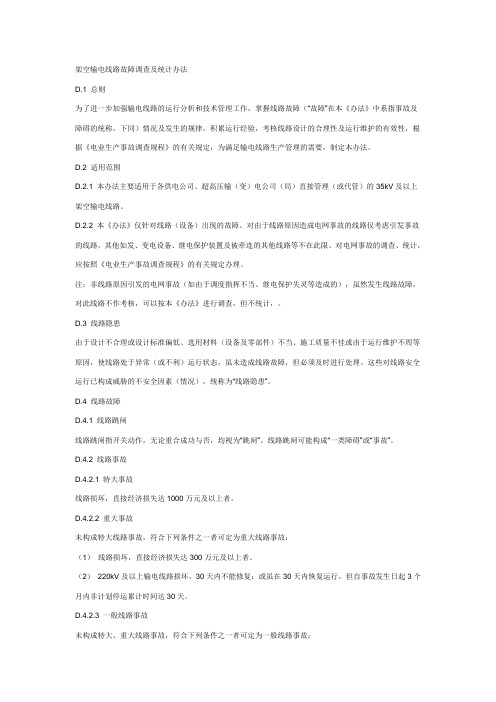

架空输电线路故障调查及统计办法D.1 总则为了进一步加强输电线路的运行分析和技术管理工作,掌握线路故障(“故障”在本《办法》中系指事故及障碍的统称,下同)情况及发生的规律,积累运行经验,考核线路设计的合理性及运行维护的有效性,根据《电业生产事故调查规程》的有关规定,为满足输电线路生产管理的需要,制定本办法。
D.2 适用范围D.2.1 本办法主要适用于各供电公司、超高压输(变)电公司(局)直接管理(或代管)的35kV及以上架空输电线路。
D.2.2 本《办法》仅针对线路(设备)出现的故障。
对由于线路原因造成电网事故的线路仅考虑引发事故的线路,其他如发、变电设备、继电保护装置及被牵连的其他线路等不在此限。
对电网事故的调查、统计,应按照《电业生产事故调查规程》的有关规定办理。
注:非线路原因引发的电网事故(如由于调度指挥不当、继电保护失灵等造成的),虽然发生线路故障,对此线路不作考核,可以按本《办法》进行调查,但不统计,。
D.3 线路隐患由于设计不合理或设计标准偏低、选用材料(设备及零部件)不当、施工质量不佳或由于运行维护不周等原因,使线路处于异常(或不利)运行状态,虽未造成线路故障,但必须及时进行处理。
这些对线路安全运行已构成威胁的不安全因素(情况),统称为“线路隐患”。
D.4 线路故障D.4.1 线路跳闸线路跳闸指开关动作,无论重合成功与否,均视为“跳闸”。
线路跳闸可能构成“一类障碍”或“事故”。
D.4.2 线路事故D.4.2.1 特大事故线路损坏,直接经济损失达1000万元及以上者。
D.4.2.2 重大事故未构成特大线路事故,符合下列条件之一者可定为重大线路事故:(1)线路损坏,直接经济损失达300万元及以上者。
(2)220kV及以上输电线路损坏,30天内不能修复;或虽在30天内恢复运行,但自事故发生日起3个月内非计划停运累计时间达30天。
D.4.2.3 一般线路事故未构成特大、重大线路事故,符合下列条件之一者可定为一般线路事故:a)330kV及以上电压等级线路被迫停止运行。

保护缺陷上报数据
备注:
1、严重等级:紧急、重大、一般
2、缺陷类别:装置、二次回路、通道
3、设备类别:线路保护、母线保护、发电机保护、变压器保护、断路器保护、并联电抗器保护、过电压及远方跳闸保护、短
4、缺陷部位:CPU板、管理板、电源板、交流板、开入板、出口板、液晶显示板、光缆、光纤接头、尾纤、通信设备、空气开
及远方跳闸保护、短引线保护(含T区保护、引线差动保护)、直流保护(包括直流线路、接地极线路、直流母线接头、尾纤、通信设备、空气开关或保险、二次回路、其它,缺陷部位分类的未尽之处可参照南方电网公司缺陷编码标准。
流母线、换流器保护、双极区保护)、直流滤波器保护、交流滤波器及其母线保护、换流变保护、阀组保护、串补保护缺陷编码标准。
补保护、操作箱、通信接口、收发信机、故障录波器、行波侧距、保信系统。
XX:2021年电力安全生产事故统计表2、本表中“一般电网事故/总数”、“一般设备事故/总数”、“电网一类障碍”、“设备一类障碍"数据均按照电力企业内部的事故调查规程填写,包括XX企业在电监会4号令范围外自行认定的电网、设备事故。
3、XX电力企业在XX自经营、管理范围进行填写,同期比较增长为XX,降低为-。
4、“事故原因”按事故发生的主要原因进行分类。
其中:“管理不当”含违章指挥,以及现场规程制度、图纸、资料不健全,不符合实际,职责不清,组织实施反措不力,重大设备缺陷未及时发现、处理,对外包队伍资质审查不严、安全交底不当等;“维护不当”包括消缺不及时、检修不当等;“运行不当"含误操作、误整定、继电保护和安全自动装置误碰、误动、误接线等;“质量不良”包括设计不当、施工不当、设备制造质量不良等。
XX:2009年电网运行情况表单位:万千瓦,亿千瓦时注:表中“同比(%)”均指与2021年同期比较,增长为XX,减少或降低为—XX:220千伏及以上输变电设备投产情况统计表2021年投产220千伏变电站220千伏线路500千伏变电站500千伏线路座数变压器台数容量(千伏安)条次公里数座数变压器台数容量(千伏安)条次公里数2021年计划投产220千伏变电站220千伏线路500千伏变电站500千伏线路座数变压器台数容量(千伏安)条次公里数座数变压器台数容量(千伏安)条次公里数注:2021年投产设备应以12月31日前已接火送电的为准. XX:发电机组投产情况统计表XX:电力安全生产工作联络表注:XX电力集团XX负责汇总本部及所属(或代管)市、趸售县供电XX有关情况,XX发电企业负责汇总本部及所属XX发电厂有关情况.基本联系方式安全分管领导安监部门安全信息报送企业名称详细地址办公室联系人办公室电话、传真姓名职务电话、手机部门名称电话、传真负责人电话、手机安全专工电话、手机统计、报送人员姓名电话、手机XX……。
35千伏线路一类障碍的预防和处理前言随着当前社会经济在不断的快速发展,人们的经济生产以及日常的生活水平的提高都对电力设施的要求是越来越高。
当前输电线路是整个电力系统中非常重要的组成部分,输电线路在管理中也有着非常多的特点,特别是针对输电线路的运行障碍预防和处理方面。
现有的输电线路已经不能满足现在经济社会的实际发展需求,因此供电企业就需要架设更多更好的输电线路,同时也要保证现有的输电线路能够持续稳定的运行。
一、35千伏输电线路一类障碍的分类及原因35千伏输电线路的一类障碍是指那些没有构成35千伏输电线路设备事故的故障,一类故障是35千伏输电线路中比较容易出现的事故。
下面着重的分析一下导致35千伏一类故障出现的主要原因。
1、自然因素的影响一是异物会导致输电线路的相间出现短路故障,由于受到风力的作用,一些输电线路附件的树枝和铁丝以及线下的塑料大棚等各种杂物常常会被刮到输电线路的导线上,导致35千伏的输电线路的相间出现短路的问题,由于这种线路相间短路的问题所涉及到的物质是非常复杂的,因此针对这种短路故障的问题查找起来是有一定困难的,因此就需要供电企业的输电线路运行维护工作人员对输电线路导线上的残存的短路物质认真进行查找与处理。
二是鸟害会导致输电线路的相间短路,35千伏输电线路所处的位置极有可能是鸟类在空中往返的重要位置,当鸟类在进行筑巢时所衔的树枝和铁丝等物搭在输电线路的导线与横担线路之间,就会发生输电线路导线的短路事故。
三是雷击、覆冰等自然灾害造成的输电线路导线故障,由于35千伏输电线路多是在空旷的郊外,周围没有高大的建筑物,因此在夏季雷雨季节经常会遭受到雷击而出现输电线路的运行障碍。
覆冰会造成导线发生折断事故,一方面会造成大面积的停电,另外由于天气的寒冷且对输电线路的维修维护时间较长,不利于检修工作人员作业。
2、外力因素的影响一是现在有些不法分子会盗取电力设施以谋取不义之财,这样的外力破坏就会导致输电线路的相间短路或是单相接地故障,会对输电线路的杆塔的牢固性产生一定的影响;另外在供电企业在前期设计的35千伏输电线路都会较低,有可能就会被超高车刮断输电线路的导线。
附件:中国大唐集团新能源股份有限公司风力发电设备障碍标准1.风力发电设备一类障碍风力发电设备发生不安全事件未构成一般设备事故,发生下列情况之一者:1.1 风电场的风电机组全部非计划停运。
1.2 设备损坏造成直接经济损失达50万元及以上100万元以下。
1.3 单台风力发电机停运超过720小时。
1.4 单条集电线路故障停运超过72小时。
1.5 10 KV及以上的断路器、电压互感器、电流互感器、避雷器以及其它电容性设备爆炸,未造成少送电。
1.6 10kV及以上的输电线路杆塔倒塌;10kV及以上线路、母线、变压器、无功补偿装置无保护运行。
1.7 变电站监控系统失灵超过4小时;风电机组集中监控系统失灵超过48小时。
1.8 运行中风机刹车系统失灵,造成风电机组超速运行。
2.风力发电设备二类障碍风力发电设备未构成一类障碍的,出现下列情况之一者:2.1 设备损坏造成直接经济损失达30万元及以上50万元以下。
2.2 单条集电线路故障停运超过48小时。
2.3 单台风电机组停运超过480小时。
2.4 风功率预测、AGC、AVC、无功补偿装置异常,故障停止运行时间超过48小时。
2.5 故障录波器、保护装置事故追忆、卫星同步校时装置应启动未启动或录波、记录、测距、对时功能失常。
2.6 电网通讯线路的设备故障停用超过8小时;通讯电缆(含光缆)故障停用超过24小时;风电场远程通讯中断96小时,风机远程通讯中断240小时。
2.7 变电站监控系统失灵超过2小时;风电机组集中监控系统失灵超过24小时。
2.8 风电机组失去主保护运行或主保护误动。
2.9 防误闭锁装置失灵或故障停用。
2.10 直流系统一点接地超过12小时。
2.11 主变压器冷却装置被迫全部停运,造成出力降低20%以上,时间超过24小时者。
2.12 人员失误造成设备、生产车辆或施工机械损坏,直接经济损失达1万元及以上。
3.因自然灾害、电网原因造成,不列入统计考核。
特殊天气导致消缺延误,不列入考核统计时间。
