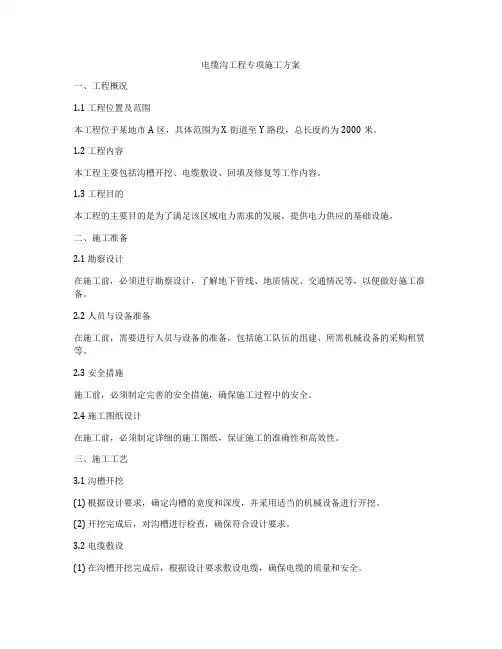

电缆沟工程施工方案

  • 格式:doc
  • 大小:32.79 KB
  • 文档页数:2

电缆沟工程施工方案
(一)电缆沟工程
1、电缆沟的开挖。

打钢板桩。

开挖深度为3~4m,故采用槽钢密扣支护,以利挡土与防水,槽钢入土深度应大于2.5m。

开挖后的基底及时排水,不得受水浸泡,不得超挖,若超挖用碎石填至基底标高。

2、电缆沟的基础处理。

地下导管一般要承受其覆盖土的荷重和外界附加的荷重,因此对沟的基础处理应予以高度的重视:本工程采用Φ10的横向间距为1米,纵向间距为6米的松木桩。

松木桩总长6.5米,在其0.5米及其以上部分敷设30cm的10-100KG块石基床,再在此上敷设200mm厚碎石和100mm厚c15素砼。

3、素砼垫层施工。

a.沟槽、碎石经验收合格,即测放垫层中线、边线及标高。

抽干积水后浇筑砼垫层。

捣制砼全过程中以及垫层砼终凝前不得中断排水。

b.采用商品砼,严格控制砼坍落度,不合格的砼不准使用。

c.砼用平板振捣器振至密实,密实标志是砼停止下沉,不再冒出气泡,表面呈现平坦,泛浆。

4、钢筋砼底板施工。

第一次砼须浇注至渠箱侧板与底板相交的斜角位凹缝部。

a.清理干净垫层砼表面,测量人员准确弹放底板中线、边线及水平控制标高,按标高做好模板底口的水泥砂浆找平层,以确保模板位置及标高的准确。

b.按图纸安装底板内外模及支撑系统。

模板表面平直,拼接紧密,支撑牢固。

安装完毕后办理模板及支撑体系验收手续。

c.钢筋绑扎。

按图纸弹放底板钢筋,摆放下层钢筋。

绑扎钢筋时,除靠近外围两行的相交点全部绑扎外,中间部分底筋可采用梅花形错开绑扎。

但必须保证受力钢筋不偏位,间隔均匀。

双向受力钢筋不得跳扣绑扎。

底筋绑扎完后,即可烧焊面层钢筋定位架,然后穿放纵横钢筋。

注意绑扎面层钢筋时须确保钢筋层间距。

底板上、下两层钢筋搭接位应错开,搭接长度和位置均须符合市政施工规范。

钢筋搭接处须在中间和两端用钢丝扎牢。

钢筋绑扎后即放砂浆垫块。

钢筋净保护层厚度除现浇面板前板为50mm外,其余为30mm。

钢筋遇排水孔要弯折但不断开。

d.安放止水带依据施工时情况确定何时安装。

但须保证位置安装准确、牢固,满足设计要求。

e.浇筑底板砼。

混凝土强度等级为C30。

砼采用商品砼,砼拌合物从搅拌机出料后送至浇筑地点,进行摊铺,振捣直至浇筑完毕的允许最长时间由试验室根据砼初凝时间,外加剂特性及施工气温确定。

现场设专职质安员对每车预拌砼进行质量检验,包括砼标号、出厂时间、坍落度及离析情况。

不符合要求的砼一律不得使用。

f.振捣砼至密实,特别注意斜角位的振捣。

5、侧墙和现浇盖板
a.钢筋绑扎。

在底板砼上放线后应再次校正预埋钢筋,位移严重时要按规定认真处理。

绑扎定位竖筋,必要时可焊接。

画出分档标志,在下部及齐胸处绑两根横筋定位,并在横筋上画分档标志,绑其余竖筋,最后绑其余横筋。

墙筋应逐点绑扎,严禁跳格绑扎。

与预埋筋搭接长度应施工规范,且绑扎牢固,用铁线在搭接位两端绑扎。

墙筋绑扎后,须马上加垫砂浆垫块,内外墙筋间距应用钢筋点焊或绑扎固定,确保按设计图纸施工。

各节点的抗震构造钢筋及锚固长度均按设计要求进行绑扎。

b.准确测放出沟体轴线,模板边线,按模板设计图安装侧墙内外模板及支撑系统。

内外模板间用防渗对拉螺栓连接,以保证模板的整体性。

将模内清理干净后,才能封闭清理口。

办理验收手续。

c.搭设现浇盖板支架。

d.安装顶模。

采用定型钢模板。

e.安装盖板钢筋。

f.安装端头封口板。

g.检查模板成型尺寸,侧墙垂直度,支撑系统牢固情况。

h.浇筑侧墙及盖板砼。

砼采用商品砼,其要求同底板。

砼的浇筑连续进行,并保证上下层和相邻的砼的搭接,其间歇不得超过砼初凝时间。

砼入模后,充分振捣使砼密实。

浇筑墙体砼时,须分层连续浇筑,顶板砼连续浇筑至完成,不留施工缝。

6、电缆沟沟段分缝宽2厘米,缝内填沥青木丝板。

在主体结构施工缝处,应在浇筑前将已完砼表面水泥砂浆及疏松砼凿除及露出碎石为止,然后冲洗干净,并保持湿润。

在施工缝表面铺上一层与砼配比相同的水泥砂浆1-2cm,在砂浆初凝前进行新砼的浇筑。

7、电缆沟预制盖板之间,预制盖板与现浇盖板之间安装缝为2厘米。

预制盖板混凝土保护层为40mm。

吊装盖板时,先把吊环顶部附近的混凝土凿掉,露出吊环。

吊运完后,用砂浆填补。

8、每段电缆沟两侧向集水线设0.3%的排水坡度,中间沟侧底部预留排水孔,积水通过PVC塑料管排至附近排水井。

各段PVC塑料管长度在施工中根据排水孔位置及最近集水井位置而定。

沟底排水坡用M10砂浆找平放坡。

9、两端封头板与沟身一起现浇,封头板上预留电缆孔。

10、电缆手井中有预留电缆孔处钢筋弯折,不断开。

手井的盖板安装缝为10mm。

11、回填砂的覆盖。

将Φ>320的回填砂由下至上逐层填埋密实,以防止回填不良引起路面下沉,并整平至路面齐平。
