附着式塔式起重机安装
- 格式:ppt
- 大小:1.73 MB
- 文档页数:12
1、工程概况;2、安装位置平面和立面图;3、所选用的塔式起重机型号及性能技术参数;4、基础和附着装置的设置;(1)塔式起重机的基础及其地基承载力应符合产品说明书和设计图纸的要求。
安装前应对基础进行验收,合格后方能安装。
基础周围应有排水设施。
(2) 塔式起重机附着使用时,其附着装置的设置和自由端高度等应符合产品说明书的规定。
当附着水平距离、附着间距等不满足产品说明书要求时,应进行设计计算、绘制制作图和编写相关说明,并应由企业技术负责人审批或经原生产厂家确认。
附着装置的构件和预埋件应由原制造厂家或由具有相应能力的企业制作。
附着装置设计时,应对支承处的建筑主体结构进行验算。
5、爬升工况及附着节点详图;内爬式塔式起重机的基础、锚固、爬升支承结构等应根据产品说明书提供的荷载进行设计计算,并应对内爬式塔式起重机的建筑承载结构进行验算。
6、主要安装部件的重量和吊点位置;7、安装辅助设备的型号、性能及布置位置;8、吊索具和专用工具的配备;9、电源的设置;10、施工人员配置;(1) 持有安全生产考核合格证书的项目和安全负责人、机械管理人员。
(2)具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重信号工、电工、起重司机、司索工等特种作业操作人员。
以上施工人员要列表填写姓名、工种、资格证书编号。
11、安装工艺程序和安全质量要求;严格按照塔机产品说明书安装工艺程序和安全质量要求执行,组织安全施工技术交底并签字确认。
12、安装自检;安装完毕后,安装单位应对安装质量进行自检,调试安全装置并填写自检报告书。
13、重大危险源和安全技术措施;14、14、应急预案等.塔式起重机拆卸专项方案应包括下列内容1、工程概况;2、塔式起重机位置的平面和立面图;3、拆卸顺序;4、部件的重量和吊点位置;5、拆卸辅助设备的型号、性能及布置位置;6、电源的设置;7、施工人员配置;8、吊索具和专用工具的配备;9、重大危险源和安全技术措施;10、应急预案等。

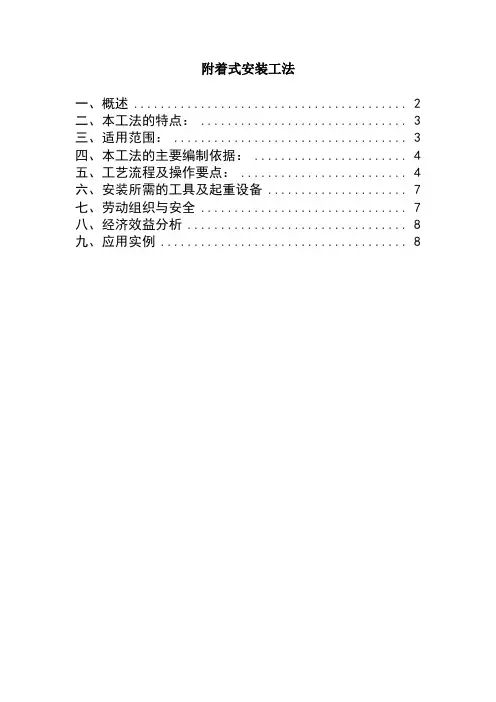

附着式安装工法一、概述 (2)二、本工法的特点: (3)三、适用范围: (3)四、本工法的主要编制依据: (4)五、工艺流程及操作要点: (4)六、安装所需的工具及起重设备 (7)七、劳动组织与安全 (7)八、经济效益分析 (8)九、应用实例 (8)一、概述1、前言随着建筑业机械化施工技术的不断发展,重型塔机也日益增多。
K50/50型塔机是目前国产建筑用的最大的塔机,这类塔机塔身高、部件重拆装工作量大、要求高、工艺复杂,因此要有科学合理的拆装工法作为指导安装作业的技术文件,也是保证安装质量、安全及提高经济效益的重要技术组织措施。
由于目前国内塔机生产厂家较多,塔机的类型、结构各不相同,因而塔机的拆装工法也各不相同。
承包部现在拥有目前国内最先进的大型塔机十一台之多,在塔机的拆装工作中我们积累了较多经验,逐渐形成了塔式起重机的安装工法。
今就目前国产建筑用的K50/50型塔机安装工法作一介绍,以供塔式起重机的使用单位作参考。
2、K50/50塔机性能特点及主要参数表2表23、塔机在大连远洋大厦的安装现场情况简介:(应用实例) 大连远洋大厦是我局承接的大型钢结构施工的工程,工程施工中需要起吊重量在20吨以上钢柱及钢梁,目前国内生产的H3/36B 、FO/23B 等型号的塔机无法完成起重任务。
因此选用了由沈阳建筑机械厂生产的K50/50的塔机。
根据现场情况,该机安装成固定式,最终安装高度为250米,需附着四次。
塔机位置如图示:二、本工法的特点:1、施工简便、快速、高效、安全,缩短了工期。
2、采用两台汽车吊同时起吊起重臂平稳、安全,避免了一台吊车起吊不易找准重心或吊点挂不好造成的失稳事故的发生。
3、对塔机基础及塔身的受力也比较好,保证了安全。
4、便于协调指挥,节省了占道时间。
5、预埋脚浇筑前的调整简便、灵活、可操作性强,能实现微调。
6、回转及时通电,可将安装平衡臂及起重臂的角度调至最佳。
7、安装平衡臂及起重臂时,及时穿好保险销或撬杠,可避免因大臂失稳引起的冲击性载荷作用于汽车吊吊臂。
塔式起重机附着、顶升作业安1、附着式固定式起重机的基础和附着的建筑物其受力强度必须满足塔机的设计要求。
2、附着时应用经纬仪检查塔身的垂直并用撑杆调整垂直度,其垂直度偏差不得超过2/1000。
3、每道附着装置的撑杆布置方式、相互间隔和附墙距离应符合原生产厂家规定。
4、附着装置在塔身和建筑物上的框架,必须固定可靠,不得有任何松动。
5、轨道式塔式起重机作附着式使用时,必须加强轨道基础的承载能力和切断行走电机的电源。
6、风力在四级以上时不得进行顶升、安装、拆卸作业,作业时突然遇到风力加大,必须立即停止作业,并将塔身固定。
7、顶升前必须检查液压顶升系统各部件的连接情况,并调整好爬升架滚轮与塔身的间隙,然后放松电缆,其长度略大于总的顶升高度,并紧固好电缆卷筒。
8、顶升操作的人员必须是经专业培训考试合格的专业人员,并分工明确,专人指挥,非操作人员不得登上顶升套架的操作台,操作室内只准一人操作,必须听从指挥。
9、顶升作业时,必须使塔机处于顶升平衡状态,并将回转部分制动住。
严禁旋转臂杆及其他作业。
顶升发生故障,必须立即停止,待故障排除后方可继续顶升。
10、顶升到规定自由行走高度时必须将搭身附着在建筑物上再继续顶升。
11、顶升完毕应检查各连接螺栓按规定的预紧力矩紧固,爬升套架滚轮与塔身应吻合良好,左右操纵杆应在中间位置,并切断液压顶升机构电源。
12、塔尖安装完毕后,必须保证塔身平衡。
严禁只上一侧臂就下班或离开安装作业现场。
13、塔身锚固装置拆除后,必须随之把塔身落到规定的位置。
14、塔机在顶升拆卸时,禁止塔身标准节未安装接牢以前离开现场,不得在牵引平台上停放标准节(必须停放时要捆牢)或把标准节挂在起重钩上就离开现场。
塔式起重机附着、顶升作业安(二)塔式起重机附着、顶升作业是一项非常复杂和危险的工作,需要高度的专业知识和技能。
为了确保工作的安全进行,制定一份附着、顶升作业安全范本是非常重要的。
下面是一份简要的安全范本,以确保工作的安全性。
塔式起重机安装质量检测细则一、前期准备工作1.确定安装位置:根据设计要求和实际情况,确定塔式起重机的安装位置和基础形式。
2.基础施工:根据设计要求,进行塔式起重机基础的施工,包括地基处理、基础桩的设置、加固处理等。
3.准备材料和设备:准备好安装所需的材料和设备,包括塔式起重机本体、配件、起重工具和安全防护设备等。
二、安装过程检测1.塔式起重机部件检测:在安装前,对塔式起重机的主要部件进行检测,包括各个连接件的质量、强度、尺寸和表面处理等。
2.基础验收:在进行塔式起重机安装前,对基础进行验收,包括基础的平整度、垂直度、强度和稳定性等。
3.安装检测:(1)塔式起重机支架的安装检测:对起重机支架进行水平度、垂直度和支撑点的稳定性检测。
(2)塔式起重机主臂安装检测:对主臂及其支撑点进行位置和尺寸的精确测量,确保其与设计图纸一致。
(3)塔式起重机配重臂安装检测:对配重臂及其支撑点进行位置和尺寸的精确测量,确保其与设计图纸一致。
(4)塔式起重机吊钩和钢丝绳安装检测:对吊钩和钢丝绳进行检测,包括其质量、强度和使用寿命等。
(5)塔式起重机控制系统安装检测:对起重机控制系统进行功能检测,确保其正常工作。
4.安全防护检测:对起重机安装现场的安全防护措施进行检测,包括围栏、标志和警告标识等。
三、安装后验收检测1.安装质量验收:对塔式起重机的安装质量进行验收,包括主要部件的连接质量、位置和尺寸的精确性、牢固程度等。
2.功能性验收:对塔式起重机的功能进行验证,包括起升、平移和回转等操作的灵活性和稳定性。
3.安全性验收:对塔式起重机的安全性能进行检测,确保其满足安全操作的要求,包括起重能力、制动装置、防倾覆装置等。
四、检测记录和报告1.在安装过程中,对各个环节的检测结果进行记录,并保留相应的检测报告和检测图纸等。
2.对于检测中发现的问题和缺陷,应及时进行纠正和整改,并记录整改措施和结果。
3.最终形成安装质量检测报告,详细描述塔式起重机安装的过程、检测结果和问题整改情况。
精心整理建筑施工塔式起重机安装、使用、拆卸安全技术规程JGJ196-20101总则1.0.1为贯彻安全第一、预防为主、综合治理的方针,确保塔式超重机在安装、使用、拆卸时的安全,制定本规程。
1.0.2本规程适用于房屋建筑工程、市政工程所用塔式起重机的安装、使用和拆卸。
1.0.3本规程规定了塔式起重机的安装、使用和拆卸的基本技术要求。
当本规程与国家法律、行政法相抵触时,应按国家法律、行政法规的规定执行。
1.0.4塔式起重机的安装安装、使用和拆卸,除应符合本规和规定外,尚应符合国家现行有关标准的规定。
2基本规定2.0.1塔式起重机安装、拆卸单位必须具有从事塔式起重机安装、拆卸业务的资质、2.0.2塔式起重机安装、拆卸单位应具备安全管理保证体系,有健全的安全管理制度:2.0.3塔式起重机安装、拆卸作业应配备下列人员:1持有安全生产考核合格证书的项目负责人和安全负责人、机械管理人员;2具有建筑施工特种作业操作资格证书的建筑起重机械安装拆卸工、起重司机、起重信号工、司索工等特种作业操作人员。
2.0.4塔式起重机应具有特种设备制造许可证、产品介格证、制造监督检验证明,并已在县级以上地方建设主管部门备案登记。
2.0.5塔式起重机心符合现行国家标准《塔式起重机安全规程》GB5144及《塔式起重机》GB/T50311的相关规定。
2.0.6塔机启用前应检查下列项目:1塔式起重机的析案登记证明等文件;2建筑施工特种作业人员的操作资格证书;3专项施工方案;4辅助起重机械的合格证及操作人员资格征书。
2.0.7对塔式起重机应建立技术档案,其技术档案应包括下列内容:1购销合同、制造许可证、产品合格证、制造监督检验证书、使用说明书、备案证明等原始资料;2定期检验报告、定期自行检查记录、定期维护保养记录、维修和技术改造记录,运行故障和生产安全事故记录、累计运转记录等运行资料:3历次安装验收资料。
2.0.8塔式起重机的选型和布置应满足工程施工要求.便于安装和拆卸.并不得损害周边其他建筑物或构筑物。
塔式起重机安装专项施工方案一、工程概况工程名称:安装位置:工程地点:监理单位:施工单位:本工程为项目,划分为1个单项工程,两个单位工程。
1#楼:地下车库两层地上1-2层为商铺,地上3-32层均为住宅楼,建筑高度99.74m,总建筑面积22274.93m2;2#楼:地下车库两层,地上1-2层为商铺,地上3-25层均为住宅楼,建筑高度77.70m,总建筑面积25910.85m2。
2号楼设计安装壹台QTZ63(详见施工平面图)二、编制依据《建设工程安全生产管理条例》国务院令(393号);《特种设备安全监察条例》国务院令(549号);《建筑起重机械安全监督管理规定》建设部(166号);《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ 196-2010;《塔式起重机安全规程》GB 5144-2006;《重庆市建筑起重机械安全监督管理实施细则》(渝建安发[2009]8号);《塔式起重机说明书》——塔机生产厂家:重庆阿斯顿建筑机械有限责任公司。
三、安装位置平面和立面图塔式起重机的安装位置详见后附的施工现场平面布置图和立面布置图。
四、所选用的塔式起重机型号及性能技术参数1、塔式起重机型号本工程使用的QTZ63塔式起重机是液压自升、附着式塔机,由重庆阿斯顿建筑机械有限责任公司生产,该塔式起重机具有水平臂架,小车变幅,上回转,液压顶升,配备有起重量限制器、力距限制器、回转限位、变幅限位以及各种指示器、信号装置等,具有作业范围大,工作效率高等特点。
2、主要技术参数五、基础和附着装置的设置1、塔式起重机的基础应按照国家现行标准和使用说明书所规定的要求进行设计和施工。
施工(总承包)单位应根据地质勘察报告确认施工现场的地基承载能力。
①基础由施工单位江西省朝晖城市建设工程有限公司负责施工、验收,将其数据记录填入《塔机基础验收记录》。
②固定基础:尺寸 4000 m m × 4000 m m × 1800 mm ,基础的土质应坚固牢实,要承载能力大于20吨/平方米。
塔式起重机安装专项施工方案内容及要求、工程概况; 1 、安装位置平面和立面图; 2 、所选用的塔式起重机型号及性能技术参数; 3;、基础和附着装置的设置4塔式起重机的基础及其地基承载力应符合产品说明书(1)和设计图纸的要求。
安装前应对基础进行验收,合格后方能安装。
基础周围应有排水设施。
其附着装置的设置和自由端(2) 塔式起重机附着使用时,高度等应符合产品说明书的规定。
当附着水平距离、附着间距等不满足产品说明书要求时,应进行设计计算、绘制制作图和编写相关说明,并应由企业技术负责人审批或经原生产厂家确认。
附着装置的构件和预埋件应由原制造厂家或由具有相应能力的企业制作。
附着装置设计时,应对支承处的建筑主体结构进行验算。
;、爬升工况及附着节点详图5内爬式塔式起重机的基础、锚固、爬升支承结构等应根据产品说明书提供的荷载进行设计计算,并应对内爬式塔式起重机的建筑承载结构进行验算。
; 6、主要安装部件的重量和吊点位置; 、安装辅助设备的型号、性能及布置位置7; 、吊索具和专用工具的配备8 ; 9、电源的设置;、施工人员配置10机(1) 持有安全生产考核合格证书的项目和安全负责人、械管理人员。
具有建筑施工特种作业操作资格证书的建筑起重机械(2)安装拆卸工、起重信号工、电工、起重司机、司索工等特种作业操作人员。
以上施工人员要列表填写姓名、工种、资格证书编号。
11、安装工艺程序和安全质量要求;严格按照塔机产品说明书安装工艺程序和安全质量要求执行,组织安全施工技术交底并签字确认。
;、安装自检12安装完毕后,安装单位应对安装质量进行自检,调试安全装置并填写自检报告书。
13、重大危险源和安全技术措施;. 、应急预案等14塔式起重机拆卸专项方案应包括下列内容1、工程概况;2、塔式起重机位置的平面和立面图;3、拆卸顺序;4、部件的重量和吊点位置;5、拆卸辅助设备的型号、性能及布置位置;6、电源的设置;7、施工人员配置;8、吊索具和专用工具的配备;9、重大危险源和安全技术措施;10、应急预案等。
附着式塔式起重机安装(拆卸)施工方案一、项目背景附着式塔式起重机是一种常用的高空起重设备,能够有效地提高施工效率和安全性。
在项目实施过程中,附着式塔式起重机的安装和拆卸是至关重要的环节,需要严格按照施工方案进行操作,确保施工质量和安全。
二、安装工作方案1.前期准备–确认起重机型号、配重和吊装高度,并制定详细的安装方案。
–检查施工现场的平整度和承重能力,确保能够承受起重机的重量和施工负荷。
–准备所需的起重机部件、工具和设备,确保施工过程顺利进行。
2.起吊安装–按照起重机的安装顺序,逐步进行吊装作业,确保吊装过程平稳、安全。
–对吊装过程中的每个环节进行监控和检查,确保安装过程符合规范要求。
–安装完毕后,进行稳固固定和整体检查,确保起重机安装牢固、稳定。
3.电气连接–进行起重机电气系统的连接和接地工作,确保电气设备运行正常、安全可靠。
–调试电气系统,确保起重机的各项功能正常工作、无故障。
三、拆卸工作方案1.排除负荷–在拆卸之前,必须先排除起重机上的所有负荷,确保拆卸作业安全进行。
–卸下起重机上的配重块和其他附件,减轻起重机的重量。
2.逆向拆卸–按照安装的逆向顺序进行拆卸作业,确保拆卸过程平稳、安全。
–对拆卸过程中的每个环节进行监控和检查,确保拆卸过程符合规范要求。
3.拆卸完成–在拆卸完毕后,进行清理和整理起重机部件和配件,妥善保存。
–对拆卸现场进行清理,确保施工安全和环境整洁。
四、总结附着式塔式起重机的安装和拆卸是起重设备使用中最关键和复杂的工作之一,需要严格按照施工方案进行操作。
只有在安全可靠的基础上完成安装和拆卸过程,才能确保施工的高效进行和工程的顺利实施。
塔吊附墙装置附着式塔吊附墙装置要求88888导读:就爱阅读网友为您分享以下“附着式塔吊附墙装置要求88888”的资讯,希望对您有所帮助,感谢您对的支持!附着式塔吊附墙装置相关标签:? 附着式塔吊附墙装置1、塔吊高度超过规定未安装附墙装置,扣10分每台塔吊的性能、载重、受力等不同,因而附着的高度亦不同,一般塔吊的使用说明书都对附墙高度有明确规定,必须按规定严格执行。
2、附墙装置安全不符合说明书要求,扣3-7分附墙装置的安装应注意以下六个方面:(1)附墙的形式有以下两种附墙杆与建筑物的夹角以45度至60度为宜,至于采用哪种方式,要根据塔吊和建筑物的结构而定。
(2)附墙杆与建筑物连接必须牢固,保证起重作业中塔身不产生相对运动,在建筑物上打孔与附墙杆联接时,孔径应与联接螺栓的直径相称。
分段拼接的各附着杆、各联接螺栓、销子必须安装齐全,各联接件的固定要符合要求。
(3)塔机的垂直度偏差,自由高度时,为3‰,安装附墙后为1‰。
(4)当塔吊未超过允许的自由高度时,而地基的承受力弱场合或风力较大的地段施工,为避免塔机在弯距作用下,基础产生不均匀沉陷,以及其他意外事故,必须提前安装附着装置。
(5)因附墙杆只能受拉、受压,而不能受弯,故其长度应能调整,一般调整范围为200mm为宜。
(6)塔机附墙的安装,必须在靠近柜架柱或现浇柱处。
3、附墙杆超过说明书规定长度无设计计算书,扣10分附墙杆超过说明书规定长度后将有以下变化:(1)附墙杆所受的弯矩、扭矩将增大,需重新设计计算;(2)附着的形式也许会因受力的增大而改变;(3)建筑物的附着点因受力的增大,其强度也需重新设计计算。
4、内爬塔中固定不符合说明书要求,扣10分内爬式塔吊一般安装在建筑物的内部,每隔1-2层楼需爬升一次,适用于框架结构的高层建筑施工。
但施工完毕后,折装较为复杂,故现场极少使用这种固定方式。
内爬式塔吊的固定要根据建筑物内部结构来设计,不同的结构其固定千差万别,故必须严格按说明书的要求进行固定。
塔吊附着施工方案一、工程概况工程名称:延吉百利城一期工程结构型式:框剪结构建筑物最高高度:地上50.8m,地下19米。
二、塔机情况生产厂家:中联重科股份有限公司机械型号:TC6010型塔式起重机出厂编号:2012TC01300701编制依据:(1)《特种设备安全监察条例》((2009修正)国务院令第549号)(2)《建筑起重机械安全监督管理规定》(中华人民共和国建设部令第166号)(3)《起重机械安全监察规定》(国家质量监督检验检疫总局令第92号)(4)《建筑施工安全检查标准》(JGJ59-99)(5)《建筑机械使用安全技术规程》(JGJ33—2001)(6)《塔式起重机安全规程》(GB5144-2006)(7)《建筑施工塔式起重机安装、使用、拆除安全技术规程》JGJ196-2010 (8)《起重机械安全规程》GB6067-85(9)《建筑起重机械安全评估技术规程》JGJT1879-2009(10)TC6010-6型自升式塔式起重机使用说明书本工程1台塔吊型号均为QTZ80(TC6010-6)型,为基础固定、外墙附着式,独立式起升高度为40.5米,附着式时起升高度可达220米;标准节最大起重量为6t,额定起重力矩为800KN·m,可根据不同施工场地情况,最大工作幅度60m,最小工作幅度2.5m。
本工程均采用60m臂长。
三、人员分工安全领导小组:宋景福副组长:胡建军,徐忠友四、附着位置根据TC6010塔吊的使用说明书规定,附着高度配置如下:根据现场的实际情况,并考虑一定的安全储备,设置四道附着,尺寸如下(结构层顶标高为75米):第一道附着高度:21m第二道附着高度:37.5m第三道附着高度:48.5m2.预埋铁件附墙拉杆与建筑物固定点的预埋板预埋,预埋件选用待预埋点位置的砼硬度达到70%以上后方可进行塔吊附着安装。
预埋件选用δ22、460×350×30钢板,M36×330螺栓12套,基座上两个耳栓采用30厚钢板两块,如下图所示:塔机附墙杆连接示意图连接铁板图3.锚固附着杆附着件主要由环梁及附着杆组成。
