轨道交通全自动运行线路综合监控系统与变电所综合自动化系统联调流程及联调方案设计
- 格式:docx
- 大小:28.42 KB
- 文档页数:5
地铁供电系统电力监控调试措施地铁供电系统是地铁运营的重要组成部分,其电力监控系统的正常运行对于保障地铁运营安全和稳定具有重要意义。
为了确保地铁供电系统电力监控系统的正常运行,需要进行严格的调试措施。
一、调试前的准备工作在进行调试前,需要对地铁供电系统电力监控系统进行全面的检查和评估。
包括对设备、线路、接口等进行检查,确保设备完好、线路畅通、接口正确。
同时,需要准备好调试所需的工具和材料,如调试软件、测试仪器等。
二、调试流程电源调试:首先对电源进行调试,确保电源稳定、可靠,满足系统运行要求。
设备调试:对电力监控系统的各个设备进行调试,包括传感器、变送器、执行器等。
确保设备正常工作,数据传输准确无误。
网络调试:对电力监控系统的网络进行调试,包括数据传输速率、数据传输稳定性等。
确保网络畅通,数据传输无误。
功能调试:对电力监控系统的各项功能进行调试,包括数据采集、数据处理、数据存储、数据传输等。
确保各项功能正常工作,满足系统运行要求。
联动调试:对电力监控系统与其他系统的联动进行调试,包括与火灾报警系统、安全门系统的联动等。
确保在紧急情况下,能够及时响应并采取相应措施。
三、调试注意事项在调试过程中,要注意安全,避免发生意外事故。
对于发现的问题,要及时记录并处理,确保问题得到及时解决。
在调试过程中,要遵循相关规范和标准,确保调试质量。
四、调试结果评估在完成调试后,需要对调试结果进行评估。
包括对数据的准确性、设备的稳定性、系统的可靠性等方面进行评估。
如果发现问题或不足,需要及时采取措施进行改进和优化。
五、总结与展望地铁供电系统电力监控系统的调试是保障地铁运营安全和稳定的重要措施之一。
通过严格的调试措施,可以确保电力监控系统的正常运行,为地铁运营提供可靠的支持。
未来随着技术的发展和进步,地铁供电系统电力监控系统将更加智能化和自动化,需要我们不断学习和探索新的技术和方法,为地铁运营提供更加优质的服务。
2024年地铁综合监控系统设计方案一、综合监控系统的概述地铁综合监控系统是指对地铁车站、车辆以及隧道等区域进行实时监控、视频录像、报警与控制等功能的综合系统。
该系统通过高清摄像机、传感器、网络传输设备、服务器以及各类控制设备等组成,可以实时监控和管理地铁运营情况,保障地铁安全运营和乘客出行的舒适性。
二、系统设计方案1. 摄像监控系统地铁综合监控系统的核心部分是摄像监控系统,该系统由高清摄像机、图像传输设备、图像处理与存储设备等组成。
摄像监控系统将安装在车站、车辆和隧道等关键区域,通过网络传输方式将实时视频信号传输至中央监控中心,以提供远程监控和视频回放功能。
2. 传感器技术应用除了摄像监控系统外,综合监控系统还应用传感器技术进行综合监测。
例如,通过温度传感器、烟雾传感器和气体传感器等,可以实时监测车站、车辆和隧道内的环境情况,发现异常情况时可以及时报警并采取相应的措施。
3. 中央监控中心中央监控中心是综合监控系统的核心控制中心,用于接收和处理来自各个摄像监控点和传感器的数据。
中央监控中心应配备高效的数据传输和处理设备,能够实时监测和掌握地铁运营情况,并及时做出反应。
4. 视频数据存储及备份综合监控系统需要大量存储和备份视频数据,以便后期调取和分析。
为了满足持续运营的需求,应考虑采用高容量、高可靠性的存储设备,并实施定期的数据备份策略,以避免数据丢失和系统故障。
5. 车站和车辆的报警系统为了提高地铁安全运营的能力,综合监控系统应配备车站和车辆的报警系统。
该系统通过紧急按钮和语音通信设备等,使乘客可以在紧急情况下及时与中央监控中心联系,寻求帮助和指导。
6. 数据分析与决策支持综合监控系统还应具备数据分析和决策支持功能。
通过对大量的历史和实时数据进行分析和挖掘,可以帮助地铁管理部门更好地了解运营状况,优化运营调度,提高地铁运营效率和服务质量。
三、技术保障1. 网络通信技术综合监控系统需要一个快速稳定的网络通信环境,以确保实时监控和数据传输的需求。
对地铁系统调试、联调的内容与配合。

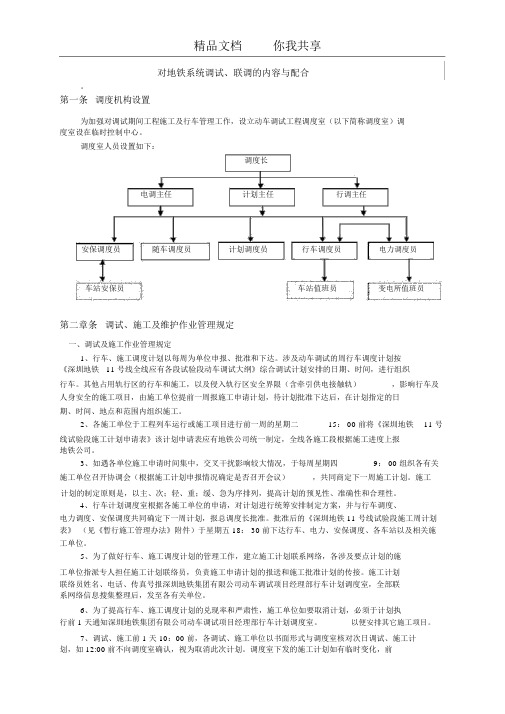

第一条调度机构设置为加强对调试期间工程施工及行车管理工作,设立动车调试工程调度室(以下简称调度室)调度室设在临时控制中心。
调度室人员设置如下:调度长电调主任计划主任行调主任安保调度员随车调度员计划调度员行车调度员电力调度员车站安保员车站值班员变电所值班员第二章条调试、施工及维护作业管理规定一、调试及施工作业管理规定1、行车、施工调度计划以每周为单位申报、批准和下达。
涉及动车调试的周行车调度计划按《深圳地铁11 号线全线应有各段试验段动车调试大纲》综合调试计划安排的日期、时间,进行组织行车。
其他占用轨行区的行车和施工,以及侵入轨行区安全界限(含牵引供电接触轨),影响行车及人身安全的施工项目,由施工单位提前一周报施工申请计划,待计划批准下达后,在计划指定的日期、时间、地点和范围内组织施工。
2、各施工单位于工程列车运行或施工项目进行前一周的星期二15: 00 前将《深圳地铁11 号线试验段施工计划申请表》该计划申请表应有地铁公司统一制定,全线各施工段根据施工进度上报地铁公司。
3、如遇各单位施工申请时间集中,交叉干扰影响较大情况,于每周星期四9: 00 组织各有关施工单位召开协调会(根据施工计划申报情况确定是否召开会议),共同商定下一周施工计划。
施工计划的制定原则是,以主、次;轻、重;缓、急为序排列,提高计划的预见性、准确性和合理性。
4、行车计划调度室根据各施工单位的申请,对计划进行统筹安排制定方案,并与行车调度、电力调度、安保调度共同确定下一周计划,报总调度长批准。
批准后的《深圳地铁 11 号线试验段施工周计划表》(见《暂行施工管理办法》附件)于星期五 18: 30 前下达行车、电力、安保调度、各车站以及相关施工单位。
5、为了做好行车、施工调度计划的管理工作,建立施工计划联系网络,各涉及要点计划的施工单位指派专人担任施工计划联络员,负责施工申请计划的报送和施工批准计划的传接。
地铁综合联调流程一、准备阶段。
在开始综合联调之前呀,那得有好多准备工作。
就像要出门旅行,得先收拾好行李一样。
相关的人员得先凑一块儿开个会,这个会可重要啦。
有负责地铁建设的工程人员,有之后要运营地铁的工作人员,大家坐在一起就像一家人商量事儿似的。
工程人员得把地铁建设的各种情况,比如线路是怎么铺的呀,那些设备都安装在哪了,给运营人员讲得明明白白的。
运营人员呢,就得把自己的需求说出来,像是希望列车运行得有多快呀,车站里的各种设施怎么方便乘客使用之类的。
而且呀,各种联调的设备得先检查检查,看看有没有损坏的地方。
这就好比给参加比赛的马先检查检查身体,看看有没有小毛病。
那些设备可是地铁运行的关键呢,如果有个小故障没发现,那可就像鞋里进了小石子,跑起来就不舒服啦。
还有测试的仪器也得准备好,这就像是厨师做菜得有好的厨具一样,没有准确的测试仪器,怎么能知道设备到底运行得好不好呢。
二、联调开始。
当准备工作都做好了,就正式开始联调啦。
先来说说列车和轨道之间的联调吧。
列车就像一个在轨道上奔跑的孩子,得看看它跑起来顺不顺。
列车要在轨道上加速、减速、转弯,就像孩子在操场上跑跳玩耍一样。
工程师们要检查列车的轮子和轨道的贴合情况,要是贴合得不好,那就像鞋子不合脚,跑起来就难受,而且还可能有危险呢。
他们还要测试列车在不同速度下的稳定性,这就好比看孩子在不同的奔跑速度下会不会摔倒。
如果列车晃得太厉害,乘客坐在里面就像坐在风浪里的小船上,会很不舒服的。
再说说车站设备和列车的联调。
车站里的那些闸机呀,就像一个个小门卫。
列车来了,闸机得和列车配合好。
闸机得知道什么时候该让乘客通过,什么时候要拦住乘客。
这就像门卫得知道什么时候开门迎接客人,什么时候要把坏人拦住一样。
还有车站里的广播系统,它得和列车的运行时刻配合好。
列车快到了,广播就得通知乘客,就像一个热情的主人提前告诉客人,饭快做好啦,可以准备上桌啦。
还有通信系统的联调呢。
这就像地铁的神经系统。
地铁综合联调流程一、联调前的准备。
在开始综合联调之前呀,那得有好多事儿要做。
比如说人员得先安排好,就像一场大戏,得有各种角色到位。
有技术专家,他们就像是戏里的主角,懂各种专业知识,知道地铁系统里那些设备的小脾气。
还有操作工人呢,他们就像勤劳的小蜜蜂,得把设备都检查好,确保没有什么小毛病。
这时候呢,大家心里都有点小紧张又有点小期待,就像准备考试的学生一样。
设备方面呢,那也是要准备得妥妥当当的。
各种设备都得像是听话的小宠物一样,先乖乖地待在自己的位置上。
像信号系统啦,这个可是地铁的眼睛和耳朵,要是它出了问题,地铁就像个没头的苍蝇。
供电系统也很重要呀,要是没电了,地铁就只能干瞪眼,动都动不了。
所以在联调前,得把这些设备都好好检查,擦擦灰啦,紧一紧螺丝啦,就像给它们梳妆打扮一番。
二、联调开始喽。
当一切准备就绪,联调就像一场盛大的狂欢开始啦。
1. 先从简单的功能测试开始。
这个时候就像是小朋友学走路,先迈出小步子。
测试一下列车的基本行驶功能,看看能不能顺利启动、停车。
就像我们刚拿到新玩具车,先试试能不能跑起来一样。
这时候大家都在旁边紧紧盯着,眼睛都不敢眨一下,生怕出了什么岔子。
要是列车顺利跑起来了,那大家心里就像吃了蜜一样甜,觉得第一步成功啦。
2. 然后是系统间的协同测试。
这可就复杂一些啦。
比如说信号系统和列车控制系统得互相配合。
信号系统要告诉列车什么时候该走,什么时候该停,列车控制系统就得听话照做。
就像两个人跳舞,得有默契才行。
这时候要是出了点小问题,大家也不会灰心,就像玩拼图,一块不合适,那就再调整调整。
工程师们就开始各种检查,看看是哪里的线接错了,还是程序有点小bug。
三、遇到问题怎么解决。
在联调过程中,肯定会遇到不少问题的。
这就像是生活中总会有磕磕绊绊一样。
当遇到问题的时候呀,大家可不会互相埋怨。
技术人员们会凑在一起,就像一群小伙伴商量怎么解决难题。
有时候是设备之间的兼容性问题。
就好比两个人性格不合,总是闹别扭。
上海轨道交通供电系统牵降变及电力监控SCADA系统安装调试指南本文档为上海轨道交通供电系统牵降变及电力监控SCADA系统的安装调试指南,旨在帮助工程师进行设备的安装及调试工作。
本文主要包括以下内容:•安装前准备•设备安装流程•软件安装及配置•应急处理措施安装前准备在开始设备的安装之前,工程师需要做好以下准备工作:1. 确定安装位置根据设备的使用情况,确定安装位置,并确认此位置是否满足设备的安装条件。
2. 确认设备配备确认需要安装的设备及所需配置,包括电缆、控制台、备件等。
3. 确定安装人员确定安装人员,包括施工人员、技术人员、安全人员等,以保证安装过程的顺利进行。
设备安装流程设备安装流程分为物理安装和电气安装两部分,下面将具体介绍。
1. 物理安装物理安装包括设备的组装、连接、固定等工作。
1.1 设备组装根据设备说明书及图纸,将设备进行组装。
1.2 连接连接各种电缆、管线及接线盒,确保连接正确可靠。
1.3 固定对设备进行固定,使其在使用过程中不会晃动或者掉落。
2. 电气安装电气安装包括设备电气接线、电气测试等工作。
2.1 电气接线根据设备接线图,将设备进行接线。
接线前需要先切断电源,并在接线前进行安全检查。
2.2 电气测试对连接的电路进行电气测试,确保连接正确、安全可靠。
软件安装及配置软件安装及配置包括软件的安装、配置程序以及测试等工作。
1. 软件安装根据安装程序中的操作,将软件进行安装。
安装完成后进行测试。
2. 配置程序根据设备要求,对安装的程序进行设置,包括设定参数、地址等。
3. 测试进行测试工作,测试主要包括自检、联机测试、离线测试等。
应急处理措施在设备的安装和调试过程中,可能会出现一些意外情况,因此需要做好应急处理措施,以保证设备的安全运行。
1. 紧急停机如发现设备出现异常情况,请立即停机,并对设备进行维修。
2. 手动操作如果发现设备自动无法操作,可以通过手动操作来确保设备正常运行。
3. 备件更换如设备出现故障需要更换备件,必须确保更换的备件为原厂备件,并确保更换过程符合相关的要求。
轨道车辆自动化调试方案书一、概述轨道车辆是一种特殊的交通工具,其安全性需要得到高度的保障。
因此,在车辆制造和维护过程中,需要对其进行严格的调试和检验,以确保车辆在行驶过程中具有稳定、安全的性能。
而自动化调试技术则是现代工业所追求的一种高效、准确、自动化的调试方式,本文就轨道车辆的自动化调试方案进行讨论。
二、目标轨道车辆自动化调试方案的主要目标是优化车辆调试流程,缩短调试周期,提高调试效率,减少操作人员的误操作,降低车辆调试的成本,同时保证车辆的安全和性能。
三、方案内容1.建立标准调试流程针对轨道车辆的特点和调试需求,制定适合车辆的标准调试流程。
通过标准化的流程,可以确保每一个车辆在调试过程中都得到了充分的检验和测试,以保证车辆在正式投入使用前具备良好的运行性能和安全性。
2.采用自动化调试工具在轨道车辆的调试过程中,使用自动化调试工具可以大大提高调试效率和精度,减少操作人员的误操作和劳动强度。
一些常用的自动化调试工具包括:数据采集仪、信号波形分析仪、车辆检测仪等。
3.制定控制参数调整策略在轨道车辆调试过程中,需要对车辆的各项控制参数进行调整。
针对不同的控制参数,设计合理的调整策略,通过自动化调试工具实现对控制参数的自动调整和优化,以达到最佳的控制效果。
4.建立车辆运行仿真模型在车辆调试过程中,建立车辆运行仿真模型可以帮助调试人员快速定位车辆出现的问题,减少车辆调试的时间和成本,并且可以提高调试的准确性和效率。
5.优化调试人员的培训和技能建立专业的调试团队,提供系统的培训和技能提升,让调试人员具备相应的专业知识和技能,能够更好地处理车辆调试过程中出现的各类问题,并对车辆进行全面的检测和测试。
四、实施策略在实际的轨道车辆调试过程中,应该采取以下策略:1.结合标准调试流程,建立自动化调试平台,通过自动化调试工具进行车辆的各项测试和检测;2.建立车辆运行仿真模型,优化调试过程,提高调试准确性和效率;3.建立专业调试团队,进行系统的培训和技能提升,以及对调试工具和技术的不断更新和改进;4.对于频繁出现问题的车辆,应该进行专项处理,制定针对性的调试方案,以缩短车辆调试的时间和成本,提高调试效率。
地铁设备系统调试方案简介地铁设备系统调试是确保地铁运行安全的重要步骤。
本文将介绍地铁设备系统调试的意义,调试流程以及注意事项。
意义地铁作为一种大众交通工具,安全性至关重要。
地铁设备系统调试能够确保设备的正常运行,并保障地铁乘客的安全。
调试过程中可以发现和解决设备中潜在的问题,有效降低故障率和维护成本。
调试流程地铁设备系统调试包括以下步骤:1.设备安装首先需要安装各种设备,包括通信设备、监测设备、安全设备、维护设备等。
安装时要注意设备的位置、连接方式以及设备之间的关系。
在安装完成后,需要对每个设备进行功率、信号等各项指标的测试,以确认设备的正常运行。
2.系统调试系统调试是整个调试流程中最为关键的一步。
需要对各个设备进行连接和测试,并调整设备的参数和参数组合。
例如,在连锁保护系统的调试中,需要对保护级别、保护参数和触发条件等进行调整。
3.性能测试性能测试包括安全测试、气密测试、温度和湿度测试等多个方面。
在安全测试中,会对设备的安全性能进行验证,例如,在紧急停车系统的测试中,会测试刹车时间、刹车距离等。
在气密测试中,会对地铁车辆和隧道进行压力差测试,保证车厢内部空气质量的恒定。
在温度和湿度测试中,会测试车厢和隧道内的温度和湿度,确认是否在指定范围内。
4.设备联调设备联调是为了更好地组织和协调不同设备之间的工作而进行的。
在地铁设备系统联调中,需要根据设备之间的接口协议进行调整,例如,在车载通信设备的联调中,需要确定通信协议、数据传输速率等参数。
注意事项在地铁设备系统调试中,需要注意以下几点:1.准备工作做好调试前的准备工作是非常重要的,必须完全清除设备和设备之间的杂质,确定好测试环境,准备好所需的测试工具和设备。
2.流程规范调试流程必须规范,需要严格按照标准流程进行操作。
调试中的每一步都需要按照操作规程进行,确保调试的完整性和可靠性。
3.记录和跟踪调试过程中需要详细记录每个设备的测试结果,并根据测试结果及时跟踪问题,并解决问题。
T24南宁地铁一号线综合监控与PSCADA及供电系统联调方案编制人:蓝伟良审核人:曾灿明审批人:建设单位:南宁市轨道交通集团有限公司编制单位:广州中咨/广州地铁联合体南宁项目部2015年8月目录一、联调概述 (3)二、联调目的 (3)三、联调编制依据 (3)四、联调前提条件 (4)五、联调组织与架构 (4)六、联调内容及步骤 (8)七、时间安排及资源需求(包括后勤,工器具准备) (13)八、安全注意事项 (14)九、总结与评估 (17)十、附件 (18)南宁地铁一号线综合监控与PSCADA及供电系统联调方案一、联调概述通过综合监控系统与PSCADA及供电系统各种设备进行遥信信号、遥测信号、遥调信号和遥控信号联调(包括单体控制和程控控制),测试综合监控系统与PSCADA及供电系统的协同运作,确保系统功能达设计标准,满足运营需求。
二、联调目的(一)验证PSCADA实现供电系统设备的遥控、遥调、遥信、遥测、SOE等功能;(二)验证综合监控系统实现对PSCADA系统及供电设备的接口功能,实现在综合监控系统对供电设备的遥控、遥调、遥信、遥测、SOE、程控功能;(三)通过综合监控系统对PSCADA及供电系统各种设备进行遥信信号、遥测信号、遥调信号和遥控信号测试(包括单体控制和程控控制),测试综合监控系统与PSCADA及供电系统的协同运作,发现问题、整改问题;确保系统能完全满足设计要求,保证南宁地铁一号线运营工作的顺利进行。
(四)通过模拟联合调试,对运营操作及维修人员进行培训,确保南宁地铁一号线安全运营。
三、联调编制依据(一)综合监控系统技术规格书。
(二)综合监控系统设计联络会议纪要。
(三)变电所自动化系统技术规格书。
(四)变电所自动化系统设计联络会议纪要。
(五)南宁城市轨道交通1号线(东段)联调总体方案四、联调前提条件注:项目实施前已经确认过的前提条件,不再进行重复确认。
五、联调组织与架构(一)组织架构为了保证综合联调工作有组织、有秩序地开展,按照综合联调项目,成立联调项目小组;联调项目小组设项目总指挥、项目副总指挥、现场指挥及若干组员。
轨道交通全自动运行线路综合监控系统
与变电所综合自动化系统联调流程及联
调方案设计
摘要:综合监控系统(ISCS)在城市轨道交通全自动运行线路中的运用越来越广泛,日渐为业主所重视和接纳。
本文结合某市轨道交通15号线综合监控系统(ISCS)与变电所综合自动化系统(PSCADA)的相关联调方案,根据现场实施中发现的问题梳理调试流程,明确前置条件及测试难点,为后续线路开展相关测试项目提供参考依据。
关键词:轨道交通;综合监控;变电所
1 综合监控与变电所综合自动化系统测试
ISCS与PSCADA测试的主要内容是指针对遥信、遥测、遥控、遥调功能进行对点测试,同时对变电站供电系统与控制中心(OCC)之间的通信进行验证。
调试有本体调试和多系统联调2种。
本体调试包括设备出厂调试和电力监控系统与供电设备一对一调试,即通信协议测试、遥控输出调试、遥测数据采集调试、遥信信息输入调试、遥控通讯的调试等;多系统联调即为综合监控、电力监控、供电三方联合进行功能验证,主要是在中央调度端通过综合监控系统进行遥控功能测试、电气量的遥测数据对比、反馈的遥信信息检验以及通信通道的稳定性调试等。
是确保满足无人值守巡检模式的基本需求,也是变电站正式送电前必不可少的一环。
2 综合监控与变电所综合自动化系统测试总体流程
2.1 测试目的
1)验证中央级综合监控系统与车站/段场/主所所内电力自动化监控系统之间的接口功能是否与设计相符,并满足运营要求。
2)在控制中心通过中央级综合监控系统对车站/段场/主所所内各遥控对象进行操作,在变电所内观察操作是否成功,并观察反馈信息是否正确。
3)通过中央级综合监控系统与车站变电所各种供电设备的遥信、遥测和遥控测试,测试中央级综合监控系统与电力自动化监控系统的协同运作,实现对供电设备的监视与控制功能。
4)通过测试结果确认变电站内设备的工况,为正式送电提供保障。
2.2 前置条件确认
1)变电站内所有一次设备完成安装,二次控制回路已经受电。
2)变电所内设备完成单调调试,站控调试已经完成并已经形成试验报告。
3)综合监控专业完成控制中心设备安装调试,并且完成调度大厅大屏及调度操作工作站安装调试。
4)控制中心至各车站通信线缆敷设、连接完毕。
5)控制中心与下级变电站通信顺畅,所内与控制中心电话已经投入使用。
6)变电所调试点表已经确认并得到相关部门的认可。
2.3 测试主要功能划分
1)遥控、遥调功能测试。
遥控功能测试主要内容包含:
(1)中央级综合监控系统对全线变电所35 k V进、出线开关柜的断路器遥控分、合闸操作验证。
(2)对全线变电所35 k V牵引变压器馈出柜、配电变压器馈出柜、母线分段开关柜的断路器遥控分、合闸操作验证。
(3)对全线变电所DC1500 V进线柜、馈线柜的直流断路器遥控分、合闸操作验证。
(4)对全线变电所DC1500 V接触网隔离开关的分、合闸遥控分、合闸操作验证。
(5)对全线变电所400 V进线柜、母联分段柜、400 V馈线开关的断路器分、合闸遥控分、合闸操作验证。
(6)对主变压器档位的调整操作验证等工作。
2)遥测功能测试。
遥测功能测试主要内容包含:
(1)中央级综合监控系统对全线变电所35 k V进、出线开关柜的A相电流、B相电流、C相电流、零序电缆、A相电压、B相电压、C相电压、AB线电压、BC 线电压、CA线电压、零序电压、有功功率、无功功率、功率因数、频率的监测验证。
(2)对全线变电所35 k V牵引变压器馈出柜、配电变压器馈出柜的A相电流、B相电流、C相电流、零序电缆、A相电压、B相电压、C相电压、AB线电压、BC线电压、CA线电压、零序电压、有功功率、无功功率、功率因数、频率的监测验证。
(3)对全线变电所DC1500 V进线柜、馈线柜的进线电流、母线电压、馈线电压、馈线电流的监测验证。
3)遥信功能测试。
遥信功能测试主要内容包含:
(1)中央级综合监控系统对全线变电所35 k V进、出线开关柜的遥信验证。
(2)35 k V牵引变压器馈出柜、配电变压器馈出柜、母线分段开关柜的遥信验证。
(3)DC1500 V进线柜、馈线柜;400 V进线柜、母联分段柜、三级负荷总开关的开关状态、保护动作的监视验证等工作。
2.4 总结与评估
1)每天调试结束后各方需确认当天完成的工作量(四方签字)及第二天需要完成的工作量,并汇总当日调试过程中发现的故障,项目管理部应当及时记录故障并督促厂家进行消缺。
2)调试完毕后,将调试中出现的问题形成报告并由四方签字,移交给业主单位。
由业主单位监督施工方进行整改,最后出具PSCADA启用报告,由电调正式接管变电站内设备,为正式送电提供依据。
3 测试难点及建议
1)在进行联调的过程中,由于调试过程中涉及的设备、厂家较多,若出现故障时,对于故障的排查难度相对较大,这也增加了联调工作的复杂程度。
ISCS 与PSCADA需要几方密切配合,确保各项测试能够顺利进行。
若在此过程中出现故障,需要2个系统供应商之间通力合作,提高故障排除的效率,尽快找到问题所在,避免出现相互推诿的现象,导致人力和时间的浪费。
2)该调试点位较多,调试工作量大、周期长,占用整个施工资源的比例较大;同时,轨行区资源极为紧缺,作业冲突面严重,期间存在与车辆信号动车调试交叉施工的可能性。
在不影响动车调试的前提下,尽量满足供电调试所需要的施工作业点,建议采取以下几种方式优化调试方案:
(1)若调试涉及牵引变电所牵引整流机组退出运行,可在动车调试前或供电设备停役前将本所供电范围内接触网供电方式改为越区供电模式,合上本所上、下行接触网越区联络开关,通过相邻牵引变电所实现越区供电。
(2)调试期间尚属于建设阶段,列车行车对数相对较少,牵引负荷低,若牵引变电所牵引整流机组退出运行,相邻牵引所可采用单边供电方式。
但考虑到末端牵引变电所只能采取大单边供电方式,其牵引供电臂较长,在直流牵引供电系统继电保护、供电能力等方面需设计院进一步明确可行性。
4 问题总结与分析
1)轨电位装置、上网隔离开关状态没有上传、无法在中央进行遥控操作。
分析:测控装置故障导致设备状态信息无法上传和远方遥控操作;现场供电设备本体故障导致无法遥控执行。
2)现场设备状态与中央显示状态不一致。
分析:变电所综合自动化系统的转发配置表有误;变电所综合自动化系统交换机故障导致数据无法转发;综合监控画面图元编辑错误。
3)现场设备的遥测数值与中央级综合监控系统及变电所综合自动化系统误差较大。
分析:综合自动化系统间隔层测控装置的电气量换算公式存在误差或错误。
4)综合监控界面功能缺失。
分析:综合监控厂家在进行功能配置时未严格按照系统功能要求或最终确定的技术规格书内容执行。
5 结语
近年来,随着全自动无人驾驶模式的发展,综合监控系统有了很大的发展,但同时也存在着一些隐患,即盲目追求监控系统的大而全。
综合监控系统在采集各专业基础数据时,往往是来者不拒,对各相关接口专业没有自身明确的需求目标,如:供电、车辆、信号、FAS、BAS,从而造成系统庞大,一方面使编程困难,系统运行速度慢;另一方面也造成操作和维护的困难,同时造成不必要的投资浪费。
参考文献
[1]盛伊琳.针对城市轨道交通全自动运行综合监控系统RAMS要求的实现研究[J].隧道与轨道交通,2021(S1):70-73.。
