给排水.采暖电气工程质量通病
- 格式:doc
- 大小:63.00 KB
- 文档页数:11

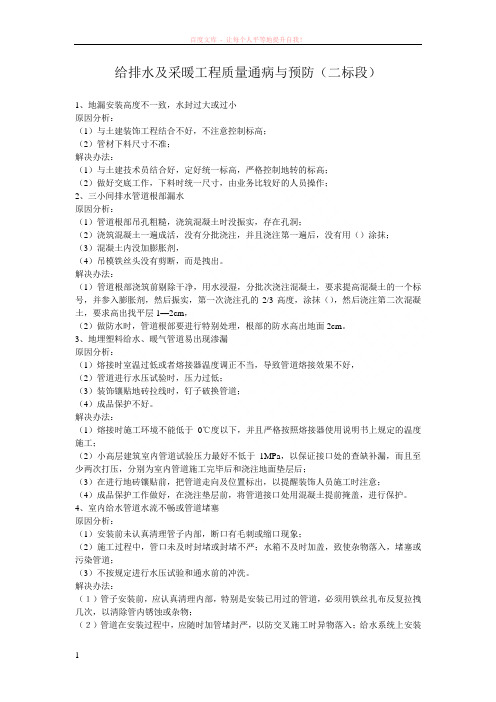

给排水及采暖工程质量通病与预防(二标段)1、地漏安装高度不一致,水封过大或过小原因分析:(1)与土建装饰工程结合不好,不注意控制标高;(2)管材下料尺寸不准;解决办法:(1)与土建技术员结合好,定好统一标高,严格控制地转的标高;(2)做好交底工作,下料时统一尺寸,由业务比较好的人员操作;2、三小间排水管道根部漏水原因分析:(1)管道根部吊孔粗糙,浇筑混凝土时没振实,存在孔洞;(2)浇筑混凝土一遍成活,没有分批浇注,并且浇注第一遍后,没有用()涂抹;(3)混凝土内没加膨胀剂,(4)吊模铁丝头没有剪断,而是拽出。
解决办法:(1)管道根部浇筑前剔除干净,用水浸湿,分批次浇注混凝土,要求提高混凝土的一个标号,并参入膨胀剂,然后振实,第一次浇注孔的2/3高度,涂抹(),然后浇注第二次混凝土,要求高出找平层1—2cm,(2)做防水时,管道根部要进行特别处理,根部的防水高出地面2cm。
3、地埋塑料给水、暖气管道易出现渗漏原因分析:(1)熔接时室温过低或者熔接器温度调正不当,导致管道熔接效果不好,(2)管道进行水压试验时,压力过低;(3)装饰镶贴地砖拉线时,钉子破换管道;(4)成品保护不好。
解决办法:(1)熔接时施工环境不能低于0℃度以下,并且严格按照熔接器使用说明书上规定的温度施工;(2)小高层建筑室内管道试验压力最好不低于1MPa,以保证接口处的查缺补漏,而且至少两次打压,分别为室内管道施工完毕后和浇注地面垫层后;(3)在进行地砖镶贴前,把管道走向及位置标出,以提醒装饰人员施工时注意;(4)成品保护工作做好,在浇注垫层前,将管道接口处用混凝土提前掩盖,进行保护。
4、室内给水管道水流不畅或管道堵塞原因分析:(1)安装前未认真清理管子内部,断口有毛刺或缩口现象;(2)施工过程中,管口未及时封堵或封堵不严;水箱不及时加盖,致使杂物落入,堵塞或污染管道;(3)不按规定进行水压试验和通水前的冲洗。
解决办法:(1)管子安装前,应认真清理内部,特别是安装已用过的管道,必须用铁丝扎布反复拉拽几次,以清除管内锈蚀或杂物;(2)管道在安装过程中,应随时加管堵封严,以防交叉施工时异物落入;给水系统上安装的贮水箱,应及时加盖,防止杂物落入;(3)管道安装完毕,必须按设计或施工验收规范规定的要求进行水压试验。
电气工程质量通病及防治措施汇报人:日期:•电气工程质量通病概述•常见的电气工程质量通病•电气工程质量通病的原因分析目•电气工程质量通病的防治措施•结论录电气工程质量通病概述01CATALOGUE设计阶段的通病设计过程中未充分考虑实际情况,导致设计方案不合理,如负荷计算错误、保护装置配置不足等。
标准规范不熟悉设计人员对电气工程相关标准规范不熟悉,导致设计成果不符合规范要求。
采购过程中把关不严,使用劣质材料,如导线电阻过大、绝缘材料老化等。
劣质材料设备选型不当,与实际需求不匹配,如变压器容量过小、开关设备耐压等级不足等。
设备不匹配材料设备的通病施工人员技术水平不足,施工工艺不符合规范要求,如导线连接不牢固、电缆敷设不规范等。
施工监管缺失施工过程中监管不到位,存在偷工减料、违规操作等现象。
验收不严格:验收人员对电气工程验收标准不熟悉,验收过程中未能发现问题,如保护装置调试不到位、接地电阻超标等。
资料不齐全:验收资料整理不规范,相关文件、记录不齐全,影响电气工程后期维护和管理。
针对以上电气工程质量通病,应采取相应的防治措施加强设计阶段的管理,提高设计人员的业务水平和责任意识,确保设计方案的合理性和规范性。
加强施工阶段的监管,提高施工人员的技术水平和施工工艺,确保施工过程的规范和质量。
严格把控材料设备的采购关,选用优质的材料和设备,确保电气工程的质量和安全。
严格验收标准,完善验收资料,确保电气工程的质量和安全达到设计要求和国家标准。
常见的电气工程质量通病02CATALOGUE桥架弯头制作未按规范设计,导致弯头角度不准确,影响电缆的敷设和美观。
桥架连接板固定不牢,螺栓松动,使得桥架整体稳定性差。
桥架接地不良,存在安全隐患。
电缆桥架安装通病管连接不牢固,接口处渗漏,导致电线受潮、绝缘性能下降。
管内穿线过多,导致线缆之间摩擦、卡压,影响电线使用寿命。
管口未做防护处理,容易割伤电线绝缘层,造成短路隐患。
配管及管内穿线通病开关插座松动,接触不良,容易引发火灾事故。
给排水工程质量通病及其防治措施(1)沟槽管件接头漏水。
防治措施:检查管口外边是否平滑、橡皮是否打皱。
管口在安装前要用锉刀将外壁锉平以免影响橡皮的防水。
橡皮安装前要涂润滑液,避免紧卡箍时夹住橡皮。
(2)给水管坡度不符合要求。
出现无破度、影响效果。
防治措施:严格按照施工规范要求的坡度施工,保证管道有2‰~5‰的坡度。
(3)管道支吊架数量不足,埋设不准确,支吊架使用不当。
防治措施:根据《建筑给水给排及采暖工程施工质量验收规范》,管道安装应使用专用支吊架,且管卡与管道之间应采用塑料带或橡胶等软物隔垫,管卡必须设在金属管配件一端。
支架必须符合国家标准。
(4)水压试验不正规,记录不准确:多数未进行吹洗,使用中出现接口漏水,管子堵塞等事故。
防治措施:根据《建筑给水排水及采暖工程施工质量验收规范》GB50242规定和图纸设计执行。
9、电气工程(1)钢管连接不符合要求,钢管对接焊,既影响机械强度,亦不能保证穿线安全等。
防治措施:套管连接时,套管长度为连接管外径的1.5~3倍,连接管的对口处应在套管的中心,焊口应焊接严密,套管处应满焊。
(2)口有毛刺、护口不齐全、管子进入箱盒长短不一,方向随意影响电气器具安装,危及用电安全等。
防治措施:电管不应有折扁和裂缝,管内无铁屑及毛刺、切断管口处应平,管口应光滑、护口齐全;箱盒位置正确、固定可靠,管子进入箱(盒)处顺直,在箱(盒)内露出的长度小于5mm;用锁紧螺母固定的管口,其管子露出锁紧螺母的螺纹为0~2扣,箱盒开孔严禁气割孔。
(3)导线在穿线过程中,出现背扣或打结防治措施:放线时如无放线车,需要把线盘平放到地上,抽出里圈线头,注意不要引起螺旋形圈集中。
(4)开关、插座标高不一致。
防治措施:按设计要求,在施工过程中采用水平管反复测量标高达到一致,盒子安装好后再复查。
(5)导线的连接,导线与电气器具的连接不符合要求,造成接触不良,发热、破坏绝缘漏电,最后导致电气事故等。
防治措施:根据施工及验收规范规定,在剖开导线绝缘层时,不应伤芯线,铜芯导线中间连接和分支连接应使用熔焊或压接法连接。
给排水及采暖工程质量通病及防治措施给排水及采暖工程是建筑工程中重要的部分,其质量直接关系到人们的生活质量和安全。
然而,在实际工程中,存在着一些通病,如管道堵塞、设备故障、漏水等问题。
本文将结合实际案例,探讨给排水及采暖工程的质量通病及其防治措施。
首先,给排水工程通病之一是管道堵塞。
由于误操作、维修不当或者管道设计不合理等原因,管道内可能会积聚沉淀物、垃圾等。
一旦管道堵塞,不仅会影响排水效果,还会引发设备故障和漏水等问题。
此时,需要采取一些措施进行防治,如定期清洗管道、安装过滤装置和回路排气装置等。
其次,给排水工程通病之二是设备故障。
设备故障可能会导致供水不畅、排水不畅或停水等问题。
设备故障的原因有很多,如设备老化、维护不到位、使用不当等。
为了防止设备故障,应选用质量可靠的设备,进行定期检修和维护,并加强人员培训,提高操作技能。
再次,给排水工程通病之三是漏水。
漏水问题主要是由于管道安装不当、材料质量不过关或者管道老化等原因引起的。
漏水不仅会导致设备故障,还会造成水资源的浪费。
因此,要注意管道的正确安装和使用高品质的材料,加强管道维护和定期检修,及早发现并修复漏水问题。
采暖工程通病之一是供暖不均匀。
在供暖工程中,常常出现一些区域供热过热,而其他区域却供热不足的情况。
造成这个问题的原因有很多,如管道设计不合理、调节阀不灵敏等。
为了解决供暖不均匀的问题,可以采取一些措施,如优化管道布局、使用智能调节阀等。
采暖工程通病之二是漏热。
漏热是指在供暖过程中,供热系统产生的热量无法完全传递给供暖区域,从而造成能量的浪费。
通常漏热是由于管道绝缘不到位、设备老化等因素引起的。
为了减少漏热,可以采用优质的绝缘材料对管道进行绝缘,并定期检查设备和维修绝缘材料。
综上所述,给排水及采暖工程的质量问题是建筑工程中比较常见的。
要解决这些问题,需要从设计、施工、维护等多个方面入手,加强材料选择、加强人员培训、定期检修和维护等。
只有这样才能保证给排水及采暖工程的质量,提高人们的生活质量和安全。
建筑给排水工程施工常见质量通病分析首先,施工材料质量不合格是导致给排水工程质量问题的重要原因之一、施工材料的质量直接影响到工程的耐久性和使用寿命。
常见的材料质量问题包括:水质不合格的管材、厚度不达标的防水材料等。
这些材料不仅会影响工程的正常运行和使用,还可能导致水肿和女性疾病等健康问题。
其次,施工工艺不规范也是导致给排水工程质量问题的主要原因之一、工艺的不规范会导致施工质量的下降,甚至造成工程质量问题。
例如,施工中没有按照设计要求进行正确的材料搭配和连接,造成管道渗漏,影响工程的使用寿命。
又如,施工中未按照规定的施工顺序进行施工,导致工程质量无法保证。
另外,施工过程管理不到位也是导致给排水工程质量问题的常见原因之一、施工过程管理包括对施工进度、质量、安全等方面的管理。
如果施工过程管理不到位,施工人员可能会存在违规操作、工期拖延等问题,从而影响工程质量。
例如,施工中未严格按照施工图纸和标准操作,出现不合理的节点连接或接口处理,造成工程质量问题。
为了解决上述问题,提高给排水工程的质量,可以采取以下措施:首先,加强施工前的材料检验和质量把关,确保施工材料的质量符合设计要求和标准。
其次,加强施工工艺的管理,提高施工工艺的规范性和适用性。
在施工过程中,要严格按照设计要求和规范进行施工,确保工程质量。
再次,加强施工过程的管理,建立科学、严格的施工管理制度和标准,对施工进度、质量、安全等方面进行全面控制和管理,确保工程顺利进行。
总之,建筑给排水工程质量通病分析涉及施工材料、工艺和管理等方面。
通过加强材料质量把关、规范施工工艺和加强施工过程管理,可以有效预防和解决给排水工程质量问题,提高工程质量和安全性。

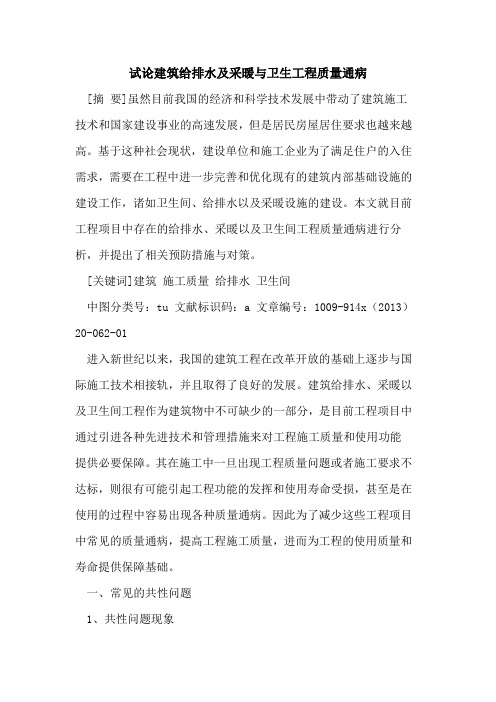

试论建筑给排水及采暖与卫生工程质量通病[摘要]虽然目前我国的经济和科学技术发展中带动了建筑施工技术和国家建设事业的高速发展,但是居民房屋居住要求也越来越高。
基于这种社会现状,建设单位和施工企业为了满足住户的入住需求,需要在工程中进一步完善和优化现有的建筑内部基础设施的建设工作,诸如卫生间、给排水以及采暖设施的建设。
本文就目前工程项目中存在的给排水、采暖以及卫生间工程质量通病进行分析,并提出了相关预防措施与对策。
[关键词]建筑施工质量给排水卫生间中图分类号:tu 文献标识码:a 文章编号:1009-914x(2013)20-062-01进入新世纪以来,我国的建筑工程在改革开放的基础上逐步与国际施工技术相接轨,并且取得了良好的发展。
建筑给排水、采暖以及卫生间工程作为建筑物中不可缺少的一部分,是目前工程项目中通过引进各种先进技术和管理措施来对工程施工质量和使用功能提供必要保障。
其在施工中一旦出现工程质量问题或者施工要求不达标,则很有可能引起工程功能的发挥和使用寿命受损,甚至是在使用的过程中容易出现各种质量通病。
因此为了减少这些工程项目中常见的质量通病,提高工程施工质量,进而为工程的使用质量和寿命提供保障基础。
一、常见的共性问题1、共性问题现象常见的共性问题主要存在于在各种材料的使用中存在着材料质量隐患以及施工设备的选用不可理不科学,造成了在工程项目中缺乏相关的国家标准或者相关部门颁布的技术规章质量鉴别不合格等[1]。
2、共性问题存在造成的相关后果这些问题的出现极容易造成工程质量不合格,存在着严重的安全事故隐患,不能够按其将工程交付使用,必须在工程竣工之后进行返工修理甚至是出现二次施工的现象。
同时在工程项目中,一旦出现这些问题,甚至会引起工程的人工、物力以及成本投入的增加。
3、防护措施在施工的过程中对于给排水、采暖、闻声渐工程所使用的材料、施工设备、成品质量等都需要进行严格的审查,主要是针对产品合格证、技术质量鉴定文件以及相关的国家颁布标准等;同时在检查的时候其产品的名称、型号、规格等问题都需要与国家相关标准符合,更是要能够满足目前工程的施工要求。
安装工程质量通病及防治措施一、给排水工程1、给水管道流水不畅或堵塞⑴现象管道水流不畅,甚至有堵塞。
⑵原因分析管道安装前未清楚管内杂物和断口毛刺,螺纹接口填料聚四氟乙烯生料胶、麻丝、白漆等挤入管内,施工中甩口、管口未及时封堵或封堵不严;给水箱使用前未冲洗或冲洗不干净,使用后未及时加盖,阀门阀板脱落;通水前管道系统未冲洗或冲洗不干净。
⑶防治措施①管道安装前,必须除尽管内杂物、勾钉和断口毛刺;对已使用过的管道,应绑扎钢丝刷或扎布反复拉拖,清除管内水垢和杂物。
②螺纹接口用的白漆、麻丝等缠绕要适当,不得堵塞管口或挤入管内;用割刀断管时,应用螺纹钢清除管口毛刺。
③管道再施工时须及时封堵管口;给水箱安装后,要清除箱内杂物,及时加盖。
④管道施工完毕后应按规范要求对系统进行水压试验和冲洗。
⑤管道堵塞后,用榔头敲打判断堵塞点,拆开疏通;若阀板脱落,拆开阀门修复或更换合格阀门装好。
2、阀门泄漏⑴现象阀门安装后,经强度试验或使用后,关闭不严,有泄漏。
⑵原因分析有杂物进入阀腔、阀座,堵塞阀芯;阀瓣与阀杆连接不牢,密封圈与阀座、阀瓣配合不严密;利用阀杆吊装或操作用力过猛,阀杆弯曲变形;密封面研磨不符合要求,或阀门关闭太快,密封面受损;用闸阀、截止阀作调节阀用,使关闭件、座圈磨损加快。
⑶防治措施①阀门安装前应做强度试验,发现密封面或密封圈根部泄漏时,修复后使用。
②阀门安装前要检查各部分是否完好,阀杆有弯曲或阀瓣与阀杆连接不严密不得安装。
③安装前应清除阀内杂物,安装后管网要冲洗,若输送介质中有可能将杂物带入阀门,阻塞阀芯时,在阀前应装设Y型过滤器;阀门管不严,应缓慢用力起闭阀门数次止漏,或拆下泄漏阀门解体检查,清除阀芯杂物后安装。
④选用的阀门材质和结构必须与输送介质相适应,不得用截止阀、闸阀代替节流阀。
⑤阀座、阀瓣与密封圈采用螺纹连接时,可用聚四氟乙烯生料带做填料。
⑥吊装阀门时,绳扣应系在阀体上,严禁系在阀杆上。
3、排水管道不畅或堵塞⑴现象排水系统使用后,排水不畅或堵塞,地漏冒水、地面被淹。
工程质量通病防治方法工程质量通病是指常见的、容易发生的工程质量问题,主要包括以下几种类型:1. 裂缝:包括墙体裂缝、地面裂缝、屋面裂缝等。
2. 渗漏:包括卫生间、外墙、屋面等部位的渗漏。
3. 空鼓:主要出现在墙地面抹灰层与基层之间。
4. 积水:主要出现在卫生间、阳台等部位。
5. 安装工程问题:包括给排水、电气、暖通等安装工程中出现的问题。
针对以上问题,可以采取以下防治方法:1. 加强施工管理,确保施工质量。
在施工过程中,应严格按照设计要求和施工规范进行操作,保证各项质量标准得到落实。
2. 重视材料选择。
材料的质量直接关系到工程的质量,因此应选择质量可靠、符合设计要求的材料。
同时,在材料进场时应进行验收,确保材料质量合格。
3. 加强细部处理。
对于容易出现质量通病的部位,应加强细部处理,如墙角、门窗洞口、管道等部位应特别注意。
4. 注重验收工作。
在施工过程中和施工完成后,应进行多次质量检查和验收,及时发现并处理问题,避免质量通病的出现。
5. 加强成品保护。
在施工完成后,应加强成品保护,避免因人为或自然因素导致的损坏。
6. 积极推广新技术、新工艺。
通过采用新技术、新工艺,可以提高施工效率和质量,减少质量通病的发生。
7. 提高施工人员素质。
施工人员的素质直接关系到工程的质量,因此应加强培训和教育,提高施工人员的技能和素质。
8. 建立质量管理体系。
通过建立完善的质量管理体系,明确各方的职责和义务,确保各项质量措施得到有效落实。
9. 做好防水工作。
防水是预防渗漏的重要措施,应选择合格的防水材料,按照规范要求进行防水施工,并加强防水层的保护。
10. 控制好施工环境。
施工环境对工程质量有一定影响,应控制好温度、湿度、光照等环境因素,确保施工条件符合要求。
总之,防治工程质量通病需要从多个方面入手,加强施工管理、注重细部处理、加强成品保护、推广新技术、提高施工人员素质等都是有效的防治方法。
同时,建立质量管理体系和做好防水工作也是预防工程质量通病的重要措施。
电气工程常见的质量通病及防治措施电气工程是重要的基础设施建设,相关的质量问题会对工程的安全性和可靠性产生负面影响。
以下是电气工程中常见的质量通病及其防治措施:1. 隐蔽工程存在质量问题隐蔽工程是指在电气工程中无法直接观察到的部分,如管道、电缆敷设等。
常见的质量问题包括管道接头未牢固、电缆接头接触不良等。
防治措施:- 严格按照设计要求进行施工,确保隐蔽工程的质量。
- 加强施工人员培训,提高其技术水平。
- 实施质量抽查和检测,及时发现和处理问题。
2. 电气设备选型不合理电气设备选型的不合理会导致工程的性能不稳定、寿命缩短等问题。
常见的质量问题包括设备功率过小、使用寿命不符合要求等。
防治措施:- 按照工程需求和设计要求选择合适的电气设备。
- 严格控制设备供应商的质量,选择信誉好、品质可靠的供应商。
- 建立设备运行监测系统,及时发现设备性能异常,确保设备运行稳定。
3. 施工质量不达标施工过程中存在质量问题会对电气工程的安全性和可靠性造成威胁。
常见的质量问题包括电缆敷设不规范、接线接错等。
防治措施:- 严格执行施工规范和标准,确保施工质量达标。
- 建立施工安全管理制度,保证施工安全。
- 加强施工过程的监控和管理,对施工现场进行定期检查。
4. 设备维护不及时电气设备的维护不及时会导致设备故障率提高,影响工程的正常运行。
常见的质量问题包括设备清洁不彻底、维修保养不及时等。
防治措施:- 建立设备巡检和维护计划,按时进行设备检查和维护保养。
- 加强设备维护人员培训,提高其维护技术水平。
- 建立设备故障记录和分析制度,及时发现和解决设备故障问题。
5. 建设施工质量监管不到位建设施工质量监管不到位会导致工程质量问题无法及时发现和处理。
常见的质量问题包括质量检测不充分、监理不力等。
防治措施:- 完善工程施工质量监管制度,加强监理工作。
- 增加质量检测频次和项目,确保施工质量达标。
- 加强监理人员的技术培训、素质提升。
电气工程质量通病的防治需要全面的管理措施和严格的施工过程把控。
安装工程质量通病防治方案一、给排水、消防工程1、常见质量通病及原因分析1。
1给水管道水流不畅,甚至有堵塞出现这种现象的原因是未清除管内杂物和断口毛刺,螺纹接口填料是四氟乙烯生料胶、避免排水管不畅和堵塞:1.2防止消火栓安装不符合规定,影响启闭使用,具体表现在消火栓口不朝外,在箱内安装位置不符合规定,影响使用或不起作用.出现这种现象的原因是安装人员缺乏消火栓灭火常识,未按照施工规范及室内消火栓图集施工:消火栓尺寸小于规定植,栓口无法朝外,栓阀起闭困难.1。
3消火栓箱配置不齐全,影响消防灭火.1.4排水管排水不畅或堵塞,具体表现在排水系统使用后,排水不畅或堵塞,地漏冒水,地面被淹。
出现这种现象的原因是安装前未彻底清除排水管及零部件内部的杂物和沙粒:排水里径偏小,油脂悬浮物粘结管壁;排水横管坡度不均或倒坡;排水管甩口风度不严或不及时,或冲洗地面时有泥砂等杂物流入地漏和排水管内;接口麻丝、水泥填料和工具落入管内未取出;管道预埋时,管件选用不当,局部阻力大;未按照规范做罐水、通水及通球试验或实验不合要求。
1。
5排水管道甩口不准,立管坐标超差具体表现在排水管道甩口不准,立管向上施工时,离墙太近,甚至被抹入墙内.地漏安装偏高、地面积水不能排除;地漏周围渗漏.具体表现在地漏偏高,地面积水不能排除;地漏周围渗漏。
1.质量通病防治方法2.1管道安装前应清除管内杂物、毛刺、排水横管坡度不均或倒坡,管口应及时封堵,冲洗地面时防止砂浆等杂物流入地漏和排水管内,按照规范做罐水、通水、球试验,要求每个班组必须做到:21.1安装前必须认真检查每根管道,清除管内杂物、毛刺、不合格管材、管件不得使用。
21.2在施工中对各管口要及时进行可靠的封堵保护。
21。
3排水横管必须按设计和规范坡度施工,严禁倒坡.21。
4立管和横管检查口严格按设计和规范设置.21。
5管道施工完毕必须进行灌水、通水和通球试验。
21。
6室内消火栓安装应按国家标准图集施工,消火栓箱尺寸必须满足消火栓安装要求,栓口朝外,不得倾斜安装。
给排水.采暖电气工程质量通病学习笔记2010-05-06 22:53:16 阅读24 评论0 字号:大中小一、共性问题通病1:施工使用的主要材料、设备及制品,缺少符合国家或部颁现行标准的技术质量鉴定文件或产品合格证。
后果:工程质量不合格,存在事故隐患,不能按期交付使用,必须返工修理;造成工期拖延,人工和物资投入增加。
措施:给排水及暖卫工程所使用的主要材料、设备及制品,应有符合国家或部颁发现行标准的技术质量鉴定文件或产品合格证;应标明其产品名称、型号、规格、国家质量标准代号、出厂日期、生产厂家名称及地点、出厂产品检验证明或代号。
通病2:阀门安装前不按规定进行必要的质量检验。
后果:系统运行中阀门开关不灵活,关闭不严及出现漏水(汽)的现象,造成返工修理,甚至影响正常供水(汽)。
措施:阀门安装前,应做耐压强度和严密性试验。
试验应以每批(同牌号、同规格、同型号)数量中抽查10%,且不少于一个。
对于安装在主干管上起切断作用的闭路阀门,应逐个作强度和严密性试验。
阀门强度和严密性试验压力应符合《建筑给排水及采暖工程施工质量验收规范》(GB 50242-2002)规定。
通病3 :安装阀门的规格、型号不符合设计要求。
例如阀门的公称压力小于系统试验压力;给水支管当管径小于或等于50mm时采用闸阀;热水采暖的干、立管采用截止阀;消防水泵吸水管采用蝶阀。
后果:影响阀门正常开闭及调节阻力、压力等功能。
甚至造成系统运行中,阀门损坏被迫修理。
措施:熟悉各类阀门的应用范围,按设计的要求选择阀门的规格和型号。
阀门的公称压力要满足系统试验压力的要求。
按施工规范要求:给水支管管径小于或等于50mm应采用截止阀;当管径大于50mm应采用闸阀。
热水采暖干、立控制阀应采用闸阀,消防水泵吸水管不应采用蝶阀。
通病4 :阀门安装方法错误。
例如截止阀或止回阀水(汽)流向与标志相反,阀杆朝下安装,水平安装的止回阀采取垂直安装,明杆闸阀或蝶阀手柄没有开、闭空间,暗装阀门的阀杆不朝向检查门。
后果:阀门失灵,开关检修困难,阀杆朝下往往造成漏水。
措施:严格按阀门安装说明书进行安装,明杆闸阀留足阀杆伸长开启高度,蝶阀充分考虑手柄转动空间,各种阀门杆不能低于水平位置,更不能向下。
暗装阀门不但要设置满足阀门开闭需要的检查门,同时阀杆应朝向检查门。
通病5 :蝶阀法兰盘用普通阀门法兰盘。
后果:蝶阀法兰盘与普通阀门法兰盘尺寸大小不一,有的法兰内径小,而蝶阀的阀瓣大,造成打不开或硬性打开而使阀门损坏。
措施:要按照蝶阀法兰的实际尺寸加工法兰盘。
通病6 :建筑结构施工中没有预留孔洞和预埋件,或预留孔洞尺寸偏小和预埋件没做标记。
后果:暖卫工程施工中,剔凿建筑结构,甚至切断受力钢筋,影响建筑物安全性能。
措施:认真熟悉暖卫工程施工图纸,根据管道及支吊架安装的需要,主动认真配合建筑结构施工预留孔洞和预埋件,具体参照设计要求和施工规范规定。
通病7:管道焊接时,对口后管子错口不在一个中心线上,对口不留间隙,厚壁管不铲坡口,焊缝的宽度、高度不符合施工规范要求。
后果:管子错口不在一中心线直接影响焊接质量及观感质量。
对口不留间隙,厚壁管不铲坡口,焊缝的宽度、高度不符合要求时焊接达不到强度的要求。
措施:焊接管道对口后,管子不能错口,要在一个中心线上,对口应留间隙,厚壁管要铲坡口,另外焊缝的宽度、高度应按照规范要求焊接。
通病8:管道直接埋设在冻土和没有处理的松土上,管道支墩间距和位置不当,甚至采用干码砖形式。
后果:管道由于支承不稳固,在回填土夯实过程中遭受损坏,造成返工修理。
措施:管道不得埋设在冻土和没有处理的松土上,支墩间距要符合施工规范要求,支垫要牢靠,特别是管道接口处,不应承受剪切力。
砖支墩要用水泥沙浆砌筑,保证完整、牢固。
通病9:固定管道支架的膨胀螺栓材质低劣,安装膨胀螺栓的孔径过大或者膨胀螺栓安装在砖墙甚至轻质墙体上。
后果:管道支架松动,管道发生变形,甚至脱落。
措施:膨胀螺栓必须选择合格的产品,必要时应抽样进行试验检查,安装膨胀螺栓的孔径不应大于膨胀螺栓外径2mm,膨胀螺栓应用于混凝土结构上。
通病10:管道连接的法兰盘及衬垫强度不够,连接螺栓短或直径细。
热力管道使用橡胶垫,冷水管道使用石棉垫,以及采用双层垫或斜面垫,法兰衬垫突人管内。
后果:法兰盘连接处不严密,甚至损坏,出现渗漏现象。
法兰衬垫突入管内,会增加水流阻力。
措施:管道用法兰盘及衬垫必须满足管道设计工作压力的要求。
采暖和热水供应管道的法兰衬垫,宜采用橡胶石棉垫;给排水管道的法兰衬垫,宜采用橡胶垫。
法兰的衬垫不得突入管内,其外圆到法兰螺栓孔为宜。
法兰中间不得放置斜面垫或几个衬垫,连接法兰的螺栓直径比法兰盘孔径宜小于2mm,螺栓杆突出螺母长度宜为螺母厚度的1/2。
通病11:管道系统水压强度试验和严密性试验时,仅观察压力值和水位变化,对渗漏检查不够。
后果:管道系统运行后发生渗漏现象,影响正常使用。
措施:管道系统依据设计要求和施工规范规定进行试验时,除在规定时间内记录压力值或水位变化,特别要仔细检查是否存在渗漏问题。
通病12:污水、雨水、冷凝水管不做闭水试验便做隐蔽。
后果:可能造成漏水,并造成用户损失。
措施:闭水试验工作应严格按规范检查验收。
地下埋设、吊顶内、管子间等暗装污水、雨水、冷凝水管等要达到确保不渗不漏。
通病13:管道系统竣工前冲洗不认真,流量和速度达不到管道冲洗要求。
甚至以水压强度试验泄水代替冲洗。
后果:水质达不到管道系统运行要求,往往还会造成管道截面减少或堵塞。
措施:用系统内最大设汁流量或不应小于3m/s的水流速度进行冲洗。
应以排出口水色、透明度与入口水的水色、透明度目测一致为合格。
通病14:冬期施工在负温度下进行水压试验。
后果:由于水压试验时管内很快结冰,使管冻坏。
措施:尽量在冬施前进行水压试验,并且试压后要将水吹净,特别是阀门内的水必须清除于净,否则阀门将会冻裂。
工程必须在冬季进行水压试验时,要保持室内正温度下进行,试压后要将水吹净。
在不能进行水压试验时,可用压缩空气进行试验。
通病15:隐蔽工程项目不经检查或不合格时,便开始进行下道工序施工。
后果:工程遗留隐患,往往会造成返工损失。
措施:凡是工程中埋地或埋入混凝土的部位,有隔热保温要求的管道或设备,以及安装在人不能进入的管沟、管井和设备层内的管道及附件,都应及时进行隐蔽工程检查,合格后方可进行下道工序施工。
通病16:管道相同的同类型房间不做样板间。
后果:造成房间内的水管相同而做法不一样,甩口尺寸不统一,造成返工。
措施:管道相同的同类型房间,如卫生间管道施工必须先做样板,检查管道横平竖直,甩口尺寸符合设计图纸及厂家样本要求,确保每个工人施工的每一间管道做法都一致,而且与其他专业不交圈的地方要进行改正。
然后按照样板的做法地行大面积管道施工。
通病17:水泵进出口处的配管和阀门不设固定支架。
后果:水泵配管和阀门的重量直接由水泵接口承受,以及造成水泵进出门连接柔性短管扭曲变形。
措施:水泵配管或阀门处、应设独立的固定支架,同时保证水泵进出口连接柔性短管轴线,在管道与泵接口两个中心的连线上。
为保证准确度,在安装过程中应做临时固定。
二、室内给水工程通病18:埋设管道使用管补心、法兰等活接头部件。
后果:管道在施工中由于成品保护不够遭受外力,或者因系统运行产生的水锤现象而损坏。
措施:埋设管道变径,应采用异径管箍连接,不应使用管补心、法兰等活接头部件。
通病19:管道直接埋设在焦渣层或含有腐蚀性土中。
后果:管道遭受腐蚀后,缩短正常使用年限。
措施:管道直接埋设在焦渣层等含有腐蚀性土中,应采用沙浆保护等技术措施。
通病20:埋地管道的地面立管预留甩口不能满足立管安装的距墙尺寸要求。
后果:返工修理,甚至破坏地面。
措施:管道立管甩口施工前应准确了解墙体尺寸,特别是装饰层的厚度,保证管道或附件外边距墙体表面不小于规定间隙。
通病21:管道通水后,夏季管道周围积结露水,并往下滴水。
后果:污染装修吊顶,地面存有一定积水。
措施:选择满足防结露要求的保温材料,认真检查防结露保温质量,按要求做好保温,保证保温层的严密性。
通病22:安装水表时,水表贴着墙面,以及水表前后没有足够的直线管段。
后果:水表贴紧墙面,则给水表的安装、检修和查看水表数据带来困难;水表前后没有足够的直线管段,那么流过水表的水的形态是杂乱无章的,造成很大阻力。
措施:水表应安装在便于检修、查看和不受曝晒、污染、冻结的地方;安装螺翼式水表时,表前阀门应有8~10倍水表直径的直线管段,其他水表的前后应有不小于300mm的直线管段;室内分户水表其表外壳距净墙表面不得小于30mm,表前后直线管段长度大于300mm 时,其超出管段应械弯沿墙敷设。
通病23:水表的前后两连接管段不在同一直线上,强行用活接头连接。
后果:水表的活接头处承受很大内应力,造成水表活接头破裂、漏水。
措施:安装水表时,首先应检查活接头质量是否可靠、完整无损,若水表与其连接的前后管段不在同一直线上,必须认真调整,调整合适后,先用手把水表两端活接头拧上2~3扣,左右两边必须同时操作,再检查一遍,到水表完全处于自然状态下,再同时拧紧活接头。
通病24:生活热水管道安装位置不符合施工规范的要求。
后果:影响使用,甚至造成烫人事故。
措施:冷、热水管和水龙头并行安装,应符合施工规范要求,上下平行安装时,热水管应在冷水管上面;垂直安装时,热水管应在冷水管面向的左侧;在卫生器具上安装的冷热水龙头,热水龙头应安装在面向的右侧。
通病25:高层热水供应系统管道间支管阀门与立管直接连接。
后果:因立管的伸缩变形,使支管阀门损坏断裂。
措施:高层热水供应系统管道间支管阀门与立管连接时,支管不能直接与立管连接,支管必须使用两个弯头以利于伸缩。
通病26:给水管道布置在遇水会引起燃烧、爆炸或损坏原料、产品和设备的上面。
后果:当管道渗漏时会造成财产损失甚至产生爆炸或燃烧。
措施:给水管道不得布置在遇水会引起燃烧、爆炸或损坏原料、产品和设备的上面,同时也应避免在生产设备上通过。
通病27:给水管道埋地布置在受重物压力下方。
后果:可能将给水管道压坏,造成供水中断事故。
措施:给水埋地管道应避免布置在可能受重物压坏处。
三、室内排水工程通病28:管道甩口封堵不及时;排水塑料管件质量粗糙,内部注塑膜未清除干净,造成管径缩小。
后果:管道堵塞,甚至清通不成,只好截断管道重新设计安装。
措施:管道安装前,首先应认真清除管道和管件中的杂物,管道甩口特别是向上甩口应及时封堵严密,防止杂物进入管道中。
为了截留掉入立管中的杂物,当首层立管检查口安装后,在立管检查口处及时安装防堵铁簸箕,是行之有效的方法。
具体做法是:当排水立管安装开始时,在首层立管检查口处拆除检查口盖,及时装入铁簸箕,铁簸箕前端应与管内壁贴紧,下部伸出管外。
