2011年迎峰度夏农网运行情况分析
- 格式:pdf
- 大小:711.41 KB
- 文档页数:9

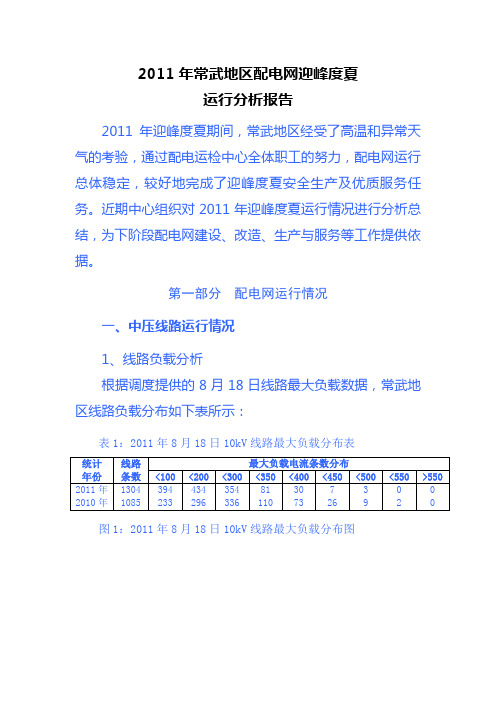

2011年常武地区配电网迎峰度夏运行分析报告2011年迎峰度夏期间,常武地区经受了高温和异常天气的考验,通过配电运检中心全体职工的努力,配电网运行总体稳定,较好地完成了迎峰度夏安全生产及优质服务任务。
近期中心组织对2011年迎峰度夏运行情况进行分析总结,为下阶段配电网建设、改造、生产与服务等工作提供依据。
第一部分配电网运行情况一、中压线路运行情况1、线路负载分析根据调度提供的8月18日线路最大负载数据,常武地区线路负载分布如下表所示:表1:2011年8月18日10kV线路最大负载分布表图1:2011年8月18日10kV线路最大负载分布图今年大于350A的线路共40条,比去年同期减少70条;今年大于350A线路占全部线路条数的3 %,比去年同期较大幅度减少(09年为10%)。
110kV主变最大降压负荷基本能反映配电网最大负荷水平,今年市区110kV主变最大降压负荷为271.5万千瓦(8月3日),较去年增长12.3%(09年为241.8万千瓦),增速略低于去年(09年为13.6%),但仍维持较快增长。
?考虑到今年持续高温天气较去年略为减少,因此今年重载线路所占比例减少属于正常情况,另外今年迎峰度夏前已经对绝大部分负载较大的线路进行了改造调整,目前电网改造能够满足负荷自然增长、夏季空调负荷与地方经济快速发展等方面的用电需求。
以超过25℃时导线及电缆的额定载流量的80%作为重载线路标准,今年迎峰度夏期间重载线路共27条(2010年84条),占全部线路条数的2.1%。
2、设备管理及中压线路运行状况设备管理:迎峰渡夏前配电运检工区组织人员对所辖线路进行全面排查梳理,加大对线路缺陷和通道危险点的处理力度。
同时结合配电生技部防汛预案对主要供电设备的防汛措施进行了的重点检查。
7月份前配电运检工区共消除缺陷426条,其中紧急缺陷1处、重大缺陷3处,三类缺陷423处,大大提高了设备的运行可靠性。
今年7、8月份配电运检工区共对配电线路进行了703次巡视,其中对重载线路进行了89次特巡,对360处设备联接点进行红外测温,对47处交跨距离进行实测,测量城区配变负荷405台,测量结果均满足运行要求。
2011年全省电力迎峰度夏预案为做好2011年电力迎峰度夏工作,确保全省电网稳定运行和电力可靠供应,制定本预案。
一、2010年迎峰度夏情况及今夏负荷预测(一)2010年迎峰度夏情况2010年,全省电力生产运行稳定,供用电秩序平稳,发、用电量保持较快增长。
迎峰度夏期间,全省电网用电负荷、用电量先后八次创历史新高,最高统调用电量9.38亿千瓦时(7月30日),较2009年夏季增长17.4%;最高统调用电负荷4487万千瓦(8月4日),较2009年夏季增长16.2%。
度夏期间,各级经信部门、发供电企业深入贯彻落实省委省政府保障电力供应各项工作部署,认真按照《2010年全省电力迎峰度夏预案》要求,加强电煤调运储备,坚持运行监测调度,精心组织电力生产,统筹设备检修维护,完善运行考核管理,细化有序用电措施,强化电力需求侧管理,各项工作组织得力、措施落实到位,全省电力供需衔接有序,平稳度过了历次用电高峰,确保了山东电网运行安全稳定,圆满完成了电力迎峰度夏任务,为全省经济社会又好又快发展提供了坚强电力保障。
(二)2011年夏季电网负荷预测根据今年我省GDP增长10%、工业增加值增长13%的预测目标,预计全省全社会用电需求3710亿千瓦时,同比增长12.5%。
分析今年以来全省用电需求走势和近几年夏季用电负荷增长规律(见图一),预计今年夏季统调最大用电负荷将达到5200万千瓦,比去年夏季增长15.9%,最高负荷可能出现在7月中旬至8月中旬。
2001-2011年夏季电网最大统调用电负荷及同比增幅(图一)单位:万千瓦2000400060002001年2002年2003年2004年2005年2006年2007年2008年2009年2010年2011年预计0%5%10%15%20%25%注:1、2004年及以前为统调公用发电口径,以后为统调用电口径;2、2009年为剔除移峰限电因素影响后测算水平。
二、今年夏季全网电力平衡分析综合分析省内新增装机、省外来电和电力需求,今年全省电力供需形势总体偏紧。

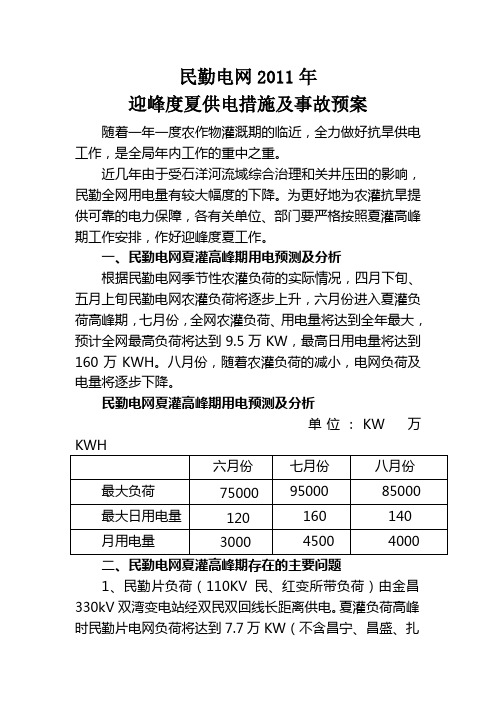

民勤电网2011年迎峰度夏供电措施及事故预案随着一年一度农作物灌溉期的临近,全力做好抗旱供电工作,是全局年内工作的重中之重。
近几年由于受石洋河流域综合治理和关井压田的影响,民勤全网用电量有较大幅度的下降。
为更好地为农灌抗旱提供可靠的电力保障,各有关单位、部门要严格按照夏灌高峰期工作安排,作好迎峰度夏工作。
一、民勤电网夏灌高峰期用电预测及分析根据民勤电网季节性农灌负荷的实际情况,四月下旬、五月上旬民勤电网农灌负荷将逐步上升,六月份进入夏灌负荷高峰期,七月份,全网农灌负荷、用电量将达到全年最大,预计全网最高负荷将达到9.5万KW,最高日用电量将达到160万KWH。
八月份,随着农灌负荷的减小,电网负荷及电量将逐步下降。
民勤电网夏灌高峰期用电预测及分析单位:KW 万KWH六月份七月份八月份最大负荷75000 95000 85000 最大日用电量120 160 140月用电量3000 4500 4000二、民勤电网夏灌高峰期存在的主要问题1、民勤片负荷(110KV民、红变所带负荷)由金昌330kV 双湾变电站经双民双回线长距离供电。
夏灌负荷高峰时民勤片电网负荷将达到7.7万KW(不含昌宁、昌盛、扎子沟变电所负荷)。
当该双回线中任意一回因故障停运时,单回线最多只能带5.5万KW负荷,将限制负荷约2.2万KW,若受此影响,民勤电网夏季高峰期用电将会受到较大限制,造成电网大面积限负荷。
2、部分变电站负荷较重,容载比较低(如:城东、薛百、夹河、中渠、收成、双茨科等变电站),负荷高峰期, 受自身设备限制,需限制部分负荷。
3、升级改造后的调度自动化、通信系统已投入运行,主站因缺乏必要的后备电源,当供电10kV线路故障停电,将使电网值班人员对无人值班变电站失去监控,影响设备运行情况的监控。
三、民勤电网迎峰度夏主要措施调度通信中心应根据上级调度机构就夏灌高峰期供电安排及电网实际运行情况,坚持“公开、公平、公正”的原则,认真合理地制定2011年夏灌高峰期供电方案,以最大限度满足农业灌溉需求。

灌南县供电公司2011年三季度营销农电工作总结及下一步重点工作汇报今年以来,灌南公司在市公司营销农电工作部的正确领导和关心指导下,全体营销农电员工认真贯彻落实省、市公司“两会”精神及各项工作部署,扎扎实实开展营销(农电)各专业工作,积极开展“四个一”配套服务,圆满完成了各项工作任务。
现将三季度重点工作开展情况及下一步工作打算汇报如下:一、三季度重点工作开展情况㈠、主要指标完成情况1、未发生电力设备考核事故和重大生产人身伤亡事故,未发生人身触电死亡责任事故,实现了安全生产无事故的管理目标。
2、1-9月份完成供电量11.63亿千瓦时,同比增长29.17%;售电量10.58亿千瓦时,同比增长30.62%。
综合线损率9.01%,同期下降了1.01个百分点。
3、1-9月份电费回收率因国庆长假,9月份还有15万元欠费。
没有发生陈欠电费,电费预结算比重始终位于全省前列。
应收电费余额完成50万元,完成下达的考核指标。
4、截止9月份累计营业户数达22.2109万户,同比增加4.20%;用电容量197.1517万千瓦,同比增加13.00%,供用电合同签订率达100%。
5、查处窃电、违约用电户94户,追补电量 7572kWh,追补电费14723元,追补违约使用电费491909元;稽查工单完成率100%。
6、按照序时进度开展计量专项检查工作和电能量信息采集工程工作。
7、未发生影响公司形象、稳定以及市级及以上媒体曝光或被上级通报批评事件,客户满意率为99.99%,“十项”承诺兑现率为100%。
8、负荷管理终端通讯成功率99.70%(主要是堆沟基站出现故障,厂家维修不及时造成);负荷管理终端现场巡检完成率100%;负荷管理终端投运率100%。
9、供电方案答复超期率和装表接电超期率均为0。
10、用电检查户巡视检查超周期率和客户受电设施档案资料完整率分别完成0和100%。
(二)、主要工作开展情况1、电费回收业绩突出。
出台了《负控、卡表购电应急预案》和《提升电费预结算水平专项管理办法》等一系列办法,进一步明确了电费预结算工作任务以及工作思路,形成了一套有效的运行机制。
