2016年营改增-博奥软件V17交底(营改增版)-(博奥清单计价营改增教程)
- 格式:pdf
- 大小:4.69 MB
- 文档页数:81
定额规范说明及相应软件操作一、通用部分:::1、税前项目费(税内独立费)和税后项目费(税外独立费)的输入(1)通过索引分部库,双击选择“税前项目工程”或“税后项目工程”,在该分段下输入相应的税前项目或税后项目;(2)输入的项目不收取管理费和利润,可将光标定位在“税前项目工程”或“税后项目工程”行,再点选右边功能按钮 [取费率] ,点选[清空] 按钮,点选 [保存] 即可。
2、结算工程的“合同外项目”输入(1)合同外项目:指投标文件中没有规定的签证项目,一般在做工程结算或审计的时候产生。
(2)通过索引分部库,双击“合同外项目工程”,在该分段下输入相应的项目。
3、材料结算或审计的差价处理规范规定:工程施工阶段的风险内容及其范围(幅度)合同有约定按约定,合同没约定的采用如下分摊原则:对于主要由市场价格波动导致的价格风险,承包人可承担5%以内(含5%)的材料基期价格风险,发包人承担5%幅度以外的材料基期价格风险。
如果存在价格调整的,调整部分仅计算差额及相应的税金。
(计入税前项目费用)材料差额计算公式:材料涨价:材料差额=市场价-投标报价*(1+约定的风险系数5%)材料跌价:材料差额=市场价*(1+约定的风险系数)-投标价清单2012版做结算:需在档案管理点鼠标右键选择“导出结算工程”,然后在“材料信息”窗输入材料的结算价,软件自动计算结算价与投标价的差额,并计入取费表的“税前项目费”。
清单2012版做审计:做审计前,必须先做结算,然后在档案管理点结算工程,用鼠标右键选择“导出审计工程”,然后在“材料信息”窗输入材料的审定价,软件自动计算结算价与投标价的差额,并计入取费表的“税前项目费”。
4、大型机械设备进出场及安拆费定额书中没有对应的“大型机械设备进出场费”的定额,仅规定套取相应的机械台班;软件已把相应的机械台班补充到定额库中,只需在技术措施中索引定额库找到“大型机械设备”分类,套取相应编号的机械定额即可。

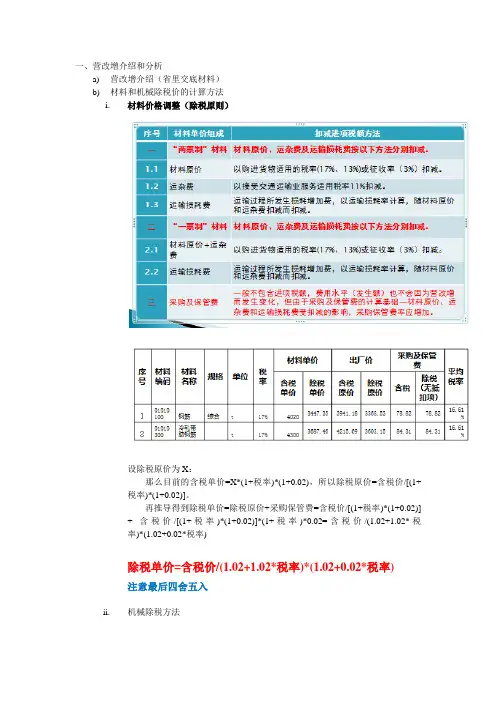

一、营改增介绍和分析a)营改增介绍(省里交底材料)b)材料和机械除税价的计算方法i.材料价格调整(除税原则)设除税原价为X:那么目前的含税单价=X*(1+税率)*(1+0.02),所以除税原价=含税价/[(1+税率)*(1+0.02)]。
再推导得到除税单价=除税原价+采购保管费=含税价/[(1+税率)*(1+0.02)] + 含税价/[(1+税率)*(1+0.02)]*(1+税率)*0.02=含税价/(1.02+1.02*税率)*(1.02+0.02*税率)除税单价=含税价/(1.02+1.02*税率)*(1.02+0.02*税率)注意最后四舍五入ii.机械除税方法其中除燃料动力之外的费用除税都是用原来单价处以(1+税率)。
燃料动力的除税方法同材料c)营改增分析i.营改增后工程造价的变化及计算例子演示原来营业税计税下:人工费10万,材料费50万,机械费20万,管理费利润33.33%10万,总价措施费3%2.7万,规费3%2.78万,税金3.477%3.32万,一共造价是98.8万。
改为增值税一般计税:人工费10万,材料费42.88万,机械费17.86万,管理费利润34.33%9.56万,总价措施费3.3%2.65万,规费3.2%2.65万,税金11%9.42万,一共造价是95.02万。
营改增后,引起造价变化的原因:(1)材料机械除税:使工程造价降低(2)管理费利润费率、总价措施费率、规费费率调整:使工程造价增加一点(3)税金费率调整:使工程造价增加总体来说,由于材料的进项税率大部分是17%,而最后的税金费率只要11%,所以材料多的项目,造价应该是下降的;由于人工不除税,所以人工多的项目造价是增加的;【另外原来盈利部分是只要交3.477%的税,而现在要交11%的税,所以现在乙方要多挣100元,甲方要多增加7元左右的费用,所以以后乙方的盈利空间会被压缩】。
下面是我们省站测试的工程结果ii.营改增后对甲方和乙方的影响对标底,由于材料按除税价进入,估计造价会降低,导致乙方中标价下降,如果乙方采购的材料都有发票可抵税,那么对乙方的影响较小;如果采购的材料没有发票,那么乙方的投标报价下浮空间和盈利空间都会压缩。
某工程公司业务操作指引(2016营改增版)■文档编号201601 ■密级内部使用■版本编号Ver1.0 ■日期2016/7/22第一章2016年度经营计划概要第一条经营指导思想第二条经营目标设定一、经营周期:2016年月日至2016年月日。
二、推行目标管理,工程合同额:________万元,结算回款额:________万元。
三、工程合格率100%,各项工程优良率达到80%。
第三条年度工作重点一、理清建设模式。
理清思路,完善规章制度,形成利于业务开展且风险可控的项目管理模式,。
二、合理规划合约和发包模式。
根据项目特点,规划并确定合约和发包模式,实现项目利润最大化。
三、完善合同标准化文本。
总分包管理合同,明确工期、质量、安全、资料、验收等目标和标准。
四、建立项目绩效考核制度落实项目经理责任制,完善公司薪酬和绩效考核管理体系。
第四条业务模式一、自主承揽工程内部承包(项目包干制)。
主材指定由青岛科瑞提供,由青岛科瑞与发包方(业主或总承包方)直接签约结算。
二、联营合作工程收取管理费,要求合作方指定采购青岛科瑞及其关联公司生产的主材或砂浆辅料。
根据“营改增”现行政策,基于风险控制的考虑,建议业务合作时优先选择甲供材模式。
第五条基本业务流程一、立项备案,商务洽谈,项目招投标。
二、项目预算,签承包合同。
三、财务交底(承包协议、文件、承诺书),建台账。
四、预收工程款,支付工程分包款。
五、项目中期进度核定,预交税金开票,回收进度款。
六、项目竣工验收,结算尾款。
七、审计决算,收益分配。
第六条风险控制重点一、承诺书制度二、风险抵押金制度:签订“项目管理目标责任书”前,缴纳风险抵押金。
三、工程款量入为出:杜绝垫款,减少现金类付款,采取电汇、支票等形式。
四、增值税发票管控:确保取得有效主辅材、劳务发票,避免涉税风险。
五、预算三事管理:事前工程预算,成本配比合理;事中预算为纲,设计变更工程签证调整预算;事后财务决算,落实收益,视情况实施内部审计。
国网清单计价2015软件“营改增”老工程升级“一键除税”
①价差增值税率:是针对以市场价调差的定额(如建筑工程)材料和机械,材机按系数调差(如安装工程、架空线路工程)则无需设置。
输入价差增值税率后,【设置材机】界面“设置价差增值税率”自动读取。
【设置材机】界面“设置价差增值税率”下方的材料分类是指以市场价调差的定额材料分类(消耗性材料,并非装置性材料),如需对不同材料设置不同税率,可在此分别输入。
价差增值税率建议取一个综合税率(其中9号文有规定机械按10%综合系数除税,建议机械价差可参考此系数。
材料价差税率未规定)
②预算价、市场价增值税率:是针对主材和建筑设备的预算价、市场价进行除税的设置。
(建
筑设备在这里除税,同时【工程费用】界面“税金”计算式会增加“建筑乙供设备费”来参与取11%的税。
安装设备9号文未作说明,可不用处理。
)
电定[2016] 9号文没有对主材、设备给定除税税率,请根据相关行业的财税发文和工程所用主材、设备的类型自行测算。
不同行业的增值税率可能不同,据了解大部分电力行业的增值税率是17%,有部分不同,例如砂子、石子等可能是3%。
③“一键除税”窗口,点击左下方“除税规则”,可查阅“营改增”调整规则和相关发文。
注意:
1、软件发布前由博微客服临时解决方案刷过的工程不得使用“一键除税”功能。
否则工程会重复除税。
2、2011规范工程不能一键升级为增值税工程。
目录第一章基本操作步骤(建筑装饰专业快速上手) (3)一、新建工程 (3)二、输入清单项目和定额 (3)三、设置混凝土拌制 (4)四、设置超高降效费 (5)五、技术措施页和其他措施费 (6)六、其他项目 (6)七、材料价格 (7)八、工程取费 (8)九、打印报表 (9)十、打印输出 (10)第二章土建装饰清单法范例打印样表参考(共22页) (11)第三章土建装饰工料法范例打印样表参考(共21页) (11)第四章清单法与工料法(预算法)之详细区别 (11)第五章多分包工程、多进度预算、多专业工程合并方法(项目管理:一项目包括多个单位工程).15第六章消耗量定额特点、新08清单规范特点及软件操作详细步骤(建筑安装市政园林共同部分)19一、税前项目(补充定额) (19)二、税外独立费 (20)三、混凝土拌制费的详细原理(建筑装饰市政专业) (20)四、超高降效费的详细原理(建筑专业) (22)五、泵送商品砼处理(建筑专业人工已经自动乘以0.85系数) (23)六、建筑混凝土泵送增加费、单独装修工程的垂直运输费 (24)七、钢筋量输入之区别(建筑市政园林专业) (26)八、模板工程的处理(建筑市政园林专业) (26)九、暂估材料、甲供材料设置 (27)十、总承包服务费、材料结算价与暂估价差额 (28)十一、材料市场价直接决定定额基价,无材料价差费 (29)十二、索赔与现场签证 (30)十三、暂列金额详细说明 (32)十四、计日工详细说明 (32)十五、专业工程暂估价说明 (33)十六、工程取费详细操作原理理解 (33)十七、安全文明施工费详细分析 (35)十八、检验试验费 (36)十九、结算时的人材机风险调整费用 (37)二十、规费与税金 (38)二十一、土建装饰和单独装修的区别(装饰的超高降效) (38)二十二、清单投标使用哪些表格 (40)二十三、招标控制价 (40)二十四、结算价 (42)二十五、三维算量软件计算结果导到清单计价软件 (45)第七章市政清单法范例打印样表参考 (49)第八章市政工料法范例打印样表参考 (49)第九章市政操作步骤(与上面特点不同之处) (50)一、新建市政工程 (50)二、输入清单项目和定额(市政各册取费设置、主材输入) (50)三、设置市政混凝土拌制、及商品砼换算 (52)四、技术措施页和其他措施费 (55)第十章园林清单法范例打印样表参考 (62)第十一章园林工料法范例打印样表参考 (62)第十二章园林操作步骤(与上面特点不同之处) (63)一、新建园林工程 (63)二、输入清单项目和定额(园林各册取费设置、主材输入) (63)三、园林的主材、苗木补损、基肥消耗量 (65)四、技术措施页和其他措施费 (67)第十三章安装清单法范例打印样表参考 (75)第十四章安装工料法范例打印样表参考 (75)第十五章安装操作步骤(与上面特点不同之处) (75)一、新建安装工程 (75)二、输入清单项目和定额(安装各册取费设置、主材输入) (76)三、设置安装脚手架、高层增加费 (78)四、技术措施页和其他措施费 (79)第十六章打印报表格式高级修改 (86)第十七章博奥所有按钮详细说明(估计40页) (91)第十八章相关造价文件及相关知识说明 (92)一、调整人工单价和各项费率的文件桂建标字[2008]5号文(及博奥5.0修改方法) (92)二、安全文明费文件 (101)第十九章参考定额、规范: (103)第一章基本操作步骤(建筑装饰专业快速上手)一、新建工程如图1-1,点新建按钮,在弹出的窗口里,输入“工程号”(必须输入工程号),点存盘按钮,再点确认按钮,即可进入工程编辑。
博奥工程系列软件(第十册)实操手册2014年12月10日目录一、博奥清单计价2014(11.25)版功能说明及操作步骤............................ - 2 -1、在工程档案管理窗口,可设置当前路径为默认开始的路径 -2-2、导出的工程是以V15为后缀名 (2)3.、在编辑工程档案窗口,增加了资源编码 (3)4、在编辑工程档案窗口,增加了取费表是否含税后项目选择 -4-5、在编辑工程档案窗口,增加了砼运输和泵送费的设置 (5)6、编辑资料窗口增加了现场签证报表(如图8) (5)7、算式算量窗口的改进 (5)8、增加锁项功能 (6)9、整体换的调整 (7)10、混凝土运距设置 (10)11、安装专业总价措施系数设置 (13)12、安装专业通风、空调工程调试费设置 (14)13、安装专业地形系数设置 (15)14、材料价格窗口增加了【发包人材料】 (16)15、材料价格窗口增加了【设风险】 (17)16、浏览汇总窗口,增加下级显示功能 (17)17、打印自定义报表 (18)18、增加了【清单组价】功能 (18)19、投标价与控制价对比 (21)20、配比换算的自动处理 (21)21、混凝土的泵商砼换普通砼的方式 (22)22、跨行业调用定额 (22)23、软件里直达庞大的博奥资料信息网 (23)二、电子招投标操作流程及注意事项 ...................................................... - 24 -一、博奥清单计价2014(11.25)版功能说明及操作步骤1、在工程档案管理窗口,可设置当前路径为默认开始的路径在工程档案管理窗口,先在左边文件资源管理界面选择相应要设置的路径,然后单击左上角的【工程路径】按钮,在弹出的提示窗口,单击【是】,则每次打开软件显示的就是当前设置路径的工程。
如下图1图12、导出的工程是以V15为后缀名与清单2012不同,导出工程是以V15为后缀名的压缩文件。
1.关于建安劳保费(社会保险费)的处理方案。
2.关于人工费的调整
这个以前人工费发布过调整文件,
这句话前面说不调整,后面又说按调价文件确定?
那以前发布的人工费调整文件,取消吗?
答:不取消,人工费信息价输入1.15。
以人工为基数的费用加权费率降低,所以营改增后,规费减少。
但是税金计算概念不一样,以前是营业税直接反应税金。
现在新版是增值税,反应应征税金。
实际缴纳的税金还要扣除进项税金。
所以这里不能体现工程造价上浮或者降低。
3.管理和利润是以人工费和机械费作为基数计算的。
人工费不除税输入,基数就无形中变大了,机械费中含有机械台班,所以机械费也会略有增加。
根据2016费用文件,管理和利润率提高,所以管理费和利润增加。
4.综合单价构成,材料是不含税价格。
以前旧版本(V17前所以版本)是含税材料价格。
所以这里综合单价构成有可能出现变大或者变小。
5.
这里的企业管理费,是否是单价构成中的管理费?答:。
目录第一章工程量清单基本知识 (2)一、什么叫工程量清单 (2)二、什么叫工程量清单计价 (2)三、清单计价规范编制与计价依据 (2)四、清单计价规范附录 (2)五、清单计价规范项目划分 (3)六、清单计价规范有关问题说明 (3)七、清单计价规范中强制条文 (3)八、规范术语解释 (4)九、清单计价规范对风险的规定 (5)十、工程量清单计价费用构成 (5)第二章工程实例 (8)一、招标文件 (8)二、编制投标报价文件(软件操作) (13)1、建立工程档案 (14)2、输入工程量清单项目 (16)3、输入清单项目对应的消耗量定额 (17)4、输入消耗量定额工程量 (18)5、税前项目费的设置 (19)6、消耗量定额的人、材、机、商品砼、泵送砼的换算 (21)7、混凝土拌制定额的设置 (23)8、超高降效费的计算 (24)9、混凝土泵送增加费的计算 (25)10、措施项目清单的输入 (27)11、其他项目清单输入 (28)12、材料信息价的输入 (30)13、工程取费 (32)14、浏览计算结果 (33)15、报表输出 (34)第一章工程量清单基本知识一、什么叫工程量清单工程量清单是建设工程的分部分项工程项目、措施项目、其他项目、税前项目费、规费项目和税金项目的名称和相应数量。
是由招标人按照“计价规范”附录中统一的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制。
包括分部分项工程量清单、措施项目清单、其他项目清单、税前项目清单、规费税金项目清单。
二、什么叫工程量清单计价工程量清单计价是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费、税前项目费和规费、税金。
工程量清单计价应采用综合单价计价。
综合单价是指完成规定计量单位项目所需的人工费、材料费、机械费、管理费、利润,并考虑风险因素。
三、清单计价规范编制与计价依据GB50500-2008《建设工程工程量清单计价规范》编制,依据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》、建设部令第107号《建筑工程施工发包与承包计价管理办法》。
博奥计价软件上机操作步骤一、在工程档案管理窗口,点击“新建”按钮,在弹出的窗口里输入“工程号”(必须输),默认是做工程量清单格式,如果需要做定额预算工料法,请在“招标.投标”里改成“预算”,点“存盘”按钮,点“确认”按钮即可进入到该工程进行编辑,在[分部分项]页面输入项目和定额、工程量(输入拌制混凝土定额,拌制工程量软件自动算)(工程量规则可以选择专业)二、然后进入[措施清单]页面,在技术措施项目里输入定额和工程量(通过“项目指引”可以快速调出相关定额),在下方的“算式工程量”插页可以列式子计算措施工程量三、点击“其他措施项目”的任意一项,然后点右边的“取费”按钮,输入相应的费率、实际的金额,保存。
四、进入[其他清单]页面,在“预留金”的综合单价里输入实际金额,修改优良工程和预算包干费的数量(即费率),材料购置费由甲供材料自动汇总而得,零星项目费由下面的第六点自动汇总而得五、进入[零星项目]插页,输入一些零星的人工、材料、机械。
无需计算,软件自动汇总到上面第五点的“其他项目”里六、进入[工料机价格]页面,先进行工程总计算,然后在价格信息里选择“南宁市”,在信息公式里输入:[06-3],按回车键,表示采用南宁市2006年第三期信息价,也可以自己输入信息价。
(如果有甲供材料就在该页面进行统一选择)七、进入[工程取费]页面,点“清单”选择专业,点“创建”按钮,选择费率,点“保存”按钮。
(该页面是针对每条定额的取费,这里的取费公式直接影响每条定额的市场人工费、市场材料费、市场机械费、市场管理费、市场利润费),管理费率和利润费率一般是取费率区间的中间值,(注意:园林消耗量软件的绿化工程、安装软件、装饰软件,在点“创建”按钮之后,要在“取费表名称”里选择:清单_清单取费格式(人工))八、点“总表-总价汇总表”,再点[创建]按钮,然后选择“总表-总价汇总表(人材机)”(园林消耗量软件的绿化工程、安装软件、装饰软件,选择:总表_总价汇总表(人工)),选择费率,保存,再进行一次工程“总计算”即可进行打印(这里的取费是全部费用的最后汇总,也就是“打印”页面的“单位工程费用汇总表”的内容)九、取完费,点总计算,就可以进行进入“打印”页面打印最终表格了,项目工料分析在浏览汇总表打十、做清单时,打印“工程量清单”系列表表格,做工料单价法(也就是新的预算定额法)时,打印“工料机法计价表”系列表格,只有特殊要求时,才打印旧预结算表◆十三、分部分项(上图)◆十四、技术措施项目十五、其他措施项目绿化:园林:十六、其他项目十七、零星项目十九、例子工程所用到的一些操作1.算式工程量如何调出:点“工作”——“算式工程量”即可,使用方法和旧5.0相同,也可以在分部分项下窗口“算式工程量计算”进行计算。
目录第一章工程量清单基本知识 (2)一、什么叫工程量清单 (2)二、什么叫工程量清单计价 (2)三、清单计价规范编制与计价依据 (2)四、清单计价规范附录 (2)五、清单计价规范项目划分 (2)六、清单计价规范有关问题说明 (3)七、清单计价规范中强制条文 (3)八、规范术语解释 (3)九、清单计价规范对风险的规定 (4)十、工程量清单计价费用构成 (4)第二章工程实例 (6)一、招标文件 (6)二、编制投标报价文件(软件操作) (11)1、建立工程档案 (11)2、输入工程量清单项目 (14)3、输入清单项目对应的消耗量定额 (15)4、输入消耗量定额工程量 (16)5、税前项目费的设置 (17)6、消耗量定额的人、材、机、商品砼、泵送砼的换算 (18)7、混凝土拌制定额的设置 (20)8、超高降效费的计算 (20)9、混凝土泵送增加费的计算 (22)10、措施项目清单的输入 (23)11、其他项目清单输入 (24)12、材料信息价的输入 (25)13、工程取费 (28)14、浏览计算结果 (29)15、报表输出 (30)第一章工程量清单基本知识一、什么叫工程量清单工程量清单是建设工程的分部分项工程项目、措施项目、其他项目、税前项目费、规费项目和税金项目的名称和相应数量。
是由招标人按照“计价规范”附录中统一的项目编码、项目名称、项目特征、计量单位和工程量计算规则进行编制。
包括分部分项工程量清单、措施项目清单、其他项目清单、税前项目清单、规费税金项目清单。
二、什么叫工程量清单计价工程量清单计价是指投标人完成由招标人提供的工程量清单所需的全部费用,包括分部分项工程费、措施项目费、其他项目费、税前项目费和规费、税金。
工程量清单计价应采用综合单价计价。
综合单价是指完成规定计量单位项目所需的人工费、材料费、机械费、管理费、利润,并考虑风险因素。
三、清单计价规范编制与计价依据GB50500-2008《建设工程工程量清单计价规范》编制,依据《中华人民共和国建筑法》、《中华人民共和国合同法》、《中华人民共和国招标投标法》、建设部令第107号《建筑工程施工发包与承包计价管理办法》。
