图纸会审记录在建筑工程的施工过程中,图纸会审是一个至关重要的环节。
它是由建设单位、施工单位、监理单位等各方共同参与,对施工图纸进行详细审查和讨论的活动。
通过图纸会审,可以提前发现和解决设计中存在的问题,避免在施工过程中出现不必要的错误和变更,从而保证工程的质量、进度和成本控制。
一、图纸会审的目的图纸会审的主要目的是确保施工图纸的准确性、完整性和可行性。
具体来说,包括以下几个方面:1、检查图纸是否符合国家和地方的相关规范、标准和法规要求。
2、审查图纸中各个专业之间的衔接是否合理,是否存在冲突和矛盾。
3、核实图纸中所标注的尺寸、标高、坐标等数据是否准确无误。
4、评估施工图纸的施工难度和可行性,提出优化建议和解决方案。
5、明确工程的质量要求和验收标准,为施工提供明确的依据。
二、图纸会审的参与人员图纸会审通常由建设单位组织,施工单位、监理单位、设计单位以及其他相关单位的技术人员共同参加。
各方人员在会审中都发挥着重要的作用:1、建设单位:作为工程项目的业主,负责协调各方关系,提出项目的总体要求和期望。
2、施工单位:是图纸的直接使用者,对施工工艺和现场情况最为熟悉,能够从施工的角度发现问题并提出解决方案。
3、监理单位:代表建设单位对工程进行监督管理,对图纸的审查要严格把关,确保工程质量和进度。
4、设计单位:负责解释设计意图,回答各方提出的问题,并根据会审意见对图纸进行修改和完善。
三、图纸会审的准备工作为了确保图纸会审的顺利进行,各方需要提前做好充分的准备工作:1、施工单位应组织技术人员认真熟悉施工图纸,了解工程的特点和要求,对图纸中存在的疑问进行汇总整理。
2、监理单位要提前熟悉图纸,制定审查要点和重点,对施工单位提交的疑问进行初步审核。
3、建设单位应及时向各方提供完整的施工图纸和相关技术资料,并通知会审的时间、地点和议程。
4、设计单位要准备好设计说明和相关计算书等资料,以便在会审中进行解释和说明。
四、图纸会审的程序图纸会审一般按照以下程序进行:1、建设单位主持人介绍与会人员和会审的目的、要求。
图纸会审记录范本一、工程概况1、工程名称:_____2、工程地点:_____3、建设单位:_____4、设计单位:_____5、监理单位:_____6、施工单位:_____二、会审时间和地点1、会审时间:_____年_____月_____日2、会审地点:_____三、参加会审的单位及人员1、建设单位:_____、_____2、设计单位:_____、_____3、监理单位:_____、_____4、施工单位:_____、_____、_____四、会审内容1、建筑专业建筑平面图中,房间的布局和尺寸是否满足使用功能的要求。
门窗的位置、尺寸和开启方式是否合理,是否与建筑外立面效果相协调。
楼梯的踏步尺寸、扶手高度等是否符合规范要求。
建筑节能设计是否符合相关标准。
2、结构专业基础形式和埋深是否合理,是否与地质勘察报告相符。
梁、柱、板的尺寸和配筋是否满足结构计算和规范要求。
后浇带的设置位置和处理方法是否恰当。
钢结构的连接节点和构件尺寸是否准确。
3、给排水专业给排水管道的布置是否合理,是否与其他专业的管线有冲突。
卫生器具的选型和布置是否符合使用要求和规范规定。
消防栓和喷淋系统的设置是否满足消防规范。
给排水管材的选用是否合理。
4、电气专业电气线路的敷设方式和走向是否合理,是否与其他专业的管线有交叉。
配电箱、开关柜的位置和尺寸是否合适,是否便于操作和维护。
照明灯具的布置和选型是否满足照度要求和节能标准。
防雷接地系统的设计是否符合规范要求。
5、暖通专业空调系统的选型和布置是否合理,是否满足室内温度和湿度的要求。
通风管道的尺寸和走向是否与其他专业的管线有冲突。
风机、空调机组等设备的选型和安装位置是否合适。
五、会审意见及处理结果1、建筑专业问题:一层平面图中,走廊宽度较窄,影响人员通行。
意见:将走廊宽度由 15 米增加至 18 米。
处理结果:设计单位同意修改,在修改后的图纸中予以体现。
问题:外立面窗户的分格形式不够美观。
工程名称江西普天工业园5#厂房日期2010年9 月17日序号图号图纸问题图纸问题交底1 建筑说明内门为铝合金门外加成品防火门,建议取消铝合金门取消铝合金门2 建筑说明工程做法:楼地面水磨石要求取消改金属耐磨地面。
改为金属耐磨地面3建筑说明内垟面:卫生间垟面要求贴瓷板、卫生间地面做一道防水层卫生间墙面贴瓷板至1800高,做防水层4 建筑说明顶棚:卫生间顶棚要求吊顶做轻钢龙骨防水石膏板5一层平面一层外垟变形缝做法详见赣04J101 1/27,有误,应该为2/27做法由①改②6 建筑说明窗C6020建议增加高度60公分改为6026,窗户提高至1m窗台由1000改为1200,窗高由2000改24007一层平面窗C5530且窗洞顶距离过近,放不下过梁,门窗洞顶挂板构造与窗平中安装不符,建议窗台增高30cm,为1.2m。
窗增高20cm为3.2m。
或过梁高60公分改为80公分窗台由900改1200,梁高由600改为8008 货梯电梯入口M1824、FM1521乙铲车运货不方便,要求加大到2430两门洞尺寸可加大为2400×30009 建施厂房大门,雨篷做法没有结构详图如何处理雨篷为轻钢雨篷10 结施4F轴交7轴KZ2轴线外120是否有误应为320签字栏建设单位监理单位设计单位施工单位工程名称江西普天工业园5#厂房日期2010年9 月17日序号图号图纸问题图纸问题交底11建施顶棚变形缝处按赣04J101 1/29施工可否同意12建施货运电梯坑建议要做防水,可否提供具体做法坑外围做防水,具体做法甲方定13结构说明地基与基础第4条、梁坑等结构构件与土壤接触的侧壁宜做砖模,请问安装模板可以么满堂开挖可安装模版14建施009、010、011A、F轴雨篷顶标高5.00?按5.0015建施12T-1 1-1剖1轴窗台900而011为1200?按120016结施87、8轴线沉降分两边梁,梁边对齐柱边,缝宽100请确认两对齐柱边,缝宽10017建施部分楼梯间设防火门,是否统一设防火门楼梯间做乙级防火门18建施3部分玻璃太大,施工中修改一下可否檩条分割可由现场调整,应保证可开启面积19建施52-7轴A、F轴外挑板,建施7轴平柱边,结施过8轴60公分按建施施工吗?按建施20结施003J-12表,布置图B为3200而大样3980?J-12中大样第一台阶尺寸560改为780,详见变更签字栏建设单位监理单位设计单位施工单位工程名称江西普天工业园5#厂房日期2010年9 月17日序号图号图纸问题图纸问题交底21结施003A、F交3~7(11~14)轴柱700到4.6m标高后为500?(按建施009.010)详见变更22结施004A列7轴320而003图为370?详见变更003图中J-12大样中A列7轴370应为320,630应为68023结施006大样一、二竖挂板标高17.9m应为18.1m?JKL8(7)梁配筋?1-1、2-2剖与平面不符(梁标号)大样一、二竖挂板标高应为18.5m,JKL8(7)梁配筋见变更,JKL4应该为JKL5,JKL5应该为JKL624结施0088轴大样三的位置与建施005-010图不符,大样三标高17.9m应为18.1m。

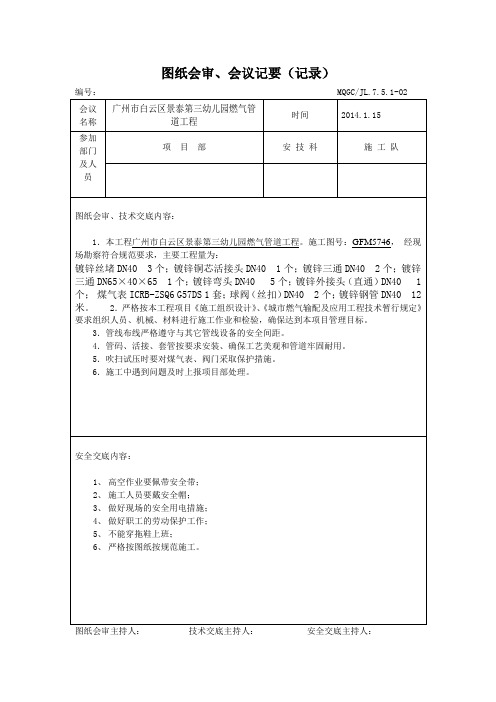

图纸会审、会议记要(记录)
编号: MQGC/JL.7.5.1-02
会议名称广州市白云区景泰第三幼儿园燃气管
道工程
时间2014.1.15
参加
部门
及人
员
项目部安技科施工队
图纸会审、技术交底内容:
1.本工程广州市白云区景泰第三幼儿园燃气管道工程。
施工图号:GFM5746,经现场勘察符合规范要求,主要工程量为:
镀锌丝堵DN40 3个;镀锌铜芯活接头DN40 1个;镀锌三通DN40 2个;镀锌三通DN65×40×65 1个;镀锌弯头DN40 5个;镀锌外接头(直通)DN40 1个;煤气表ICRB-ZSQ6 G57DS 1套;球阀(丝扣)DN40 2个;镀锌钢管DN40 12米。
2.严格按本工程项目《施工组织设计》、《城市燃气输配及应用工程技术暂行规定》要求组织人员、机械、材料进行施工作业和检验,确保达到本项目管理目标。
3.管线布线严格遵守与其它管线设备的安全间距。
4.管码、活接、套管按要求安装、确保工艺美观和管道牢固耐用。
5.吹扫试压时要对煤气表、阀门采取保护措施。
6.施工中遇到问题及时上报项目部处理。
安全交底内容:
1、高空作业要佩带安全带;
2、施工人员要戴安全帽;
3、做好现场的安全用电措施;
4、做好职工的劳动保护工作;
5、不能穿拖鞋上班;
6、严格按图纸按规范施工。
图纸会审主持人:技术交底主持人:安全交底主持人:。
设计图纸会审记录(二)GD220104-2囗囗序号审图意见会审确定30栋宿舍(±00以下)基坑支护会审内容1 YT-05图号、YT-06图号、1-1区段与2-2区段交楼位置(约25支桩)水泥搅拌桩重力式挡土墙是否按1-1区段大样图做法进行施工?包括插筋!其桩长多少?2 YT-10图号、YT-11图号5-5区段与-6-6区段交接位置(约35支桩)水泥搅拌桩是否按6-6区段大样图做法进行施工?包括钢管桩!其桩长多少!3 基坑支护说明(二)YT-02图号第八条土釘施工工艺第一点、土釘采用直径为8mm壁厚3.5mm的钢花管,其与各分区段图及土釘喷层混凝土连接大样图是否矛盾?2~5区段中有没有设计钢花管?如何布置?间距多少?钢花管的注浆要求工艺及压力值又是多少4 6-6区段图,YT-11图号,图中三道钢花管是否按基坑支护设计第八条土釘施工工艺要求进行施工?设计人员签名:(法人章)年月日承包单位签名:(法人章)年月日监理单位签名:(法人章)年月日建设单位签名:(章)年月日序号审图意见会审确定32栋宿舍(±00以下)基坑支护会审内容1 YT-06、YT-07图号、1-1区段、2-2区段水泥搅拌桩顶+7.75米、降低2.25米及1:1.5放坡位、现场场地条件无法满足施工要求、该区段的桩长及桩顶是否按原图纸进行施工?2YT-07图号2-2区段无水泥搅拌桩搭接大样及相关尺寸!3 YT-12图号、7-7区段局部坡顶已接近已建建筑物A6,是否改为其他支护方式?还是按图施工?4 YT-13图号、8-8区段无水泥搅拌桩搭接大样及相关尺寸!8-8区段部分区段已接近已建建筑物A3、场地条件限制,无法满足8-8区段支护施工条件,是否按原图纸施工?5 YT-11、YT-12、YT-13图号、6-6区段、8-8区段与7-7区段相交接位置的搅拌桩大样做法不明确!其桩长多少?设计人员签名:(法人章)年月日承包单位签名:(法人章)年月日监理单位签名:(法人章)年月日建设单位签名:(章)年月日。
单位工程名程主斜井井筒主持单位负责人参加单位设计单位:中煤国际工程集团沈阳设计院建设单位:山西煤炭运销集团沁水鑫基煤业有限公司监理单位:山西煤炭建设监理有限公司施工单位:(主、回风井)晋城宏圣建筑工程有限公司(副斜井)山西西山金信建筑有限公司图纸名称或图号序号主要问题及解决意见主斜井井筒平、剖、断面图及工程量表。
图号SI446-111-01参加单位人员(签字) 设计单位:建设单位:监理单位:施工单位:会审日期年月日单位工程名程副斜井井筒主持单位负责人参加单位设计单位:中煤国际工程集团沈阳设计院建设单位:山西煤炭运销集团沁水鑫基煤业有限公司监理单位:山西煤炭建设监理有限公司施工单位:(主、回风井)晋城宏圣建筑工程有限公司(副斜井)山西西山金信建筑有限公司图纸名称或图号序号主要问题及解决意见副斜井井筒平、剖、断面图及工程量表。
图号SI446-116-01参加单位人员(签字) 设计单位:建设单位:监理单位:施工单位:会审日期年月日单位工程名程回风斜井井筒主持单位负责人参加单位设计单位:中煤国际工程集团沈阳设计院建设单位:山西煤炭运销集团沁水鑫基煤业有限公司监理单位:山西煤炭建设监理有限公司施工单位:(主、回风井)晋城宏圣建筑工程有限公司(副斜井)山西西山金信建筑有限公司图纸名称或图号序号主要问题及解决意见回风斜井井筒平、剖、断面图及工程量表。
图号SI446-118-01参加单位人员(签字) 设计单位:建设单位:监理单位:施工单位:会审日期年月日图纸会审制度图纸会审制度,要求主持会审的单位作出会审记录,针对会审中提出的问题,经参加会审的单位共同研究决定,共同签字、盖章,打印成文。
一、项目监理部在接到工程图纸后,项目技术负责人应组织有关部门人员进行熟悉图纸和内部会审,及时对图纸提出的问题进行整理,并汇总意见,熟悉图纸的内容包括:1、建筑物的概况、位置、标高、平、立、剖面图的轴线尺寸、标高,详图的细部尺寸等有无错误或矛盾。
图纸会审记录
表B3-1 编号:001
由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:001
由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
图纸会审记录
表B3-1 编号:001
由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:001
由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
表B3-1 编号:001
由施工单位整理、汇总、各与会单位会签,并经各单位盖章,有关单位各保存一份。
