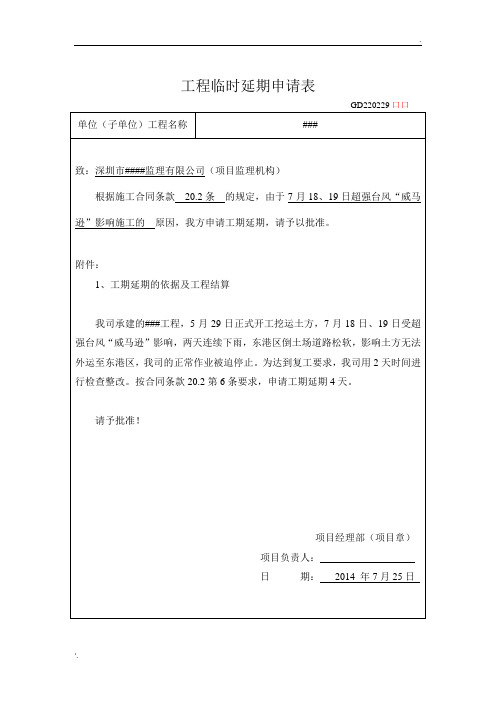

工程临时/最终延期报审表工程名称:嘉兴市****工程(道路部分)编号:
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。
工期顺延申请报告
致:嘉兴市***建设有限公司
浙江***管理有限公司
我公司进场后,于2016年2月1日正式开工,计划于2016年6月29日竣工,合同工期150日历天。
2016年12月9日进行竣工验收。
期间由于土地政策未处理、高压电杆未迁移、杭州G20峰会、以及规划验收等原因,由于以上的原因造成我方不能按照原合同按期完成,现申请工期顺延,主要顺延原因如下:
1、我公司于2016年2月1日进场对土路基进行清表,由于土地征迁及赔偿问题未处理好,致使我公司无法进场施工,致使工期延误43天。
2、在南江路主车道范围里有3根高压电杆及拉线未迁移,影响我道路基层、沥青面层的施工,致使我公司无法正常施工。
期间由于杭州G20峰会召开,根据嘉兴市建委的要求,全市建筑工程于2016年8月26日至2016年9月6日全部实行停工,由于以上两点我公司申请工期顺延46天。
3、本工程于2016年9月30日进行工程预验收,由于规划验收等原因,致使竣工验收延后,最终竣工验收日期为2016年12月9日,申请工期顺延70天。
根据本工程以上的实际情况,我方特向监理、业主单位申请将该工程工期顺延159天,望监理、业主单位予以批复!
承建单位:***有限公司
2016年12月10日。
