市政工程监理工作手册(含图表)
- 格式:docx
- 大小:1.07 MB
- 文档页数:73
工程施工现场监理工作手册工程施工现场监理工作手册1. 前言本手册旨在指导和规范工程施工现场监理工作,确保工程质量和工程安全,提高工程施工效率。
监理工作是工程施工过程中的重要环节,通过监理工作的开展,可以及时发现并纠正施工中的问题,确保工程按照设计要求进行施工,并保证施工过程中的合规性和质量合格标准。
本手册将详细介绍监理工作的各项内容和流程,以期提高监理人员的专业素养和工作水平。
2. 监理人员的职责和要求2.1 职责(1)根据施工合同和相关规定,负责对施工现场进行全面监督和管理;(2)对施工过程中的设计、材料、工艺和质量进行审核和控制;(3)检查施工进度,及时发现并纠正施工中的问题,确保施工进度按时进行;(4)与相关部门保持沟通,及时解决施工中出现的问题和纠纷;(5)妥善保管施工现场的文件、档案和资料,做好工程施工记录和报告。
2.2 要求(1)具备相关工程专业知识和技能,熟悉工程施工流程和规范要求;(2)具备较好的沟通能力和团队合作精神,能够与相关部门和施工方保持紧密联系;(3)具备较强的责任心和抗压能力,能够处理突发事件和紧急情况;(4)遵守法律法规和监理规定,保护工程的合法权益。
3. 监理工作流程3.1 准备工作(1)熟悉施工合同和相关规定,了解工程的设计要求和施工方案;(2)对施工现场进行现场勘察和检查,了解施工现场的地理环境和施工条件;(3)与施工方和相关部门进行沟通,明确双方的工作职责和要求。
3.2 施工前期监理(1)审核工程的施工图纸和设计变更,确保设计符合规范和安全要求;(2)审核工程的施工方案和施工组织设计,对施工工艺和施工方法进行检查和控制;(3)对施工材料进行检查和验收,确保材料符合质量标准和施工要求。
3.3 施工中期监理(1)监督施工现场的安全施工措施和防护措施,确保施工过程中的安全生产;(2)检查施工进度和施工质量,及时发现并纠正施工中的问题和不合格现象;(3)与施工方和相关部门保持沟通,解决施工过程中的问题和纠纷;(4)做好工程的质量验收,确保工程按照合同要求交付使用。

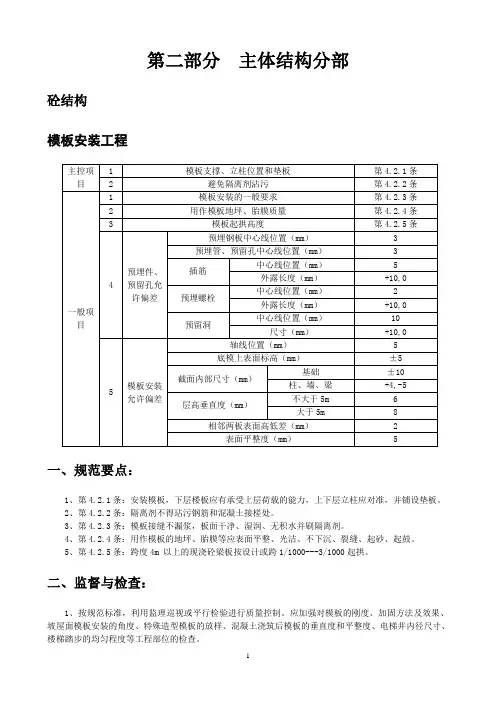

工程监理工作手册(DOC 41页)第二部分主体结构分部砼结构模板安装工程主控项目1 模板支撑、立柱位置和垫板第4.2.1条2 避免隔离剂沾污第4.2.2条一般项目1 模板安装的一般要求第4.2.3条2 用作模板地坪、胎膜质量第4.2.4条3 模板起拱高度第4.2.5条4预埋件、预留孔允许偏差预埋钢板中心线位置(mm)3预埋管、预留孔中心线位置(mm)3插筋中心线位置(mm)5外露长度(mm)+10,0预埋螺栓中心线位置(mm)2 外露长度(mm)+10,0预留洞中心线位置(mm)10 尺寸(mm)+10,05 模板安装允许偏差轴线位置(mm) 5 底模上表面标高(mm)±5截面内部尺寸(mm)基础±10柱、墙、梁+4,-5 层高垂直度(mm)不大于5m 6大于5m 8 相邻两板表面高低差(mm)2表面平整度(mm) 5一、规范要点:1、第4.2.1条:安装模板,下层楼板应有承受上层荷载的能力,上下层立柱应对准,并铺设垫板。
2、第4.2.2条:隔离剂不得玷污钢筋和混凝土接槎处。
3、第4.2.3条:模板接缝不漏浆,板面干净、湿润、无积水并刷隔离剂。
4、第4.2.4条:用作模板的地坪、胎膜等应表面平整、光洁、不下沉、裂缝、起砂、起鼓。
5、第4.2.5条:跨度4m 以上的现浇砼梁板按设计或跨1/1000---3/1000起拱。
二、监督与检查:1、按规范标准,利用监理巡视或平行检验进行质量控制。
应加强对模板的刚度、加固方法及效果、坡屋面模板安装的角度、特殊造型模板的放样、混凝土浇筑后模板的垂直度和平整度、电梯井内径尺寸、楼梯踏步的均匀程度等工程部位的检查。
2、宜进行平行检验,平行检验时首层必检,其他检验批根据施工实际由施工、监理共同确定,共同执行。
3、应将平行检验、质量问题处理记入监理日记。
三、质量验收:1、资料审核:检查材料及工程报验的内容和签认手续是否完整、齐全;质量是否符合要求;检验批验收记录中主控项目、一般项目是否抽检合格;施工操作依据、质量验收记录是否完整。
第二部分主体结构分部砼结构模板安装工程一、规范要点:1、第4.2.1条:安装模板,下层楼板应有承受上层荷载的能力,上下层立柱应对准,并铺设垫板。
2、第4.2.2条:隔离剂不得玷污钢筋和混凝土接槎处。
3、第4.2.3条:模板接缝不漏浆,板面干净、湿润、无积水并刷隔离剂。
4、第4.2.4条:用作模板的地坪、胎膜等应表面平整、光洁、不下沉、裂缝、起砂、起鼓。
5、第4.2.5条:跨度4m 以上的现浇砼梁板按设计或跨1/1000---3/1000起拱。
二、监督与检查:1、按规范标准,利用监理巡视或平行检验进行质量控制。
应加强对模板的刚度、加固方法及效果、坡屋面模板安装的角度、特殊造型模板的放样、混凝土浇筑后模板的垂直度和平整度、电梯井内径尺寸、楼梯踏步的均匀程度等工程部位的检查。
2、宜进行平行检验,平行检验时首层必检,其他检验批根据施工实际由施工、监理共同确定,共同执行。
3、应将平行检验、质量问题处理记入监理日记。
三、质量验收:1、资料审核:检查材料及工程报验的内容和签认手续是否完整、齐全;质量是否符合要求;检验批验收记录中主控项目、一般项目是否抽检合格;施工操作依据、质量验收记录是否完整。
2、工程验收:检查数量:主控项目及一般项目中的1、2项均全数检查,其余按10%且不少于3个。
检查方法:观察、钢尺量、拉线或水准仪检测。
四、资料构成模板安装报验申请表附件一:模板安装工程检验批质量验收记录表附件二:施工检查记录(可不填写)工程平行检验记录模板拆除工程一、规范要点:1、第4.3.1条:底板及支架拆除时砼强度应符合设计及规范要求。
2、第4.3.2条:后张法预应力构件,侧模宜张拉前拆;底模支架执行施工技术方案,且应在建立预应力后拆。
3、第4.3.3条:后浇带拆模应执行施工技术方案。
4、第4.3.4条:拆模时应保证混凝土不受损害。
5、第4.3.5条:拆模时,不应对楼层形成冲击荷载。
材料宜分散堆放,及时清运。
二、监督与检查:1、利用监理巡视,检查模板的拆除时间、方法是否符合规范及《施工技术方案》要求。

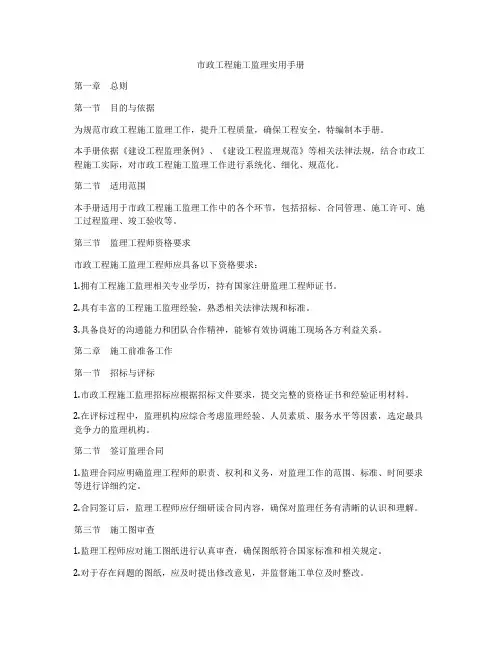

市政工程施工监理实用手册第一章总则第一节目的与依据为规范市政工程施工监理工作,提升工程质量,确保工程安全,特编制本手册。
本手册依据《建设工程监理条例》、《建设工程监理规范》等相关法律法规,结合市政工程施工实际,对市政工程施工监理工作进行系统化、细化、规范化。
第二节适用范围本手册适用于市政工程施工监理工作中的各个环节,包括招标、合同管理、施工许可、施工过程监理、竣工验收等。
第三节监理工程师资格要求市政工程施工监理工程师应具备以下资格要求:1.拥有工程施工监理相关专业学历,持有国家注册监理工程师证书。
2.具有丰富的工程施工监理经验,熟悉相关法律法规和标准。
3.具备良好的沟通能力和团队合作精神,能够有效协调施工现场各方利益关系。
第二章施工前准备工作第一节招标与评标1.市政工程施工监理招标应根据招标文件要求,提交完整的资格证书和经验证明材料。
2.在评标过程中,监理机构应综合考虑监理经验、人员素质、服务水平等因素,选定最具竞争力的监理机构。
第二节签订监理合同1.监理合同应明确监理工程师的职责、权利和义务,对监理工作的范围、标准、时间要求等进行详细约定。
2.合同签订后,监理工程师应仔细研读合同内容,确保对监理任务有清晰的认识和理解。
第三节施工图审查1.监理工程师应对施工图纸进行认真审查,确保图纸符合国家标准和相关规定。
2.对于存在问题的图纸,应及时提出修改意见,并监督施工单位及时整改。
第三章施工过程监理第一节施工前准备1.监理工程师应在施工前对工程现场进行仔细勘查,熟悉工程情况,制定监理计划。
2.施工前,应对施工单位的施工方案、材料、设备等进行审核,确保符合规范要求。
第二节施工过程监督1.监理工程师应定期巡查施工现场,检查施工质量、进度和安全情况。
2.对施工中发现的问题或质量缺陷,应及时向施工单位提出整改要求,并记录整改情况。
第三节工程验收与资料归档1.监理工程师应参与工程竣工验收工作,对工程质量进行综合评定。

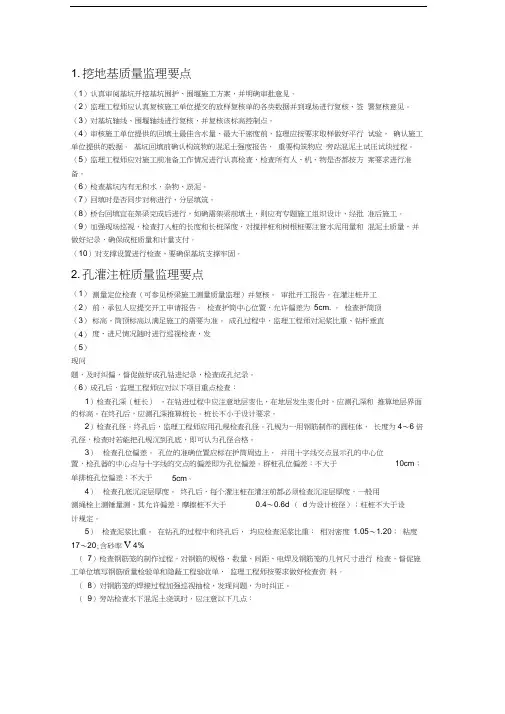

1. 挖地基质量监理要点(1)认真审阅基坑开挖基坑围护、围堰施工方案,并明确审批意见。
(2)监理工程师应认真复核施工单位提交的放样复核单的各类数据并到现场进行复核、签 署复核意见。
(3)对基坑轴线、围堰轴线进行复核,并复核该标高控制点。
(4)审核施工单位提供的回填土最佳含水量、最大干密度前,监理应按要求取样做好平行 试验, 确认施工单位提供的数据。
基坑回填前确认构筑物的混泥土强度报告, 重要构筑物应 旁站混泥土试压试块过程。
(5)监理工程师应对施工前准备工作情况进行认真检查,检查所有人、机、物是否都按方 案要求进行准备。
(6)检查基坑内有无积水、杂物、淤泥。
(7)回填时是否同步对称进行,分层填筑。
(8)桥台回填宜在架梁完成后进行,如确需架梁前填土,则应有专题施工组织设计,经批 准后施工。
(9)加强现场巡视,检查打入桩的长度和长桩深度,对搅拌桩和树根桩要注意水泥用量和 混泥土质量,并做好纪录,确保成桩质量和计量支付。
(10)对支撑设置进行检查,要确保基坑支撑牢固。
2. 孔灌注桩质量监理要点(1) (2) (3) (4)(5)现问题,及时纠偏,督促做好成孔钻进纪录,检查成孔纪录。
(6)成孔后,监理工程师应对以下项目重点检查:1)检查孔深(桩长) 。
在钻进过程中应注意地层变化,在地层发生变化时,应测孔深和 推算地层界面的标高。
在终孔后,应测孔深推算桩长。
桩长不小于设计要求。
2)检查孔径。
终孔后,监理工程师应用孔规检查孔径。
孔规为一用钢筋制作的圆柱体, 长度为4〜6倍孔径,检查时若能把孔规沉到孔底,即可认为孔径合格。
3) 检查孔位偏差。
孔位的准确位置应标在护筒周边上, 并用十字线交点显示孔的中心位置,检孔器的中心点与十字线的交点的偏差即为孔位偏差。
群桩孔位偏差:不大于10cm ; 单排桩孔位偏差:不大于 4) 检查孔底沉淀层厚度。
终孔后,每个灌注桩在灌注前都必须检查沉淀层厚度,一般用 测绳栓上测锤量测,其允许偏差:摩擦桩不大于0.4〜0.6d ( d 为设计桩径);柱桩不大于设 计规定。

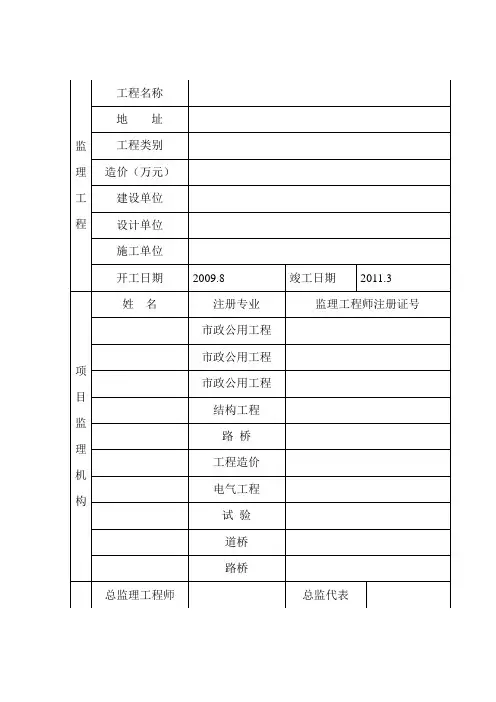

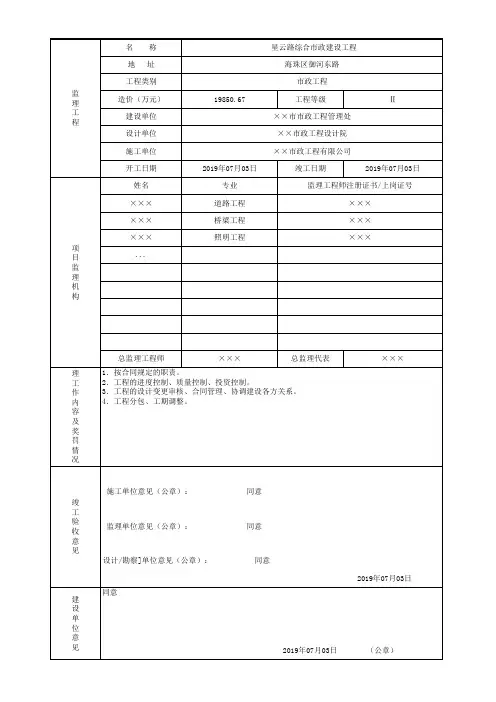

市政工程监理工作手册第一部分开工前准备阶段监理工作内容一、根据合同及中标通知书(或直接发包通知书)准备下列材料:1、监理合同(竣工验收时需准备原件)及中标通知书(或直接发包通知书)复印件;2、企业资质证书、营业执照复印件;3、监理部人员上岗证复印件;4、总监授权委托书及见证取样人员授权委托书。
注:以上复印件全部需加盖公司公章。
二、监理工作准备及施工资料审核1、编制监理规划、监理实施细则(河道挡墙、道路、管线、桥梁及其他专业)、安全监理细则(超过一定规模的危险性较大的分部分项工程需单独编制安全监理实施细则)、监理旁站方案(需旁站工序常规有砼浇筑、沟槽回填、水稳摊铺、沥青摊铺、管道功能性试验、水泥深层搅拌桩、各类预制桩的沉入施工、钻孔灌注桩等);2、熟悉设计图纸、相应的规范和标准图集、地方性法规(含建设单位及质监、安监部门的各项规定);参加图纸会审和设计交底会议,对图纸中存在的问题做好记录,汇总整理图纸会审和设计交底会议纪要并经参建各方会签。
3、审查施工单位申报的施工组织设计(方案),提出审查意见,经总监审核签认后上报建设单位(表A2),方案还包括冬季或雨季施工方案、首道工序施工方案、应急预案、临时用电方案等;其余分部分项的施工方案可根据施工进度逐项申报。
(施工组织设计应根据合同、标书、设计文件和有关施工的法规、标准、规范、规程及现场实际条件编制。
内容应包括:工程概况规模特点、施工平面布置图、施工部署、施工方案、保证质量和安全的保障体系与技术措施、必要的专项施工设计、以及环境保护、交通疏导等。
深基坑专家论证方案:工程概况、开挖工艺、排水方案、围护方案、稳定边坡及防护桩垂直开挖后防护方案、安全保证措施(安全保障体系、施工机械安全措施、施工人员及施工现场安全措施))4、审批施工单位提呈的开工报审表。
审批前,下列材料必须已经审查通过。
工程施工组织设计、首道工序的分项施工方案、项目部施工安全管理体系、工程用材料和设备、施工测量、工程安全防护措施费使用计划报审表等附件:(1)项目经理部管理人员情况一览表及有关证件。
(2)进场材料、设备的名称、数量、规格和性能一览表。
(3)特殊工种人员的姓名、上岗证一览表及有关证件。
(4)施工合同对以上3条内容的对应要求。
5、审查承包单位现场项目管理机构的质量管理体系、技术管理体系和质保体系,内容包括:(1)质量管理、技术管理和质量保证的组织机构;(2)质量管理、技术、安全管理制度;6、(分包工程开工前)审查分包单位资格报审表和分包单位有关资质资料(表A3)时应审查以下内容,并由总监予以签认。
:(1)分包单位的营业执照、企业资质等级证书、特殊行业施工许可证、安全生产许可证;(2)分包单位业绩;(3)拟分包工程的内容和范围;(4)专职管理人员和特种作业人员的资格证、上岗证。
7、参与现场交桩;8、对承包单位报送的测量放线控制成果及保护措施进行检查,符合要求时专监予以签认:(1)承包单位专职测量人员岗位证书及测量设备检定证书;计量器具和检测设备,必须经计量检定、校准合格后方可使用。
(2)复核控制桩的校核成果、保护措施及平面控制网、高程控制网和临时水准点的测量成果。
(表A4)9、识别危险性较大的分部分项工程及超过一定规模的危险性较大的分部分项工程。
危险性较大的分部分项工程应在施工前对承包单位单独编制的安全施工方案进行审查;超过一定规模的危险性较大的分部分项工程应督促施工单位组织专家进行论证审查(在市政工程中主要是开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程;采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程;起重量300kN及以上的起重设备安装工程;顶管;大型沉井、泵站的顶板混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上(板厚≥30cm);集中线荷载20kN/m及以上(梁的截面积≥0.52m2)。
);10、参加第一次工地会议,起草第一次工地会议纪要,并经与会各方代表会签。
(第一次工地会议内容详见《建设工程监理规范》5.2.10)11、建设单位组织的地下管线交底工作。
建设单位应向施工单位提供施工影响范围内地下管线(构筑物)及其他公共设施资料,施工单位应采取措施加以保护。
(道路要求:开工前,建设单位应向施工单位提供施工现场及其毗邻区域内各种地下管线等建(构)筑物的现况详实资料和地勘、气象、水文观测资料,并约请相关设施管理单位向施工、监理单位的有关技术管理人员进行详细的交底;研究确定施工区域内地上、地下管线等建(构)筑物的拆移或保护、加固方案,形成文件, 并予以实施。
)第二部分施工阶段监理工作内容(新北区)一、常规控制工作1、对进场的原材料合格证(质保资料)进行检查,并及时见证取样送检;(1)水泥:同厂、同等级、同品种、同批号且连续进场的袋装水泥为不超过200t/批,散装为不超过500t/批,水泥出厂超过三个月应进行复验。
(2)热轧钢筋:同牌号、同炉号、同规格为不大于60t/批,不足60t时应与实际使用量相近。
(3)电弧焊接:不大于300个/批,不足300个时按一批计算。
(4)砂、石、块石:不超过400m3或600t/批。
(5)生石灰:200t/批,不足200 t按一批计算。
(6)混凝土侧平石:同一类别、同一规格、同一品种按20000块/批。
(7)混凝土普通砖:15万块/批。
(8)水泥稳定碎石:合格工程中按成品材料的组成各做一批,市优工程则按各组成材料的用量分别均不超过400m3或600t/批。
(9)沥青混合料:每天每品种抽检一次马歇尔试验。
组成的各种原材料各检测一次。
(10)雨、污水管材各品种及各种井盖座均需抽检一次(球墨铸铁管除外)。
(11)桥梁上的橡胶支座检测一套。
(12)区分管道附属构筑物50m3/批制作试块与给水排水构筑物的概念砌筑砂浆按100m3/批制作试块,构筑物类型相同且单个砌体不足30 m3时,该类型构筑物可按累计100m3/批制作试块。
(13)普通商品混凝土按100m3/批制作试块,不足100 m3按一批计算。
抗渗混凝土按500 m3/批,且每项工程不得少于两组。
(14)土工标准击实试验;灰剂量标准曲线试验、灰土标准击实试验;2、审批总进度计划,审核施工单位上报的月度进度计划、周进度计划(包括材料进场计划),并对进度计划进行可行性评估,及时对进度实际情况比对,如有滞后,分析进度滞后原因,督促施工单位采取有效赶工措施;3、根据第一次工地会议的要求,组织建设单位、施工单位每月召开工地例会,并整理例会会议纪要并经与会各单位会签;如发生质量、安全、进度、造价施工技术等重大偏差,及时组织各方召开专题会议。
4、组织施工单位、建设单位,(必要时组织设计单位、质检站、监测站)进行各道工序的验收;5、每月进行不少于两次安全巡查并做好巡查记录,存在的问题要求整改,并下发安全文明类监理工程师通知单;6、日常工地巡查;7、对各道工序进行平行检验,并对数据进行整理记录;8、对关键工序的施工做到全程旁站,并整理好旁站记录(市政工程需旁站的工序主要有混凝土浇注、土方回填、水泥稳定碎石层摊铺、沥青层摊铺、水泥深层搅拌桩、各类预制桩的沉入施工、钻孔灌注桩等);9、每月25号整理好监理月报,月报中应对所有内容进行详细论述;10、每月20号前对承包单位上报的月度计量申报进行审核,确认当月的合格工程量;11、对工程中存在的质量问题要求施工单位整改,必要时下发质量类监理工程师通知单;12、及时做好台帐(材料进场台帐、见证取样台帐、试验检测台帐(合格与不合格应分别记录))的归类、收集、整理工作;13、若现场需要签证,及时与建设单位沟通,并组织施工、建设(包括内审)、设计、城建处、监察室、跟踪审计等单位进行现场测量签证(与建设单位的要求相符即可);14、每日将施工内容上报至新北区质监站群,当天若有原材料检测、现场取样,至少提前2小时上报至建设单位检测群(新北区要求);15、及时整理好监理内部资料,每月月底接受建设单位的监理资料月度考核(新北区要求)。
二、给排水管道及附属构筑物工程控制流程及要点1、对进场的管材、管道附件、构配件和主要原材料进行进场验收。
验收时检查产品的质量合格证书、性能检验报告、使用说明书等,并按照取样规定进行取样复检,验收合格后方可使用。
新北区在砼管材等混凝土构件进场之后应通知质监站到现场进行随机取样并做标记,并将做有标记的管材进行送检,监理单位应会同施工、建设、新北区质监站等单位见证试验过程;污水管材进场后应及时送样到市排水公司进行检测,经检测合格后方可使用(球墨铸铁一般为排水公司指定品牌,无须复检)。
2、对管道沟槽开挖进行检查:沟槽开挖至设计标高时,应对沟槽的底高程、尺寸、土质进行检查,发现土质与勘察报告不符或其他异常情况应通知建设单位会同上述单位研究处理措施;预防验槽要求特别是桥梁基坑,堆土距沟槽边缘不小于0.8米,高度小应超过1.5米土方开挖方案的主要内容:a、沟槽施工平面布置图及开挖断面图、开挖方法及堆土要求b、无支护沟槽的边坡要求、有支护沟槽的边坡形式、结构、支拆方法及安全措施。
c、施工设备的机具型号、数量及施工要求d、不良土质地段沟槽开挖采取的护坡和防止沟槽坍塌的安全技术措施e、施工安全、文明施工、沿线管线及构(建)筑物的保护要求等3、管道交叉处理:满足管道间最小净距要求,且按有压管道避让无压管道、支管道避让主干线管道、小口径管道避让大口径管道的原则处理;施工过程中对既有管道进行保护时所采取的措施应征求有关单位的意见4、管道基础施工的控制混凝土基础:(1)严格按照设计图纸与图集规定的基础型式、强度标号等要求对施工单位基础浇筑施工进行监理;砼施工前重点检查内容为检查井的落底部分是否施工完成并符合要求、管中心线定位及检查井定位是否正确、模板安装是否稳固、模板尺寸是否符合规范要求等。
(2)管基通常分二次浇筑。
先浇筑平基,待管道铺设完成后,再浇筑稳管砼并将管口抹带中的钢丝网置入稳管砼中;(3)当钢筋混凝土管为承插式时,要注意确保管内底标高符合设计要求;当采用超深开挖沟槽保证承插管道管内底标高方法时,应确保达到设计所要求的混凝土角度;(4)混凝土浇筑过程中应全程旁站,并应督促施工单位及时有效振捣,按要求见证制作试块,并及时做好混凝土浇筑旁站记录;砂石基础:(1)对进场的砂石原材料进行检查,砂为中粗砂,碎石粒径应符合设计及图集要求;(2)砂石铺设之前对槽底进行检查,槽底高程及槽宽须符合设计要求,且不应有积水;(3)管道有效支承角范围必须用中粗砂填充插捣密实,与管底紧密接触,不得用其他材料填充。
(参考最新图集为S01-2012)5、管道交叉注意事项:6、同槽施工管线注意事项:7、管道安装控制钢筋混凝土管安装控制要点:(1)柔性接口钢筋混凝土管控制要点:安装前,承口内工作面、插口外工作面应清洗干净,承口朝向上水位;套在插口上的橡胶圈应平直、无扭曲,应正确就位;安装后放松外力,管节回弹不得大于10mm,且橡胶圈应在承、插口工作面上;(2)管道排铺后应进行调整,确保管中心线、流水标高、整体直顺度满足要求;管道伸入检查井内的长度满足标准图集中的要求;(3)刚性接口钢筋混凝土管控制要点:a、钢丝网水泥砂浆抹带接口材料符合下列规定:选用粒径0.5~1.5mm,含泥量不大于3%的洁净砂;选用网格10*10mm、丝径为20号的钢丝网;水泥砂浆配合比满足设计要求;b、抹带施工前应将管口的外壁凿毛、洗净(应在铺设前完成凿毛工作);钢丝网端头应在浇筑管座时置入混凝土内(见标准图集)。
