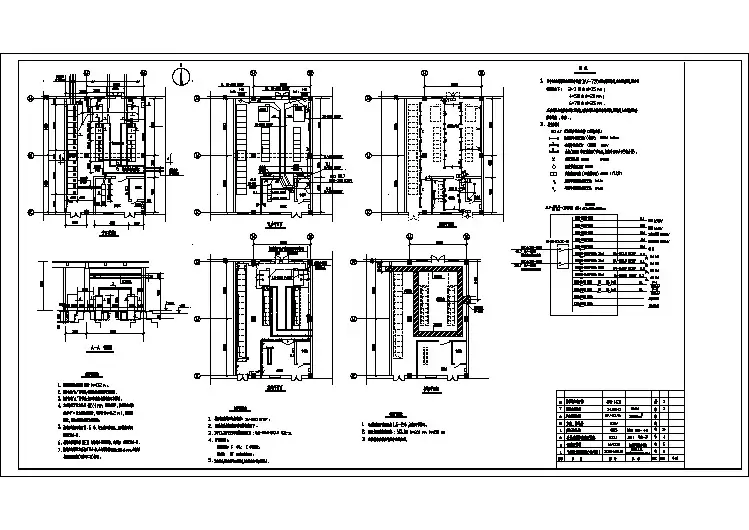

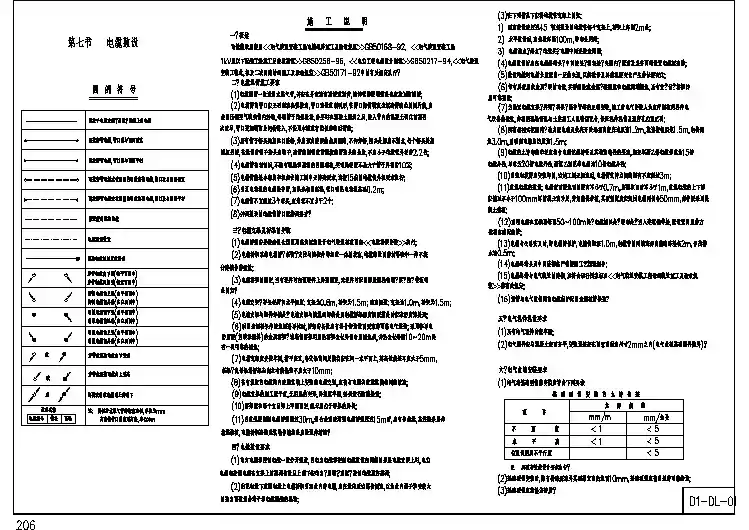

图 例 符 号明敷于电缆支架、吊架、桥架上的电缆明敷穿管电缆,管口段与图面垂直明敷穿管电缆,管口段与图面平行暗敷穿管电缆或被遮蔽的明敷穿管电缆,管口段与图面垂直暗敷穿管电缆或被遮蔽的明敷穿管电缆,管口段与图面平行被遮蔽引(在平面图中)穿管电缆向里引(在立面图中)穿管电缆向外引(在立面图中)穿管电缆向上引(在平面图中)明敷电缆向下引(在平面图中)明敷电缆向里引(在立面图中)明敷电缆向上引(在平面图中)明敷电缆向外引(在立面图中)穿管或明敷电缆由下引来穿管或明敷电缆由上引来穿管或明敷电缆引上并引下电缆标号 管径 高程注: 管径指水煤气管的标称直径,单位为mm设备名称 高程指管口的绝对高程,单位为m施 工 说 明一、概述电缆敷设应遵照<<电气装置安装工程电缆线路施工及验收规范>>GB50168-92, <<电气装置安装工程二、电缆埋管施工要求(1)电缆埋管一般选用水煤气管,并应在外表涂防腐漆或沥青,镀锌管锌层剥落处也应涂以防腐漆;(2)电缆管的管口应无毛刺和尖锐棱角,管口宜做成喇叭形,在管口加管帽或金属套管或金属圆片前,应 使用压缩空气吹去管内污物,每根管子均须检验,必要时在混凝土浇筑之后,进入管内的混凝土硬化前需再次吹尽,管口要加帽防止污物进入,不能用木塞或者类似的临时管盖;(3)所有管子接头均应丝口连接,并应形成连续的金属通路,不许焊接,接头处都应不漏水,每个接头处应刷红丹漆,在埋设前管子接头应晾干,套管的短管或带螺纹的管接头的长度,不应小于电缆管外径的2.2倍;(4)电缆管在弯制后,不应有裂缝和显著的凹瘪现象,其弯扁程度不易大于管子外径的10%;(5)电缆管的最小弯曲半径如在施工图中无特殊要求,均按15倍的电缆管外径要求执行;五、电气埋件埋设要求(1)所有电气埋件均应牢固;(2)电气埋件应与混凝土表面齐平,安装误差应在图示高程和尺寸2mm之内(电气盘柜基础埋件除外)。六、电气盘箱安装要求(1)电气盘基础型钢的安装应符合下列要求:基 础 型 钢 安 装 的 允 许 偏 差项 目不 直 度水 平 度位置误差及不平行度允 许 偏 差mm/mmm/全长注 环型布置按设计要求执行。(2)基础型钢安装后,除有特殊要求外其顶部宜高出地面10mm,基础型钢应有明显的可靠接地;三、电缆支架及桥架的安装(1)电缆桥架的安装参照全国通用建筑标准设计电气装置标准图集<<电缆桥架安装>>执行;(2)电缆桥架系指电缆桥、托臂、支柱与连接件等组成一体的统称,电缆敷设图的材料表中一律不统计连接件的数量;(3)电缆桥架的固定,当有埋件时在预埋件上焊接固定,无埋件时采用膨胀螺栓在墙、梁、柱、楼板等(1)电力电缆和控制电缆一般分开敷设,当电力电缆和控制电缆敷设在同侧的多层电缆支架上时,电力电缆和控制电缆在支架上的排列位置从上到下按电力、照明、直流、控制电缆顺序排列;四、电缆敷设要求(2)由配电盘下或配电盘上电缆桥架引至盘内的电缆,应在盘内适当部位固定,以免盘内端子承受较大的拉力而使设备端子和电缆接线的松动;(3)在下列情况下应将电缆在支架上固定: 1) 垂直敷设或超过45 倾斜敷设的电缆在每个支架上.桥架上每隔2m处;2) 水平敷设时,直线段每隔100m,转弯处两端;3) 电缆始点、终点、电缆头、电缆中间连接盒两侧;(4)电缆支架、桥架托臂间水平间距:支架为0.8m,桥架为1.5m;垂直间距:支架为1.0m,桥架为1.5m;(4)电缆敷设后应在电缆终端头、中间接头、转弯处、夹层内、隧道及竖井两端设置电缆标志牌;(5)电缆支架与埋件焊接处、电缆支架与接地线焊接处及电缆桥架防腐层脱落处均应涂防腐漆处理;(5)敷设电缆时电缆长度应留一定的余量,以便检修及补偿温度变化产生的长度变化;(6)带有屏蔽层或金属铠装的电缆,其屏蔽层或金属铠装层应在电缆两端接地,所有支、吊、桥架均(7)为保证电缆支架、井架、桥架、保护管等的正确安装,施工前电气安装人员应仔细核对各种电(6)引至电动机的电缆保护管,如果未标出高程,管口高出电动机基础0.2m;气设备的位置,并根据现场情况与土建施工人员密切配合,保证埋件埋管及预留孔位置正确;(8)所有悬挂式控制箱、动力配电箱及铁壳开关悬挂高度底边距地1.2m,就地按钮距地1.5m,电铃距地3.0m,照明配电箱底边距地1.5m;< 1< 1< 5< 5< 5(7)电缆管不宜超过3个弯头,直角弯不宜多于2个;(9)电缆的允许弯曲半径应符合电缆绝缘特性及其构造特性的要求,如交联聚乙烯电缆多芯为15倍电缆外径,单芯为20倍电缆外径,聚氯乙烯绝缘电缆为10倍电缆外径;(6)采用金属桥架作接地回路导体时,桥架的各段应有符合接地截面要求的可靠电气连接;采用非导电防腐层(如喷涂塑料)的金属桥架、玻璃钢桥架时应沿桥架全长另设专用接地线,并沿全长每隔10~20m处有一次可靠的接地;(8)并列敷设的电缆管管口应排列整齐。(7)电缆支架应安装牢固,横平竖直,各支架的同层横档应在同一水平面上,其高低偏差不应大于5mm, 托架、支吊架沿桥架走向左右的偏差不应大于10mm;(8)在有坡度的电缆沟内或建筑物上安装的电缆支架,应有与电缆沟或建筑物相同的坡度;(9)电缆支架的加工应平直,无明显的变形,焊接应牢固,必须进行防腐处理;(10)桥架应在每个支吊架上牢固固定,螺母应位于桥架的外侧;(11)当直线段钢制电缆桥架超过30m,铝合金或玻璃钢电缆桥架超过15m时,应有伸缩缝,其连接采用伸缩连接板,电缆桥架跨越建筑物伸缩缝处应设置伸缩缝。(10)明敷电缆管应安装牢固,当施工图无规定时,电缆管支持点间的距离不宜超过3m;(11)直埋电缆的敷设:电缆表面距地面的距离不小于0.7m,穿越农田时不小于1m,直埋电缆的上下部应铺以不小于100mm厚的软土或沙层,并加盖保护板,其覆盖宽度应超过电缆两侧各50mm,保护板采用混(12)直埋电缆在直线段每隔50~100m处、电缆接头处、转弯处、进入建筑物等处,应设置明显的方位标志或标志桩;(13)电缆与公路交叉时,穿电缆管保护,电缆管埋深1.0m,电缆管的两端宜伸出道路路基各2m,伸出排水沟0.5m;(14)电缆终端头及中间连接盒严格按照工艺规程制作;(15)电缆终端与电气装置的连接,应符合现行国家标准<<电气装置安装工程母线装置施工及验收规范>>的有关规定;或或或1kV及以下配线工程施工及验收规范>>GB50258-96, <<电力工程电缆设计规范>>GB50217-94,<<电气装置(16)钢管与电气设备间的电缆保护采用金属软管保护。安装工程盘,柜及二次回路结线施工及验收规范>>GB50171-92中的有关规定执行。(3)基础型钢应涂黑漆防腐。D1-DL-01第七节 电缆敷设206处固定;应可靠接地;凝土盖板;
