冻结法施工技术嘿,朋友们!今天咱来聊聊冻结法施工技术。
这玩意儿可神奇啦,就好像给大地施了个魔法,让它乖乖听话。
你想想看,那泥土本来松松软软的,要在上面搞建设可不容易,一个不小心就塌啦陷啦。
可冻结法施工技术一来,就像给泥土穿上了一层坚硬的冰铠甲。
这层冰铠甲可厉害啦,能让泥土变得坚固无比,就跟石头似的,咱就可以在上面放心大胆地施工啦。
它是怎么做到的呢?其实就是利用一些特殊的设备和材料,把泥土里的水分给冻成冰。
这就好比冬天的时候,水会结成冰一样。
只不过这个过程是咱人为控制的。
这可需要技术和经验呢,可不是随随便便就能弄好的。
比如说吧,你得知道用什么温度去冻,温度太高了不行,冻不起来;温度太低了也不行,容易把其他东西也给弄坏了。
而且还要掌握好时间,冻的时间短了不结实,长了又浪费资源。
这就跟做饭似的,火候和时间都得恰到好处,才能做出美味的菜肴。
还有啊,冻结法施工也不是一劳永逸的。
在施工过程中,你还得时刻注意着这层冰铠甲的情况。
要是它有一点点松动或者融化的迹象,那可得赶紧采取措施,不然可就麻烦啦。
这就好像你穿了一件新衣服,得小心呵护着,别给弄脏弄破了。
再说说这冻结法施工技术的好处吧。
它能让一些本来很难施工的地方变得容易起来。
比如说在地下水位高的地方,或者是地质条件复杂的地方,用了它,就能大大提高施工的安全性和效率。
这可真是帮了大忙啦!而且啊,它还很环保呢。
比起其他一些施工方法,它不会产生那么多的废弃物和污染。
这多好啊,既干了活,又保护了环境,一举两得。
不过呢,任何事情都有两面性,冻结法施工技术也不例外。
它的成本可不低啊,那些设备和材料都不便宜。
而且要是操作不当,还可能会出现一些问题,比如冰铠甲突然破裂啦,那可就糟糕啦。
但咱不能因为这些就否定它呀,就像咱不能因为走路可能会摔跤就不走路了吧。
只要咱认真学习,掌握好技术,这些问题都是可以避免的。
总之呢,冻结法施工技术是个很有用的东西。
它就像一把神奇的钥匙,能打开很多施工难题的大门。

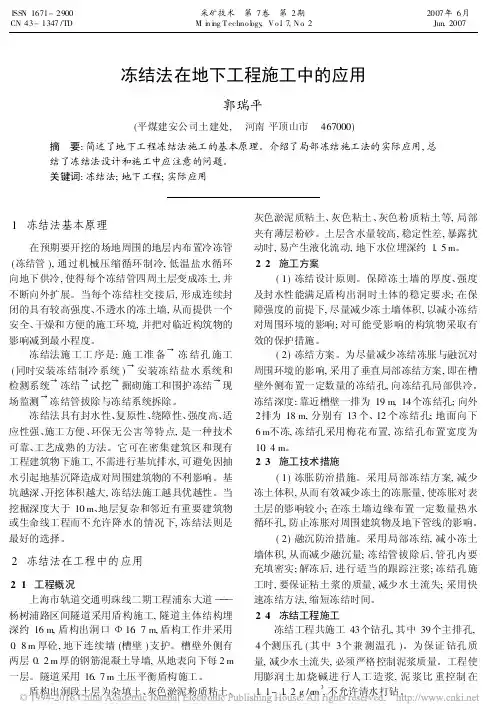

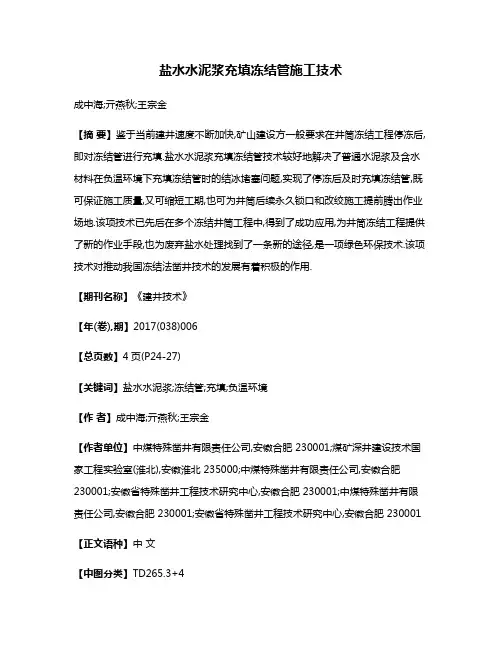

盐水水泥浆充填冻结管施工技术成中海;亓燕秋;王宗金【摘要】鉴于当前建井速度不断加快,矿山建设方一般要求在井筒冻结工程停冻后,即对冻结管进行充填.盐水水泥浆充填冻结管技术较好地解决了普通水泥浆及含水材料在负温环境下充填冻结管时的结冰堵塞问题,实现了停冻后及时充填冻结管,既可保证施工质量,又可缩短工期,也可为井筒后续永久锁口和改绞施工提前腾出作业场地.该项技术已先后在多个冻结井筒工程中,得到了成功应用,为井筒冻结工程提供了新的作业手段,也为废弃盐水处理找到了一条新的途径,是一项绿色环保技术.该项技术对推动我国冻结法凿井技术的发展有着积极的作用.【期刊名称】《建井技术》【年(卷),期】2017(038)006【总页数】4页(P24-27)【关键词】盐水水泥浆;冻结管;充填;负温环境【作者】成中海;亓燕秋;王宗金【作者单位】中煤特殊凿井有限责任公司,安徽合肥 230001;煤矿深井建设技术国家工程实验室(淮北),安徽淮北 235000;中煤特殊凿井有限责任公司,安徽合肥230001;安徽省特殊凿井工程技术研究中心,安徽合肥 230001;中煤特殊凿井有限责任公司,安徽合肥 230001;安徽省特殊凿井工程技术研究中心,安徽合肥 230001【正文语种】中文【中图分类】TD265.3+4人工地层冻结法是我国矿山建设中采用的主要特殊凿井工法,通常它采用盐水(冷媒剂)循环系统,将地面冷冻站制取的冷量源源不断地输送到地下,再由冻结管与土(岩)层进行热交换,在冻结管周围形成井筒施工所需的临时围护结构,即冻结壁。
随着冻结技术的进步,井筒冻结深度越来越大,冻结管不但要穿越不稳定的含水冲积层,还要穿越破碎岩层、含水岩层及井筒马头门等硐室结构,冻结孔、冻结管可能成为日后井筒外地层上下导水通道,给井筒安全使用带来威胁[1]。
为此,相关规范和标准对冻结管及管外环形空间充填要求作了规定,以防冻结孔、冻结管将井外地层涌水导入井内。

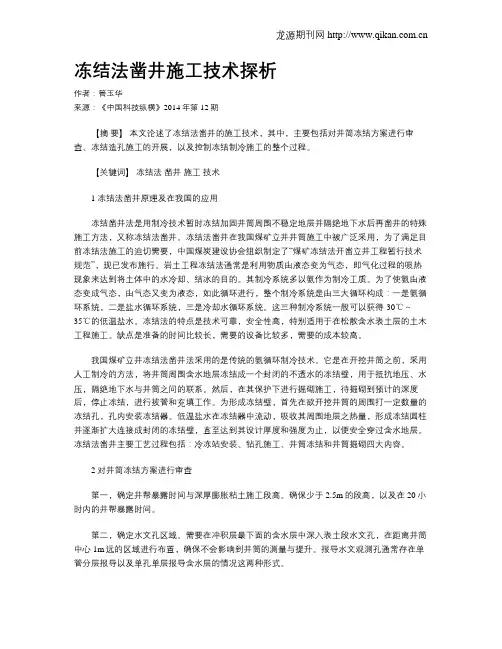

冻结法凿井施工技术探析作者:管玉华来源:《中国科技纵横》2014年第12期【摘要】本文论述了冻结法凿井的施工技术,其中,主要包括对井简冻结方案进行审查、冻结造孔施工的开展,以及控制冻结制冷施工的整个过程。
【关键词】冻结法凿井施工技术1 冻结法凿井原理及在我国的应用冻结凿井法是用制冷技术暂时冻结加固井筒周围不稳定地层并隔绝地下水后再凿井的特殊施工方法,又称冻结法凿井。
冻结法凿井在我国煤矿立井井筒施工中被广泛采用,为了满足目前冻结法施工的迫切需要,中国煤炭建设协会组织制定了“煤矿冻结法开凿立井工程暂行技术规范”,现已发布施行。
岩土工程冻结法通常是利用物质由液态变为气态,即气化过程的吸热现象来达到将土体中的水冷却、结冰的目的。
其制冷系统多以氨作为制冷工质。
为了使氨由液态变成气态,由气态又变为液态,如此循环进行,整个制冷系统是由三大循环构成:一是氨循环系统,二是盐水循环系统,三是冷却水循环系统。
这三种制冷系统一般可以获得-30℃~ -35℃的低温盐水。
冻结法的特点是技术可靠,安全性高,特别适用于在松散含水表土层的土木工程施工。
缺点是准备的时间比较长,需要的设备比较多,需要的成本较高。
我国煤矿立井冻结法凿井法采用的是传统的氨循环制冷技术。
它是在开挖井筒之前,采用人工制冷的方法,将井筒周围含水地层冻结成一个封闭的不透水的冻结壁,用于抵抗地压、水压,隔绝地下水与井筒之问的联系。
然后,在其保护下进行掘砌施工,待掘砌到预计的深度后,停止冻结,进行拔管和充填工作。
为形成冻结壁,首先在欲开挖井筒的周围打一定数量的冻结孔,孔内安装冻结器。
低温盐水在冻结器中流动,吸收其周围地层之热量,形成冻结圆柱并逐渐扩大连接成封闭的冻结壁,直至达到其设计厚度和强度为止,以便安全穿过含水地层。
冻结法凿井主要工艺过程包括:冷冻站安装、钻孔施工、井筒冻结和井筒掘砌四大内容。
2 对井简冻结方案进行审查第一,确定井帮暴露时间与深厚膨胀粘土施工段高。

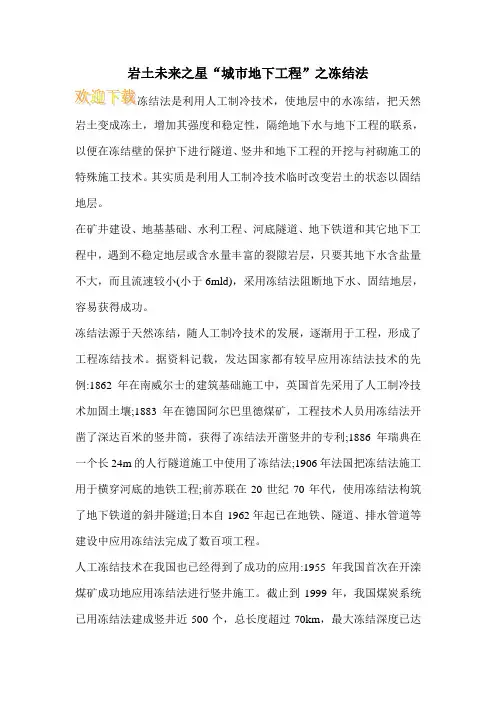

岩土未来之星“城市地下工程”之冻结法
岩土变成冻土,增加其强度和稳定性,隔绝地下水与地下工程的联系,以便在冻结壁的保护下进行隧道、竖井和地下工程的开挖与衬砌施工的特殊施工技术。
其实质是利用人工制冷技术临时改变岩土的状态以固结地层。
在矿井建设、地基基础、水利工程、河底隧道、地下铁道和其它地下工程中,遇到不稳定地层或含水量丰富的裂隙岩层,只要其地下水含盐量不大,而且流速较小(小于6mld),采用冻结法阻断地下水、固结地层,容易获得成功。
冻结法源于天然冻结,随人工制冷技术的发展,逐渐用于工程,形成了工程冻结技术。
据资料记载,发达国家都有较早应用冻结法技术的先例:1862年在南威尔士的建筑基础施工中,英国首先采用了人工制冷技术加固土壤;1883年在德国阿尔巴里德煤矿,工程技术人员用冻结法开凿了深达百米的竖井筒,获得了冻结法开凿竖井的专利;1886年瑞典在一个长24m的人行隧道施工中使用了冻结法;1906年法国把冻结法施工用于横穿河底的地铁工程;前苏联在20世纪70年代,使用冻结法构筑了地下铁道的斜井隧道;日本自1962年起已在地铁、隧道、排水管道等建设中应用冻结法完成了数百项工程。
人工冻结技术在我国也已经得到了成功的应用:1955年我国首次在开滦煤矿成功地应用冻结法进行竖井施工。
截止到1999年,我国煤炭系统已用冻结法建成竖井近500个,总长度超过70km,最大冻结深度已达。

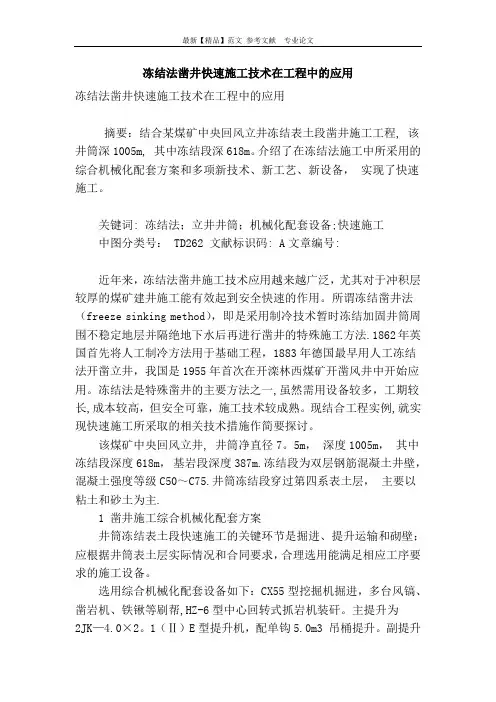

冻结法凿井快速施工技术在工程中的应用冻结法凿井快速施工技术在工程中的应用摘要:结合某煤矿中央回风立井冻结表土段凿井施工工程, 该井筒深1005m, 其中冻结段深618m。
介绍了在冻结法施工中所采用的综合机械化配套方案和多项新技术、新工艺、新设备,实现了快速施工。
关键词: 冻结法;立井井筒;机械化配套设备;快速施工中图分类号: TD262 文献标识码: A文章编号:近年来,冻结法凿井施工技术应用越来越广泛,尤其对于冲积层较厚的煤矿建井施工能有效起到安全快速的作用。
所谓冻结凿井法(freeze sinking method),即是采用制冷技术暂时冻结加固井筒周围不稳定地层并隔绝地下水后再进行凿井的特殊施工方法.1862年英国首先将人工制冷方法用于基础工程,1883年德国最早用人工冻结法开凿立井,我国是1955年首次在开滦林西煤矿开凿风井中开始应用。
冻结法是特殊凿井的主要方法之一,虽然需用设备较多,工期较长,成本较高,但安全可靠,施工技术较成熟。
现结合工程实例,就实现快速施工所采取的相关技术措施作简要探讨。
该煤矿中央回风立井, 井筒净直径7。
5m,深度1005m,其中冻结段深度618m,基岩段深度387m.冻结段为双层钢筋混凝土井壁,混凝土强度等级C50~C75.井筒冻结段穿过第四系表土层,主要以粘土和砂土为主.1 凿井施工综合机械化配套方案井筒冻结表土段快速施工的关键环节是掘进、提升运输和砌壁;应根据井筒表土层实际情况和合同要求,合理选用能满足相应工序要求的施工设备。
选用综合机械化配套设备如下:CX55型挖掘机掘进,多台风镐、凿岩机、铁锹等刷帮,HZ-6型中心回转式抓岩机装矸。
主提升为2JK—4.0×2。
1(Ⅱ)E型提升机,配单钩5.0m3 吊桶提升。
副提升为JKZ—2。
8/15。
5型提升机,配单钩4。
0m3吊桶提升,座钩式自动翻矸;矸石落地后,铲车装载,自卸式汽车排矸。
设置3 层吊盘, 采用4台德国产JZ-25/1300 型稳车悬吊,提落集中控制。
冻结法及其发展情况摘要:作为一种成熟的施工方法,冻结法施工技术在国际上被广泛应用于城市建设和煤矿建设中,已有100多年的历史。
我国采用冻结法施工技术至今也已有40多年的历史,主要用于煤矿井筒开挖施工,其中冻结最大深度达435米,冻结表土层最大厚度达375米。
自1992年起,冻结法工艺被广泛应用于上海、北京、深圳、南京等城市地铁工程施工中,现在也已广泛应用于地铁、深基坑、矿井建设等工程中,而且冻结法在未来的城市建设中将会起到更加重要的作用。
本文从冻结法的原理、施工方法、应用范围和未来展望等方面详细描述了冻结法。
关键词:冻结法;基本原理;工艺流程;使用范围;未来展望冻结法施工技术在国际上被广泛应用于城市建设和煤矿建设中,已有多年的历史,主要用于煤矿井筒开挖施工。
我国采用冻结法施工技术至今也已有40多年的历史,1987年将冻结法应用于东海拉尔水泥厂卸矿室及斜皮带走廊联合地下基础上程取得了成功。
之后,逐渐被广泛应用于我国的上海、北京、广州地铁工程和市政基础等10多项工程建设中,成功地完成了北京复八线地铁大北窑段流砂层水平冻结、上海地铁l号线2个联络通道和2号线4个联络通道等地下复杂形状硐室近水平冻结工程,基本掌握了近水平冻结的设计方法、施工方法和地层变形控制方法,积累了大量的资料和经验。
1 冻土冻土是指零摄氏度以下,并含有冰的各种岩石和土壤。
一般可分为短时冻土(数小时、数日以至半月)、季节冻土(半月至数月)以及多年冻土(数年至数万年以上)。
地球上多年冻土、季节冻土和短时冻土区的面积约占陆地面积的50%,其中,多年冻土面积占陆地面积的25%。
冻土的强度、稳定性以及隔水能力大大优于天然土的性质,但冻土是一种对温度极为敏感的土体介质,含有丰富的地下冰。
因此,冻土具有流变性,其长期强度远低于瞬时强度特征。
正由于这些特征,在冻土区修筑工程构筑物就必须面临两大危险:冻胀和融沉。
冻胀是由于土中水的冻结和冰体(特别是凸镜状冰体)的增长引起土体膨胀、地表不均匀隆起的作用。
我国以往深井冻结施工经验和工程类比法综合分析1 冻结法凿井原理Principle 1 freezing method sinking冻结法起源于天然冻结,随着人工制冷技术的发展和应用,出现了人工冻结。
冻结法在矿井建设中多用于立井的开凿,井筒直径大小和深度基本不受限制。
通常,当存在不稳定地层或含水极丰富的裂隙岩层,地下水含盐量不大,且地下水流速较小时(流速V<17~10m/s),均可使用冻结法。
冻结法凿井就是在不稳定含水地层中进行施工时,利用人工设置的冻结管,在冻结管内循环冷媒剂,将井筒周围岩层的热量带走,冻结形成封闭的圆筒——冻结壁,抵抗地压、承受水压力和隔断地下水,在冻结壁的保护下进行开挖地层和砌筑井壁的一种特殊施工方法。
冻结法凿井在煤矿特法建井中具有明显的优势,既能用于不稳定的含水层,又可用于基岩含水层,既可应用于立井,又可应用于斜井及风道口工程,适应性强,安全可靠。
Freezing method originated in the natural freezing, with the development and application of artificial refrigeration technology, the artificial freezing. Freezing method in the mine construction more digging for vertical shaft, shaft diameter basic there is no limit on the size and depth. Normally, when there is unstable or water-bearing stratum is extremely rich infracture rock, salt content, groundwater and groundwater flow rate is small (velocity V < 17 ~ 10 m/s), all can use freezing method. Freezing method sinking is in water-bearing strata instability during construction, the use of artificial frozen pipe set, in a frozen pipe circulation cooling agent, will be around the wellbore rock heat away, and forms a closed cylinder - frozen frozen wall, partition groundwater, resistance to pressure, water pressure and strata under the aegis of the frozen wall for excavation and masonry wall is a kind of special construction method. Freezing method sinking in coal mine, has obvious advantage in the method to build Wells, can be used for both unstable aquifer, and can be used in the bedrock aquifer, can be applied to the shaft, and can be used in deviated well and wind crossing project, the adaptability is strong, safe and reliable.2 工程实例Two engineering cases某煤矿主井井筒深度805m,井筒净直径7.5m, 最大掘进直径12.4m,最大掘进工作面积121m2;井筒采用双层钢筋混凝土井壁支护, 双层井壁自上而下分5次变厚, 其总厚度为1.10~2.30m,井壁混凝土强度等级为C40~C75;内外壁之间夹2层1.5mm厚的聚乙烯塑料板, 外壁外侧增加1层厚25~75mm的聚苯乙烯泡沫板。
冻结法的发展和基本原理摘要:冻结法是利用人工制冷技术,使地层中的水结冰,把天然岩土变成冻土,增加其强度和稳定性,隔绝地下水与地下工程的联系,以便在冻结壁的保护下进行井筒或地下工程掘砌施工的特殊施工技术。
关键词:冻结法,制冷,施工冻结法起源于天然冻结。
由于人工制冷技术的发展和应用,产生了工程冻结。
1862年英国南威尔士在建筑基础施工中,首先使用了人工制冷加固土壤。
1883年德国工程师波茨舒,在德国阿尔巴里得煤矿,用冻结法开凿了深度为103米的井筒,获得了冻结法凿井技术专利。
之后,该项技术传播到世界上许多国家。
苏联从1928年开始使用冻结法,至今采用冻结法凿井数目已经超过400个,成为当今世界采用冻结法凿井规模最大的国家之一。
冻结深度是冻结法凿井施工技术高低的一个重要标志。
我国于1955年在开滦林西风井开始使用冻结法凿井,井筒净直径5米,冻结深度105米。
此后,冻结法凿井技术逐渐推广到东北,华北,华东,中南地区。
至1990年,冻结凿井数目约300个,累计冻结井筒深度50km,最大冻结深度435m。
我国已经是世界上用冻结法凿井穿过表土层最厚的国家之一。
自1992年起,冻结法工艺被广泛应用于城市地铁工程施工中。
1冻结法凿井原理立井冻结凿井是利用传统的氨循环制冷技术完成的。
它是在井筒开挖之前,用人工制冷的方法,将井筒周围含水地层冻结成一个封闭的不透水的帷幕—冻结壁,用以抵抗地压,水压,隔绝地下水与井筒之间的联系。
而后,在其保护下进行掘砌施工。
为形成冻结壁,首先在欲开挖井筒周围打一定数量的冻结孔,孔内安装冻结器。
冷冻站制出的低温盐水(-25至-35),经去路盐水干管,配液圈到供液底部,沿冻结管和供液管之间的环形空间上升到回液管,集液圈,回路盐水干管至蒸发器,形成盐水循环。
低温盐水在冻结器中流动,吸收其周围地层热量,形成冻结圆柱,冻结圆柱逐渐扩大并连接成封闭的冻结壁,直至达到其设计厚度和强度为止。
通常将冻结壁扩展到设计厚度所用时间称为积极冻结期,而将维护冻结壁的期间称为消极冻结期。
隧道综合管廊冻结法书籍摘要:一、引言二、隧道综合管廊简介1.定义2.作用3.我国发展现状三、冻结法原理1.冻结过程2.冻结法施工工艺四、冻结法在隧道综合管廊中的应用1.适用场景2.优势3.实际案例五、冻结法施工注意事项1.前期准备2.施工过程中的控制要点3.安全措施六、我国隧道综合管廊冻结法的发展趋势1.政策支持2.技术创新3.市场需求七、结语正文:一、引言随着我国城市化进程的加快,地下空间资源的开发与利用愈发受到重视。
隧道综合管廊作为解决城市地下空间利用问题的重要项目,得到了广泛关注。
本文将介绍隧道综合管廊的冻结法施工技术,分析其在实际工程中的应用,并对未来发展进行展望。
二、隧道综合管廊简介1.定义隧道综合管廊是指在城市地下建设的一个集中管线走廊,主要用于集中安装各类城市公共工程的管线,包括电力、通信、燃气、给排水等。
2.作用隧道综合管廊的建设有以下作用:(1)提高城市地下空间利用率,缓解地面交通压力;(2)有利于管线检修和维护,降低城市道路挖掘对交通的影响;(3)提高城市基础设施建设水平,促进城市可持续发展。
3.我国发展现状近年来,我国隧道综合管廊建设取得了显著成果。
政策扶持、技术创新和市场需求共同推动了我国隧道综合管廊产业的快速发展。
三、冻结法原理1.冻结过程冻结法是一种利用人工制冷技术,将地下土壤冻结,形成封闭的冻土帷幕,以抵抗地下水压力和土壤变形。
冻结过程主要包括制冷系统、冻结管和监测系统三个部分。
2.冻结法施工工艺(1)搭建制冷系统:根据工程需求,设计合适的制冷设备和制冷剂;(2)布置冻结管:按照设计图纸,将冻结管埋设到地下;(3)启动制冷系统:将制冷剂循环制冷,使地下土壤冻结;(4)监测与调整:实时监测冻结进度和地下水文地质条件,根据实际情况调整制冷参数。
四、冻结法在隧道综合管廊中的应用1.适用场景冻结法适用于地下水位较高、土层稳定性差的地区,以及城市繁华地段、重要交通干线等需要减少对地面交通和居民生活影响的项目。

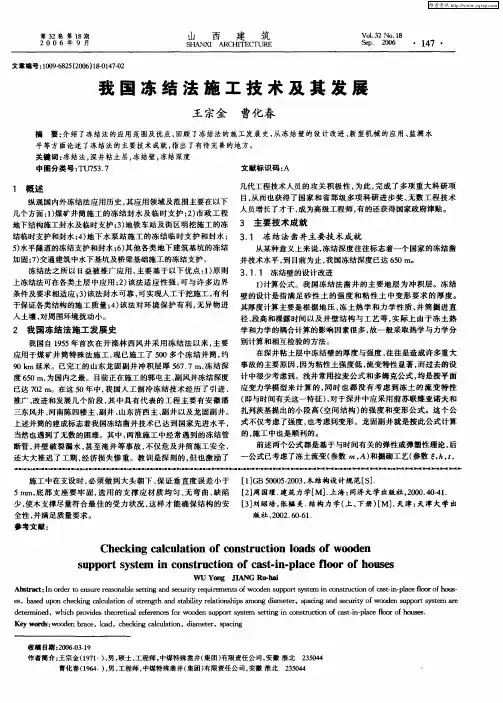

文章编号:1009-6825(2006)18-0147-02我国冻结法施工技术及其发展收稿日期:2006-03-19作者简介:王宗金(1971-),男,硕士,工程师,中煤特殊凿井(集团)有限责任公司,安徽淮北 235044曹化春(1964-),男,工程师,中煤特殊凿井(集团)有限责任公司,安徽淮北 235044王宗金 曹化春摘 要:介绍了冻结法的应用范围及优点,回顾了冻结法的施工发展史,从冻结壁的设计改进、新型机械的应用、监测水平等方面论述了冻结法的主要技术成就,指出了有待完善的地方。
关键词:冻结法,深井粘土层,冻结壁,冻结深度中图分类号:T U753.7文献标识码:A1 概述纵观国内外冻结法应用历史,其应用领域及范围主要在以下几个方面:1)煤矿井筒施工的冻结封水及临时支护;2)市政工程地下结构施工封水及临时支护;3)地铁车站及街区明挖施工的冻结临时支护和封水;4)地下水泵站施工的冻结临时支护和封水;5)水平隧道的冻结支护和封水;6)其他各类地下建筑基坑的冻结加固;7)交通建筑中水下基坑及桥梁基础施工的冻结支护。
冻结法之所以日益被推广应用,主要基于以下优点:1)原则上冻结法可在各类土层中应用;2)该法适应性强,可与许多边界条件及要求相适应;3)该法封水可靠,可实现人工干挖施工,有利于保证各类结构的施工质量;4)该法对环境保护有利,无异物进入土壤,对周围环境扰动小。
2 我国冻结法施工发展史我国自1955年首次在开滦林西风井采用冻结法以来,主要应用于煤矿井筒特殊法施工,现已施工了500多个冻结井筒,约90km 延米。
已完工的山东龙固副井冲积层厚567.7m ,冻结深度650m ,为国内之最。
目前正在施工的郭屯主、副风井冻结深度已达702m 。
在这50年中,我国人工制冷冻结技术经历了引进、推广、改进和发展几个阶段,其中具有代表的工程主要有安徽潘三东风井、河南陈四楼主、副井、山东济西主、副井以及龙固副井。
上述井筒的建成标志着我国冻结凿井技术已达到国家先进水平,当然也遇到了无数的困难。
其中,两淮施工中经常遇到的冻结管断管,井壁破裂漏水,甚至淹井等事故,不仅危及井筒施工安全,还大大推迟了工期,经济损失惨重。
教训是深刻的,但也激励了几代工程技术人员的攻关积极性,为此,完成了多项重大科研项目,从而也获得了国家和省部级多项科研进步奖、无数工程技术人员增长了才干,成为高级工程师,有的还获得国家政府津贴。
3 主要技术成就3.1 冻结法凿井主要技术成就从某种意义上来说,冻结深度往往标志着一个国家的冻结凿井技术水平,到目前为止,我国冻结深度已达650m 。
3.1.1 冻结壁的设计改进1)计算公式。
我国冻结法凿井的主要地层为冲积层。
冻结壁的设计是指满足砂性土的强度和粘性土中变形要求的厚度。
其厚度计算主要是根据地压、冻土热学和力学性质、井筒掘进直径、段高和裸露时间以及井壁结构与工艺等,实际上由于冻土热学和力学的耦合计算的影响因素很多,故一般采取热学与力学分别计算和相互检验的方法。
在深井粘土层中冻结壁的厚度与强度,往往是造成许多重大事故的主要原因,因为粘性土强度低,流变特性显著,而过去的设计中很少考虑到。
浅井常用拉麦公式和多姆克公式,均是按平面应变力学模型来计算的,同时也都没有考虑到冻土的流变特性(即与时间有关这一特征),对于深井中应采用前苏联维亚诺夫和扎列茨基提出的小段高(空间结构)的强度和变形公式。
这个公式不仅考虑了强度,也考虑到变形。
龙固副井就是按此公式计算的,施工中也是顺利的。
前述两个公式都是基于与时间有关的弹性或弹塑性理论,后一公式已考虑了冻土流变(参数m ,A )和掘砌工艺(参数ξ,h ,t , 施工中在支设时,必须做到大头朝下、保证垂直度误差小于5mm ,底部支座要牢固,选用的支撑应材质均匀、无弯曲、缺陷少,使木支撑尽量符合最佳的受力状况,这样才能确保结构的安全性,并满足质量要求。
参考文献:[1]GB 50005-2003,木结构设计规范[S ].[2]周国瑾.建筑力学[M ].上海:同济大学出版社,2000.40-41.[3]刘昭培,张韫美.结构力学(上、下册)[M ].天津:天津大学出版社,2002.60-61.Checking calculation of construction loads of wooden support system in construction of cast -in -place floor of housesWU Yong JIANG Ru -haiA bstract :I n o rder to ensure reasonable setting and security requirements of wooden suppo rt sy stem in construction of cast -in -place floor of hous -es ,based upon checking calculation of streng th and stability relationships among diameter ,spacing and security of wooden support sy stem are determined ,which provides theoretical references for wooden suppor t sy stem setting in construction of cast -in -place floo r of houses .Key words :w ooden brace ,load ,checking calculation ,diameter ,spacing·147· 第32卷第18期2006年9月 山西建筑S HANXI ARCHITECT URE Vol .32No .18Sep . 2006DOI :10.13719/j .cn ki .cn14-1279/tu .2006.18.094μ)即用时空观点来认识分析事物,经实践检验也是正确的。
它不但更新了冻结壁设计的传统理论及观念,同时为深井冻结信息施工奠定了理论基础,并将产生较好的经济效益。
2)冻结温度。
冻结壁厚度的边界,过去都以0℃温度线为界,即认为0℃为土中孔隙水的结冰温度,现根据龙固副井冻土试验,其冻结温度为-1.05℃~-4.28℃,另外其值还随地压增大而降低(可按0.075℃/M Pa 计算),其冻结温度将是上述两者的叠加。
3)冻土抗压强度。
1989年以前一直采用50mm ×50mm ×50mm 立方体试件按快速加载法(30S ±5S )获得的无侧限瞬时抗压强度除以安全系数作为允许强度进行计算。
从1989年开始使用国际冻土试验规定的圆柱体(Υ61.8×150mm )按恒应变速率(1%/min )轴向加载方法获得无侧限瞬时抗压强度(此时一般经历数分钟),再按井筒施工工艺时间折算成相应长时强度进行计算。
4)冻结壁(井帮)变形。
根据多个井筒资料,段高大于4.5m 时,井帮变形量较大,一般大于50mm ,当段高缩小到2m ~3m 时,变形量实测值均较小,一般为20mm ~30mm ,为了安全起见,在考虑不超过允许变形量的同时,还要考虑变形速率,不应超过3mm /h 。
否则容易断冻结管,例如丁集副井断了3根。
5)外圈孔外侧冻结壁扩展范围。
冻结深度300m 的浅井,经实测300d 冻结孔外侧可发展3m ,400d 可以发展到3.5m ,而对深井,由于地温较高(+30℃以上),盐水温度在-32℃左右时,经龙固副井实测约为2.5m ~2.7m ,丁集不超过2.5m 。
3.1.2 多圈冻结孔布置济西主、副井以前都采用单排孔或主、辅孔两圈布置;而龙固副井(冻结壁设计厚度11.5m ),首次采用了三圈孔的布置,由于没有经验,内圈孔径较大,施工中大量片帮,影响进度,也推迟了开挖时间,从丁集开始,吸取了上述教训,内圈孔布置较近,从而取得了效果。
根据实践,中圈冻结孔深度应穿过冲积层进入不透水的基岩10m 以上,外圈孔要穿过冲积层进入强风化带5m 以上,内圈孔深度取冲积层厚度的1/2~3/4为宜。
外圈孔大都采用下部局部冻结的方法,但由于具体措施不力,未能获得较好的效果。
3.1.3 新型钻机的采用龙固副井首次采用了T SJ -2000A 型钻机,6台钻机共施工6个月,完成116孔68133.5m ,平均台月效率1892.6m ,除中7孔偏值(1.371m )超过允许靶域半径1.0m 的要求外,其余均满足设计要求。
最大孔间距为2.87m 位于外18号~19号孔(360m ~400m 水平)。
3.1.4 螺杆机广泛采用龙固副井安装15台K A25C 螺杆机和17台8A S -17活塞机,总装机容量为2248万大卡/时,运转初期全部投入运转,显得冷冻机不足。
丁集和郭屯冷冻站基本上都选用了螺杆冷冻机。
蒸发式冷凝器的采用大大节约了水资源,同时也减少了对冻结的影响,效果显著。
3.1.5 施工过程监测监控水平大大提高冻结孔施工水平的提高不仅得益于新型钻机的应用,而且得益于新型螺杆钻具、陀螺测斜仪以及配套的纠偏应用软件的运用,使得深冻结孔偏斜率远远小于现行规范中规定的最大值,大大提高了钻孔质量,为保证冻结壁的质量奠定了基础。
加强对冻结壁的监测监控是保证冻结工程安全最重要的措施之一。
根据施工惯例,冻结壁监测又分为常规监测和非常规监测:常规监测设备的精度、速度和自动化程度大大提高,多排孔冻结温度场模拟计算取得了长足进展;冻结壁绝对位移、内部冻胀力等非常规监测已在郭屯冻结工程中实施,意义重大,但能否取得成效还有待进一步实践。
3.1.6 井筒掘砌速度加快龙固副井于2004年4月26日试挖,6月1日正式开挖,2005年2月12日通过567.7m 冲积层,深部施工段高控制在3m ~2.25m ,掘砌时间大都24h ~48h ,井帮温度-17℃~-20℃,井帮变形较小,每月井筒外壁平均进尺67m ,对于深井掘砌速度还是较快的。
3.1.7 冻、掘配合冻结与掘砌的良好配合可实现多赢。
冻结在方案设计和施工过程中为掘砌提供上部不片帮、深部少挖冻土的有利条件;掘砌采用大抓出土减少井帮暴露时间、采用高强混凝土井壁以减小井筒掘砌荒直径、采用早强剂等手段提高外壁的早期强度以减少冻结壁变形。
总之,加强冻、掘配合不仅提高了安全系数、降低了工程成本,而且缩短了建井工期。
3.2 冻结法施工技术在市政等领域取得的主要成就1)水平孔施工技术取得了突破性进展。
2)冻胀与融沉得到了有效的控制,压力和变形监测监控手段较为成熟。
