建筑工程建筑物超高施工增加费调整
- 格式:doc
- 大小:13.50 KB
- 文档页数:2
超高增加费的标准
超高增加费是指在施工项目中,因高度增加而产生的额外费用。
这种费用的产生主要涉及两个方面:基础设施费用和施工设备费用。
1. 基础设施费用
在超高项目中,基础设施费用主要包括由于高度增加带来的基础承载力、垂直运输、安全防护、模板支撑等费用的增加。
具体来说,这些费用包括:
* 基础承载力费用:因高度增加,基础的承载力需求也会相应增加,可能需要对基础进行加强或采用更高等级的基础材料。
* 垂直运输费用:高度增加意味着需要更多的垂直运输设备(如电梯、起重机等)来运输人员、材料和设备。
* 安全防护费用:随着高度的增加,安全风险也会相应增加,因此需要采取更多的安全措施,如安装防护网、提供紧急救援服务等。
* 模板支撑费用:在超高建筑中,模板支撑是一项重要的基础设施费用。
高度增加可能会导致模板支撑系统的设计和安装费用增加。
2. 施工设备费用
施工设备的选择和使用在超高项目中与常规项目有所不同,因此会产生额外的费用。
这些费用包括:
* 特殊设备租赁费用:为了完成超高项目的施工,可能需要租赁一些特殊的施工设备,如高架起重机、高空作业平台等。
* 设备运输及安装费用:这些设备在运输和安装过程中可能会产生额外的费用。
* 设备操作及维护费用:这些特殊设备的操作和维护也需要额外的费用。
总的来说,超高增加费是为了应对因高度增加带来的额外风险和挑战而产生的。
这些费用需要根据具体的施工项目和实际情况进行详细的评估和计算。
建筑物超高增加费计算规则一、建筑物超高费(建筑物的增高人工、机械效率降低,施工用水加压增加的水泵台班)的工程量按照超过20m或层数6层以上的建筑面积以平方米计算。
同一建筑物高度不同时,按不同高度的建筑面积,分别计算。
1、确定超高范围举一例:有三个不同标高的建筑物分别为19m(不考虑面积)、36m (3000m2)、42m(4400m2);计算:(1)檐口高度19m不能计算超高费。
(2)檐口高度36m,20m~36m区间可计算超高费。
(3)檐口高度42m,20m~42m区间可计算超高费。
檐口36m高度部分超高费计算:套定额项目15-2 檐口高度40m以内人工、机械降效增加费;1826.44元/100m2*30=54793.30元。
15-5檐口高度40m以内加压水泵台班费553.34/100m2*30=16600.20元。
檐口42m高度部分超高费计算:套定额项目15-3檐口高度50m以内人工、机械降效增加费;2669.49/100m2*44=117457.56元。
15-16檐口高度50m以内加压泵台班费。
680.54/100m2*44=29943.76元。
2、建筑物檐高的确定檐高是指设计室外地坪至檐口的高度。
突出主体建筑屋顶的独立的楼梯、电梯、水箱间等不计入檐高。
(1)平屋面檐口高度是指屋面板顶面结构标高。
(2)坡屋面檐口高度按坡屋面平均高度计算。
再举一例:某建筑物为18层,每层面积550m2,房顶上楼梯间30m2,电梯井机房25m2,水箱房15m2.檐高57.4m。
计算其建筑物超高增加费。
计算:(1)可计算建筑物超高增加费范围为7-18层(2)房上建筑物不计算高度,计算面积。
工程量S=550*(18-6)+30+25+15=6670m2;套定额项目15-4檐口高度60m以内人工、机械降效增加费4227.15*66.7=281950.91元15-7檐口高度60m以内加压台班费788.66/100m2*66.7=52603.66元3、檐高20m以上无楼隔层时,工程量折算建筑面积套用相应的定额项目。
建筑物超高增加费说明(问题总结三)1、建筑物超高费用是指:在高层建筑物施工时,由于施工人员垂直交通时间以及休息时间的延长造成了人工降效,以及与施工人员配合使用的施工机械也随之产生了降效的原因,需在相应分部分项工程或措施项目的综合单价中增加的费用。
其中包括了由于水压不足所发生的加压水泵台班费用。
2、适用于建筑物高度8层或24米以上的工程,室外地坪标高至建筑物屋顶板面的结构标高的高度。
突出屋顶的楼梯间、设备房平面面积大雨屋顶平面面积的1/3时,高度计至突出的屋顶结构。
当设计地坪不等时,按平均标高计算。
3、建筑物不同高度区段的人工、机械降效系数值(j)如下表所示:人工、机械降效系数表4、加权平均降效系数按以下方法计算:1)、确定建筑物各自然层的人、机降效系数值:根据第i自然层的高度(地坪至该层板面结构高度)所在的高度区间,按照上表分别确定该楼层的人工、机械降效系数(j i)。
2)、按以下公式计算建筑物超高人、机加权平均降效系数(J):人、机加权平均降效系数J=(S1*J1+…Si*Ji+…SnJn)/(S1+…Si+…Sn)式中:S1、Si、Sn分别为第1、i、n自然层的建筑面积;J1、Ji、Jn分别为第1、i、n自然层的人、机降效系数;5、超高费计算方法:1)、楼层整体发包时:将室外地坪以上楼层的全部工程项目(不包括垂直运输及外墙脚手架项目)综合单价中的人、机费之和乘以该建筑物的人、机加权平均降效系数J计算超高费用。
2)、仅发包地坪以上部分楼层时:将该部分楼层的全部工程项目(不包括垂直运输及外墙脚手架项目)综合单价中的人、机费之和乘以该部分楼层的人、机加权平均降效系数J’计算超高费用。
3)、发包某一层时:将该楼层的全部工程项目(不包括垂直运输及外墙脚手架项目)综合单价中的人、机费之和乘以该楼层的人、机加权平均降效系数J计算超高费用。
4)、整体发包或部分楼层发包时,建筑物超高费增加费用不得分层分解计算。
建筑物超高增加费计算规则实施建筑物超高增加费的计算规则是由国家实施的建筑行业标准之一,它针对建设超高建筑物的业主和建筑物承建商,致力于提高空间利用效率、建设质量和维护安全的可持续发展的重要支柱,减少建筑物超高增加费的负担,以保护业主和施工方的合法权益。
一、建筑物超高增加费计算规则1、准备提出计算超高增加费申请的业主应具备以下条件:(1)拥有有效的建设项目投资合同;(2)建筑物的高度超出50米的超高限制;(3)建筑物的安全性能应该满足国家工程院规范要求。
2、计算超高增加费的具体标准如下:(1)超高比例:超过50米,每10米增加费比例应按照0.15%计算;(2)超高增加费:计算超高增加费,应按照各个建设单位投资金额乘以超高比例计算;(3)超高增加补贴:当计算出的超高增加费超出合同规定的投资金额时,可以申请超高增加补贴,补贴的金额按照有效投资金额的5%计算。
二、特殊情况1、投资金额为小额的建设单位:对于投资金额较少的建设单位,如果计算出的超高增加费超出合同规定的投资金额,应申请超高增加补贴金额,补贴的比例应按照有效投资金额的10%计算。
2、绿色建筑要求:对于符合《绿色建筑认证国家强制标准》要求的建筑物,计算出的超高增加费应减免50%。
三、相关程序1、审批程序:建筑物超高增加费的计算规则的申请须经过建设行政主管部门审批;2、办理程序:建筑物超高增加费的计算规则仅限建设工程承包商办理;3、费用支付:超高增加费由建设单位支付。
四、此规则的实施建筑物超高增加费的计算规则已贯彻实施,各建设单位应按照本规定的要求计算缴纳超高增加费,以保障其合法权益。
同时,建设行政主管部门也要加强对建设单位超高增加费的计算工作的监督,以确保其合法权益得到有效保障。

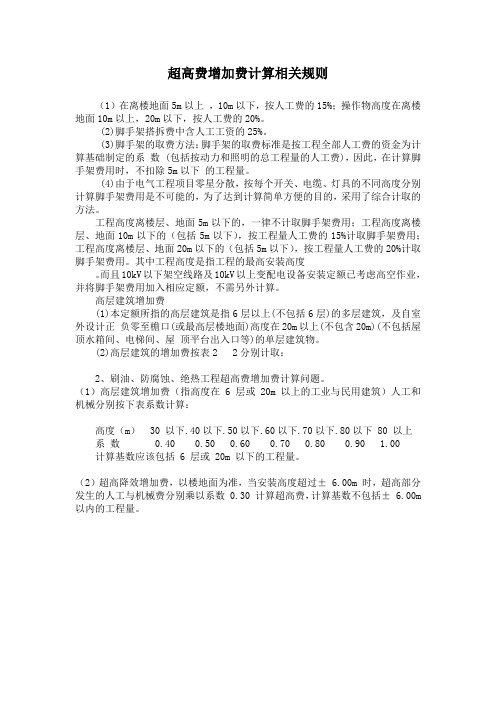

超高费增加费计算相关规则(1)在离楼地面5m以上,10m以下,按人工费的15%;操作物高度在离楼地面10m以上,20m以下,按人工费的20%。
(2)脚手架搭拆费中含人工工资的25%。
(3)脚手架的取费方法:脚手架的取费标准是按工程全部人工费的资金为计算基础制定的系数 (包括按动力和照明的总工程量的人工费),因此,在计算脚手架费用时,不扣除5m以下的工程量。
(4)由于电气工程项目零星分散,按每个开关、电缆、灯具的不同高度分别计算脚手架费用是不可能的,为了达到计算简单方便的目的,采用了综合计取的方法。
工程高度离楼层、地面5m以下的,一律不计取脚手架费用;工程高度离楼层、地面10m以下的(包括5m以下),按工程量人工费的15%计取脚手架费用;工程高度离楼层、地面20m以下的(包括5m以下),按工程量人工费的20%计取脚手架费用。
其中工程高度是指工程的最高安装高度。
而且10kV以下架空线路及10kV以上变配电设备安装定额已考虑高空作业,并将脚手架费用加入相应定额,不需另外计算。
高层建筑增加费(1)本定额所指的高层建筑是指6层以上(不包括6层)的多层建筑,及自室外设计正负零至檐口(或最高层楼地面)高度在20m以上(不包含20m)(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的单层建筑物。
(2)高层建筑的增加费按表2 2分别计取:2、刷油、防腐蚀、绝热工程超高费增加费计算问题。
(1)高层建筑增加费(指高度在 6 层或 20m 以上的工业与民用建筑)人工和机械分别按下表系数计算:高度(m) 30 以下.40以下.50以下.60以下.70以下.80以下 80 以上系数 0.40 0.50 0.60 0.70 0.80 0.90 1.00 计算基数应该包括 6 层或 20m 以下的工程量。
(2)超高降效增加费,以楼地面为准,当安装高度超过± 6.00m 时,超高部分发生的人工与机械费分别乘以系数 0.30 计算超高费,计算基数不包括± 6.00m 以内的工程量。
超高施工增加费、施工技术措施费清单计价实例马光鸿一、建筑物超高施工增加费:当建筑物檐高超过20m时,工程量清单编制人应考虑在分部分项工程量清单中增加建筑物超高施工增加费用项目。
超高施工增加费在计价时,应考虑计算超高施工人工降效、机械降效和超高施工加压水泵台班及其他费用。
超高施工人工、机械降效的计算基数范围:建筑物首层室内地坪以上的全部工程项目,但不包括垂直运输、各项脚手架、各类构件(预制混凝土及金属构件)制作和水平运输项目。
人工降效增加费按规定内容中的全部人工费乘以相应子目人工费含量计算。
机械降效增加费按规定内容中的全部机械费乘以相应子目机械费含量计算。
建筑物有高低时,应根据不同高度建筑面积占总建筑面积的比例分别计算不同高度的人工费及机械费。
超高施工加压水泵和其他费用按层高3.6m以内考虑,如层高超过3.6m,按每增加1m相应定额计算,超高不足1m的,按每增加1m相应定额的比例调整。
例1:某综合楼各层及檐高如图1所示, A、B单元各层建筑面积如左表所示。
超高施工增加费项目清单如下表所列。
假设人工、材料、机械台班的价格与定额取定价相同;经分析计算该单位工程(包括地下室)扣除垂直运输、脚手架、构件制作和水平运输后的人工费为240万元,机械费为150万元;企业管理费、利润分别按人工费加机械费的15%和10%计取,风险费按工料机费的5%计取,试编制该工程超高施工增加费项目清单,并计算超高施工增加费用。
图1解:A单元檐高19.85m<20m,不计算超高施工增加费。
B单元檐高36.45m>20m,应计算超高施工增加费,超高部分(B单元)的首层及以上超高建筑面积=11620-1200=10420m2。
清单中应描述超高部分的建筑面积和其中各种层高的建筑面积。
现编制清单如下表:建筑物超高施工增加费根据题意列出有关超高施工增加费的计算基数:超高面积占建筑物总面积的比例=10420÷(4000+11620)=0.6671 ∴ 人工费=240×0.6671=160.1040万元,机械费=150×0.6671=100.0650万元。
超高增加费包括建筑物超高增加费和施工措施超高增加费一、建筑物超高增加费的计算在全统建筑工程定额中的规定如下:1、本定额适用于建筑物檐高20m以上的工程。
2、同一建筑物檐高不同时,应分别计算套用相应定额。
3、建筑物层高超过3.6时,按每增加1m相应定额计算,超高不足1m的,每增加1m相应定额按比例调整。
·工程量计算规则1、各项降效系数中包括的内容指建筑物首层室内地坪以上的全部工程项目,不包括垂直运输、各类构件单独水平运输、各项脚手架、预制混凝土及金属构件制作、商品混凝土运输和泵送。
2、人工降效按规定内容中的全部人工费乘以相应子目系数计算。
3、机械降效按规定内容中的全部机械台班费乘以相应子目系数计算。
4、建筑物有高低层时,应根据不同高度建筑面积占总建筑面积的比例分别计算不同高度的人工费及机械费。
5、建筑物超高施工用水加压增加的水泵台班及其他费用,按首层室内地坪以上建筑面积计算。
(用广联达计算降效费用直接套用相应子目即可,软件可以自动计算)二、施工措施超高增加费:包括脚手架和模板的超高增加费。
1、脚手架超高增加费在全统建筑工程定额中的规定如下:满堂脚手架按室内主墙间净面积计算,其高度以室内地面至天棚底(斜形天棚按平均高度计算)为准,凡天棚高度在3.6~5.2m之间者,计算满堂脚手架基本层,超过5.2m时,再计算增加层,每增加1.2m计算一个增加层,尾数超过0.6m时,可按一个增加层计算。
2、模板的超高增加费具体计算规则各地有所不同,一般的规定是:按照3.6米为一个计算起点,每增加一米计算一个超高增加层。
三、安装工程超高增加费:包括高层增加费和超高费,在费用里面设置,具体规定参照定额解释。
一、本章定额适用于建筑物檐高20m以上的工程。
不适用于构筑物。
二、建筑物檐高计算高度指:从吊车轨顶面或卷扬机架基座顶面至屋面檐口板底。
突出屋面的电梯间、楼梯间、水箱间等不计高度。
三、同一建筑物有几个檐高时,按其相应的建筑面积加权平均算出高度后,再按相应的系数计算人工、机械增加费。
超高施工增加费、施工技术措施费清单计价实例马光鸿一、建筑物超高施工增加费:当建筑物檐高超过20m时,工程量清单编制人应考虑在分部分项工程量清单中增加建筑物超高施工增加费用项目。
超高施工增加费在计价时,应考虑计算超高施工人工降效、机械降效和超高施工加压水泵台班及其他费用。
超高施工人工、机械降效的计算基数范围:建筑物首层室内地坪以上的全部工程项目,但不包括垂直运输、各项脚手架、各类构件(预制混凝土及金属构件)制作和水平运输项目。
人工降效增加费按规定内容中的全部人工费乘以相应子目人工费含量计算。
机械降效增加费按规定内容中的全部机械费乘以相应子目机械费含量计算。
建筑物有高低时,应根据不同高度建筑面积占总建筑面积的比例分别计算不同高度的人工费及机械费。
超高施工加压水泵和其他费用按层高3.6m以内考虑,如层高超过3.6m,按每增加1m相应定额计算,超高不足1m的,按每增加1m相应定额的比例调整。
例1:某综合楼各层及檐高如图1所示, A、B单元各层建筑面积如左表所示。
超高施工增加费项目清单如下表所列。
假设人工、材料、机械台班的价格与定额取定价相同;经分析计算该单位工程(包括地下室)扣除垂直运输、脚手架、构件制作和水平运输后的人工费为240万元,机械费为150万元;企业管理费、利润分别按人工费加机械费的15%和10%计取,风险费按工料机费的5%计取,试编制该工程超高施工增加费项目清单,并计算超高施工增加费用。
图2解:为了少翻图纸,计算模板工程量,应尽量考虑与混凝土工程量计算同步进行,这也符合统筹法计算工程量的思路。
下面计算各项模板工程量:KL1模板=(5.4×2-0.33×2-0.45)×(0.25×4+0.7×8-0.12×4-0.09×2)=57.56m2KL2模板=(4.2×2-0.33-0.45×1.5)×(0.3×2+0.85×4-0.12×2)+(5.4-0.33-0.45×0.5)×(0.3×2+0.85×4-0.09×2)=27.805+18.505=46.31m2KL3模板=(4.2×2-0.33-0.45×1.5)×(0.3+0.6×2-0.12×2)+(5.4-0.33-0.45×0.5)×(0.3+0.6×2-0.09×2)=9.318+6.395=15.71m2LL1模板=(5.4×2-0.18×2-0.3)×(0.25+0.6×2-0.12×2)=12.27m2∴矩形梁模板工程量S=57.56+46.31+15.71+12.27=131.85m2①~②~③轴间板模板S=(4.2×2-0.13-0.25×2.5)×(5.4×2-0.18×2-0.3)=77.520 m2∴一般板模板工程量S=77.52 m2③~④轴间井字梁中面积S=1.8×2.7=4.86 m2<5m2,则该板为密肋板:LL3模板S=(5.4-0.125-0.13)×(0.25×2+0.45×4-0.09×4)=9.981 m2解:外墙中心线=(9+5)×2=28m 外墙外边线=28+0.24×4=28.96m 外墙面高度=3.1+0.3=3.4m外墙门窗洞口面积=1.2×2.5×2+1.5×1.5×1+1.2×1.5×5=17.25m2外墙门窗洞口侧壁面积=(1.2+2.5×2)×2×(0.24-0.09)+[(1.5+1.5)×2+(1.2+1.5)×2×5]×(0.24-0.09)/2=1.86+2.48=4.34m2根据03版预算定额规则计算外墙面砖装饰相关子目的工程量并套用定额:11-93 外墙面砖(50×230)1:2水泥砂浆粘贴:外墙面镶贴块料工程量=外墙外边线×镶贴高度-外墙门窗洞口面积+外墙门窗洞口侧壁面积=28.96×3.4-17.25+4.34=85.55m2每m2 人工费=11.328元材料费=29.4953元机械费=0.1073元11B—1 外墙面15厚1:3水泥砂浆抹底灰: 85.55 m2 (注:本补充定额详见建筑工程综合解释)每m2 人工费=2.79元材料费=2.7687元机械费=0.0894元按下列表式计算外墙面砖装饰工程量清单项目的综合单价:分部分项工程量清单项目综合单价计算表。
超高增加费的计算规则
以下是 6 条超高增加费的计算规则:
1. 超高增加费要看高度来定呀!比如说一个建筑物,从地面到某一层的高度超过了规定的标准,那就要计算超高增加费啦。
就像爬山,到了一定高度,就得为这额外的努力付费呀!
2. 要是有很多层都超高呢,那可不能一层一层单独算哦,得整体来考虑呢!这就好比你买了一堆东西,不能单个算价格,得一起看看总价合不合理嘛!比如一个几十层的高楼,好多层都超高,就得综合算费用啦。
3. 而且啊,超高增加费可不是固定不变的哟!它会根据不同的情况进行调整呢。
这就像天气一样,有时候晴天,有时候阴天,是会变化的呀!像某些特殊的工程环境,超高增加费就可能会有不同的算法呢。
4. 计算超高增加费还得考虑施工难度呢!越难的施工,费用可能就越高呀。
好比在崎岖的山路上开车,可比在平坦的大道上难多了,那花费自然也多啦!要是施工中有很多复杂的因素,超高增加费能不涨吗?
5. 还有哦,超高增加费可不能乱算呀,得按照规定的方法和标准来。
这就像走路,得沿着正确的路线走,不能瞎走呀!比如明明没到超高的标准,硬要算费用,那可不行!
6. 别忘了,不同的地区可能超高增加费的计算方式也会有点不一样呢!就像不同的城市有不同的风俗习惯一样。
比如在这个地方这样算,到了另一个地方可能就有一些差异啦。
我觉得超高增加费的计算规则得清晰明确,这样大家在实际操作中才不会出现混乱,能更好地保障各方的利益呀!。
超高工程施工费增加一般来说,超高工程施工费的增加主要受到以下几个方面的影响:首先,超高工程的地理位置和环境条件会对施工费用产生一定的影响。
例如,如果一座超高建筑位于山区或水域附近,施工过程中可能面临更多的地质灾害和自然环境的限制,需要额外投入人力和物力来保障施工的顺利进行,从而增加施工费用。
其次,超高工程的设计和材料选择也会对施工费用造成影响。
一般来说,超高建筑的设计更为复杂,需要更多的专业技术和人才来完成,因此设计费用会相对较高。
此外,为了保证超高工程的安全性和稳定性,常常需要选用更高强度和更耐久的材料,这些材料的价格也相对昂贵,会增加施工的成本。
另外,施工过程中的工程管理和监理费用也是造成超高工程施工费用增加的主要原因之一。
由于超高工程规模庞大、施工周期长,需要进行全程的工程管理和质量监控,确保工程进度和质量符合要求。
这就需要雇佣大量的专业人员和设备,增加了施工的管理和监理成本。
此外,进入现代化、数字化建筑施工领域后,人工成本将进一步增加,因为需要投入更多的技术和人力资源来保证工程质量和安全。
同时,施工团队的专业化程度也需要提高,这也会增加施工费用。
最后,超高工程施工费的增加还受市场行情和供需关系等因素的影响。
随着城市建设和基础设施建设的不断扩张,建筑业的需求量不断增加,施工市场的竞争也日益激烈。
在这种情况下,建筑企业为了提高竞争力,常常愿意提高施工质量和服务水平,这也会增加施工费用。
总的来说,超高工程施工费的增加是多方面因素综合作用的结果。
在未来,随着科技的不断进步和施工技术的不断创新,超高工程施工费有望得到一定的控制和降低。
但在当前阶段,超高工程施工费仍然需要投入大量的资金和人力资源进行保障。
希望未来的超高工程施工费能够达到合理水平,为城市的建设和发展做出更大的贡献。
建筑工程超高增加费
建筑工程超高增加费是指在建设超高层建筑过程中,由于建筑高度的增加而产生的额外费用。
由于超高建筑需要应对更大的地基荷载、风荷载、抗震等技术难题,从而增加了建筑工程的复杂性和难度,进而导致建设成本的提高。
超高建筑的高度往往超过常规建筑的几倍甚至十几倍,这就要求在设计和施工过程中采用更加精密的技术和材料,以确保建筑的结构和安全性。
其中,地基工程是超高层建筑的重要组成部分,它需要更大的基础面积、更深的基坑和更强的地基承载力,这就使得地基工程成本大幅增加。
此外,超高建筑由于其高度的增加,面临更强的风荷载和地震力,因此需要采用更高强度的材料和更加复杂的结构设计。
这不仅增加了建筑材料的投入成本,还增加了施工过程中的技术难度和安全风险,从而带来了额外的工程费用。
另外,超高建筑的施工周期也往往较长,需要更长时间的施工和监管,这就增加了施工管理和人员成本。
与常规建筑相比,超高建筑需要更多且更高素质的技术人员进行监控和操作,这也是导致增加费用的原因之一。
总之,建筑工程超高增加费是由于超高建筑的设计、施工和维护过程中所面临的技术、安全、管理等方面的挑战而产生的额外费用。
这些费用涉及到地基工程、材料成本、施工安全等方面,因此超高建筑的建设成本也比常规建筑高出许多。
建筑工程建筑物超高施工增加费调整附件1
建筑工程建筑物超高施工增加费调整
F.B.6建筑物超高施工增加费(编码:060206) F.B.6.1建筑物超高施工增加费(编码:060206001) 工程内容:1、工人上下班降低工效、上楼工作前休息及自然休息增加时间。
2、垂直运输影响的时间。
3、由于人工降效引起的机械降效
4、高层压水泵台班费。
5、安全措施增加费。
6、通讯联络费等。
单位:100平方米建筑面积
FB0262 FB0263 FB0264 FB0265 定额编号
单檐口高度单项目价位元 30m以内 40m以内 50 m以内 60 m以内
738.00 1147.76 1854.64 2624.03 综合单(基)价元
人工费元 404.30 678.32 1004.82 1463.70
材料费元 63.40 64.93 97.37 100.26 其中机械费元 114.62 154.62 346.92 477.66
综合费元 155.68 249.89 405.53 582.41 材63.40 64.93 97.37 100.26 其他材料费元料
单位:100平方米建筑面积
FB0266 FB0267 FB0268 FB0269 定额编号
单檐口高度单项目价位元 70m以内 80m以内 90m以内 100m以内
综合单(基)价元 3386.44 4256.98 5094.89 6541.93 其人工费元 1934.68 2440.33 2944.62 3456.24 中
材料费元 101.93 158.66 160.55 162.77
机械费元 591.86 712.21 851.03 1450.81
综合费元 757.97 945.77 1138.69 1472.11
材101.93 158.66 160.55 162.77 其他材料费元料
单位:100平方米建筑面积
FB0270 FB0271 FB0272 FB0273 定额编号
单檐口高度单项目价位元 110m以内 120m以内 130m以内 140m以内
7451.96 8374.63 9296.51 10370.57 综合单(基)价元
元 3973.99 4496.38 5020.64 5570.26 人工费元 165.30 168.17 171.35 174.83 材料费其中元 1631.14 1816.28 1998.71 2272.62 机械费元 1681.51 1893.80 2105.81 2352.86 综合费材165.30 168.17 171.35 174.83 其他材料费元料
单位:100平方米建筑面积
FB0274 FB0275 FB0276 FB0277 定额编号
单檐口高度单项目价位 150m以内 160m以内 170m以内 180m以内元综合单(基)价元 11219.66 12405.00 13385.23 14438.99
元 6068.93 6615.23 7112.93 7652.24 人工费元 232.62 236.72 241.13 245.84 材料费其中元 2382.65 2744.99 2997.92 3265.56 机械费元 2535.47 2808.06 3033.25 3275.34 综合费
材232.62 232.62 241.13 245.84 其他材料费元料。
