做好园林预算--详解入门
- 格式:doc
- 大小:6.18 MB
- 文档页数:36
第章园林工程概预算基础-V1园林工程概预算基础园林工程的预算是工程前期规划和设计阶段必须要做的工作,它是控制工程成本,保证工程质量的关键环节。
下面将讲述园林工程预算所需的基础知识和概念。
1. 四类预算园林工程预算分为四类,分别为概算、初步预算、定额预算和投资预算。
概算是初步确定工程造价的预算,是一个大体估算,作用是提供工程建设上限定额,用于决定工程的可行性和建设的必要性。
初步预算是在具体方案基础上,根据实际情况进行初步计算而编制的预算。
初步预算的编制通常需要进行工程量的测量和计算。
定额预算是在初步预算的基础上,应用各项工程定额计算出的工程概算和预算。
投资预算是在定额预算的基础上,编制全面、准确、细致的工程造价预算,包括投资总额和资金筹措计划等。
2. 预算基础在编制园林工程预算时,需要掌握几个基本概念。
(1)工程量清单工程量清单是园林工程预算的核心,其中包括工程的各项材料、机械、人工、施工等费用。
工程量清单必须按照规定的编制格式编排。
(2)材料、人工和机械费用材料费用是指用于工程建设的各种材料费用,如水泥、砖头、沙子等。
人工费用是指用于工程建设的各个环节的工人工资。
机械费用是指使用于工程建设的机械设备费用,如挖掘机、吊车等费用。
(3)间接费用间接费用包括开工前期费用、工程管理费、风险费用等。
(4)测量方法工程量清单的编制需要使用相应的测量方法,包括计算单位、计算公式、计算公式等。
3. 预算流程园林工程预算需要经过以下几个流程:(1)确定预算范围。
(2)根据预算范围,编制初步预算。
(3)调整初步预算,把它变为定额预算。
(4)根据定额预算,编制详细的投资预算。
(5)审核预算,确认预算的合理性和可行性。
(6)审核通过后,将预算报送相关领导和批准单位审批。
(7)审批通过后,预算会成为工程建设的预算控制标准,成为工程实施的基础。
通过以上流程的规范实施,可以确保园林工程预算能够合理、准确地反映工程造价,为工程的顺利实施提供保障。

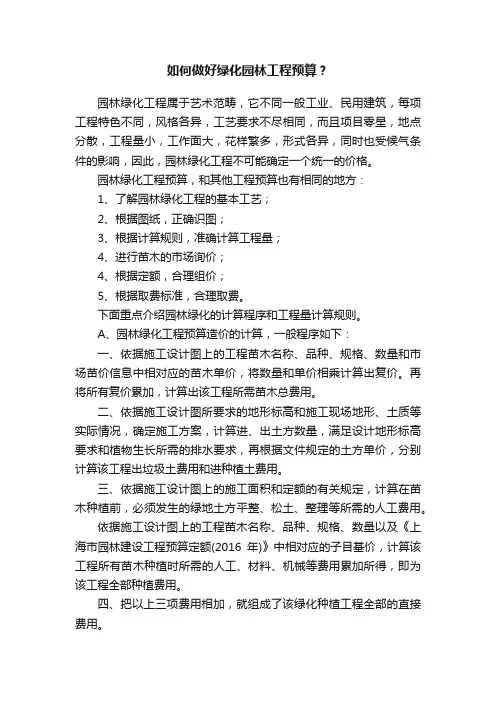

如何做好绿化园林工程预算?园林绿化工程属于艺术范畴,它不同一般工业、民用建筑,每项工程特色不同,风格各异,工艺要求不尽相同,而且项目零星,地点分散,工程量小,工作面大,花样繁多,形式各异,同时也受候气条件的影响,因此,园林绿化工程不可能确定一个统一的价格。
园林绿化工程预算,和其他工程预算也有相同的地方:1、了解园林绿化工程的基本工艺;2、根据图纸,正确识图;3、根据计算规则,准确计算工程量;4、进行苗木的市场询价;4、根据定额,合理组价;5、根据取费标准,合理取费。
下面重点介绍园林绿化的计算程序和工程量计算规则。
A、园林绿化工程预算造价的计算,一般程序如下:一、依据施工设计图上的工程苗木名称、品种、规格、数量和市场苗价信息中相对应的苗木单价,将数量和单价相乘计算出复价。
再将所有复价累加,计算出该工程所需苗木总费用。
二、依据施工设计图所要求的地形标高和施工现场地形、土质等实际情况,确定施工方案,计算进、出土方数量,满足设计地形标高要求和植物生长所需的排水要求,再根据文件规定的土方单价,分别计算该工程出垃圾土费用和进种植土费用。
三、依据施工设计图上的施工面积和定额的有关规定,计算在苗木种植前,必须发生的绿地土方平整、松土、整理等所需的人工费用。
依据施工设计图上的工程苗木名称、品种、规格、数量以及《上海市园林建设工程预算定额(2016年)》中相对应的子目基价,计算该工程所有苗木种植时所需的人工、材料、机械等费用累加所得,即为该工程全部种植费用。
四、把以上三项费用相加,就组成了该绿化种植工程全部的直接费用。
在此数据基础上再根据《上海市园林工程预算定额(2016年)》规定的费率标准和计算程式,计算出该绿化种植工程全部的间接费用。
综上所述,一项绿化种植工程,其完整的造价应分别计算以下各项费用。
绿化种植工程总造价:直接费用:1苗木费用;2土方费用;3种植费用(含绿地整理费用)间接费用:(含管理费、企业利润、税金等费用)。
做好园林预算详解入门园林预算是指对园林建设的各种费用和开支进行详细核算,包括设计费、土地成本、建筑费、设备费、维护费等。
做好园林预算,不仅能够确保园林建设的质量和进度,也能够有效控制成本,提高总体效益。
本文从预算的流程、内容和技巧等方面进行详细解析,旨在为初学者提供入门指南。
一、流程1、确定预算的时间范围一般来说,园林预算的时间跨度可以是一年、半年或季度。
预算的时间范围取决于园林的规模和预算制定的目的。
2、确定预算对象预算对象指的是预算所涉及的工程或项目。
需要根据项目的不同特点和工程类型进行具体细致的考虑。
3、确定预算的内容预算内容包括主要工程量、费用构成和资金来源等。
主要工程量应当根据设计方案和相关技术规范进行测算。
费用构成则应细致全面地列举各项费用,包括土地、开发、设计、施工、材料及设备等。
资金来源则应按照资金的种类、来源渠道等进行明确。
4、编制预算编制预算是将确定好的预算对象和内容进一步整合起来,形成完整的预算报告。
预算报告应该具备可操作性和可审计性,以便于财务管理和监督。
二、内容1、预算表预算表是预算报告的重要组成部分,它是预算内容的主要展现形式。
预算表要细致全面,将各项费用做出详细解析和说明。
同时,预算表应该具有可读性和易懂性,便于有关人员理解和操作。
2、预算解释预算报告中还应该包括对预算内容的解释和说明,以便于财务人员、管理人员和审计人员了解预算的真实情况。
预算解释应该准确严谨、言简意赅、禁止使用语义模糊、含义暧昧的语言。
3、费用控制费用控制是园林预算的重要环节。
在预算编制的过程中,就应该根据各项费用的具体情况进行制定合理的控制措施。
同时,随着工程进展,需要根据实际情况和变化及时对预算中的费用进行调整。
三、技巧1、分级预算由于园林建设涉及的费用项比较多,为了编制更全面、详细的预算表,可以按照不同层次进行分级。
比如可以把预算表分为总预算、主要工程的预算和设备费用预算等。
2、善用历史数据园林建设具有不确定性,但过去的经验往往能够对今后的建设提供有利参考。

园林工程预算的步骤
咱就说园林工程预算,这可是个大事儿啊!就好像你要盖房子,不得先算算得花多少钱呀。
你得先搞清楚都要干啥,好比说要种多少树,铺多少路,挖多大的湖,这心里得有个数吧。
然后嘞,你得去市场上摸摸行情,这些树啊草啊石头啊都啥价儿。
这就跟你去买菜一样,得知道萝卜多少钱一斤,白菜啥价格,不然咋算账呢。
接着,你得把人工费用算进去呀。
那些工人干活不得给工钱啊,而且不同的工种工钱还不一样呢。
就好比厨师和服务员,那工资能一样嘛。
还有啊,那些机械设备的使用费也不能落下。
你想想,挖土机、推土机啥的,用一天也得花不少钱呢。
别忘了考虑一些杂七杂八的费用,像什么管理费啦,水电费啦,说不定还有些意想不到的开销呢。
这就像你出门,总会有些计划外的花费,比如突然看到个好吃的就想买。
你说要是不算好这些,到时候钱花超了咋办?那可就麻烦咯。
就好比你兜里就一百块钱,你非得去买个二百块的东西,那不就尴尬啦。
园林工程预算可不能马虎,得仔细着点儿。
你得把每一项都算得清清楚楚,明明白白。
这可不是闹着玩的,这关系到整个工程能不能顺利进行,能不能达到你想要的效果。
你想想,要是预算没做好,工程做到一半没钱了,那多闹心啊。
就像你做饭做到一半发现盐没了,那菜还能好吃嘛。
所以啊,咱可得重视园林工程预算这事儿,把它当成一件大事来对待。
要像对待自己的宝贝一样,精心呵护,认真计算。
只有这样,咱的园林工程才能顺顺利利的,才能美美的呈现在大家眼前。
咱可不能让钱的事儿给耽误了这么美的园林呀,对吧!。

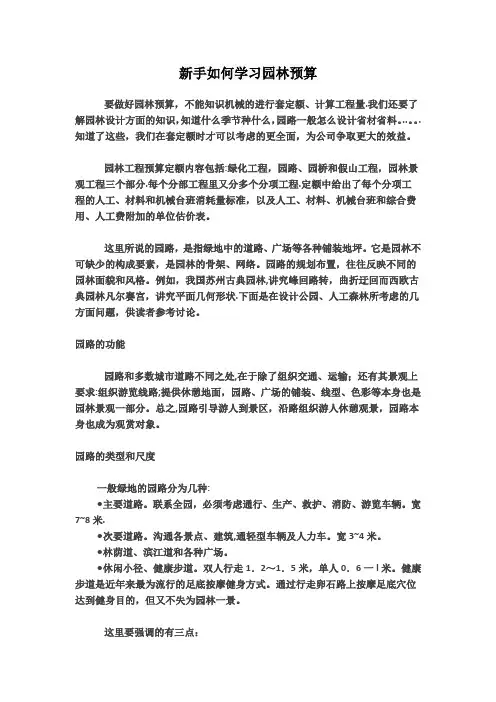

新手如何学习园林预算要做好园林预算,不能知识机械的进行套定额、计算工程量.我们还要了解园林设计方面的知识,知道什么季节种什么,园路一般怎么设计省材省料。
..。
.知道了这些,我们在套定额时才可以考虑的更全面,为公司争取更大的效益。
园林工程预算定额内容包括:绿化工程,园路、园桥和假山工程,园林景观工程三个部分.每个分部工程里又分多个分项工程.定额中给出了每个分项工程的人工、材料和机械台班消耗量标准,以及人工、材料、机械台班和综合费用、人工费附加的单位估价表。
这里所说的园路,是指绿地中的道路、广场等各种铺装地坪。
它是园林不可缺少的构成要素,是园林的骨架、网络。
园路的规划布置,往往反映不同的园林面貌和风格。
例如,我国苏州古典园林,讲究峰回路转,曲折迂回而西欧古典园林凡尔赛宫,讲究平面几何形状.下面是在设计公园、人工森林所考虑的几方面问题,供读者参考讨论。
园路的功能园路和多数城市道路不同之处,在于除了组织交通、运输;还有其景观上要求:组织游览线路;提供休憩地面,园路、广场的铺装、线型、色彩等本身也是园林景观一部分。
总之,园路引导游人到景区,沿路组织游人休憩观景,园路本身也成为观赏对象。
园路的类型和尺度一般绿地的园路分为几种:●主要道路。
联系全园,必须考虑通行、生产、救护、消防、游览车辆。
宽7~8米.●次要道路。
沟通各景点、建筑,通轻型车辆及人力车。
宽3~4米。
●林荫道、滨江道和各种广场。
●休闲小径、健康步道。
双人行走1.2~1.5米,单人0.6一l米。
健康步道是近年来最为流行的足底按摩健身方式。
通过行走卵石路上按摩足底穴位达到健身目的,但又不失为园林一景。
这里要强调的有三点:一是,园路的铺装宽度和园路的空间尺度,是有联系但又不同的两个概念。
旧城区道路狭窄,街道绿地不多,因此路面有多宽,它的空间也有多大。
而园路是绿地中的一部分,它的空间尺寸既包含有路面的铺装宽度,也有四周地形地貌的影响。
不能以铺装宽度代替空间尺度要求。

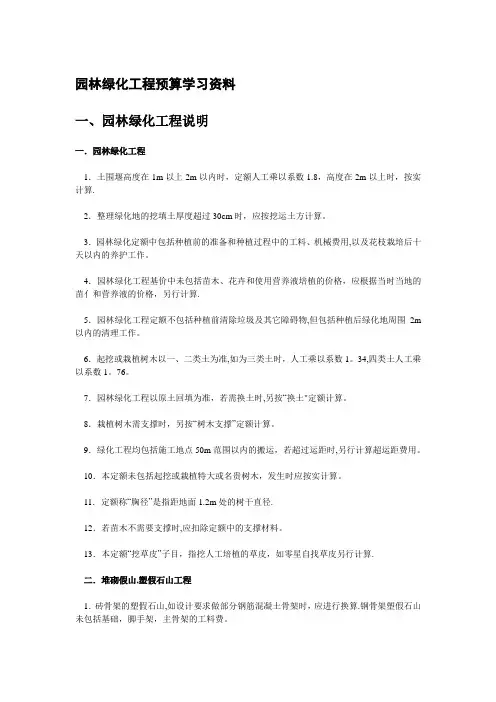

园林绿化工程预算学习资料一、园林绿化工程说明一.园林绿化工程1.土围堰高度在1m以上2m以内时,定额人工乘以系数1.8,高度在2m以上时,按实计算.2.整理绿化地的挖填土厚度超过30cm时,应按挖运土方计算。
3.园林绿化定额中包括种植前的准备和种植过程中的工料、机械费用,以及花枝栽培后十天以内的养护工作。
4.园林绿化工程基价中未包括苗木、花卉和使用营养液培植的价格,应根据当时当地的苗亻和营养液的价格,另行计算.5.园林绿化工程定额不包括种植前清除垃圾及其它障碍物,但包括种植后绿化地周围2m 以内的清理工作。
6.起挖或栽植树木以一、二类土为准,如为三类土时,人工乘以系数1。
34,四类土人工乘以系数1。
76。
7.园林绿化工程以原土回填为准,若需换土时,另按“换土"定额计算。
8.栽植树木需支撑时,另按“树木支撑”定额计算。
9.绿化工程均包括施工地点50m范围以内的搬运,若超过运距时,另行计算超运距费用。
10.本定额未包括起挖或栽植特大或名贵树木,发生时应按实计算。
11.定额称“胸径”是指距地面1.2m处的树干直径.12.若苗木不需要支撑时,应扣除定额中的支撑材料。
13.本定额“挖草皮”子目,指挖人工培植的草皮,如零星自找草皮另行计算.二.堆砌假山,塑假石山工程1.砖骨架的塑假石山,如设计要求做部分钢筋混凝土骨架时,应进行换算.钢骨架塑假石山未包括基础,脚手架,主骨架的工料费。
2.堆砌假山、塑假石山,定额内未包括基础,应按现行土建定额另行计算,定额中的铁件如与实际用量不同时,可按实调整.三.园路、园桥、地坪1.本章定额仅编制了传统作法的园路、园桥和地坪.其它做法的园路园桥和地坪可按现行土建定额计算.2.园路、坪坪定额已包括结合层,但不包括垫层,垫层可按现行土建定额计算。
3.定额块料面层的规格与设计规格不同时,可以换算,但定额中所列的砂浆结合层或铺筑用砂数量不做调整。
4.路沿,路牙材料与路面材料相同时,其工料,机械已包括在定额内,不另计算,若路沿,路牙用其它材料铺筑时,应另行计算其工料。
景观园林费用预算方案介绍景观园林是一个城市的重要组成部分。
无论是公园、广场、社区,还是商业街区、办公区,如果能够设计出合理的景观园林,不仅能够给人们带来美的享受,还可以有效地提升城市形象和居住环境。
然而,景观园林的建设涉及的费用相对较高,需要进行科学的预算才能够有效地控制成本。
费用预算景观园林的费用预算需要考虑多个方面,如设计费用、建设材料费用、人工费用、运输费用、管理费用等。
以下是具体的费用预算方案:设计费用景观园林设计费用是整个预算中非常重要的一部分。
好的设计能够有效地提高园林质量,为人们带来美的享受。
设计费用的计算是根据设计师的级别和工作经验来决定的。
一般来说,高级设计师的设计费用会相对较高。
建设材料费用园林的建设材料费用也是预算中重要的一项。
建设材料包括植物、草皮、木材、钢材、水泥等。
在考虑建设材料费用时,需要考虑不同材料的质量和实际使用情况,选择适合的材料能够有效地控制成本。
人工费用景观园林的建设需要大量的人工。
人工费用的计算是根据需要的人数和工作时间来决定的。
一般来说,如果景观园林建设地点较大,需要的人工也会相对较多。
因此,在确定人工费用时,需要考虑实际情况,合理规划工作人员的分配和工作时间。
运输费用景观园林建设需要大量的运输工作,包括材料的运输和作业人员的运输等。
在考虑运输费用时,需要考虑不同地点之间的距离和运输方式等因素,选择合理的运输方式能够有效地控制成本。
管理费用景观园林的管理费用主要包括后期的养护和维护费用。
园林的较长使用寿命需要定期进行养护和维护工作,这部分费用也需要考虑在建设预算中。
一般来说,管理费用占整体预算的比例不会太高,但是在长期的使用过程中,这部分费用也不能忽视。
总结景观园林是城市中一个重要的组成部分,具有很高的价值和意义。
在进行景观园林建设时,需要进行合理的费用预算,从而控制成本,以达到整体规划的经济效益和社会效益。
以上是景观园林预算方案的具体内容,可以在实际工作中进行参考和应用。
绿化结算主要有:绿化物料费用:包括植被、景观石、观赏用植物等,这是一块费用;人工费用:种植、养护都要人工的;园林维护:除草、防虫、杀菌的也需要费用的;绿化工程造价计算知识介绍(一)绿化工程造价计算有何规定随着我国改革开放的不断深入,为了将上海建设成为世界一流的金融、旅游、文化、购物城市,各级政府对改善生态环境,提高生活质量的问题日益重视,对园林绿化建设的投资逐年增加。
如何节约资金,合理计算绿化工程造价;成了大家十分关注的问题,为此,我们特设了这个专栏,目的是通过对绿化工程造价计算知识的宣传、介绍,使大家有个扼要的了解。
绿化工程造价计算,属于建设工程范畴,主管部门是上海市建设委员会。
从政府的管理目标上看,是规范工程造价计价方法,通过改革的手段,逐步培育和推动建设市场有序地向市场经济转换的任务。
从目前管理力度上看,对绿化建设工程中,一般的单位、家庭摆花、鲜插花以及盆栽艺术花卉等绿化市场,对国家投资影响不大,目前已采取了根据季节变化,供需双方随行就市的方法,由买卖双方自由定价。
各花卉市场定期发布的花卉行情价,供买卖双方成交时参考。
而对政府或企业投资的绿化种植工程,目前仍采取政府有关部门陆续发布一系列指导性的规定,标准,积极而又稳妥地逐步向市场经济方向发展。
绿化种植工程,从其苗木品种上看成百上千,从其外观上看千姿百态,从工程角度上看,施工地点、种植方法、施工季节……又各不相同。
绿化工程造价计算到底有没有规律?目前,有哪些标准、规定?有哪些计算方法?其实这些问题都是可以解决的。
1989年,建设部根据绿化种植工程的特点、规律,颁布了《仿古建筑及园林工程预算定额》,它对园林建筑和绿化种植工程造价的计价方法,作了详细而又明确的规定。
1993年,上海根据建设部的规定,编制了适用于上海地区的《园林建设工程预算定额》,目前仍在执行之中,随着时间的推移,又发布了一系列文件、规定,这些文件和定额,是目前上海地区绿化种植工程从投资框算、设计概算、合同预算、竣工结算重要的必不可少的依据。
这些定额和文件如何执行,这就是这个专栏以后陆续分主题介绍的重要内容。
(二)绿化工程造价的组成内容依据上海市建设委员会下属的造价管理部门-市建设工程定额管理总站的规定,绿化种植工程造价有两大内容组成:一是工程直接费用;二是工程间接费用。
工程直接费用,顾名思义是指完成绿化种植工程的直接成本部分,主要包括三个方面。
1.人工费用:包括苗木采购到工地以后的,苗木场内驳运,挖坑,换土,种植,覆土,保墒,浇水,围护……直至竣工后,养护一个月的时间内所耗用的全部人工费用。
2.材料费用:包括各种不同品种、规格苗木本身的费用,以及种植时必需的辅助材料费用。
辅助材料包括苗木灌溉的水,树干防护的草绳、铅丝,以及各类竹桩、木桩、水泥桩等材料费用。
位,然后吊起、复位、扶正等发生机械耗损的费用。
人工、材料、机械三项费用,在定额中均有详尽的规定,一般情况下,是不允许随意改动的。
但是,定额是按照正常的施工方法,确定人工、材料、机械费用的。
由于施工工程的条件、气候千变万化,定额还规定,允许定额规定以外的不确定因素,由甲、乙双方根据施工现场的实际情况,另行增加工程费用,但必须经过甲、乙双方协商同意,并在施工合同中增加补充条款明确,方可增加工程费用。
工程间接费用,是指完成绿化种植工程后,施工企业必须收取的其他费用,它是绿化工程造价必不可少的组成部分。
其中包括:施工企业技术管理人员和企业管理费用的支出,企业的合法利润以及上缴国家(或上级管理部门)的税金等内容组成。
工程间接费用收取多少,是根据绿化种植工程的规模大小,由市建设工程定额管理总站统一明确规定的,是不能随意增减的。
(三)绿化种植工程造价计算依据首先,要有完整的绿化种植工程施工设计图。
施工设计图的设计,应由甲方(业主)请有绿化设计资质的单位设计,他们根据投资方特定的环境、地形、观赏、使用等要求以及投资额度,设计出既有利于植物生长、观赏、使用功能,又保证资金合理使用的施工图,配置不同品种、规格的苗木种植数量,达到投资方预期的效果。
其次,要有和工程施工期相配套的苗木市场价格信息资料。
工程施工时间的不同,其苗木价格是根据市场价格的起伏而变化的,所以在施工前必须根据当前市场苗木供应价格情况,计算该工程预期造价,即完成一个绿化种植工程大概需要多少资金的框算计划。
上海苗木市场价格信息是根据市建设工程定额管理总站发布的价格资料,一般有以下两种途径。
1、每季度第一个月发布的《上海工程造价信息》。
2、按照去年的苗价行情综合取定编制的《工程苗木材料预算调整价格》。
目前上海使用的定额为1993年版的《上海市园林建设工程定额》,相配套的规定文件一般指1993年以后陆续发布的和绿化种植工程有关的文件。
例如,土方费用文件、不同年度的《工程苗木材料预算调整价格》、绿化养护补充定额等。
最后,还必须准备相配套的计算工具。
目前预算的编制方法有两种:一种是手工计算方法,该方法必须备有合适的预算表格和计算器等操作工具。
另一种是采用电脑软件计算方法,该方法必须具备电脑和相应的绿化种植工程造价计算机软件。
利用计算机软件计算绿化工程造价是一种既规范、省时,而计算数据又较正确的方法,是以后工程造价计算发展的主要方向。
(四)绿化种植工程预算造价的计算方法绿化种植工程预算造价的计算,一项绿化种植工程,其完整的造价应分别计算以下各项费用。
绿化种植工程总造价:直接费用1 苗木费用;2 土方费用;3 种植费用(含绿地整理费用) 间接费用(含管理费、企业利润、税金等费用)。
(五)如何确定工程苗木单价绿化种植工程中,工程苗木费用是当家材料,在整个预算造价中占有相当大的比重。
苗木的名称、品种、规格、数量是依据施工设计图确定的,与其名称、品种、规格相对应的苗木单价取定顺序如下:(一)指导价中有其相应单价的,依据《上海工程造价信息》资料单价取定其苗木单价。
(二)指导价中没有的,依据上一年度的《工程苗木材料预算调整价格》资料单价取定其苗木单价。
(三)指导价和《工程苗木材料预算调整价格》中均没有相应苗木单价时,一般有两种可能发生的情况。
第一种可能发生的情况:随着园林建设事业的发展,园艺水平的提高和普及,国内外园林植物的引进,以及当地杂交新品种的产生,造成了绿化种植过程中新品种的不断增加,这是一件好事。
但是,作为工程苗木市场价格资料收集单位而言,尚不能及时发布,主要基于以下原因:(1)新园林植物品种,是否适宜上海地区的气候、环境特点,正在考查、观察之中。
(2)新园林植物品种的市场价格信息资料,尚在收集之中,数据不够齐全,发布条件尚未成熟.第二种可能发生的情况:园林植物一般都有一个最佳苗龄移植期。
工程苗木规格偏小--无法达到预期的绿化设计效果;工程苗木规格偏大--俗话说"人移活,,树移死"。
所以一般对大规格的工程苗木移植应慎重对待。
如确实需要,应采取相应的技术保护措施(包括:提前切根、泥球包装,大吨位汽车吊运等),其耗用的费用相对来讲比较大。
对于以上两种情况,如无法找到相应的苗木价格信息,一般可采取甲、乙双方预先协商单价,合同明确,按实结算(发票、市场行情等可信资料)的方法解决。
(六)如何计算绿化种植工程土方量为了保证园林植物正常生长,根据市标《园林栽植土质量标准》(DBJ08-231-98)规定:绿化种植工程土方应水、肥、气、热的能力和各种理化指标要求。
故和一般的建筑工程土方概念是有明显区别的,不能一概而论。
在编制绿化种植工程预算造价时,必须事先察看现场的土壤条件,是否能满足设计要求,再根据实际情况合理计算该工程的土方量。
土方费用的大小,对工程投资费用和苗木后期费用均有很大的影响。
对绿化种植工程而言,通常土方会发生以下几种情况;1.原地形标高、土壤质量,均符合设计和园林植物生长要求,不需另外增加土方费用。
2.原地形标高符合设计要求,不需进土或出土,但土壤质量太差,需就地深埋垃圾土,作深翻土处理。
3.原地形标高太低,需场外进种植土方。
4.原地形标高太高(或基本和设计标高一致,但不符合种植土要求),需垃圾土外运,再进种植土方。
5.原地形土方量不需进土或出土,但依据设计标高、地形要求需重新堆置地形。
施工单位应根据以上情况分析,结合施工现场实际情况,确定种植土方施工方案。
土方施工方案的确定,事先应征求设计方、投资方主管人员的意见,并办理相应的文字记录,作为绿化种植工程土方费用计算的依据。
根据市标《园林植物栽植技术规程》(DBJ08-18-91)规定:含有建筑垃圾的土壤、盐碱土、重粘土,砂土及含有其他有害成分的土壤,应根据设计要求全部地或部分地用种植土加以更换。
《上海市园林建设工程预算定额(九三)》一般要求:草坪种植土壤厚度应不小于30厘米,乔木种植土壤厚度应不小于1.0米。
灌木种植土壤应不小于0.8米。
土方量的计算,应根据垃圾土就地深埋,垃圾土汽车外运汽车进种植土,种植土场内人工驳运,人工堆地形,绿地整理等各种施工方法,逐项进行计算(七)如何计算绿化种植工程土方费用土方费用的计算,应根据不同的施工方法逐项分列计算土方量,再匹配相对应的土方单价进行计算,累计之和称之为该绿化种植工程的土方总费用。
一般计算方法如下:1.当原地形标高、土壤质量符合绿化设计和植物生长要求,不需另行增加土方时,可计算一次绿地整理工程内容。
绿地整理是园林植物种植前一项必不可少的施工工艺,按平方米计算,可套用"九三"园林定额相应子目土方基价。
2.当原地形标高符合设计要求,但少量土方质量不符合植物生长要求时,一般可采用好土深翻到表面,垃圾土深埋到地下的施工方法处理,其土方量的多少,可按实际挖土量(长x宽x深)计算,其单价的选定,可参照"九三"园林定额第二章土石方工程中有关子目基价计算其费用。
3.当原地形标高太低,明显缺土时,一般采用种植土(汽车)内运的方式解决。
其单价依据沪园定(95)第006号文件规定内环线内以45元/立方米,内环线外(包括浦东地区)以30元/立方米为单价,按实际进土方量计算。
4.当原地形标高太高,有多余土外运(或者不采用垃圾土深埋处理方式)时,可套用沪园定(95)第006号文件规定的种植土方单价,按实际外运土方量及相应单价,计算其外运土方费用。
5.当遇到施工现场因设计要求,堆置高低起伏地形时,可参照"九三"园林定额第一章第5节"人工换土、土方造型"子目基价,根据不同的堆置高度,分别计算堆土量,并根据相应的子目基价,计算其土方堆地形费用。
实际施工中,由于情况错综复杂,不单单发生一种情况,则应区别不同情况,按以上介绍的不同的土方费用计算方法,逐项进行土方费用的计算。
(八)如何计算绿化工程中苗木种植费用苗木种植是绿化工程中一项必不可少的施工工序。
