园林造价案例第一篇:园林造价案例(1)、已知某工程承包合同价款总额为6000万元,其主要材料及构件所占比重为60%,预付款总金额为工程价款总额的20%,则预付款起扣点是(4000)万元。
(2)、某分部分项工程计划单价为6元/m,当月计划完成工程量10m,当月实际完成工程量16m,实际单价5元/m。
下列关于该月投资偏差分析的结果,正确的是(D)。
A.进度相对偏差为20万元,进度提前B.进度绝对偏差为-20万元,进度提前C.进度相对偏差为36万元,进度提前D.进度绝对偏差为-36万元,进度提前(3)施工现场有以下苗木,请按种植先后顺序排列:514321、黄花槐2、马尼拉3、遍地黄金4、福建茶5、法国梧桐(4)如果施工时,苗木到达量过大,无法及时种植,应采取什么措施?41、推放2、泡水3、盖被4、假植例题:某公司中标承接市政工程施工项目,承包合同价为5000万元,工期10个月。
承包合同规定:(1)发包人在开工前向承包人支付合同价工程预付款1200万,工程起扣点为3000万。
(2)工程质量保证金为承包合同价的5%,发包人从承包人每月的工程款中按比例扣留。
(3)当分项工程实际完成工程量比清单工程量增加10%以上时,超出部分的相应综合单价调整系数为0.9。
(4)规费费率2.8%,以分部分项工程合价为基数计算;税金率3.41%。
(5)在施工过程中,发生以下事件;①工程开工后,由于地下情况与原始资料不符,进行了设计变更,该项工程工程量共计l200 m 3;完成该项工程耗用的资源为:人工工作80个小时,工资单价80元/工日;材料赞共计20000元;机械13个台班,机械每台班单价为1080元。
双方商定该项综合单价中的管理费和利润以人工费与机械费之和为计算基础,管理费率为15%;利润率为18%。
②工程进行的前3个月按计划共计完成了900万元工作量。
在工程进度至第4个月时,施工单位按计划进度完成了350万元建安工作量,同时还完成了发包人要求增加的一项工作内容。
园林工程预算方案一、项目概述随着城市化的发展,园林工程越来越受到人们的关注和重视。
园林工程不仅能美化城市环境,提升人们的生活质量,还能改善城市生态环境,保护自然资源。
因此,园林工程的规划和建设越来越成为城市发展的重要组成部分。
本园林工程项目位于某市的市中心区域,总用地面积为5000平方米。
项目的主要内容包括景观设计、植物配置、道路铺设等。
通过本园林工程项目的规划和建设,将为市民提供一个休闲娱乐的场所,提升城市的整体形象,促进城市的经济和社会发展。
二、项目预算1. 项目总投资从规划到建设,本园林工程项目的总投资预计为2000万元。
其中,景观设计费、植物配置费、道路铺设费等项目支出将占据大部分。
2. 项目预算的主要内容(1)景观设计费本项目的景观设计费用预计为200万元。
景观设计团队将根据项目的实际情况,进行场地勘察和设计方案的制定。
设计方案将主要包括植物配置、绿化带设置、景观雕塑等内容。
设计费用中还包括设计师团队的人工费用和设计方案的制作费用。
(2)植物配置费根据景观设计方案,本项目将进行植物的配置和栽植工作。
植物配置费用预计为300万元,包括植物的采购费、栽植费、养护费等支出。
(3)道路铺设费本项目将进行道路的铺设工作,预计道路铺设费用为150万元。
道路铺设包括路面的铺设、路灯的安装、排水设施的设置等。
道路铺设费用中还包括道路材料的采购费、人工费、设备租赁费等支出。
(4)其他费用除了上述的景观设计费、植物配置费、道路铺设费外,本园林工程项目还将有一些其他的支出,如项目管理费、工程监理费、安全防护费等。
其他费用预计为150万元。
三、预算细则1. 景观设计费用拨款细则(1)人工费:150万元景观设计团队将根据项目实际情况,进行场地勘察、设计方案的制定等工作,人工费占景观设计费用的大部分。
(2)材料费:30万元景观设计方案的制作需要一定的材料支持,材料费包括设计软件的购买费、打印材料费等。
(3)其他费用:20万元其他费用包括差旅费、通讯费、办公费等。
第1篇一、项目背景随着我国城市化进程的加快,城市绿化建设越来越受到重视。
为了提高城市生态环境质量,提升市民生活品质,本项目旨在对某区域进行绿化工程施工,以实现绿化、美化、净化的目标。
为确保绿化工程顺利进行,特制定本预算。
二、项目概况1. 项目名称:某区域绿化工程2. 项目地点:某市某区3. 项目规模:占地面积约XX平方米4. 项目内容:绿化种植、园林小品、景观照明、绿化养护等5. 项目周期:预计XX个月三、绿化工程施工预算1. 种植材料费用(1)苗木:包括乔木、灌木、地被植物等,共计XX种,预算金额为XX万元。
(2)种植土:根据土壤检测结果,采用改良土壤,预算金额为XX万元。
(3)肥料:根据植物生长需求,选用优质肥料,预算金额为XX万元。
2. 园林小品费用(1)景石:选用天然石材,共计XX块,预算金额为XX万元。
(2)座椅、凉亭等:选用环保材料,共计XX套,预算金额为XX万元。
3. 景观照明费用(1)太阳能路灯:选用节能环保的太阳能路灯,共计XX盏,预算金额为XX万元。
(2)庭院灯:用于庭院照明,共计XX盏,预算金额为XX万元。
4. 绿化养护费用(1)绿化人员:包括绿化工人、管理人员等,共计XX人,预算金额为XX万元。
(2)绿化工具:包括修剪机、喷雾器、割草机等,预算金额为XX万元。
(3)绿化药剂:用于病虫害防治、植物生长调节等,预算金额为XX万元。
5. 其他费用(1)设计费:包括方案设计、施工图设计等,预算金额为XX万元。
(2)监理费:包括施工过程监理、竣工验收等,预算金额为XX万元。
(3)临时设施费:包括搭建临时办公室、工棚等,预算金额为XX万元。
四、总计绿化工程施工预算总额为XX万元。
五、注意事项1. 本预算仅供参考,实际施工过程中,可能因材料价格波动、施工难度等因素导致预算调整。
2. 施工过程中,严格按照设计方案和施工规范进行施工,确保工程质量。
3. 加强绿化养护,提高绿化效果,为市民创造优美的生活环境。
一、前言植物园是一个完整的生态系统,是人们娱乐、休闲与教育的好去处。
植物园的建设不仅是一项重要的城市绿地工程,还是一项重要的公共设施建设项目,对城市的生态环境和文化底蕴具有非常重要的意义。
因此,本文拟就植物园工程的建设预算方案进行详细的规划和编制,以满足植物园的建设需求,确保植物园工程的质量和进度。

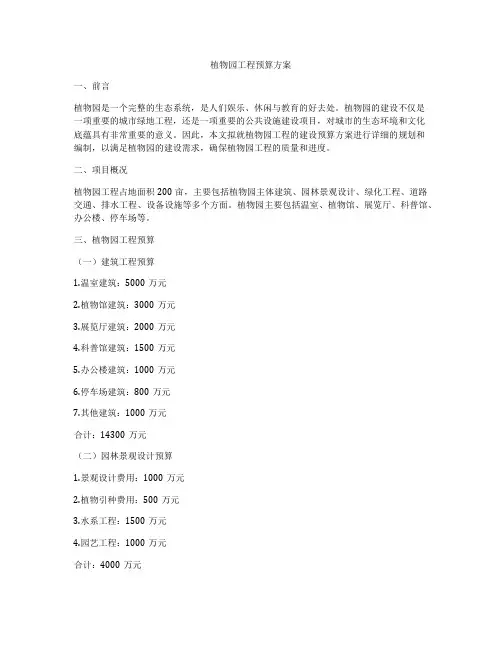

二、项目概况植物园工程占地面积200亩,主要包括植物园主体建筑、园林景观设计、绿化工程、道路交通、排水工程、设备设施等多个方面。
植物园主要包括温室、植物馆、展览厅、科普馆、办公楼、停车场等。
三、植物园工程预算(一)建筑工程预算1.温室建筑:5000万元2.植物馆建筑:3000万元3.展览厅建筑:2000万元4.科普馆建筑:1500万元5.办公楼建筑:1000万元6.停车场建筑:800万元7.其他建筑:1000万元合计:14300万元(二)园林景观设计预算1.景观设计费用:1000万元2.植物引种费用:500万元3.水系工程:1500万元4.园艺工程:1000万元合计:4000万元1.绿化苗木采购费:800万元2.绿化施工费用:600万元3.草坪场地铺设费:300万元合计:1700万元(四)道路交通预算1.园区内道路建设费:500万元2.停车场道路建设费:300万元合计:800万元(五)排水工程预算1.雨水排水系统建设费:1000万元2.污水处理系统建设费:800万元合计:1800万元(六)设备设施预算1.园区照明设备:500万元2.园区喷灌设备:800万元3.空调和暖通设备:1000万元4.其他设备:800万元合计:3100万元四、汇总1.建筑工程预算:14300万元2.园林景观设计预算:4000万元3.绿化工程预算:1700万元4.道路交通预算:800万元5.排水工程预算:1800万元6.3100合计:31900万元五、结语通过上述详细地规划和编制植物园工程的建设预算方案,可以确保植物园工程的质量和进度。

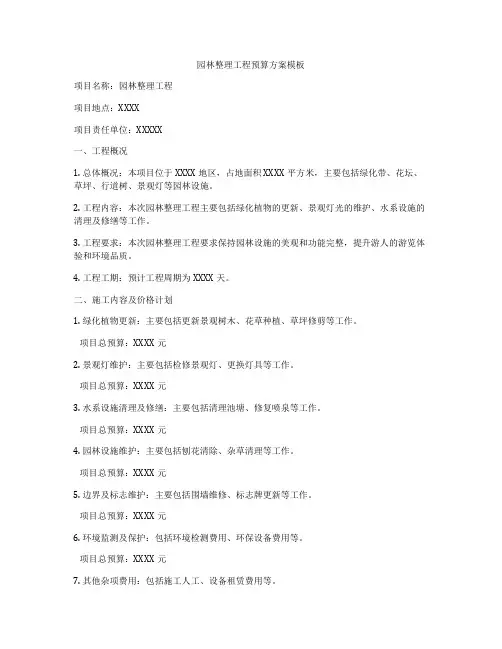

园林整理工程预算方案模板项目名称:园林整理工程项目地点:XXXX项目责任单位:XXXXX一、工程概况1. 总体概况:本项目位于XXXX地区,占地面积XXXX平方米,主要包括绿化带、花坛、草坪、行道树、景观灯等园林设施。
2. 工程内容:本次园林整理工程主要包括绿化植物的更新、景观灯光的维护、水系设施的清理及修缮等工作。
3. 工程要求:本次园林整理工程要求保持园林设施的美观和功能完整,提升游人的游览体验和环境品质。
4. 工程工期:预计工程周期为XXXX天。
二、施工内容及价格计划1. 绿化植物更新:主要包括更新景观树木、花草种植、草坪修剪等工作。
项目总预算:XXXX元2. 景观灯维护:主要包括检修景观灯、更换灯具等工作。
项目总预算:XXXX元3. 水系设施清理及修缮:主要包括清理池塘、修复喷泉等工作。
项目总预算:XXXX元4. 园林设施维护:主要包括刨花清除、杂草清理等工作。
项目总预算:XXXX元5. 边界及标志维护:主要包括围墙维修、标志牌更新等工作。
项目总预算:XXXX元6. 环境监测及保护:包括环境检测费用、环保设备费用等。
项目总预算:XXXX元7. 其他杂项费用:包括施工人工、设备租赁费用等。
项目总预算:XXXX元三、总预算及经费来源本次园林整理工程的总预算为XXXX元,经费来源主要来自XXXXX,其中包括园林绿化资金、XXXXX等。
四、经费分配计划1. 绿化植物更新:XXXX元2. 景观灯维护:XXXX元3. 水系设施清理及修缮:XXXX元4. 园林设施维护:XXXX元5. 边界及标志维护:XXXX元6. 环境监测及保护:XXXX元7. 其他杂项费用:XXXX元五、质量控制及验收标准1. 施工单位:施工单位必须具备相关施工资质,有一定的工程施工经验,且品质优良。
2. 施工质量:施工单位需按照相关规范要求进行施工,保障整个园林整理工程的质量。
3. 验收标准:验收标准将根据园林整理工程项目的要求,必须符合相关标准及规范的要求。
景观工程施工预算一、工程概况本项目为某城市中心公园景观工程,占地面积约20万平方米,主要包括绿化、广场、步道、景观小品、灯光照明等工程。
工程旨在打造一个生态优美、功能完善、具有地方特色的公园,为市民提供一个休闲娱乐的好去处。
二、预算编制依据1. 施工图纸及设计说明书:为本工程提供详细的施工图和设计要求。
2. 工程量清单:根据施工图纸,编制工程量清单,包括各项工程的名称、数量和单位。
3. 施工组织设计:明确施工流程、施工方法、施工周期等。
4. 施工规范及标准:按照国家相关施工规范和标准进行预算编制。
5. 工程所在地区的人工、材料、设备市场价格。
6. 施工期间的风险因素及预防措施。
三、预算编制内容1. 人工费:根据工程量清单和施工组织设计,计算各项工程所需的人工数量和人工单价,得出人工费。
2. 材料费:根据工程量清单和设计说明书,计算各项工程所需材料的数量和单价,得出材料费。
3. 设备费:根据施工组织设计,计算施工所需设备的数量和单价,得出设备费。
4. 施工措施费:包括施工临时设施、施工安全措施、施工环保措施等费用。
5. 项目管理费:包括项目管理人员的工资、办公费用、差旅费用等。
6. 税费:包括增值税、营业税、城市维护建设税、教育费附加等。
四、预算编制方法1. 人工费:根据工程量清单,计算各分部分项工程的人工数量,乘以人工单价,得出人工费。
2. 材料费:根据工程量清单,计算各分部分项工程的材料数量,乘以材料单价,得出材料费。
3. 设备费:根据施工组织设计,计算施工所需设备的台班数,乘以设备单价,得出设备费。
4. 施工措施费:根据施工组织设计和相关规范,计算施工措施费用。
5. 项目管理费:根据工程规模和管理需求,计算项目管理费用。
6. 税费:根据国家税收政策和工程所在地区的规定,计算税费。
五、预算结果1. 人工费:100万元2. 材料费:300万元3. 设备费:50万元4. 施工措施费:30万元5. 项目管理费:20万元6. 税费:10万元总计:510万元六、预算调整及控制1. 预算调整:在施工过程中,如遇设计变更、工程量增减等情形,应及时调整预算。

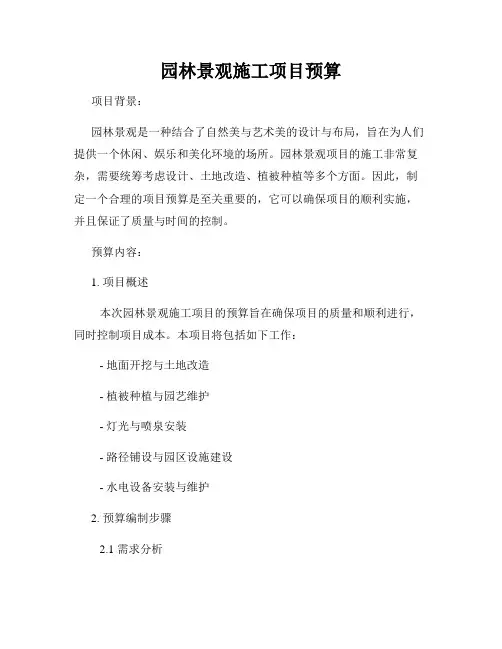

园林景观施工项目预算项目背景:园林景观是一种结合了自然美与艺术美的设计与布局,旨在为人们提供一个休闲、娱乐和美化环境的场所。
园林景观项目的施工非常复杂,需要统筹考虑设计、土地改造、植被种植等多个方面。
因此,制定一个合理的项目预算是至关重要的,它可以确保项目的顺利实施,并且保证了质量与时间的控制。
预算内容:1. 项目概述本次园林景观施工项目的预算旨在确保项目的质量和顺利进行,同时控制项目成本。
本项目将包括如下工作:- 地面开挖与土地改造- 植被种植与园艺维护- 灯光与喷泉安装- 路径铺设与园区设施建设- 水电设备安装与维护2. 预算编制步骤2.1 需求分析在开始预算编制之前,我们需对整个园林景观施工项目的需求进行充分分析,包括各项工作的具体要求和数量,以便准确估计成本。
2.2 市场调研市场调研是为了了解当前市场上园林景观施工相关材料和劳动力的价格,并将其作为预算编制的参考依据。
2.3 成本估算基于需求分析和市场调研结果,对各项施工工作进行详细的成本估算,包括人工、材料、设备和外包等费用。
2.4 预算汇总与审核汇总各项成本估算,并排查其中可能存在的错误和疏漏,确保预算的准确性和完整性。
3. 持续优化预算由于园林景观施工项目往往涉及大量的工程量和不确定性因素,为了保证项目的顺利进行和质量控制,我们需要不断优化预算计划。
3.1 技术变更如果在项目实施过程中出现技术上的变更,我们需要进行相应的预算调整,以适应新的需求和材料。
3.2 成本分析在项目实施过程中,我们需要对各项成本进行实时监控和分析,及时发现超支或节省的地方,并据此对预算进行修订。
3.3 风险控制预算是对项目的风险进行控制的重要手段,我们需要对各项风险进行评估和应对策略的制定,并据此进行预算调整。
4. 预算执行与监控预算的执行和监控是确保项目顺利进行的关键环节,我们需要设立预算执行团队,并监控项目实施过程中的各项支出和进度,确保轨迹和计划相符。
第1篇一、工程概况本项目为某古建园林施工工程,位于我国某历史文化名城,占地面积约为5万平方米。
该园林以明清时期的建筑风格为主,包括亭台楼阁、小桥流水、假山叠石等元素。
工程内容包括古建筑修复、园林景观打造、基础设施改造等。
为确保工程质量和进度,特制定本预算。
二、工程预算编制依据1. 国家及地方相关法律法规、政策文件;2. 行业标准、规范和定额;3. 设计图纸、施工方案;4. 材料设备市场价格;5. 人工费用、机械租赁费用等。
三、工程预算编制内容1. 古建筑修复工程预算(1)人工费用:根据工程量、人工费标准,计算人工费用为200万元。
(2)材料费用:主要包括木料、瓦、砖、石等,费用共计300万元。
(3)机械租赁费用:包括吊装、运输等,费用共计50万元。
(4)施工管理费:按照工程量、管理费标准,计算施工管理费为100万元。
(5)利润:按照工程量、利润标准,计算利润为50万元。
古建筑修复工程预算总计为750万元。
2. 园林景观打造工程预算(1)人工费用:根据工程量、人工费标准,计算人工费用为150万元。
(2)材料费用:主要包括绿化植物、石材、雕塑等,费用共计250万元。
(3)机械租赁费用:包括运输、挖掘等,费用共计30万元。
(4)施工管理费:按照工程量、管理费标准,计算施工管理费为75万元。
(5)利润:按照工程量、利润标准,计算利润为37.5万元。
园林景观打造工程预算总计为562.5万元。
3. 基础设施改造工程预算(1)人工费用:根据工程量、人工费标准,计算人工费用为100万元。
(2)材料费用:主要包括管道、电缆、路灯等,费用共计200万元。
(3)机械租赁费用:包括挖掘、运输等,费用共计20万元。
(4)施工管理费:按照工程量、管理费标准,计算施工管理费为50万元。
(5)利润:按照工程量、利润标准,计算利润为25万元。
基础设施改造工程预算总计为395万元。
四、工程预算总计古建筑修复工程预算750万元,园林景观打造工程预算562.5万元,基础设施改造工程预算395万元。
景观工程估算及优化案例随着生活水平的提高,人们对“住”的要求已经从简单的“生存居住”转向“生活居住”,从以前注重实用性,发展到对环境绿化、园林景观的优美、舒适等高标准要求。
因此,小区环境逐渐成为决定楼盘品质的重要指标,开发商也将园林景观作为房地产营销的重要手段,同时不停地在观感效果和成本经济性中寻求平衡点。
一、项目简介工程地点:武汉市江岸区建筑规模:规划用地3.52万平方米,总建筑面积20.69万平方米,其中地下两层总建面5.80万平方米,地上由7栋16层~46层住宅楼、1栋会所、1栋开闭所和1垃圾房组成共计14.89万平方米。
二、情况分析及成果要求沟通本项目图纸较完整,景观面积3.2万平方米,若全部精确列项组价,需15天或以上,造价精确度90%;若列部件并对其做单价分析,再整合总价,时间3~5天,造价精确度70%~80%;两种方式下,造价精准度相差10-20%,优化意见及图审工作完成度无明显差别;经反馈和沟通,甲方同意方式二(按部件指标估算总价)。
三、工作思路及成果示例3.1 估算景观造价主要由“园建”“绿化”“安装”三大部分组成;安装单方一般在30~40元/m2,偶尔会达到60~70元/m2,总价占比10%以内,因此不是测算重点,可根据项目类别(住宅/商业街/示范区)及档次综合取定。
本项目为高端精装住宅,安装估算单方65元/m2(照明40+给排水25)绿化由“特大/特选乔”“大乔”“中小乔/灌木”“球类”“色块”“草坪”几大部分构成,且价格区间相差较大,故按此分类,分别统计数量。
草坪25-35元/m2色块150-250元/m2球类200~800元/株,判断大部分蓬径是在160cm以上还是以下,从而判断单价是在平均值以上还是以下;中小乔/灌木(φ15以内)500~2500元/株,判断红枫、鸡爪槭等较贵苗木比重,从而判断单价是在平均值以上还是以下;大乔(φ15~30)1500~8000元/株,判断榉树、银杏、桂花等较贵苗木比重,从而判断单价是在平均值以上还是以下;特大/特选乔(φ30以上)8000元/株以上,一般数量较小、品种较少、单价较高,故需重点对待,分别询价。
园林绿化造价案例一、项目背景。
咱就说有这么一个小公园的园林绿化项目,这个小公园不大不小,就像一个城市里的绿色小确幸。
甲方想要打造一个既适合居民休闲散步,又充满自然美感的小天地。
二、工程概况。
1. 绿化种植部分。
首先呢,草坪是必不可少的。
这个小公园大概需要铺设3000平方米的草坪。
选的是那种耐践踏又好看的马尼拉草。
这种草呢,一平方米的草皮采购价加上运费大概是10块钱,这一项的成本就是3000×10 = 30000元。
然后是树木。
种了50棵桂花树,这种桂花树一棵中等大小的,带土球、包运输和种植,每棵要800元,这就是50×800 = 40000元。
还有30棵樱花树,每棵600元,30×600 = 18000元。
花灌木也不能少呀。
像红檵木球,种了80个,每个球算上采购和种植是150元,80×150 = 12000元。
还有四季海棠这种小花,种了一大片,大概100平方米,每平方米的造价(包含苗和种植)是80元,100×80 = 8000元。
2. 园路及小品部分。
园路用的是那种青石板铺的,总共铺了800平方米。
青石板加上人工铺设的费用,每平方米算200元,800×200 = 160000元。
小品方面,有个小亭子,木质结构的,造型还挺别致。
这个小亭子的造价是30000元。
还有几个造型可爱的石凳石桌组合,一共5套,每套2000元,5×2000 = 10000元。
3. 灌溉系统部分。
灌溉系统可是保证这些植物茁壮成长的关键。
铺设了一套滴灌系统,管道加上喷头等设备,还有人工安装费用,大概要25000元。
三、造价汇总。
1. 直接成本。
把上面这些费用都加起来:30000+40000 +18000+12000+8000+160000+30000+10000+25000 = 333000元。
2. 间接成本(管理费、利润等)管理费呢,一般按照直接成本的15%来算,333000×0.15 = 49950元。
景观公园工程预算方案范文一、前言景观公园是城市的重要组成部分,不仅能提供市民休闲娱乐的场所,还能美化城市环境,提升城市形象。
景观公园的建设工程需要合理的预算方案来确保项目的顺利进行,同时也需要考虑到长期的运营和维护费用。
因此,景观公园工程预算方案的制定十分重要。
本文针对景观公园工程预算方案进行了详细的分析和论证,以期为景观公园建设项目的预算编制提供一些有益的借鉴和参考。
二、项目概述景观公园是城市的绿肺,具有重要的环境保护和生态功能。
在城市化进程中,越来越多的城市需要建设和改造景观公园,以满足市民的休闲需求和提升城市形象。
景观公园的建设工程主要包括土地规划、绿化、水系、道路、景观设施等内容,而这些内容的建设需要合理的预算方案来支持。
三、工程预算范围1. 土地规划景观公园建设需要合理的土地规划,包括场地的选址、规划设计、地形改造等内容。
土地规划的预算主要包括土地征用费、规划设计费、地形改造费等。
2. 绿化景观公园绿化工程是整个项目的重要组成部分,包括树木的种植、花草的栽培、草坪的铺设等内容。
绿化工程的预算主要包括苗木的采购费、花草的购买费、草坪的铺设费、绿化养护费等。
3. 水系水系是景观公园的重要组成部分,包括湖泊、溪流、喷泉等。
水系工程的预算主要包括水体的修建费、喷泉设施费、水电费等。
4. 道路景观公园内需要的道路主要包括步行道、自行车道、行车道等,道路工程的预算主要包括路面的铺设费、路灯的安装费、交通标志标线的费用等。
5. 景观设施景观公园内需要各种景观设施,包括休息亭、健身器材、游乐设施等,景观设施的预算主要包括设施的采购费、搭建费、维护费等。
四、预算编制原则1. 合理性原则景观公园工程预算方案的编制需要符合合理性原则,即预算金额应该充分满足工程建设和运营的需求,不应过高也不应过低。
2. 透明性原则景观公园工程预算方案的编制需要符合透明性原则,即预算内容和预算金额应该公开透明,方便相关部门和公众监督和检查。
第1篇随着城市化进程的加快,景观工程已成为城市建设的重点之一。
本文将以某景观工程施工为例,对其造价进行分析。
一、项目概况该项目位于我国某城市中心区域,占地面积约为100亩,总投资约5000万元。
项目主要包括以下内容:1. 水系景观:建设人工湖、喷泉、水景等;2. 绿化景观:种植各类乔木、灌木、地被植物等;3. 公共设施:设置座椅、垃圾桶、标识牌等;4. 艺术小品:雕塑、喷泉、景墙等;5. 硬质景观:铺装、道路、桥梁等。
二、造价构成1. 设计费:约100万元,占总投资比例的2%;2. 材料费:约1500万元,占总投资比例的30%;3. 人工费:约1000万元,占总投资比例的20%;4. 施工机械费:约500万元,占总投资比例的10%;5. 施工管理费:约300万元,占总投资比例的6%;6. 税金及附加费:约100万元,占总投资比例的2%;7. 预留费用:约500万元,占总投资比例的10%。
三、造价分析1. 设计费:设计费占总投资比例较低,但设计方案对景观效果至关重要。
在保证景观效果的前提下,尽量采用合理的方案,以降低设计费。
2. 材料费:材料费是景观工程造价的主要组成部分。
在材料选择上,应综合考虑质量、价格、环保等因素,合理选用材料。
3. 人工费:人工费占总投资比例较高,应加强施工现场管理,提高施工效率,降低人工成本。
4. 施工机械费:施工机械费占总投资比例相对较低,但应合理选择施工机械,提高施工效率。
5. 施工管理费:施工管理费包括现场管理人员工资、办公费用等,应加强现场管理,降低施工管理费。
6. 税金及附加费:税金及附加费按照国家规定执行,无法调整。
7. 预留费用:预留费用用于应对不可预见因素,如设计变更、材料价格波动等,确保项目顺利进行。
四、造价控制措施1. 优化设计方案,降低设计费;2. 选用优质、环保、价格合理的材料;3. 加强施工现场管理,提高施工效率,降低人工费和施工机械费;4. 严格控制施工管理费;5. 合理预测税金及附加费,确保项目顺利实施;6. 建立完善的成本控制体系,加强对造价的动态管理。
