内墙抹石灰技术交底
- 格式:doc
- 大小:80.00 KB
- 文档页数:4
墙面抹灰工程技术交底一、材料准备水泥:使用425号及以上标号的水泥,保证质量并具有产品合格证书。
砂:选用中砂,要求无杂质且过筛。
石灰:熟石灰粉,应符合设计要求。
界面剂:为增强抹灰层与基层的粘结力,需使用专门的界面剂。
水:自来水,符合施工用水标准。
二、技术要求抹灰厚度:根据设计要求,确定单次抹灰的厚度,通常为5~7mm。
平整度:抹灰后的墙面平整度应小于或等于3mm/2m。
垂直度:抹灰后的墙面垂直度应小于或等于3mm/2m。
无空鼓、开裂:抹灰后墙面应无空鼓和开裂现象。
颜色与质感:确保抹灰后的墙面颜色均匀,无明显色差,质感符合设计要求。
三、施工方法基层处理:清除墙面上的灰尘、污垢和松散物,对凹凸不平的部位进行填补或凿除。
浇水湿润:在抹灰前一天,对墙面进行充分浇水湿润。
做灰饼、冲筋:按照设计要求,在墙面上做出灰饼,并使用冲筋进行厚度控制。
抹灰:先薄薄地涂一层底灰,然后用刮板刮平,将多余的砂浆刮回。
间隔一段时间后,再抹第二层灰,直至达到设计厚度。
压光:抹灰完成后,使用专门的压光工具对墙面进行压光处理,增强表面光泽度。
四、质量检查检查平整度:使用靠尺和塞尺进行平整度检查。
检查垂直度:使用线锤和靠尺进行垂直度检查。
检查空鼓和开裂:敲击墙面,检查是否有空鼓或开裂现象。
检查颜色与质感:肉眼观察墙面,检查颜色是否均匀,质感是否符合设计要求。
检查滴水线、脚印等细节:确保无滴水线、脚印等影响美观的瑕疵。
五、安全措施工人应佩戴安全帽、手套等防护用品。
使用电动工具时,应遵循安全操作规程,确保电源线完好无损。
高处作业时,应设置安全网和安全绳等防护措施。
禁止在施工时吸烟或使用明火。
定期检查施工设备,确保其处于良好工作状态。
六、环保措施施工时产生的废弃物应及时清理,保持施工现场整洁。
施工材料应合理堆放,避免浪费和污染环境。
使用低噪音、低振动的施工设备,减少对周围居民的影响。
使用环保型材料,如界面剂等,减少对环境的污染。
施工完成后,应清理现场,确保不留下任何垃圾或废弃物。
抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。
2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。
3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。
4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。
灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。
5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。
喷、涂前必须洒水润湿基层。
6、加气块墙体必须满挂玻纤网格布。
钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。
两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。
7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。
墙面抹灰技术交底内容一、准备工作1.材料准备:确保所需材料如水泥、石灰、砂子、外加剂(如需要)、界面剂等质量合格,数量充足,并按照配合比要求进行预拌或现场调配。
2.工具设备:准备好抹灰所需的工具,包括灰板、抹子、铁抹子、托灰板、尺杆、方尺、阴阳角抿子、扫帚、喷壶、水桶、抹灰机等,确保工具完好无损。
3.技术准备:熟悉施工图纸和技术要求,了解墙面结构特点,编制抹灰施工方案,进行技术交底,明确施工流程和注意事项。
4.现场准备:清理墙面及施工区域,确保无杂物、油污等影响抹灰质量的因素;搭设好脚手架或操作平台,确保施工安全便捷。
二、基层处理1.墙面清理:彻底清除墙面上的灰尘、污垢、油渍等,对于空鼓、开裂的基层应进行修补或凿除。
2.浇水湿润:施工前应对基层进行浇水湿润,以保证抹灰层与基层的良好粘结。
3.界面处理:根据设计要求或基层情况,涂刷界面剂或粘结剂,提高抹灰层与基层的粘结力。
三、抹灰层施工1.分层施工:抹灰应分层进行,每层厚度不宜过厚,一般控制在7-9mm为宜,避免产生空鼓、开裂等质量问题。
2.找平处理:每层抹灰后,应用刮尺或抹子找平,确保墙面平整度符合设计要求。
3.养护措施:抹灰层初凝后应及时洒水养护,保持墙面湿润,养护时间不少于7天。
四、细部处理1.阴阳角处理:使用阴阳角抿子对阴阳角进行找直、找方处理,确保线条清晰、方正。
2.洞口边框处理:门窗洞口、预留洞口等边框应抹成圆角或直角,与墙面抹灰层交接处应平顺过渡。
3.特殊部位处理:对于管线穿墙、混凝土梁柱与墙体交接等特殊部位,应采取加强措施,确保抹灰层牢固可靠。
五、质量检查与验收1.过程检查:在施工过程中,应定期对抹灰层的平整度、垂直度、厚度等进行检查,发现问题及时整改。
2.验收标准:按照设计要求和施工规范进行验收,检查抹灰层是否有空鼓、裂缝、起砂等质量问题,确保抹灰质量符合标准。
六、成品保护1.防污染:抹灰完成后,应及时清理墙面,防止抹灰层被污染。
内墙抹石灰砂浆技术交底内墙抹石灰砂浆技术交底一、施工前准备1、材料准备:石灰、沙子、水,边角料、水泥(可选)。
2、工具准备:砂浆桶、刷子、抹子、平整板、橡皮刮板、钢钉、铁丝钩、尺子、细线、水平仪等。
3、基层处理:基层应平整、无凹凸、无明显的裂缝等。
如果基层不平整,应先用抹灰砂浆进行找平。
4、基层处理:墙面要刮涂一层基层灰,抹好后要抹平整,无垂直面,墙面颜色均匀,是浅灰色的,不能有砂子等杂质存在,可进行第二遍涂抹。
二、施工过程1、足够的配合水,把石灰和沙子混合起来,注意要均匀搅拌,搅拌时间不能太长。
2、墙面首先用水扫一遍,把浮尘清洗干净,以免影响黏附。
3、采用平整板测出要抹的部位的厚度,涂抹砂浆之前,先在最底部上涂抹一层薄的砂浆,以达到提高保水性和增加黏度的目的。
4、砂浆均匀地涂在墙面部位,砂浆不宜太稠,不宜涂抹过厚。
5、当砖墙部分装修完毕后,需要在砖墙表面涂一层石灰砂浆,用以填平砖缝,等到干燥后再用抹子抹平。
6、抹浆时,要注意在脚手架上进行,从下到上依次涂抹,如有空隙处,需用料多的抹子填补,然后用橡皮泥工具或抹子互相擦净,尽可能的抹平整。
7、角落和电线插座等凸出的地方,用边角灰进行涂抹平整。
8、砂浆涂抹中,注意墙面和砂浆交界处的平整和颜色均匀。
9、注意密封处理,砂浆涂抹结束后,一定要注意加强密封处理,避免淋雨、被阳光暴晒等。
三、注意事项1、在石灰砂浆施工的过程中,一定要注意配合水的品控,水质过多过少都会影响施工质量。
2、在施工过程中,要注意施工的时间,不要让砂浆过早的干硬,适当进行保水处理。
3、在施工过程中对于拐角、电线插孔等细节部分,要做好不同材料的转换。
4、选用优质的石灰和沙子,可以大大增强砂浆的黏合力和抗压强度。
5、在墙面涂抹完砂浆后,要用湿布擦拭一遍,避免出现开裂或者脱落现象。
6、如果有需要,可以在砂浆中加入少量的水泥,可以增加砂浆的硬度和强度。
7、施工完毕后,及时对施工现场进行清理,保持建筑的整洁和卫生。

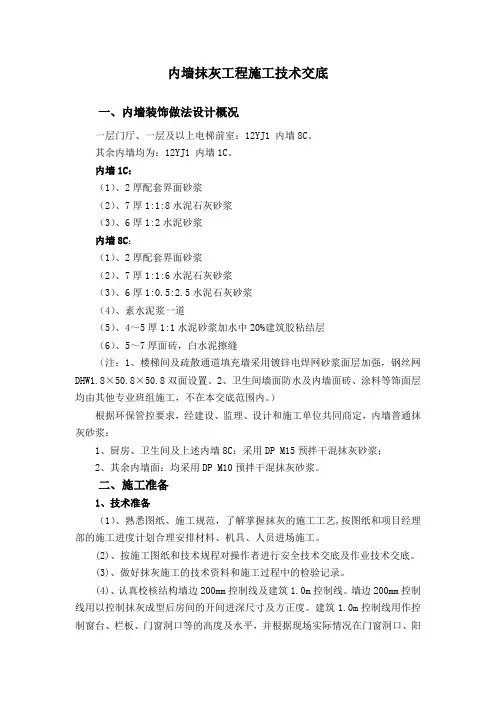

内墙抹灰工程施工技术交底一、内墙装饰做法设计概况一层门厅、一层及以上电梯前室:12YJ1 内墙8C。
其余内墙均为:12YJ1 内墙1C。
内墙1C:(1)、2厚配套界面砂浆(2)、7厚1:1:8水泥石灰砂浆(3)、6厚1:2水泥砂浆内墙8C:(1)、2厚配套界面砂浆(2)、7厚1:1:6水泥石灰砂浆(3)、6厚1:0.5:2.5水泥石灰砂浆(4)、素水泥浆一道(5)、4~5厚1:1水泥砂浆加水中20%建筑胶粘结层(6)、5~7厚面砖,白水泥擦缝(注:1、楼梯间及疏散通道填充墙采用镀锌电焊网砂浆面层加强,钢丝网DHW1.8×50.8×50.8双面设置。
2、卫生间墙面防水及内墙面砖、涂料等饰面层均由其他专业班组施工,不在本交底范围内。
)根据环保管控要求,经建设、监理、设计和施工单位共同商定,内墙普通抹灰砂浆:1、厨房、卫生间及上述内墙8C:采用DP M15预拌干混抹灰砂浆;2、其余内墙面:均采用DP M10预拌干混抹灰砂浆。
二、施工准备1、技术准备(1)、熟悉图纸、施工规范,了解掌握抹灰的施工工艺,按图纸和项目经理部的施工进度计划合理安排材料、机具、人员进场施工。
(2)、按施工图纸和技术规程对操作者进行安全技术交底及作业技术交底。
(3)、做好抹灰施工的技术资料和施工过程中的检验记录。
(4)、认真校核结构墙边200mm控制线及建筑1.0m控制线。
墙边200mm控制线用以控制抹灰成型后房间的开间进深尺寸及方正度。
建筑1.0m控制线用作控制窗台、栏板、门窗洞口等的高度及水平,并根据现场实际情况在门窗洞口、阳台等弹出水平控制线。
(5)、各道工序大面积施工前,各劳务班组必须先做出样板,经项目部自检验收合格后,报监理、建设单位进行确认,各方验收合格后,按照样板标准展开大面积施工。
2、生产准备(1)、结构墙体施工完毕并验收合格。
(2)、抹灰前,墙面上的杂物应清理干净,脚手架眼、对拉螺栓眼封堵完成,水电管线、线盒预埋疏通完成、线槽抹灰完成。

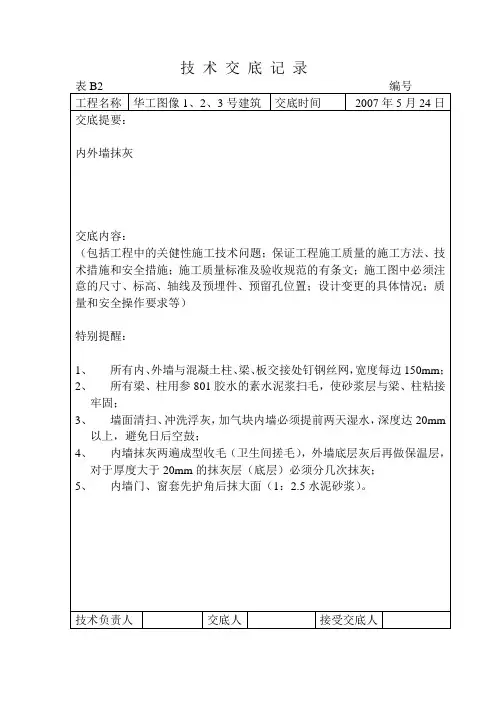

技术交底记录华工图像1、2、3号建筑内外墙粉刷技术交底武汉市罡泰建设工程有限公司2007年5月24日华工图像1、2、3号建筑内外墙抹灰技术交底一、施工准备(一)材料准备1、水泥:PS32·5号水泥,有出厂合格证和复检报告。
2、砂:中砂,有试验报告,使用前过5mm孔径的筛子。
3、石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mmⅩ3mm的筛子过滤,并贮存在沉淀池中;熟化时间一般不少于15d,用于罩面时,不应少于30d;使用时石灰膏内不得含有未熟化的颗粒和其它杂质。
4、801胶:应有出厂合格证和检验报告。
(二)主要机具砂浆搅拌机、磅称、孔径3mm、5mm筛子、手推车、大桶、灰槽、胶皮水管、小水桶、喷壶、托灰板、木抹子、铝合金刮尺、钢丝刷、笤帚、墨斗等。
(三)作业条件1、墙体已经墙改办验收,可以进行内墙粉刷。
2、管道穿过的墙洞、楼板洞应及时安放套管,并用1:3水泥砂浆或细石砼填密时,电线管、消火栓箱、配电箱安装安毕,并将背后露明部分钉好钢丝网,接线盒用纸堵严。
3、抹灰前用笤帚将墙体清扫干净,如有油渍应用10%火碱刷洗,清水冲净,或用钢丝刷彻底刷干净。
4、抹灰前一天应浇水湿润,抹灰时再用笤帚淋水或喷水湿润。
5、钢板网已安装好。
二、操作工艺1、工艺流程:基层处理——吊直、套方、找规矩、贴灰饼——做护角——抹底灰——抹中层灰——抹罩面灰——养护2、基层处理:首先将凸出的混凝土剔平,对混凝土表面光滑的部位可采用“毛化处理”办法,即先将表面灰尘、污垢清扫干净,用10%火碱水将油垢刷掉,再用清水将碱液冲干净、晾干;然后用1:1水泥细砂浆内掺用水量20%的801胶,喷或用笤帚将砂浆甩到混凝土表面,其甩点要均匀,终凝后浇水养护;直至水泥砂浆疙瘩全部粘满混凝土墙的光面上,并有较高的强度为止。
3、弹线、套方、找规矩:根据基层表面平整、垂直情况,经检查后确定抹灰厚度,但最小厚度不应少于7mm,墙面凹度较大时要分层操作,用线坠、方尺、拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也作为踢脚板依据,灰饼宜用1:3水泥砂浆做成5cm见方,水平距离约1.2—1.5米左右。
室内抹灰工程技术交底一、工程概述室内抹灰工程是指在建造内部墙面、天花板等表面进行抹灰处理,以达到平整、光滑、美观的效果。
本文将详细介绍室内抹灰工程的技术要求、施工工艺以及验收标准。
二、技术要求1. 抹灰材料:- 砂浆:使用水泥、石膏、石灰等材料制作的抹灰砂浆,应符合国家相关标准要求。
- 外加剂:可根据需要添加增粘剂、增稠剂等外加剂,以提高砂浆的粘结力和施工性能。
2. 表面处理:- 基层处理:在进行抹灰前,应确保基层表面清洁、平整、无松动、无油污等。
如有裂缝或者凹凸不平的地方,应进行修补。
3. 施工工艺:- 抹灰层分层施工:按照设计要求,将抹灰层分为底层、中层和面层,分别进行施工。
- 底层施工:先将砂浆涂抹在墙面或者天花板上,形成底层,厚度约为10mm。
- 中层施工:在底层稍干后,再涂抹一层砂浆,厚度约为10mm,用抹刀进行整平。
- 面层施工:在中层稍干后,再涂抹一层砂浆,厚度约为3-5mm,用抹刀进行整平和修整。
4. 抹灰工具:- 抹刀:用于抹灰施工,应保持锋利,表面光滑,无损伤。
- 砂纸:用于抛光和修整抹灰面,应选择适当粗细的砂纸,保持清洁。
5. 施工环境:- 温度:施工环境温度应在5℃-35℃之间,避免在高温或者低温环境下施工。
- 湿度:施工环境湿度应适中,过高或者过低的湿度会影响抹灰效果和干燥时间。
三、施工工艺1. 基层处理:- 清洁基层:使用清水和刷子将基层表面的灰尘、油污等清洗干净。
- 补平基层:如有凹凸不平的地方,使用砂浆进行修补,使基层表面平整。
2. 抹灰施工:- 底层施工:将预先调配好的抹灰砂浆均匀地涂抹在墙面或者天花板上,用抹刀进行整平。
- 中层施工:在底层稍干后,将砂浆再次涂抹在墙面或者天花板上,用抹刀进行整平。
- 面层施工:在中层稍干后,将砂浆最后一次涂抹在墙面或者天花板上,用抹刀进行整平和修整。
3. 抛光和修整:- 干燥后,使用适当粗细的砂纸对抹灰面进行抛光和修整,使其更加光滑、平整。
一般抹灰工程技术交底一、工程概况工程名称:某小区住宅楼内墙抹灰工程工程地点:某市某区某街道建设单位:某房地产开发有限公司设计单位:某建筑设计研究院施工单位:某建筑装饰工程有限公司工程内容:内墙抹灰,包括墙面清理、基层处理、抹灰、压光等。
二、施工前的准备技术准备(1) 熟悉施工图纸,明确抹灰部位和要求。
(2) 根据设计要求,编制施工方案,进行技术交底。
(3) 准备好技术资料,包括抹灰砂浆配合比、材料质量证明文件等。
现场准备(1) 墙面基层处理:清除墙面的灰尘、污垢、油渍等,修补好基层的空鼓、裂缝等缺陷。
(2) 施工前应检查现场水电及消防系统是否完善,保证施工安全。
(3) 搭设抹灰操作架,保证操作人员安全。
材料准备(1) 水泥:选用符合设计要求的水泥品种,保证水泥质量合格。
(2) 砂:选用干净的中砂,砂的细度模数宜为2.5~3.0,含泥量不大于3%。
(3) 其他材料:石灰膏、石膏、涂料等应符合设计要求,质量符合相关标准。
4. 劳动力准备(1) 根据施工方案,组织足够数量的抹灰工进行施工。
(2) 对抹灰工进行技术交底和安全教育,提高其操作技能和安全意识。
资源准备(1) 准备好抹灰工所需的工具,如铁锹、刮板、抹子、砂纸等。
(2) 根据抹灰面积和进度要求,合理安排抹灰材料和工具的数量。
三、抹灰材料和配合比设计水泥砂浆配合比设计(1) 根据设计要求和试验条件,确定水泥砂浆的配合比。
(2) 配合比设计应符合相关标准和设计要求,确保砂浆具有良好的和易性和粘结力。
石灰膏配合比设计(1) 根据石灰质量的不同,选择合适的石灰膏配比。
(2) 石灰膏的配比应符合相关标准和设计要求,保证其质量稳定且易于操作。
内墙抹石灰砂浆技术交底内墙抹石灰砂浆是一项非常重要的工艺,它在房屋建设中起到承重、保温、隔音等重要作用。
因此,在进行内墙抹砂工作时,需要仔细进行技术交底,使施工人员能够准确理解施工要求和注意事项,确保整个工艺的质量和安全性。
一、施工前准备在进行内墙抹石灰砂浆施工前,需要做好以下准备工作:1. 确定施工范围及尺寸,明确抹灰层的厚度和结构设计;2. 清理基层表面的灰尘、油污、剥落物等;3. 检查基层表面是否有裂缝、鼓包、起砂等问题,如有,则需进行修补或打底处理;4. 准备好抹灰所需的材料:石灰、砂,水泥等;准备好抹灰工具:抹刀、钉子刀、刷子、刮板等。
二、操作注意事项在进行内墙抹石灰砂浆施工时,需要注意以下事项:1. 抹灰前需要确保基层表面完全干燥,否则会影响抹灰效果和粘结力,导致抹灰层开裂、掉落等问题;2. 在进行抹灰工作时,需要将水、石灰、砂等混合均匀,控制好比例,否则会影响抹灰层的强度和质量;3. 在抹灰时需要有足够的耐心,先进行一次“打底”,并确保灰浆与基层充分接触,填补所有裂缝和突出物;4. 在抹完底灰后,需要进行二次抹灰,将整个表面抹平,并注意要控制灰浆的厚度,避免出现掉落、开裂等问题;5. 在抹灰过程中,需要定时清理工具和现场,以保持工作环境整洁,避免灰尘污染和安全事故发生。
三、工艺验收及质量要求在进行内墙抹石灰砂浆施工后,需要进行工艺验收并进行质量评估。
具体包括如下内容:1. 检查抹灰层的平整度、表面粗糙度、垂直度等,确保符合设计要求;2. 检查抹灰层的强度、密实度等,确保满足使用要求和材料技术标准;3. 检查抹灰层的色泽、光泽度等,确保施工效果良好;4. 验收合格后,要进行记录和归档,便于日后查看和追踪。
总之,内墙抹石灰砂浆是一项非常关键的工艺,需要严格按照要求进行施工和验收。
只有在注意事项、质量要求和技术标准方面做到逐一掌握,才能够确保抹灰层的质量和安全性,为房屋的使用提供充分保障。
内墙抹灰技术交底最新内墙抹灰是建筑装饰工程中的重要环节,其质量直接影响到建筑物的美观和使用功能。
为了确保内墙抹灰工程的质量,现将最新的内墙抹灰技术交底如下:一、施工准备1、材料准备(1)水泥:一般采用 325 级或 425 级普通硅酸盐水泥,应有出厂合格证明及复试报告。
(2)砂:中砂,平均粒径为 035~05mm,使用前应过 5mm 孔径的筛子。
不得含有杂物。
(3)石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm 的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于 15d;用于罩面灰时,熟化时间不应少于 30d,使用时石灰膏内不应含有未熟化颗粒和其他杂质。
(4)其他材料:如界面剂、钢丝网等。
2、主要机具(1)砂浆搅拌机、手推车、铁锹、筛子、水桶(大小)、灰槽、灰勺、刮杠(大 25m,中 15m)、靠尺板(2m)、线坠、钢卷尺、方尺、托灰板、铁抹子、木抹子、阴阳角抹子、塑料抹子、长舌铁抹子、长毛刷、排笔、钢丝刷、笤帚、喷壶等。
3、作业条件(1)主体结构必须经过有关部门(质量监督站、监理、设计院、建设单位等)进行工程检查合格验收后,方可进行抹灰工程。
(2)检查门窗框及需要埋设的配电管、接线盒、管道套管是否固定牢固。
连接缝隙应用 1∶3 水泥砂浆分层嵌塞密实,并事先将门窗框包好或粘贴保护的塑料薄膜。
(3)将混凝土构件、门窗过梁、梁垫、圈梁、组合柱等表面凸出部分凿平。
对有蜂窝、麻面、露筋、疏松部分的混凝土表面凿到实处,并刷素水泥浆一道(内掺水重 10%的 108 胶),然后用 1∶25 水泥砂浆分层补平压实,把外露的钢筋头和铁丝剔除清掉;脚手眼、窗台砖、内隔墙与楼板、梁底等处应堵严实和补砌整齐。
(4)窗帘钩、通风篦子、吊柜、吊扇等预埋件或螺栓的位置和标高应准确设置,且做好防腐、防锈工作。
(5)混凝土及加气混凝土砌块墙面的灰尘、污垢和油渍等应清除干净,对混凝土结构表面、加气混凝土砌块墙面应在抹灰前两天浇水湿透(每天两遍以上)。
2#内墙抹灰技术交底一、作业条件∶1) 结构工程全部完成,并经有关部门验收,达到合格标准。
2) 加汽块墙面、混凝土面基体表面的灰尘、污垢和油渍等,应清理干净,并洒水湿润。
3) 管道穿越墙洞、楼板洞应及时安放套管,并用1∶3水泥砂浆填嵌密实;电线管、配电箱安装完毕,并将背后露明部分钉好铅丝网;接线盒用纸堵严。
4) 预埋铁件、管理等应提前安装好,结构施工时墙面上的预留孔洞应提前堵塞严实,将柱、过梁等凸出墙面的混凝土剔平,凹处提前刷净,用水洇透后,再用砂浆分层补衬平。
5) 施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200~250mm,以利操作。
为减少抹灰接槎保证抹灰面的平整,外架子应铺设三步板,以满足施工要求。
为保证外墙抹水泥的颜色一致,严禁采用单排外架子。
严禁在墙面上预留临时孔洞。
6) 室内大面积施工前应制定施工方案,先做样板间,经鉴定合格后再大面积施工。
7) 抹灰前应检查基体表面的平整,以决定其抹灰厚度。
抹灰前应在大角的两面、阳台、窗台、脸两侧弹出抹灰层的控制线,以作为打底的依据。
二、操作工艺1、工艺流程∶墙面清理→浇水润湿墙面→拉毛→吊垂直、套方、抹灰饼、充筋→弹灰层控制线→基层处理→抹底层砂浆→抹罩面灰→养护2、基层为混凝土面∶1) 基层处理∶若混凝土表面很光滑,应对其表面进行“毛化”处理,使其表面清扫干净,采用机械喷涂或用笤帚甩上一层1∶1稀粥状水泥细砂浆(内掺20%108胶水拌制),使其凝固在光滑的基层表面,用手掰不动为好。
2) 吊垂直、套方找规矩∶分别在门窗口角、垛、墙面等处吊垂直,套方抹灰饼,找按灰饼充筋后,在墙面上弹出抹灰灰层控制线。
3) 抹底层砂浆∶15mm厚1:6水泥石灰砂浆,满铺一层玻璃纤维网格布,分两次抹灰,应分层与所充筋抹平,并用大杠刮平、找直,木抹子搓毛。
4) 抹面层砂浆∶底层砂浆抹好后,第二天即可抹面层砂浆,首先将墙面洇湿。
面层砂浆配合比为1:0.5:3水泥石灰砂浆厚度为5mm先用水湿润,抹时先薄薄地刮一层素水泥膏,使其与底灰粘牢,紧跟着抹罩面灰,并用杠横竖刮目相看平,木抹子搓毛,铁抹子溜光、压实。
