提高内墙饰面砖铺贴施工合格率【QC成果范本】
- 格式:doc
- 大小:13.49 MB
- 文档页数:24
提高内组名称人有德行如水至清QC小组课题类型现场型课题名称提高内墙抹灰质量(一次性合格率)活动次数12小组注册号ZR-QC-2016-01注册时间2016年6月9日活动日期2016年6月-2016年12月课题注册号ZR-KT-2016-01成员简介姓名年龄性别职称职务组内职务42女高级工程师项目负责人组长55男高级工程师项目技术负责人副组长47男工程师施工员组员41男工程师质检员组员30男助工资料员组员39男助工材料员组员33男工程师安全员组员32男工程师安全员组员28男助工安全员组员日期:2016年6月10日三、选题理由1、该项目被公司确定为创优工程计划项目,质量目标为争创湖州市建设工程飞英杯奖(优质工程),而内墙抹灰质量是其中的一个重点。
2、墙体抹灰出现空鼓、开裂、起砂等仍是行业的质量通病,公司近几年完工的项目都不同程度的出现了墙体抹灰质量问题。
3、本工程内墙抹灰工程量较大,控制好抹灰质量能避免因大量返工而造成费用和工期的损失。
4、本工程为保障性安居工程,责任重大,提高工程质量显得尤为重要。
因此,我们QC小组选择“提高内墙抹灰质量(一次性合格率)”为活动课题。
四、现状调查根据公司项目部以往的施工经验,结合内墙抹灰施工中存在的问题,我们QC小组在公司领导的带领下对公司其它两个在建工程的内墙抹灰工程进行了实体测量,每个工程抽检10个房间,共抽检了20个房间,每个房间4面墙,每面墙测2处,每处检查平整度和垂直度、阴阳角方正、空鼓、开裂、起砂5项内容。
共检查800项次,合格667项次,不合格133项次,平均一次性合格率83.4%。
同时,我们将现场的测量、统计、分析的数据进行了归纳整理,并做出了缺陷频数统计表如下:缺陷频数统计表表2序号缺陷类别缺陷频数缺陷频率(%)累计频率(%)1空鼓8664.764.72平整度和垂直度偏差1612.076.73阴阳角不方正1410.587.24开裂118.395.55起砂6 4.5100合计133100制表人:张建军日期:2016年6月20日根据缺陷频数统计表绘制出排列图进行分析:制图人:张建军 日期:2016年6月20日图1 内墙抹灰质量缺陷排列图结论:从排列图中可以看出,“空鼓”占了64.7%的频率,是造成内墙抹灰合格率偏低的主要因素,也是我们QC 小组需要解决的问题。
提高屋面饰面砖施工质量合格率小组名称:“超越” QC小组发表人:白文镜编制日期: 2017年1月山西八建集团有限公司目录工程简介小组概况选择课题现状调查目标确定原因分析要因确认对策制定组织实施效果检查巩固阶段今后打算一、工程概况汉中开发区龙田“城中村”改造项目一期工程8#地块位于汉中市榆次区龙湖大街以南、经二路以东;总建筑面积为122268.23m2,地下均为2层,地上17-25层。
建筑高度53.25-74.45m,住宅楼地基采用CFG桩复合地基,筏板基础,剪力墙结构;设计使用年限为50年。
抗震设防烈度均为8度。
二、小组概况制表人:白文镜制表时间:2016年4月20日2.1小组活动计划2.2 小组活动形式及次数阶段活动内容活动形式出席人次数活动次数P 小组进行选择课题、现状调查,确定目标,原因分析,要因确认,对策制定现场调查分析讨论16 10D 依据对策,组织实施现场实施,小组讨论18 4C 效果检查现场检查小组讨论8 5A 制定巩固措施,总结及今后打算现场小组讨论总结6 4总活动次数为23次,小组人员出勤率为100% 制表:白文镜制表日期:2016年4月20日三、选择课题四、现状调查调查一:2016年4月20日小组成员王维、白文镜对屋面饰面砖施工质量合格率调查如下:由于屋面饰面砖成品效果施工质量不易保证,现场针对屋面坡度、排气管(帽)、分隔缝、泛水等共检查200个点,存在问题的点有55个,合格率为72.5%。
我QC小组组织建设、监理、设计单位及公司主要质量管理人员对屋面饰面砖施工质量召开专题研讨会,对收集到的信息分析、整理,归纳为五大类问题,列出调查表:制图人:白文镜日期:2016年5月30日调查分析我们发现在整个过程中排气管预留和铺砖排版效果观感差是主要问题所在占有总频率的70.9%,如果将两个主要问题在完成0.9的保障率的情况下解决,屋面饰面砖成品质量合格率将达到(200-55+39x90%)/200=90.05%。

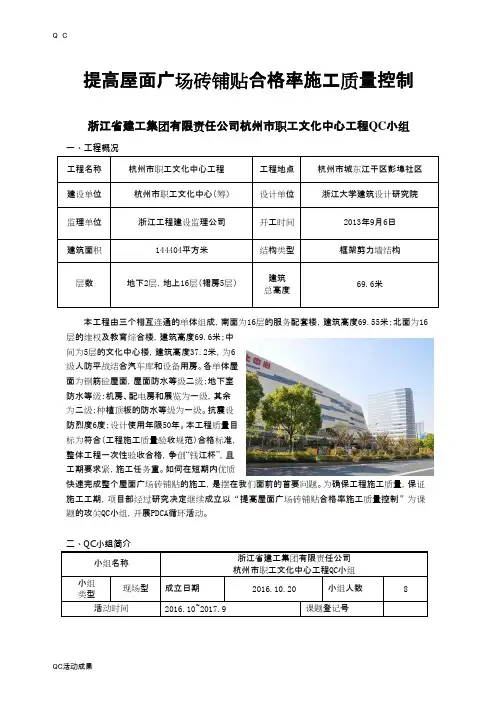

Q C提高屋面广场砖铺贴合格率施工质量控制浙江省建工集团有限责任公司杭州市职工文化中心工程QC小组一、工程概况工程名称杭州市职工文化中心工程工程地点杭州市城东江干区彭埠社区建设单位杭州市职工文化中心(筹)设计单位浙江大学建筑设计研究院监理单位浙江工程建设监理公司开工时间2013年9月6日建筑面积144404平方米结构类型框架剪力墙结构层数地下2层,地上16层(裙房5层)建筑总高度69.6米本工程由三个相互连通的单体组成,南面为16层的服务配套楼,建筑高度69.55米;北面为16 层的维权及教育综合楼,建筑高度69.6米;中间为5层的文化中心楼,建筑高度37.2米,为6级人防平战结合汽车库和设备用房。
各单体屋面为钢筋砼屋面,屋面防水等级二级;地下室防水等级:机房、配电房和展览为一级,其余为二级;种植顶板的防水等级为一级。
抗震设防烈度6度;设计使用年限50年。
本工程质量目标为符合(工程施工质量验收规范)合格标准,整体工程一次性验收合格,争创“钱江杯”,且工期要求紧,施工任务重。
如何在短期内优质快速完成整个屋面广场砖铺贴的施工,是摆在我们面前的首要问题。
为确保工程施工质量,保证施工工期,项目部经过研究决定继续成立以“提高屋面广场砖铺贴合格率施工质量控制”为课题的攻关QC小组,开展PDCA循环活动。
二、QC小组简介小组名称浙江省建工集团有限责任公司杭州市职工文化中心工程QC小组小组类型现场型成立日期2016.10.20 小组人数8 活动时间2016.10~2017.9 课题登记号制表人:蒋斌制表日期:2016.10.21小组活动计划a、小组活动每月不少于两次,每次活动均要有记录。
b、小组出勤率95%以上。
C、定期对小组成员进行TQC教育,每次不少于1小时d、小组成员要跟踪检查,检查要有记录,发现问题要及时处理。
e、小组成员要严格按浙江省建工集团有限责任公司为贯彻ISO9001—2015版标准和集团公司所制定的《管理手册》中的有关要求认真执行三检制,做到事前有交底,事中有检查,事后有验收。
Q C成果:提高园区地砖铺设一次合格率(总21页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--QC活动成果材料(金蚂蚁QC小组)目录一、小组简介..................... 错误!未定义书签。
二、选题理由..................... 错误!未定义书签。
三、目标设定 ..................... 错误!未定义书签。
四、可行性分析:................. 错误!未定义书签。
五、原因分析: ................... 错误!未定义书签。
六、制定对策 ..................... 错误!未定义书签。
七、对策实施..................... 错误!未定义书签。
八、效果检查 ..................... 错误!未定义书签。
九、总结及下一步打算 ............. 错误!未定义书签。
一、小组简介我们是中国移动广东公司培训学院“金蚂蚁QC小组”。
该项目工程难度大(须确保不影响学院接待的情况下开展)和协调难度大(影响面广、关键环节多)。
鉴于以上因素考虑,特抽取部门的专业骨干人员成立了“金蚂蚁QC小组”。
小组名称金蚂蚁QC小组所属部门培训学院客户室工程维护部课题类型现场型注册登记号SGS活动时间2013年10月—12月本次课题提升园区路面地砖铺设验收首次通过率NO.姓名性别部门小组分工1雷翼明男培训学院组长2陈双全男培训学院方案策划和制定3陈振岭男培训学院原因分析,质量把关4周小丰男培训学院原因分析,质量把关5黄华飞男培训学院数据统计,原因分析二、选题理由小组选题:提升园区路面地砖铺设验收首次通过率1、选题理由:培训学院是广东公司的培训基地,集企业员工培训、酒店服务、会议接待等功能的综合服务机构,优质的服务、美丽的环境一直是培训学院优良的传统。
工程维护部作为培训学院后台支撑部门,如何从硬件条件、园林环境提升客户满意度,营造“美丽、温馨、舒适”培训乐园,就显得十分重要!来学院培训的学员对学院干净平整路面、林荫小道特别有感情,培训之余时常有学院在学院里散步,享受喧闹中的那份宁静。

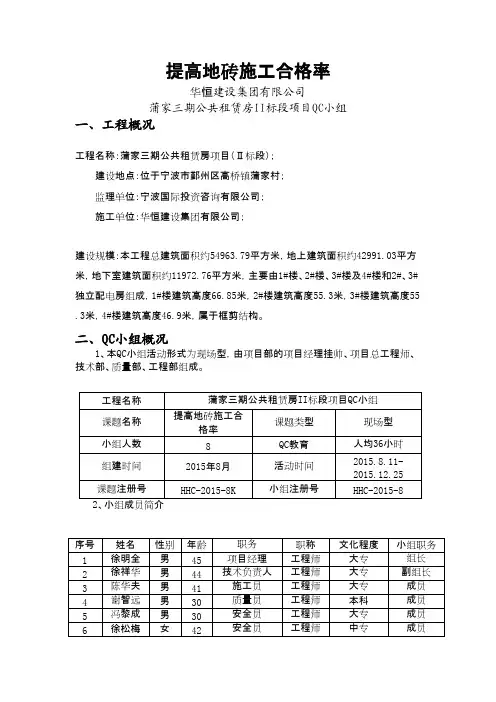

提高地砖施工合格率华恒建设集团有限公司蒲家三期公共租赁房II 标段项目QC 小组一、工程概况工程名称:蒲家三期公共租赁房项目(Ⅱ标段); 建设地点:位于宁波市鄞州区高桥镇蒲家村; 监理单位:宁波国际投资咨询有限公司; 施工单位:华恒建设集团有限公司;建设规模:本工程总建筑面积约54963.79平方米,地上建筑面积约42991.03平方米,地下室建筑面积约11972.76平方米,主要由1#楼、2#楼、3#楼及4#楼和2#、3#独立配电房组成,1#楼建筑高度66.85米,2#楼建筑高度55.3米,3#楼建筑高度55.3米,4#楼建筑高度46.9米,属于框剪结构。
二、QC 小组概况1、本QC 小组活动形式为现场型,由项目部的项目经理挂帅、项目总工程师、技术部、质量部、工程部组成。
2、小组成员简介工程名称蒲家三期公共租赁房II 标段项目QC 小组课题名称提高地砖施工合格率课题类型现场型小组人数8QC 教育人均36小时组建时间2015年8月活动时间2015.8.11-2015.12.25课题注册号HHC-2015-8K小组注册号HHC-2015-8序号姓名性别年龄职务职称文化程度小组职务1徐明全男45项目经理工程师大专组长2徐祥华男44技术负责人工程师大专副组长3陈华夫男41施工员工程师大专成员4谢智远男30质量员工程师本科成员5冯黎成男30安全员工程师大专成员6徐松梅女42安全员工程师中专成员7徐德峰男38班组长工程师大专成员8林超男28施工员助工大专成员制表人:谢智远制表时间:2015年8月11日3、选题理由理由一:本工程已列入我公司重点工程,按我公司创品牌、树形象、适应建筑业市场发展的需要,公司确定该工程争创“钱江杯”。
理由二:地砖施工质量的好差直接影响工程的总体质量和进度,更能从感官上判定其施工质量。
理由三:地砖铺设的平整度直接影响房间净高尺寸。
理由四:历年项目部对于地砖铺设的工程的自测合格率最低为90%,因此为提高返工率,增加施工进度选此课题。

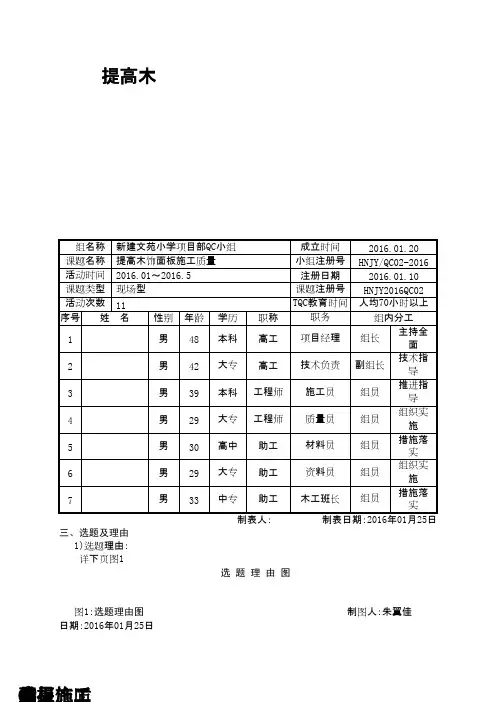

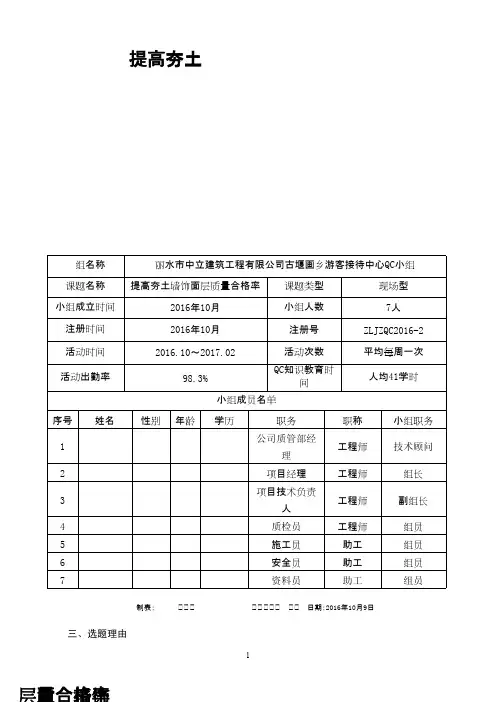

提高夯土组名称丽水市中立建筑工程有限公司古堰画乡游客接待中心QC小组课题名称提高夯土墙饰面层质量合格率课题类型现场型小组成立时间2016年10月小组人数7人注册时间2016年10月注册号ZLJZQC2016-2活动时间2016.10~2017.02活动次数平均每周一次活动出勤率98.3%QC知识教育时间人均41学时小组成员名单序号姓名性别年龄学历职务职称小组职务1公司质管部经理工程师技术顾问2项目经理工程师组长3项目技术负责人工程师副组长4质检员工程师组员5施工员助工组员6安全员助工组员7资料员助工组员制表: 日期:2016年10月9日三、选题理由理由一:本工程为市重点工程,质量管理目标为:确保“九龙杯”、争创“钱江杯”。
对工程的施工质量要求极高,而夯土墙饰面层的施工质量直接影响建筑外立面观感效果和工程评杯。
理由二:夯土墙饰面层是一种新型复古装饰墙面做法,我公司首次施工,我们缺乏这方面的施工经验,所以夯土墙饰面层的施工是我们的弱点,施工质量即成了难点和重点。
鉴于以上理由,我们将“提高夯土墙饰面层质量合格率”作为本次QC的研究课题。
四、现状调查与分析我们QC小组于2016年10月12日至16日对一些使用夯土墙饰面层的工程进行调研取经,并对丽水长运花苑景观工程和松阳长松揽翠进行实地考查和采集数据,我们对收集到的数据进行统计如下:夯土墙饰面层质量合格率统计表表4-1序号项目抽查点数不合格点数合格点数合格率1长运花苑景观工程1502013086.7%2长松揽翠1502312784.7%合计3004325785.7%制表人:薛惟耀 日期:2016年10月17日由上表可以看出,共抽查300点,不合格43点,合格257点,合格率85.7%。
我们对不合格部位进一步分析整理,形成质量问题统计表如下:夯土墙饰面层质量问题统计表表4-2序号缺陷类型频数累计频数频率累计频率1空鼓裂缝252558.1%58.1% 2流坠73216.3%74.4% 3咬底4369.3%83.7% 4颜色不均匀4409.3%93% 5其它3437%100%合计43100%制表人:薛惟耀 日期:2016年10月17日夯土墙饰面层质量问题饼分图制图人:薛惟耀制图日期:2016年10月17日根据以上图表得出,影响夯土墙饰面层质量的主要问题症结是空鼓裂缝,应作为解决问题的关键。
提高内组名称人有德行如水至清QC小组课题类型现场型课题名称提高内墙抹灰质量(一次性合格率)活动次数12小组注册号ZR-QC-2016-01注册时间2016年6月9日活动日期2016年6月-2016年12月课题注册号ZR-KT-2016-01成员简介姓名年龄性别职称职务组内职务42女高级工程师项目负责人组长55男高级工程师项目技术负责人副组长47男工程师施工员组员41男工程师质检员组员30男助工资料员组员39男助工材料员组员33男工程师安全员组员32男工程师安全员组员28男助工安全员组员日期:2016年6月10日三、选题理由1、该项目被公司确定为创优工程计划项目,质量目标为争创湖州市建设工程飞英杯奖(优质工程),而内墙抹灰质量是其中的一个重点。
2、墙体抹灰出现空鼓、开裂、起砂等仍是行业的质量通病,公司近几年完工的项目都不同程度的出现了墙体抹灰质量问题。
3、本工程内墙抹灰工程量较大,控制好抹灰质量能避免因大量返工而造成费用和工期的损失。
4、本工程为保障性安居工程,责任重大,提高工程质量显得尤为重要。
因此,我们QC小组选择“提高内墙抹灰质量(一次性合格率)”为活动课题。
四、现状调查根据公司项目部以往的施工经验,结合内墙抹灰施工中存在的问题,我们QC小组在公司领导的带领下对公司其它两个在建工程的内墙抹灰工程进行了实体测量,每个工程抽检10个房间,共抽检了20个房间,每个房间4面墙,每面墙测2处,每处检查平整度和垂直度、阴阳角方正、空鼓、开裂、起砂5项内容。
共检查800项次,合格667项次,不合格133项次,平均一次性合格率83.4%。
同时,我们将现场的测量、统计、分析的数据进行了归纳整理,并做出了缺陷频数统计表如下:缺陷频数统计表表2序号缺陷类别缺陷频数缺陷频率(%)累计频率(%)1空鼓8664.764.72平整度和垂直度偏差1612.076.73阴阳角不方正1410.587.24开裂118.395.55起砂6 4.5100合计133100制表人:张建军日期:2016年6月20日根据缺陷频数统计表绘制出排列图进行分析:制图人:张建军 日期:2016年6月20日图1 内墙抹灰质量缺陷排列图结论:从排列图中可以看出,“空鼓”占了64.7%的频率,是造成内墙抹灰合格率偏低的主要因素,也是我们QC 小组需要解决的问题。

提高地砖铺贴质量的一次合格率一、工程概况:云湖社区服务中心内装饰工程施工,由酒店、餐饮办公楼、服务中心组成。
其合同造价为4458.03万元,公司的质量目标为:国家级优质工程。
在该工程中,大量采用600*600的地砖进行铺贴。
在工程紧、交叉作业单位和工种较多的情况下,为确保地砖铺贴施工质量及工程总体质量目标实现,我们特成立QC小组来开展活动。
二、选题理由1、地砖铺贴量大:本工程服务中心一至三层地坪采用600*600的地砖进行铺贴,量大,施工难度大。
2、返工成本高:地砖一旦有质量问题返工时,则必须先将原有地砖砸掉,清理掉原有粘贴层,再重新粘贴;有时整改一块砖,结果导致周围几块砖破坏。
且更换时劳动强度大,工效低,一个工时可能只能更换5-6块砖,面积不足2m2。
更换的地砖,有时还难免存在较大色差,影响美观。
3、样板间一次合格率低:该工程事先铺贴了服务中心银行作为样板间,其地砖铺贴合格率只有87.5%。
因此,我们把“提高地砖铺贴质量的一次合格率”作为活动课题。
三、现状调查为找到地砖铺贴质量的真实现状,我们制定了既检查样板间又对已投入使用的工程进行回访检查安排,具体如下:现状调查计划表序调查工程调查部位抽查频数(点)调查方法完成时间调查人1本工程样板间300现场抽查11月25日沈斌2常熟市报慈小学1#教学楼教室及走廓300现+场抽查11月25日向仕峰3常熟市崇文中学综合楼教室及走道300现场抽查11月25日黄义忠所有工程地面检查统一执行公司的企业标准Q/JYHL002-2013《装饰地面工程施工质量验收标准》。
检查项目及执行标准表序检测项目执行标准允许偏差检查方法1地砖空鼓情况企标听声不可辩小锤轻击2表面平整度企标 1.0mm2米靠尺、塞尺3缝格平直度企标 2.0mm拉5m通线4接缝高低差企标0.5mm钢尺、塞尺5拼缝有宽窄企标 1.0mm钢尺6板面色差企标不明显2米外肉眼观察7小于1/3砖企标≤200mm钢尺8缺棱、掉角、裂纹等企标不可见肉眼观察下表为各工程检查情况汇总各项目抽查质量情况汇总表问题项抽查项目(每项目抽查300块砖)小计本项目样板常熟市报慈小学常熟市崇文中学表面不平整136524地砖空鼓84416拼缝有宽窄4228拼缝不直3238有色差22272215其它(高低差、有小于1/3砖)合计32181767合格率89.3%94.0%94.3%92.6%从检查情况看,常熟报慈小学、崇文中学因部分地砖已返修过,总体质量优于该工程样板间。
提高内墙抹灰质量济宁瑞森建筑工程有限公司兖州项目部QC小组一、工程概况本工程为兖州供电供电部生产检修中心,建设单位:山东电力集团公司济宁供电公司,设计单位:山东省建筑设计研究院济宁建筑设计研究所,勘察单位:山东省鲁南地质工程勘查院,监理单位:济宁市兴业建设监理有限责任公司,施工单位:济宁瑞森建筑工程有限公司。
本工程总建筑面积15524.36㎡,其中主楼面积10511.92㎡,服务楼建筑面积为5012.44㎡。
主楼地下为一层,地上设备夹层、1-12层;地下一层高度为4.66m,设备夹层层高2.19m,1-11层层高3.8m,12层层高4.2m,机房层层高3.8m, 12层大会议室层高5.1m,局部比屋面高0.9m,建筑高度为49.55m,石材玻璃幕墙高为54.00米。
主楼北侧与地下车库及三层服务楼相连。
结构形式为框架-剪力墙结构,基础采用长螺旋钻孔压灌桩。
服务楼地上三层,高度为11.4米。
二、QC小组简介本小组为济宁瑞森建筑工程有限公司兖州供电部生产检修中心工程项目部QC小组,成立于2012年7月,由技术部、项目工程部联合组成。
小组成员8人,为现场型QC小组,以“提高内墙抹灰质量”为课题展开活动。
QC小组概况表制表: 时间:2012年7月28日三、选题理由降低成本、缩短工期、提高质量图二制图:朱存银 时间:2012年6月30日四、现状调查我们对近期施工的同项工程调查,对影响装饰内墙抹灰工程质量潜在因素进行统计分析,见下表。
制表:朱存银时间:2012年2 月20日通过排列图分析,找出内墙抹灰质量,是影响装饰分部工程质量的主要因素,经小组讨论本工程确定提高内墙抹灰质量为本课题主攻向。
五、课题目标及可行性论证1、在调查现状的基础上,经小组成员讨论,决定本课题活动的目标为:图三内墙抹灰质量目标柱状图制图:朱存银时间:2012年11月21日2、可行性论证活动前合格率公司目标小组目标①此工程系市重点工程,公司领导非常重视及支持工作,小组成员由项目经理、技术负责、施工员、等组成,责任心强,能团结协作。
提高内墙饰面砖铺贴
施工合格率
单 位 名 称:江苏中南建筑产业集团有限责任公司
QC 小组名称:西安万科城3#地商业QC 小组
发 布 人: 梁 传 宁
二0一五年十月
目 录
1.工程概况 (1)
2.QC 小组简介 (1)
3.选题理由 (2)
4.现状调查 (3)
5.确定目标值进行可行性论证 (4)
6.寻找问题分析原因 (5)
7.制定对策 (6)
8.组织实施 (8)
9.效果检查 (15)
10.活动总结 (17)
11.巩固措施 (17)
12.总结回顾及今后打算 (18)
1
提高内墙饰面砖铺贴施工合格率
一、工程概况
西安万科城项目3#地商业标段,总建筑面积108337平方米,包括15#、16#、17#楼及地下车库工程。
本工程为万科地产首个公寓式办公项目,其中15#、16#楼室内以精装修状态交付。
厨卫间及合用前室公共走道均采用瓷砖铺贴。
万科地产推行交付评估体系,瓷砖粘贴分项合格率低于90%的项目不得交付。
因此,瓷砖粘贴质量的好坏将直接决定项目能否按期交付。
二.QC小组简介
本小组成员施工技术经验丰富,管理能力强,人员搭配合理,配合融洽。
组员简历详见表1。
1
QC 小组简历表制表人:梁传宁图表1 2015-04-15
小组名
称
西安万科城3#地商业QC小组
课题类型现场型
小组注册
号
QC-znjz-01
3
课题注册
号
QC-KT-2015.4.10
活动起止时间2015.4.15-
2015.10.15
小组人数8人
TMQ培训时
间
人均 45h以上
序号姓名学历职务职称组内任
职
活动次
数
组员出
勤率
1 陈俊本科副总工工程师顾问10 100%
2 梁传宁本科主任工程师工程师组长10 100%
3 朱卫华大专技术员工程师副组长10 100%
4 吴仁忠高中工长技术高级组员10 100%
5 冯先涛高中工长技术高级组员10 100%
6 孙静大专资料员助工组员10 100%
7 倪卫东大专质量员助工组员10 100%
8 衡栓强初中工人技术能手组员10 100%。
