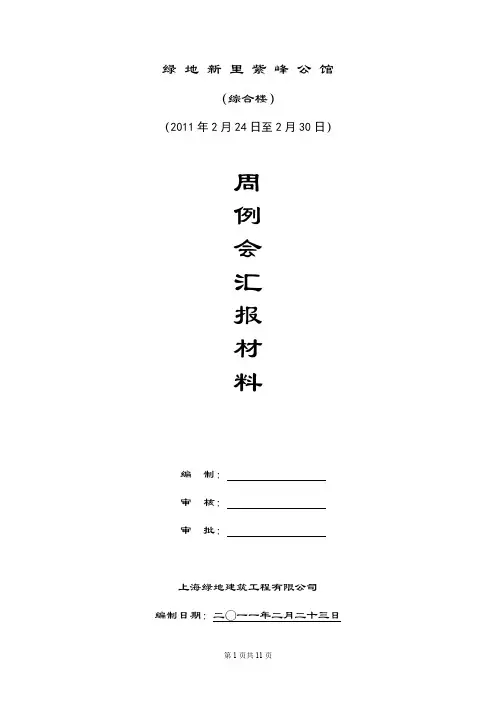

绿地新里紫峰公馆(综合楼)(2011年2月24日至2月30日)周例会汇报材料编制:审核:审批:上海绿地建筑工程有限公司编制日期:二〇一一年二月二十三日周例会汇报材料一、上周施工情况汇报(时间:2月17日至2月23日)㈠、完成主要工程量形象进度(附横道图);㈡、质量管理工作情况汇报;㈢、安全、文明施工情况汇报;㈣、本周施工现场资源配置情况汇报(包含:人员、机械、模板配置)。
二、下周工作安排(时间:2月24日至2月30日)㈠、计划完成主要工程量形象进度;㈡、本周质量管理工作控制点;㈢、本周安全、文明施工管理工作控制点;㈣、本周工程待检测点(含常规类材料、非常规类检测日期);㈤、本周工程待检查验收点(质安监、设计、勘察);㈥、本周资源需求量配置计划(包含:人员、机械、模板配置)。
三、需业主、监理方协调事宜。
四、附件:表格一:本周施工进度计划横道图;表格二:人员配置统计一览表;表格三:机械设备配置统计一览表;其它自定表格。
上海绿地建筑工程有限公司(盖章)日期:2011年2月23日一、上周施工情况汇报(时间:2月17日至2月23日)(一)完成主要工程量形象进度(附横道图):施工单位:上海绿地建筑工程有限公司(二)上周质量管理工作情况汇报:上周施工现场从施工的总体情况来看,基本满足设计和规范要求,包括地下室基坑在春节期间由于下雨长时间的浸泡表面的於泥进行了清理,年前应甲方要求浇好的垫层在春节期间被冻损也进行了返工,所用的原材料都是我们长期合作信得过的供应商并且前期通过检测都是合格的材料。
(三)上周安全、文明管理工作情况汇报:在本周施工过程中,安全生产状况基本良好,职工的安全防护用品已在陆续配备,现场的用电逐步规范,文明施工这一块目前尚未达到要求,由于前期队伍施工给现场留下了不少的砖柱、混凝土块等,待承台梁施工完后将这些残余物一同清理。
(四)、本期施工现场资源配置情况汇报(包含:人员、机械、模板配置):人员配置统计一览表项目经理:张祥明统计负责人:张华统计人:董书佳机械设备配置统计一览表日期:11年2月17日至2月23日项目经理:张祥明统计人:张华统计负责人:董书佳二.下周工作安排(时间:2月24日至2月30日)(一)、计划完成主要工程量形象进度:施工单位:上海绿地建筑工程有限公司(二)本周质量管理工作控制点:1、加强对承台梁、底板钢筋的检查,严格按照图纸及规范要求施工。
周例会会议纪要范文(通用4篇)周例会会议纪要范文篇1会议时间:20xx年12月28日15:00会议地点:中国中铁郑州市轨道交通2号线一期工程土建施工01工区经理部会议室参加人员:见会议签到表主持人:谢玉山签发人:会议内容:会议由项目监理部总监理工程师主持,首先由中国中铁郑州轨道交通2号线一期土建01工区经理部、施工监控中心分别汇报本周工程进展情况和下周工程计划安排及需协调的问题,驻地办对工程进展情况作出分析评价,总监办对上周施工中质量和安全文明施工的不足之处给予指出,最后总监办及业主对以后工作提出明确的要求。
一、工程进展情况01工区广播台站:降水井累计完成94口;土方开挖本周完成6556m,累计完成71940m;钢支撑本周完成16根,累计完成166根;喷射混凝土累计完成4268㎡。
土建施工监控量测工作:广播台站埋设测斜管36根;地表沉降点共135个;建筑物沉降及倾斜测点共28个;埋设水位监测测点5个;埋设桩顶水平位移测点41个;支撑轴力监测18个;基坑南端及北端钢便桥上弦杆内力测点1个、斜杆内力测点1个、沉降及扰度测点1组。
二、下周广播台站土建施工:1、土方开挖3000m;2、完成喷射混凝土260㎡。
3、钢支撑10根;计划完成第21段底板钢筋绑扎及第22段底板防水施工。
监控量测工作:1、根据监测方案,对已开挖段基坑进行监测; 2、根据施工进度,对基坑中部的监测点进行埋设。
三、需协调解决的问题四、上周会议落实情况,质量、安全管理评价(一)上周会议落实情况上周例会要求中未落的问题:1、第21和22段砼垫层、砼保护层及防水施工工序为按要求报验;2、轨排井用两根φ600的钢支撑代替一根φ800的钢支撑方案的确认;2、必须抓紧落实接地网检测单位(要求必须施工一段检测一段,否则不得进入下道工序施工);(二)广播台站工程质量、安全管理评价1)安全管理方面:广播台站:本周施工现场安全文明施工处于可控状态,但以下方面存在安全隐患,要及本周安监站检查中提出围挡大门口覆土未清理,时整改:○泵车施工后空气中漂浮着大量灰2检查民工宿舍时发现大量电线私拉乱扯使用大功率用电尘,车站内排水沟存在大量垃圾;○3钢支撑吊装过程中发现吊装作业队把钢支撑放在设备并无防火措施,容易产生火灾隐患;○混凝土支撑之上。
工程每周例会制度范本一、会议目的本例会的主要目的是加强团队协作,促进工作进展,解决问题和交流意见。
通过例会,保持信息的流通和沟通,提高工作效率和质量。
二、会议时间和地点每周二上午9点,在会议室A进行。
三、会议主持人和记录员会议主持人由项目负责人担任,记录员由项目秘书担任。
四、会议议程1. 会议开场(5分钟)- 主持人致词,简短介绍本次会议的主题和目的。
- 确定与会人员和缺席人员。
2. 上周工作总结(10分钟)- 每个部门或小组按顺序汇报上周工作进展和成果。
- 强调完成的关键任务和遇到的问题。
3. 风险和问题分析(15分钟)- 分析和评估当前项目面临的风险和问题。
- 确定应对措施,并分配相关责任和时间节点。
4. 本周工作计划(15分钟)- 每个部门或小组根据项目计划,提出本周工作计划。
- 确定工作重点和优先级,并分配任务和责任。
5. 知识分享和经验交流(20分钟)- 分享项目中获得的有益经验和教训。
- 提出解决问题或改进工作的建议和意见。
6. 其他事项(10分钟)- 针对未来的活动或会议提醒和安排。
- 其他与项目相关的事项或问题。
7. 会议总结和闭幕(5分钟)- 主持人总结本次会议的要点和决定。
- 确定下一次会议时间和地点。
五、会议纪要由记录员根据会议内容和讨论结果,撰写会议纪要,并在48小时内发送给各与会人员。
会议纪要应包括会议目的、议程摘要、决策事项、行动计划和下次会议安排。
六、会议礼仪1. 准时参会,遵守会议纪律。
2. 遵循会议议程和时间安排,不擅自延长会议时间。
3. 尊重他人意见,积极参与讨论,建设性提供意见和建议。
4. 归档和保存会议资料,确保信息的安全性和机密性。
5. 会议期间手机静音或关闭。
七、会议评估与改进每次会议结束后,可以进行简短的会议评估,以总结会议效果和改进会议质量。
根据评估结果,进行必要的调整和改进。
以上是本公司工程每周例会制度的范本,希望能够对大家有所帮助,如果有任何问题或建议,请随时提出。
建筑工地周会议纪要范文会议时间:2021年8月20日会议地点:XX建筑工地办公室主持人:王经理会议议题:1. 工地安全生产情况汇报2. 工地进度和质量管理情况总结3. 人力资源管理及员工培训计划安排4. 工地环境整治工作推进5. 其他事项会议记录:一、工地安全生产情况汇报安全主管小张汇报了上周工地安全生产情况,全体员工无违规操作,未发生安全事故。
但仍需加强工地规范管理,确保安全生产环境。
提醒员工安全第一,加强安全防范。
二、工地进度和质量管理情况总结工程负责人小李总结了上周工地工程进度和质量管理情况,进度顺利推进,但存在一些小问题,需及时解决。
要求各岗位工作人员严格执行工程质量管理规范,确保工程质量。
三、人力资源管理及员工培训计划安排人力资源主管小王介绍了员工培训计划安排,将于下周进行基础安全培训和技术培训,提高员工综合素质和业务水平。
要求员工积极参与培训,提升自身能力。
四、工地环境整治工作推进环境卫生主管小刘汇报了工地环境整治工作情况,各项整治措施已经落实,环境卫生得到改善。
呼吁员工共同保护环境,保持工地整洁。
五、其他事项1. 提醒员工遵守工地规章制度,严禁烟火行为。
2. 下周工地将组织应急演练,做好突发情况的应对。
3. 各部门负责人要严格执行工作计划,确保各项工作按时完成。
会议总结:本次周会收到了工地各部门的汇报,取得了一定进展,但也存在一些需要改进和加强的地方。
下周工作计划需要更加细化,确保工作进度和质量。
希望全体员工齐心协力,共同努力,推动工地建设工作顺利进行。
会议记录完毕,特此纪要。
主持人:王经理记录人:李秘书日期:2021年8月20日。
工程施工项目部周例会内容时间:每周一上午9:00-11:00地点:项目部办公室主持人:项目经理会议记录员:项目部助理会议议程:1. 会议开场项目经理:大家好,欢迎各位参加本周的项目部周例会。
希望大家在本周继续努力,确保项目按计划顺利进行。
我们先来回顾上周工作的情况,看看哪些地方需要改进和加强。
2. 上周工作总结项目经理:上周我们主要完成了以下工作内容:完成了XX楼的混凝土浇筑工作;施工进度滞后,导致部分工序延误;与供应商谈判,解决了部分材料供应问题;开展了安全培训和检查;召开了专业工种协商会议等。
接下来由各部门负责人逐一汇报本部门上周的工作情况和存在的问题。
2.1 工程部门工程部负责人:上周我们完成了XX楼的地基基础工程,严格按照设计要求和施工方案进行操作。
但由于天气原因,施工进度稍有延误。
我们需要加强与施工单位的沟通,提前做好施工准备,确保进度不受天气等外界因素影响。
2.2 施工部门施工部负责人:上周我们主要负责混凝土浇筑和砌筑工作,完成了计划的一部分。
但由于人手不足和设备故障,导致工程进度滞后。
我们需要及时解决人员和设备问题,做好施工计划和调度,确保工程按时完工。
2.3 安全管理部门安全管理部负责人:上周我们开展了安全检查和培训工作,提醒施工人员注意安全生产,避免发生事故。
但在实际施工中,仍有部分工人违规操作的情况。
我们需要加大监督力度,强化安全教育,确保施工现场安全。
3. 本周工作计划项目经理:根据上周工作总结和各部门汇报的情况,我们制定了本周的工作计划。
主要包括以下几个方面:加快施工进度,确保按时完成各项工程;加强人员和设备管理,做好施工调度和安排;加强安全管理,保障施工现场安全;加强与供应商的沟通和合作,解决材料供应问题等。
接下来由各部门负责人分别介绍本周的工作计划。
3.1 工程部门工程部负责人:本周我们将继续进行XX楼的建筑施工工作,计划完成地下室和一层的主体结构。
同时要加强与设计单位的沟通,及时解决设计变更和技术问题,确保施工质量。
工地例会监理发言稿工地例会监理发言稿监理的发言着重点在于监察、发现问题和给出整改意见,下面是小编整理的几篇工地例会监理发言稿,欢迎阅读参考。
工地例会监理发言稿篇1建设单位:宣布第一次工地例会开始。
监理单位:一、监理的会议制度:1.监理例会参加单位及人员:监理部全体监理工程师;建设单位驻工地代表及有关人员;施工单位生产经理,安全、质量、技术负责人;分包单位负责人。
23.每次监理例会内容:上周施工情况,下周工作安排,生产安全情况,上周例会议定事项的落实情况,4(1)监理例会由总监或总监代表主持。
(2)首先由施工单位生产经理汇报总计划、月计划、周计划的完成情况,安全生产及质量情况,检查上周计划的完成情况,下周计划安排,分析未完成计划的原因及对策等,施工单位其他人员补充。
(3)各专业监理工程师就各自分管工作发言。
(4)总监代表总结。
(5)由监理单位整理会议纪要,会签后于次日下发与会各方。
二、监理方介绍项目机构组成人员及分工内容三、总监代表的职责范围及分工:总监代表可按总监的授权行使总监的部分职责和权力。
(以下内容除外:主持编写项目监理规划,审批项目监理实施细则,签发工程开工/复工报审表、工程暂停令、工程款支付证书、工程竣工报验单、工程开工/复工报审表、工程暂停令、工程款支付证书、工程竣工报验单,审核签认竣工结算,调解建设单位与承包单位的合同争议、处理索赔,审批工程延期,根据工程项目的进展情况进行监理人员的调配、调换不称职的监理人员,安全责任,安全监理专题报告。
)四、监理单位、建设单位、施工单位的关系:1.监理与建设单位是委托与被委托的合同关系,监理规范规定:监理单位必须维护建设单位的合法权益。
2.监理单位与施工单位的关系是监理与被监理的关系(无合同关系)。
监理规范规定:监理单位在维护建设单位的合法权益时,不损害承建单位的合法权益。
3.监理单位受建设单位的委托,是建设单位驻工地唯一合法代表。
五、监理的责任:1.安全责任。
周工程例会会议纪要 编号:2011.028 会议时间:2011年12月28日15:00会议地点:中国中铁郑州市轨道交通2号线一期工程土建施工01工区经理部会议室参加人员:见会议签到表 主持人:谢玉山 签发人:会议内容:会议由项目监理部总监理工程师主持,首先由中国中铁郑州轨道交通2号线一期土建01工区经理部、施工监控中心分别汇报本周工程进展情况和下周工程计划安排及需协调的问题,驻地办对工程进展情况作出分析评价,总监办对上周施工中质量和安全文明施工的不足之处给予指出,最后总监办及业主对以后工作提出明确的要求。
一、工程进展情况01工区广播台站:降水井累计完成94口;土方开挖本周完成6556m 3,累计完成71940m 3;钢支撑本周完成16根,累计完成166根;喷射混凝土累计完成4268㎡。
土建施工监控量测工作:广播台站埋设测斜管36根;地表沉降点共135个;建筑物沉降及倾斜测点共28个;埋设水位监测测点5个;埋设桩顶水平位移测点41个;支撑轴力监测18个;基坑南端及北端钢便桥上弦杆内力测点1个、斜杆内力测点1个、沉降及扰度测点1组。
二、下周工作计划广播台站土建施工:1、土方开挖3000m 3;2、完成喷射混凝土260㎡。
3、钢支撑10根;计划完成第21段底板钢筋绑扎及第22段底板防水施工。
监控量测工作:1、根据监测方案,对已开挖段基坑进行监测; 2、根据施工进度,对基坑中部的监测点进行埋设。
三、需协调解决的问题 站点名称 问 题广播台站 目前盾构机按照履约要求,于2011年11月26日到达郑州,但目前盾构机即无法下井又不能进场放置,只能暂时放在中铁装备厂一个月,急需盾构机停放场地;另外,盾构区间需要的2个1600KVA 高压线接口和2个530KVA 变压器。
请轨道公司协调解决。
新龙路站新龙路站位方案已确定,望尽快下发前期工程图纸,以保证项目后续工作开展。
国基路站北环路站东风路站四、上周会议落实情况,质量、安全管理评价(一)上周会议落实情况上周例会要求中未落的问题:1、第21和22段砼垫层、砼保护层及防水施工工序为按要求报验;2、轨排井用两根φ600的钢支撑代替一根φ800的钢支撑方案的确认;2、必须抓紧落实接地网检测单位(要求必须施工一段检测一段,否则不得进入下道工序施工);(二)广播台站工程质量、安全管理评价1)安全管理方面:广播台站:本周施工现场安全文明施工处于可控状态,但以下方面存在安全隐患,要及时整改:○1本周安监站检查中提出围挡大门口覆土未清理,泵车施工后空气中漂浮着大量灰尘,车站内排水沟存在大量垃圾;○2检查民工宿舍时发现大量电线私拉乱扯使用大功率用电设备并无防火措施,容易产生火灾隐患;○3钢支撑吊装过程中发现吊装作业队把钢支撑放在混凝土支撑之上。
工地周例会(模板)会议时间:____年__月__日 __时__分会议地点:______工地会议室主持人:_______参会人员:项目经理、施工员、安全员、材料员、财务人员、质量检测员等一、会议主题1. 工程进度汇报与计划调整2. 安全生产工作总结与部署3. 质量控制与技术创新4. 材料供应与管理5. 财务管理与成本控制6. 综合事务协调与处理二、会议内容1. 工程进度汇报与计划调整(1)施工员汇报本周工程进度,包括已完成工程量、未完成工程量、本周施工重点及下周施工计划。
已完成工程量:本周共完成__平方米的混凝土浇筑,__米的管道铺设,__座的建筑物主体结构等。
未完成工程量:__平方米的混凝土浇筑,__米的管道铺设,__座的建筑物主体结构等。
下周施工计划:完成__平方米的混凝土浇筑,__米的管道铺设,__座的建筑物主体结构等。
(2)项目经理对施工员汇报的内容进行点评,对下周施工计划进行调整。
点评:本周施工进度基本符合预期,但混凝土浇筑进度稍显滞后,需加强施工力量。
调整:下周将增加混凝土浇筑班组,确保施工进度。
2. 安全生产工作总结与部署(1)安全员汇报本周安全生产情况,包括安全事故、安全隐患排查、安全生产培训等。
安全事故:本周未发生安全事故。
安全隐患排查:本周共发现__处安全隐患,已全部整改完毕。
安全生产培训:本周组织了__次安全生产培训,提高了员工的安全意识。
(2)项目经理对安全生产情况进行点评,部署下周安全生产任务。
点评:本周安全生产情况良好,但需加强现场安全管理,确保施工安全。
部署:下周将开展安全生产大检查,对现场安全进行全面排查。
3. 质量控制与技术创新(1)质量检测员汇报本周质量控制情况,包括质量检测报告、质量问题处理等。
质量检测本周共完成__份质量检测报告,未发现重大质量问题。
质量问题处理:本周共处理__起质量问题,已全部整改完毕。
(2)项目经理对质量控制情况进行点评,部署下周质量控制任务。

建筑工程实习周志本文为建筑工程实习周志,旨在记录并总结我在实习期间所参与的工程项目、所学到的知识和技能,以及对未来职业发展的展望。
第一章:实习概况在建筑工程实习期间,我所参与的项目是某高层住宅小区的建设工程。
该项目位于城市商业中心区,总建筑面积约为X万平方米,由X栋楼组成。
我在这个项目中担任了助理工程师的角色,负责协助项目经理完成各项工程任务。
第二章:实习经历在实习期间,我参与了项目的前期筹备工作,包括设计文件的审查、工程量的测算以及施工图纸的制作等。
通过这些工作,我深入理解了一项建筑工程从规划到实施的整个过程,并学习到了如何协调不同专业的工程师合作,解决各种技术难题。
在实际工作中,我还参与了施工现场的巡视和监督,确保施工进度和质量的达到项目要求。
我学习了如何检查施工现场的安全措施,确保施工人员的人身安全。
同时,我也与工程师们进行了沟通和协调,及时解决了一些施工过程中的问题。
第三章:实习收获通过这次实习,我不仅学到了很多专业知识和技能,还提高了自己的实际操作能力和团队合作能力。
在与项目组成员紧密配合的过程中,我学会了如何与人沟通、协调和解决问题,也更加明确了自己未来的职业目标和发展方向。
同时,我还通过实习认识了许多行业专业人士,他们的实际工作经验和宝贵建议对我产生了重要的影响。
他们的教诲使我意识到自身仍需不断学习和提升,以适应行业的发展和需求变化。
第四章:未来发展展望建筑工程实习让我深刻理解到,建筑工程师不仅需要具备扎实的专业知识和技能,还要具备良好的沟通能力、团队协作能力和解决问题的能力。
这些能力对于我未来职业发展至关重要。
在未来,我将持续学习和提升自己的专业知识,通过参与更多的项目实践,不断积累经验和提高自己的工程水平。
同时,我也将继续加强自己的团队协作能力和沟通能力,不断学习和借鉴他人的经验,以便更好地适应和应对未来的工作挑战。
总结:通过这次建筑工程实习,我对建筑工程行业有了更深入的了解,也增长了很多实践经验。
二环线水东段红庙立交工程(ⅴ标)第五期工地例会周汇报材料武汉飞虹建设监理有限公司二环线水东段监理ⅱ标项目监理部2010年11月14日项目监理部汇报材料一、上周会议落实情况1、监理部下发?下构监理实施细则?。
2、对现场安全文明施工进行监督,对不佩戴安全帽的工作,不让进场作业。
3、送砼试件36组至市政质检站进行试验(主要为桩基试件,一根桩送样2组)。
一、上周进度执行情况(2010。
10.6~11.12日)二、本周施工进度计划计划完成钻孔灌注桩10根,主线承台2个,匝道承台5个,主线墩柱1个,匝道墩柱2个。
超前大管棚完成100%。
三、进度执行情况分析1、关于关键线路主线桥90#桩顶架空电线、95#中北路花坛高压燃气管道、96#墩横向湖心亭电线等,目前还未展开迁移工作,且已影响了主线桥施工。
而关于非关键线路因中北路北侧建材大市场仍未拆迁,导致a、b、d、e、f匝道桩基大部分无法施工。
2、因项目红线征地及其他原因,本周施工天数为3天(6日到8日夜间),停工时间为4天(从9日到12日,该停工时间仍在继续)。
其中在13日上午,因当地社会人员到现场阻碍施工,并同项目部人员发生了肢体的冲突,而后又造成项目部人员受伤,导致施工无法继续。
3、目前施工单位已上报了停工期间的现场技术人员以及设备的停工清单。
对该问题,监理部将会同“三方”按合同条款认真研究并商讨该事宜。
四、本周监理总结主要对现场工序施工,按设计和规范进行验收,对重点部位和重点工序进行全程旁站,发现质量、安全隐患及时督促整改,因本周施工受阻,主要强调施工单位加强对现场设备、材料的看护工作。
五、本周施工要求1、要求施工单位严格按已批复的方案组织施工.2、加大对下设作业队的管理力度。
篇二:周例会汇报材料10.7南水北调东线一期工程鲁北段小运河工程监理例会汇报材料南水北调鲁北段小运河工程施工2标2011年10月07日一、本周工程进展情况1、人员投入情况2、设备投入情况(转载于:监理周例会汇报材料)3、本周工程完成情况4、累计工程进展情况5、下周计划完成情况6、形象进度(1)土方工程:(开挖、回填长度、桩号,成型长度等)本周由于老河道未按预定时间停水,土方工作面未按计划全面开工,本周主要进行了渠道土方开挖、填筑施工,本周无成型段。
建筑师周工作总结
本次工作总结报告旨在对本季度内建筑师周工作的情况进行客观全面的总结和评估,以便进一步提高工作效率和质量,为未来的工作提供参考和借鉴。
在本季度的工作中,建筑师周充分发挥了团队精神和合作意识,与团队成员密切配合,共同努力完成了多项重要工程项目。
在项目设计阶段,建筑师周充分发扬创新精神,提出了许多独具特色的设计方案,得到了客户和团队成员的一致认可。
在施工监理阶段,建筑师周时刻保持高度的责任心和敬业精神,确保工程进度和质量达到预期目标。
在与客户沟通方面,建筑师周表现出色,能够清晰准确地理解客户需求,并有效地传达团队的设计理念和方案。
建筑师周能够耐心倾听客户的意见和建议,积极主动地解决问题,促进项目的顺利进行和顺利完成。
在团队管理方面,建筑师周展现出了出色的领导能力和团队合作精神,能够有效地指导和协调团队成员的工作,保证项目的质量和进度。
建筑师周善于发现团队成员的优势和潜力,通过有效的激励措施激发团队成员的工作热情和创造力。
在个人素质方面,建筑师周具有较强的学习能力和执行能力,能够快速适应新的工作环境和工作要求,并且能够主动学习和提高自身的技术水平和专业知识。
建筑师周能够承担较多的工作压力,保持良好的工作状态和心态,有效地应对各种挑战和困难。
总的来说,建筑师周在本季度的工作中表现出色,展现出了出色的工作态度和专业素质,得到了团队和客户的高度评价和认可。
建筑师周将继续努力,提升自身的专业水平和工作能力,为公司和团队的发展做出更大的贡献。
建筑工程各方周会制度一、会议目的周会的主要目的是确保项目团队成员之间的信息共享,监控工程进度,解决存在的问题,并对未来的工作进行计划和安排。
通过定期的周会,可以及时发现并解决问题,减少误解和冲突,确保项目按计划推进。
二、参会人员周会应当邀请所有项目关键参与者,包括但不限于项目经理、施工队伍负责人、设计代表、监理工程师、安全官员、供应商代表以及客户代表等。
确保所有相关方都能够参与讨论,对于促进全面沟通和理解至关重要。
三、会议时间周会应当设定在每周固定的时间进行,例如每周三下午2点。
固定的会议时间有助于参会人员提前安排工作,保证会议的出勤率。
四、会议内容1. 进度报告:每个参与方都应提供自上次周会以来的工作进展报告,包括已完成的任务和未来的工作计划。
2. 问题讨论:共同讨论项目中遇到的问题和挑战,寻求解决方案。
3. 安全更新:安全官员需提供安全状况的更新,确保所有参与方都了解最新的安全信息和要求。
4. 变更管理:任何对项目范围、时间表或预算的变更都应在周会上进行讨论和批准。
5. 客户反馈:收集并讨论客户的反馈,确保项目满足客户的期望。
五、会议记录会议记录是周会的重要组成部分,它应当详细记录会议的讨论内容、决策结果以及分配的任务。
会议记录应当在会后尽快分发给所有参会人员,以便跟踪执行情况。
六、后续行动每次会议结束后,应当明确下一步的行动计划,包括需要解决的问题、分配的任务以及下一次会议的准备事项。
确保每个参与方都清楚自己的责任和期望。
七、评估与改进定期评估周会的效果,并根据反馈进行必要的调整。
这有助于不断优化会议流程,提高会议的效率和成效。
建筑工程周工作总结本周是建筑工程项目的关键阶段,我们团队在各自岗位上努力工作,取得了显著的进展。
在此,我将就本周的工作情况进行总结,以便更好地指导下周工作的开展。
首先,本周我们在项目进度方面取得了较为明显的进展。
通过全体成员的协同努力,项目各项工作有条不紊地进行,完成进度较为符合预期。
特别是在建筑结构方面,我们成功完成了地基基础的施工,为下一步的主体结构施工打下了坚实的基础。
同时,各部门之间的协作也更加密切,提高了工作效率和质量。
其次,在安全生产方面,本周我们始终将安全放在首位,严格执行各项安全规定,严密监控施工现场,全面排查隐患,确保了施工过程的安全顺利进行。
同时,我们加强了安全教育和培训,提高了全体员工的安全意识和应急处置能力,最大限度降低了安全事故的发生概率。
此外,本周我们还在质量管理方面取得了一定成绩。
严格按照设计要求和标准进行施工,加强了工艺控制和质量检查,发现并及时纠正了一些问题,确保了施工质量和工程的稳定性。
同时,我们也加强了与监理单位的沟通和协调,及时解决了一些设计变更和技术疑问,提高了整体的工程质量水平。
在项目管理方面,本周我们强化了进度计划的编制和执行,提前确定了各阶段的施工计划,合理调配资源,有效控制了进度,确保了项目可以按时交付。
同时,我们也加强了沟通与协调,及时处理相关方的投诉和建议,促进了项目的顺利进行。
总的来说,本周我们团队取得了一定的成绩,但也存在不足之处。
下周我们将继续努力,在项目进度、安全、质量和管理等方面持续提升,确保项目的顺利进行。
希望在全体团队的共同努力下,项目能够圆满完成,为客户提供满意的工程成果。
谢谢大家的辛勤付出和支持!。
建筑工地上周工作情况汇报
根据工地上周的工作情况,以下是对各项工作的汇报:
1. 项目进展情况:
上周,我们的工地取得了很大的进展。
在项目管理方面,我们成功地完成了前期的规划和设计,在施工方面,我们按照计划进行了地基的施工和混凝土的浇筑。
2. 安全生产情况:
在安全生产方面,我们坚持“安全第一”的原则,严格执行各项安全规章制度,加强了对施工现场的安全管理和维护。
3. 施工进度:
上周,我们完成了地基的挖掘和地下管道的布设工作,并且进行了混凝土的浇筑。
在材料供应方面,我们及时采购了所需的建筑材料,确保了施工的进度。
4. 质量控制情况:
在质量控制方面,我们严格按照施工图纸和相关标准进行施工,并加强了对建筑材料的检验和质量监控,以确保施工质量达标。
5. 现场施工管理:
在施工管理方面,我们及时调整施工进度,协调各个施工单位的工作,确保各项工作有序进行,并做好了各项施工记录和施工日志。
6. 环境保护情况:
在环境保护方面,我们加强了对施工现场的环境保护工作,做好了扬尘、噪音等污染的防治措施,并将施工废弃物及时清运。
7. 供应商和劳务队伍管理:
我们加强了对供应商和劳务队伍的管理,确保他们做好施工准备和安全培训,提高了施工效率和质量。
综上所述, 我们的工地上周取得了不小的进展,各项工作都在
有条不紊的进行中。
希望在接下来的工作中,我们能够继续保持良好的状态,顺利完成项目的建设任务。
工程周例会制度范文一、会议目的本例会的目的是为了使全体成员更好地了解项目的进展情况,发现问题并及时解决,协调项目资源,提高项目的效率和质量。
二、会议时间和地点本例会每周固定于星期五上午9点,持续时间为1小时。
会议地点为公司会议室。
三、会议主持本例会的主持人为项目负责人,由其统筹会议的进行,确保会议的顺利进行。
四、会议议程1. 项目进展汇报\t项目负责人向全体成员汇报本周的工作进展情况,包括完成的任务、达成的里程碑、遇到的问题以及解决方案等。
2. 工作讨论\t成员可以就项目工作中遇到的问题进行讨论,共同寻找解决方案。
同时,成员可以对项目中的某些具体工作进行详细讨论,以确保项目的顺利进行。
3. 问题解决\t根据讨论的结果,项目负责人将协调成员解决已提出的问题,防止问题扩大化,确保项目的顺利进行。
4. 资源协调\t项目负责人将对项目所需的资源进行分配和调度,确保每个成员都能充分利用项目资源,以提高项目的效率和质量。
5. 下周计划\t项目负责人将向成员具体介绍下周的工作计划,包括任务分配、工作重点和时间节点等,以确保项目的顺利进行。
6. 其他事项\t成员可以提出和讨论其他与项目相关的事项,如新的需求、变更请求等。
五、会议纪要会议纪要将由项目负责人负责记录,确保每个成员都能及时了解会议的讨论和决定事项。
会议纪要将在会后及时发送给所有参会人员,以便大家能够对会议内容进行回顾和跟进。
六、会议参与本例会的参与人员包括项目负责人、全体项目成员以及其他与项目相关的人员。
全部参会人员应积极参与讨论和决策,共同推动项目的进展。
七、会议注意事项1. 参会人员应提前准备好相关资料,并对本周的工作进展和问题进行归纳和总结。
2. 参会人员应按时参会,准时进行讨论和决策,不得迟到或早退。
3. 参会人员应保持良好的会议氛围,尊重他人的发言权,积极表达自己的意见,共同推动项目的进展。
4. 参会人员在发言时应控制时长,不得过长,以保证会议的高效进行。
G330国道缙云东渡至新碧段综合整治工程-市政配套部分(新碧段)
周
例
会
汇
报
2017年12月12日- 2017年12月18日
一、本周工作完成情况
1、进度情况:
(1)通讯、国防管道:
a.本周计划完成约274米,实际完成约194米,完成率70.8%:
桩号K167+860(TX79)至桩号K168+020(TX83)段(约160米)及支管(约34米)通信、国防管完成沟槽开挖,管道铺设,C25混凝土基础、包封,土方回填、整平、分层压实,检查井砌筑、抹灰。
b.截止目前累计完成约2402米:
桩号K164+870(TX1)至桩号K165+385(TX14)段(约515米)、桩号K165+760(TX24)至桩号K166+180(TX36)段(约420米)、K167+860(TX79)至桩号K168+721(TX100)段(约861米)通信、国防管道及支线管道(约606米)按图施工。
(2)电力管道:
a.本周计划完成约303米,实际完成约223米,完成率73.5%:
桩号K167+860(D98)至桩号K168+020(D103)段(约160米)电力管及支管(约63米)完成沟槽开挖、C15砼垫层、管道铺设、C25混凝土包封、土方回填、整平、分层压实,检查井砌筑、抹灰。
b.截止目前累计完成约2471米:
桩号K164+855(D1)至桩号K165+385(D15)段(约530米)、桩号K165+760(D26)至桩号K166+180(D38)段(约420米)、桩号K167+860(D98)至桩号K168+645(D122)段(约785米)电力管及支线管道(约736米)按图施工。
(3)截污纳管:
a.本周计划完成约600米,实际完成约0米,完成率0%。
b.截止目前累计完成约1900米:
K164+845至W71-1、W71-W73、W74-W79、W107-W127、W153-W159段截污纳管按图施工。
K164+845至W70段(约600米)截污纳管完成接户沟槽开挖、砂基础、管道铺设、砂包封、土方回填、整平、分层压实,检查井砌筑、抹灰。
(4)给水管道:
a.本周计划完成约840米,实际完成约260米,完成率30.9%。
K164+880至K166+000段(约260米)给水管构配件、消防栓安装,阀门井砌筑、抹灰。
b.截止目前累计完成约1120米:
K164+880至K166+000段给水管主线管道按图施工。
K164+880至K166+000段(约540米)给水管构配件、消防栓安装,阀门井砌筑、抹灰。
(5)道路工程:
a.本周计划完成约0米,实际完成约0米,完成率100%。
b.截止目前累计完成约896米:
K164+855至K165+380(约525米)、K168+350至K168+721(约371米)段人行道及无缝衔接区域拆除原水泥路面,路基回填整平、压实。
2、本期实际完成情况与计划进度比较
本周受雨水天气影响,停工3天,导致工程进度计划严重滞后。
3、质量情况及控制措施:
本周施工质量一切正常,无质量事故发生。
加强各道工序实体验收,项目质量员、施工员必须本着实事求是的态度对每道工序进行实测实量,杜绝不合格的作业项目流入下道工序。
对施工过程中发生的质量问题要一追到底,盯住不放,直到得到妥善解决,整改落实到位,对自身解决不了的问题,及时上报监理、业主单位。
4、安全生产情况:
施工区域对非机动车道采用塑料水马围挡封闭施工,禁止施工机械进入机动车道,两侧放置警示牌。
上岗前,班组长会同安全员对施工人员进行安全交底及口头教育,施工过程中,项目管理人员定期对施工现场进行安全生产巡查,对于施工中存在的违章(规)操作进行阻止,对已完成的洞口、井口悬挂警示彩旗,放置醒目警示牌。
下班后,各类人员做好落手清工作,施工机具清理干净,做好保养维护,入库管理。
本周安全生产、消防无事故发生。
5、人员、设备配置情况:
(1)、管理人员:8人(2)、普工:12人(3)、泥工:6人
(4)、机械工:2人(5)、木工:2人(6)、钢筋(焊)工:1人(7)、挖掘机:2台(8)、铲车:1台(9)、运输车:3辆
二、下周主要施工计划
(1)K164+880至K166+000段(约580米)给水管完成消防配件安装,接户管沟槽开挖、砂基础、管道铺设、砂包封、土方回填、整平、分层压实,阀门井砌筑、抹灰。
(2)桩号K167+860(TX79)至桩号K167+650(TX72)段(约210米)通信、国防管完成沟槽开挖,管道铺设,C25混凝土基础、包封,土方回填、整平、分层压实,检查井砌筑、抹灰及通信支管(约57米)。
(3)桩号K167+860(D98)至桩号K167+650(D91)段(约210米)电力管完成沟槽开挖、C15砼垫层、管道铺设、C25混凝土包封、土方回填、整平、分层压实,检查井砌筑、抹灰及电力支管(约140米)。
(4)桩号K164+855至K165+100段(约245米)人行道内侧嵌边石安砌、C20砼基础浇捣、彩色混凝土无缝衔接。
三、分部工程完成进度及投资情况
四、下周计划完成需要的保证条件和拟采取的措施
由于本工程工期紧任务重,根据施工进度计划合理安排施工任务,提高职工的安全、质量意识,抓好各工种的施工质量,做好现场安全文明施工,落实职工的安全三级教育、安全及施工技术交底等各项工作。
五、目前存在的问题
1、K166+730、K166+900处土木结构老房子的处理方案。
2、K165+370至K165+900段(姓尚村路口至新碧交警大队)供水管道入户连接工程进展缓慢。
3、黄碧街村通讯线路临时迁移工程无进展。
