水电预留预埋施工方案
- 格式:doc
- 大小:772.00 KB
- 文档页数:12
水电预留预埋施工方案一、施工前准备在进行水电预留预埋施工之前,需要进行充分的准备工作。
首先,施工人员应该仔细阅读施工图纸和设计方案,明确每个预留预埋的具体位置和尺寸要求。
其次,要检查施工所需的工具和材料是否齐全,并确保施工现场的安全设施完善。
二、水电预留预埋工作流程1. 确定预埋位置根据设计图纸要求,施工人员确定水电预留预埋的具体位置,并标记出来。
在此过程中,需特别注意避免与其他管线或结构物相冲突。
2. 开始施工首先,根据标记好的位置,在墙体或地面上用工具开凿出预留预埋的空间。
然后,根据具体要求,选择适当的管道材料进行铺设,并与水电设备做好连接。
3. 固定及封闭在完成水电设备的连接后,需要进行固定及封闭工作。
施工人员应确保管道牢固地安装在墙体或地面上,并对连接处进行密封处理,以防漏水或漏电。
4. 检查与验收最后,施工完成后,需要对预留预埋工作进行全面检查,并邀请相关专业人员进行验收。
确保工作符合设计要求,且安全可靠。
三、施工注意事项1.施工人员在施工过程中应注意安全,佩戴好相应的防护装备,如安全帽、手套等。
2.确保施工现场整洁有序,避免杂物堆积影响施工进度和质量。
3.在施工过程中,如遇问题应及时与设计人员或相关专业人员沟通解决,避免施工失误带来的影响。
4.施工完成后,及时清理施工现场,保持周围环境整洁。
结语水电预留预埋施工是建筑施工中重要的一环,合理规划和精细施工对于建筑工程的质量和安全至关重要。
只有严格按照设计要求进行施工,做到安全可靠、符合标准,才能保障整个建筑工程的顺利进行和质量保证。
水电预留、预埋施工方案一、背景介绍在建筑施工过程中,水电预留、预埋工作是非常重要的一环。
水电预留、预埋工作的质量直接影响到建筑物的使用效果以及后期维护和改造的便捷性。
因此,科学规范的水电预留、预埋施工方案至关重要。
二、水电预留、预埋施工的重要性1.增加建筑物使用灵活性2.便于维护和改造3.提高工程施工效率4.保障建筑物功能完整性三、水电预留、预埋施工方案设计要点1.合理布局:根据建筑物功能分区、结构布局等特点确定水电管线走向和预留位置。
2.选择材料:选用耐腐蚀、耐高温等特性好的材料,确保预埋管线和设备的耐久性。
3.合理施工方式:灵活运用不同的施工方式,如明装、暗装等,根据具体情况选择最适合的方式。
4.施工质量控制:加强现场管理,严格按照设计方案和规范要求进行施工,确保施工质量。
5.验收和记录:完成施工后进行验收,做好验收记录,便于后期维护和改造。
四、水电预留、预埋施工方案实施步骤1.方案制定:根据建筑设计图纸和实际情况,制定水电预留、预埋施工方案。
2.施工准备:准备所需材料、设备和人力资源。
3.布局定位:根据方案确定水电管线的走向和预留位置。
4.施工:根据设计要求进行水电预留、预埋工作。
5.验收和记录:完成施工后进行验收,做好验收记录。
五、水电预留、预埋施工的注意事项1.合理设计:水电预留、预埋方案应根据建筑物功能要求和实际情况进行合理设计。
2.安全施工:严格按照安全操作规程进行施工,确保施工过程安全。
3.质量控制:加强对施工质量的管控,确保施工质量达标。
4.环境保护:在施工过程中注意环境保护,避免对周围环境造成污染。
结语水电预留、预埋施工方案的制定和实施是建筑施工过程中至关重要的一环。
通过科学规范的方案设计和严格的施工实施,可以保障建筑物的使用效果和后期维护的便捷性。
在今后的建筑工程中,我们将更加注重水电预留、预埋工作的质量,并不断提高施工水平,为建筑物的安全和可持续发展做出贡献。

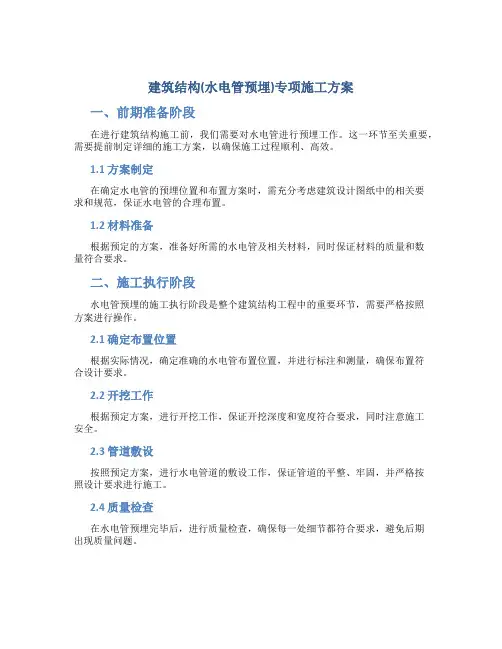

建筑结构(水电管预埋)专项施工方案一、前期准备阶段在进行建筑结构施工前,我们需要对水电管进行预埋工作。
这一环节至关重要,需要提前制定详细的施工方案,以确保施工过程顺利、高效。
1.1 方案制定在确定水电管的预埋位置和布置方案时,需充分考虑建筑设计图纸中的相关要求和规范,保证水电管的合理布置。
1.2 材料准备根据预定的方案,准备好所需的水电管及相关材料,同时保证材料的质量和数量符合要求。
二、施工执行阶段水电管预埋的施工执行阶段是整个建筑结构工程中的重要环节,需要严格按照方案进行操作。
2.1 确定布置位置根据实际情况,确定准确的水电管布置位置,并进行标注和测量,确保布置符合设计要求。
2.2 开挖工作根据预定方案,进行开挖工作,保证开挖深度和宽度符合要求,同时注意施工安全。
2.3 管道敷设按照预定方案,进行水电管道的敷设工作,保证管道的平整、牢固,并严格按照设计要求进行施工。
2.4 质量检查在水电管预埋完毕后,进行质量检查,确保每一处细节都符合要求,避免后期出现质量问题。
三、收尾阶段在水电管预埋工作完成后,需要做好收尾工作,保证整个施工过程完美收官。
3.1 清理工地将施工现场进行清理,清除多余材料和垃圾,保持工地整洁。
3.2 维护保养对预埋的水电管进行维护保养,确保管道完好无损,避免日后出现问题。
3.3 审查验收最后进行建筑结构中水电管预埋工程的审查验收,确保水电管预埋工作符合设计要求,可以顺利进入下一阶段工程。
以上就是建筑结构中水电管预埋的专项施工方案,通过精心规划和高效执行,可以确保施工质量和工程进度,为建筑结构的后续工作奠定良好基础。
水电预留预埋工程专项施工方案一、前言水电预留预埋工程是建筑工程中非常重要的一环,直接影响到后续的水电设施的安装和使用效果。
因此,制定一个科学合理的施工方案至关重要。
二、施工前准备1.对工程现场进行全面勘察,了解现场地形、建筑结构等情况。
2.制定详细的施工计划,明确工作任务和时间节点。
3.准备好必要的工具和材料,保证施工顺利进行。
三、施工步骤1.确定预留位置:根据施工图纸要求,确定各种水电设施的预留位置,并标记出来。
2.清理施工区域:清除预留位置上的杂物和尘土,确保施工环境干净整洁。
3.开挖预留槽:按照设计要求,进行预留槽的开挖工作,保证尺寸准确。
4.设置预埋套管:在预留槽中设置好预埋套管,确保位置正确、牢固。
5.填充固定材料:将适当的固定材料填充到套管周围,固定好位置。
6.验收及记录:对施工过程进行验收,将验收结果记录并归档。
四、质量控制1.严格遵守设计要求:施工时必须严格按照设计要求进行,确保预留位置、尺寸等符合规范。
2.做好施工记录:及时记录施工过程中的关键环节,如开挖尺寸、安装位置等。
3.施工结束后的验收:施工完成后,进行最终验收,确保施工质量符合要求。
五、安全措施1.穿戴好安全装备:施工人员必须穿戴好安全帽、手套等安全装备。
2.注意工地安全:施工时要注意施工环境的安全,确保周围没有危险物品。
3.遵守操作规程:施工人员要按照操作规程进行作业,严禁违章操作。
六、总结水电预留预埋工程是建筑工程中的一项重要工作,只有做好施工方案的制定和实施,才能保证后续水电设施的正常安装和使用。
本文介绍了水电预留预埋工程专项施工方案的基本流程和重要步骤,希望对相关人员在进行施工时有所启发和帮助。
水电管预埋施工方案水电管预埋与敷设工程施工方案一、主要工作内容本工程主要安装内容为:室内生活给水系统、消防系统、排水系统和雨水系统;弱电管线预埋等。
二、施工部署(一)原则1、集中力量保质保量保工期,在人力、物力、机具上给该工程以充分的保障,各专业管理工作相互协调,指导好现场的施工工作,搞好各工种的协调配合。
2、按主体流水段组织分段施工,确保各工种与土建的相互协调。
3、组织各工种配合施工,穿插作业,重点部位重点抢,施工的配合面大,时间较长,装饰工程施工时应配合组织安装抢工,组织穿插相关专业队伍安装项目作业,组织内部各工种平行流水作业,以达到土建、装饰、安装及其他各工种之间的互创施工条件,以确保工程总体进度。
(二)组织机构在项目经理部的统一组织下成立水电安装工程组,设水电安装管理技术负责人一人,水电专业管理人员二人,管道专业人员二人,质安员一人,生产统计员一人,材料管理员一人,资料员一人,预算员一人。
(三)施工配合1、各安装工种之间的配合(1)油漆配合:施工中各种金属管道、支架应涂刷底漆,待交工前按统一色泽规定刷面漆。
(2)管道及设备安装与电气专业的配合:水泵、配电柜、配电箱等设备货的应尽快就位,未到货但已具备条件的应尽快进场,为管道安装、电气接线创造条件,电气接线必须建立在各种设备就位的基础上。
2、安装工程与土建装修工程的配合(1)预埋、预留工作的配合:安装预埋、预留人员应严格按图进行施工,在施工中不得随意损伤建筑结构钢筋,与土建结构有矛盾时应由专业工长与土建技术人员协调处理。
在楼地坪内错、漏、堵塞或设计单位确定后预留。
所有穿越围护结构,防护密闭隔墙,密闭隔墙的照明管线,应进行防护密闭或密闭处理。
3、给排水、电气设备等施工的配合。
(1)给排水、电气安装的条件,土建作业及内粉刷作业完工,门窗安装完,混凝土强度不小于设计强度的70%。
考虑到抢工的问题,上述土建施工内容可以和给排水、消防、电气的局部安装协调交叉进行。
本工程主体水电预埋施工主要包括强电、弱电、给排水及采暖、通风空调、电梯等相关专业。
施工区域涉及整个建筑主体结构,包括楼板、墙体、地面等。
为确保施工质量,满足后期使用需求,特制定本施工方案。
二、施工依据及原则1. 依据国家相关施工规范、标准和设计图纸要求。
2. 坚持安全第一、质量第一、文明施工的原则。
3. 确保施工过程中,各项指标符合设计要求和国家规范。
三、施工部署及人员安排1. 施工组织机构成立以项目经理为组长,各专业工程师、施工员为成员的施工组织机构。
2. 施工人员安排根据工程特点和施工进度,合理配置施工人员,确保施工质量和进度。
四、施工方法及工艺1. 预埋管道(1)根据设计图纸要求,提前准备好所需管道、套管等材料。
(2)按照设计要求,确定预埋管道的位置、走向和标高。
(3)在主体结构施工过程中,按照施工图纸要求,预留预埋管道孔洞。
(4)在预埋管道孔洞内,安装相应规格的套管,并确保套管位置准确。
(5)对预埋管道进行加固,确保其在混凝土浇筑过程中不受损坏。
2. 电气预埋(1)根据设计图纸要求,确定电气预埋位置、走向和标高。
(2)在主体结构施工过程中,预留电气预埋孔洞。
(3)安装电气预埋套管,确保套管位置准确。
(4)对电气预埋线路进行固定,防止其在混凝土浇筑过程中移位。
3. 给排水预埋(1)根据设计图纸要求,确定给排水预埋位置、走向和标高。
(2)在主体结构施工过程中,预留给排水预埋孔洞。
(3)安装给排水预埋套管,确保套管位置准确。
(4)对给排水预埋管道进行固定,防止其在混凝土浇筑过程中移位。
五、施工质量控制1. 严格控制施工材料的质量,确保所用材料符合国家相关标准和设计要求。
2. 严格执行施工工艺,确保施工质量。
3. 定期进行质量检查,发现问题及时整改。
4. 对施工过程中的关键工序进行验收,确保施工质量。
六、施工进度安排根据工程特点和施工进度要求,制定详细的施工进度计划,确保工程按期完成。
七、安全文明施工1. 严格执行国家安全生产法规,确保施工安全。
水电预留预埋施工方案本文介绍了建筑电气工程、电气装置安装、建筑给水排水、通风与空调工程等方面的施工质量验收规范和技术规程,以及防雷接地、电气配管预留预埋、给排水管道预留预埋等方面的专项施工方案。
2.防雷接地专项施工方案:为防止直击雷和雷电侧击,需要采取均压网、接地装置、等电位联结等措施,并按照焊接要求和示意图进行施工。
3.电气配管预留预埋施工方案:在施工过程中需要预留预埋电气配管,并按照塑料电线管施工要求进行施工。
4.给排水管道预留预埋施工方案:在施工过程中需要预留预埋给排水管道,并按照套管安装、室内冷热水管预留勾槽、卫生间、厨房管道预留预埋施工等要求进行施工。
5.质量通病防治方案:针对常见的质量问题,制定相应的防治方案,确保施工质量符合要求。
6.质量检查程序:制定质量检查程序,对施工过程进行监督和检查,确保施工质量符合要求。
本工程防雷接地预留预埋施工方案还包括防雷电侧击。
在屋面四周设置Φ12热镀锌圆钢支架,支架高出设置处100-150mm,间距1m,转角处0.5m。
支架采用Φ12镀锌圆钢做成7字型支架,支架长度为15*10-20*10.在每隔1米打出相应的眼位,然后固定在屋沿上,与支架焊接形成避雷带。
受装饰构架保护的屋面女儿墙采用40*4镀锌扁钢紧贴顶部设置。
所有突出屋面的金属均与屋面防雷装置相连。
引下线利用结构剪力墙内、柱内两根直径不小于16mm的主筋上下焊通,作引下线。
引下线间距不大于18m,应与等电位系统连通,并做好隐蔽记录。
3.给水塑料管安装在进行给水塑料管安装前,首先对管道进行验收,检查管道的尺寸、厚度和质量是否符合要求。
在安装过程中,应注意管道的位置和高度,避免出现弯曲变形。
安装完成后进行压力测试,确保管道的密封性和耐压性。
同时,还需进行防腐处理,以延长管道的使用寿命。
4.电缆敷设电缆敷设前,需要先进行电缆的验收,检查电缆的品质和规格是否符合要求。
在敷设过程中,应注意电缆的弯曲半径和敷设深度,避免电缆受到机械损伤或过度拉伸。

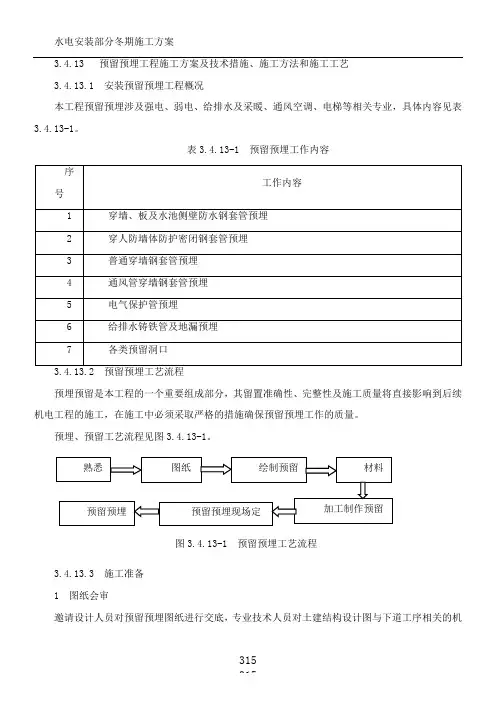

3.4.13 预留预埋工程施工方案及技术措施、施工方法和施工工艺3.4.13.1 安装预留预埋工程概况本工程预留预埋涉及强电、弱电、给排水及采暖、通风空调、电梯等相关专业,具体内容见表3.4.13-1。
表3.4.13-1 预留预埋工作内容预埋预留是本工程的一个重要组成部分,其留置准确性、完整性及施工质量将直接影响到后续机电工程的施工,在施工中必须采取严格的措施确保预留预埋工作的质量。
预埋、预留工艺流程见图3.4.13-1。
3.4.13.3 施工准备1 图纸会审邀请设计人员对预留预埋图纸进行交底,专业技术人员对土建结构设计图与下道工序相关的机315电安装图纸,进行对照审核,对图纸中反映的预埋件、预留孔洞做详细的会审,确定预留埋件、预留孔洞的位置、大小、规格、数量、材质等是否相互吻合,将预埋件、预留孔洞绘制成图,由专人负责技术指导、检查,作好技术交底工作。
2 资源准备资源准备详见表3.4.13-2。
表3.4.13-2 资源准备表1 钢套管预埋施工技术要求钢套管预留预埋施工,主要采用形式、安装方法、要求见表3.4.13-3。
316表3.4.13-3 预埋套管的安装方法及要求3173182 人防简介及管线预埋施工技术要求本工程人防防护类别为甲类,抗力等级为核5级、常5级,防护等级为丁级,工程类别为配套工程,战时用途为物资库,平时用途为汽车库,位于地下室3层,人防建筑面积为9941m2,人防通道及口部面积为170.2m2,分为3个防护单元,6个抗爆单元。
1)人防电气套管的制作安装及管线敷设人防电气套管预埋及管线敷设见表3.4.13-4。
表3.4.13-4 人防电气套管预埋及管线敷设大样人防管道套管预埋管主要分为穿墙和穿过楼板两种,具体情况详见表3.4.13-5。
319表3.4.13-5 电气套管预埋及管线敷设大样320人防预埋套管(短管)施工,套管(短管)采用3mm钢板卷制,翼环采用5mm钢板双面满焊。
预埋风管型号与施工图一一对应。
水电预留预埋施工方案本文没有格式错误,但是第一段内容不应该出现在文章开头,应该放在文章结尾。
因此,删除第一段内容。
水电预留预埋专项施工方案1:本方案依据相关规范和技术要求编制,旨在确保水电预留预埋工作的质量和安全。
具体内容如下:防雷接地专项施工方案:为防止直击雷和雷电侧击,本方案采取了均压网、接地装置和等电位联结等措施。
同时,焊接要求和示意图也在方案中详细说明。
水电预留预埋专项施工方案2:本方案主要针对电气配管和给排水管道的预留预埋工作,包括塑料电线管施工要求、套管安装、室内冷热水管预留勾槽以及卫生间、厨房管道预留预埋施工等内容。
质量通病防治方案:本方案对水电预留预埋工作中常见的质量问题进行了总结和防治措施的提出,旨在避免出现质量问题。
质量检查程序:本方案明确了水电预留预埋工作的质量检查程序,包括验收标准、检查内容和检查方法等。
同时,也对检查结果的处理和记录作出了规定。
水电预留预埋专项施工方案3:本方案与前两个方案相似,主要是依据相关规范和技术要求,对水电预留预埋工作中的各项内容进行了详细说明。
具体内容请参考方案1和方案2.本工程防雷电侧击预留预埋施工方案:在建筑物四周埋设Φ25电位钢筋,长度超出地面1m以上,间距不大于10m,钢筋间用Φ6钢筋焊接成网格状。
在建筑物四周埋设深度不小于0.8m的混凝土基础,基础宽度不小于0.5m,混凝土强度等级不小于C20,基础顶面埋设电位钢筋,长度超出地面1m以上,间距不大于10m,钢筋间用Φ6钢筋焊接成网格状。
电位钢筋与建筑物主体结构焊接,保证接触电阻小于0.1欧姆。
保证电位钢筋与等电位系统连通。
做好隐蔽记录。
3.室内弱电布线本工程室内弱电布线预留预埋施工方案:3.1、布线管道弱电线路采用PVC管道敷设,管道直径不小于20mm,弯头采用45度弯头,管道间距不大于1m,管道埋深不小于0.1m。
管道穿过墙体、屋面时,应设置防水套管。
管道安装时,应保持水平、垂直,并注意管道的整齐美观。

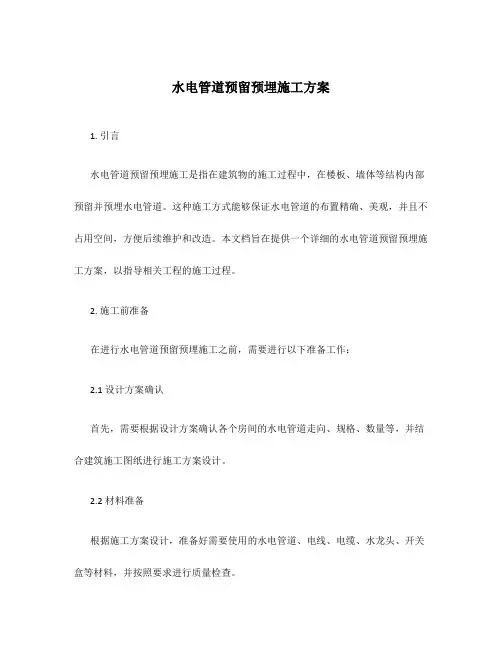

水电管道预留预埋施工方案1. 引言水电管道预留预埋施工是指在建筑物的施工过程中,在楼板、墙体等结构内部预留并预埋水电管道。
这种施工方式能够保证水电管道的布置精确、美观,并且不占用空间,方便后续维护和改造。
本文档旨在提供一个详细的水电管道预留预埋施工方案,以指导相关工程的施工过程。
2. 施工前准备在进行水电管道预留预埋施工之前,需要进行以下准备工作:2.1 设计方案确认首先,需要根据设计方案确认各个房间的水电管道走向、规格、数量等,并结合建筑施工图纸进行施工方案设计。
2.2 材料准备根据施工方案设计,准备好需要使用的水电管道、电线、电缆、水龙头、开关盒等材料,并按照要求进行质量检查。
2.3 工具准备准备好施工过程中需要使用的工具,如电钻、扳手、刀具、量具等。
2.4 安全措施在施工过程中,要注意安全,穿戴好安全帽、手套、防护眼镜等。
同时,确保施工现场的通风良好,并设置合理的警示标志。
3. 施工步骤3.1 水电管道预留施工在施工过程中,应按照设计方案在楼板、墙体等结构内部进行预留施工。
具体步骤如下:1.使用电钻和刀具等工具,按照设计方案在楼板、墙体上标记出预留位置。
2.使用电钻和锤子等工具,将预留位置的杂物清除干净,确保预留位置平整。
3.按照设计方案要求,将水电管道预先制作好,并安装到预留位置上。
4.使用扳手等工具,将水电管道与楼板、墙体进行固定连接。
3.2 水电管道预埋施工在进行水电管道预埋施工之前,需要进行以下步骤:1.根据设计方案要求,在楼板、墙体上进行开槽或开孔。
2.将水电管道按照设计要求放入开槽或开孔中,并使用水泥砂浆等材料进行固定。
3.按照设计方案要求,对预埋水电管道进行绝缘处理,防止漏电或渗水。
3.3 防水处理在水电管道预埋施工完成后,还需要进行防水处理,以确保水电管道的安全和稳定。
具体步骤如下:1.按照设计方案要求,对楼板、墙体等预留和预埋位置进行防水处理。
2.使用防水涂料、密封胶等材料,对预留和预埋位置进行刷涂或填充。
水电预留、预埋施工方案工程概况及特点本工程位于房山区青龙湖,包括11栋会所和精品酒店,住宅面积为平米,采用框架剪力墙结构形式。
工程施工难点包括高质量标准和系统复杂,需要协调各专业系统间的交叉作业和确保预留预埋的管线位置正确。
施工部署施工目标包括质量目标和安全生产目标,要求合格率100%且达到建筑工程质量评审标准,杜绝死亡、重伤事故和重大交通事故、火灾事故、治安事件,轻伤率控制在3‰以下。
工程于2013年5月29日进场开工。
施工组织机构将派遣具有专业技术职称的人员负责协调、调度全工程机电施工服务,对质量、安全、工期、成本全面负责。
组织管理针对工程的特殊性,组织管理应具有严密性、科学性和程序性。
对设计与施工的协调管理,组织分包单位做好施工准备工作,并提供有价值的参考意见。
对不同专业的协调管理,找出相关联的因素,确定各专业施工的切入点及施工程序,严格控制施工工期,保证施工进度。
同时,在上一道工程报验没有完成前,不得进行下道工序的施工。
做到统一标准、统一方案、统一资料,绘制各专业综合图,便于发现缺陷和可能造成的干扰因素。
对生产进度进行管理,协调、服务监督职能,对各专业施工班组进行监督和管理,合理安排工序穿插和施工程序,降低专业间的矛盾和干扰。
6.在施工过程中,资料管理至关重要。
应制定针对性强的相关管理制度,特别是要确保资料目标的设计,保证各段之间的技术资料完整和交接。
在结构施工期间,各专业的预留预埋的隐、预检与土建的隐、预检同时进行。
在土建专业下道工序施工前,各专业隐、预检必须验收完毕。
7.对安全及文明施工的管理,所有参加施工的班组应按照总承包部对安全文明施工的要求进行施工。
并实时监控,确保施工安全及现场文明施工。
四、施工准备一)劳动力组织根据工程特点,按照总承包管理组织机构设置的要求确定主要管理人员岗位。
遵循合理分工、密切协作、因事设职和因职选人的原则,建立具有丰富施工经验、开拓精神和工作效率高的机电部门。
水电安装工程预留预埋施工方案结合土建结构方面的技术要求,机电安装在土建结构施工时,必须采取一定的技术措施解决管线暗敷预埋、管洞预留和设备基础预埋的问题,保证预埋件、预留孔洞等隐蔽工程的施工质量。
一、管线暗敷预埋1.在现浇混凝土构件内敷设管子,用铁线将管子绑扎在钢筋上,线管随着土建浇注混凝土而固定在混凝土板内。
线管固定时必须用铁线绑扎牢固,以防止土建用振捣器振捣浇混凝土时使线管移位或松动。
线管敷设高度应以楼板厚度的中间值为宜,尽量减少双层布置敷设。
2.当线管配在砖墙内时一般是随同土建砌砖时预埋;否则,应先在砖墙上留槽或开槽。
线管在砖墙内的固定方法,可先在砖缝里打入木楔,再在木楔上钉钉子,用铁线将管子绑扎在钉子上,再将钉子打入,使管子充分嵌入槽内。
应保证管子离墙表面净距不小于15nli11。
3.在地坪内配管,必须在土建浇制混凝土前埋设,固定方法可用木桩或圆钢等打入地中,再用铁丝将管子绑牢。
为使管子全部埋设在地坪混凝土层内,应将管子垫高,离土层15〜20mm,这样,可减少地下湿土对管子的腐蚀。
4.埋于地下的电线管路不宜穿过设备基础,在穿过建筑物基础时,应加保护管保护。
当有许多管子并排敷设在一起时,必须使其各个离开一定距离,以保证其间也灌上混凝土。
5.进入落地式配电箱的管子应排列整齐,管口应高出配电箱基础面不小于50皿I)。
为避免管口堵塞影响穿线,管子配好后要将管口用木塞或塑料堵好。
管子连接处以及钢管与接线盒连接处,要做好接地处理。
6.当电线管路遇到建筑物伸缩缝、沉降缝时,必须相应作伸缩、沉降处理。
一般是装设补偿盒。
二、管道预留洞口1.套管预埋主要是确定基准线,基准线不应以离柱多少来确定,而应多方综合考虑各种因素,以土建单位在现场标识的基准线为基准;2.预埋在楼层地板上的套管高度按以下标准控制:底部与楼板持平,上部应高出完成面lOOrnn;3.穿梁预埋的套管两端应与完成面持平;4.标识:为了便于拆除模板后迅速找出预留的套管,在套管固定完成后用墨汁或油漆把套管的位置标识在模板。
水电预留预埋施工方案一、前期准备工作1.1确定施工区域:根据建筑平面图,确定水电预留预埋的具体位置和区域,并进行标识。
1.2准备材料和设备:准备所需的水电预留预埋管材、水电接头、水电排线等材料,以及钢筋定位工具和卷尺等施工设备。
二、施工步骤2.1水电预留预埋管道施工2.1.1确定预埋管道路线:根据建筑平面图,确定水电管道的走向,并标识出各个预留口的位置。
2.1.2准备施工材料:根据实际需要,准备好相应规格和长度的预留管道,并进行清理和消毒处理。
2.1.3进行预埋管道敷设:根据预埋位置和走向,进行预埋管道线路的敷设。
在敷设过程中,需注意管道的坡度和沟槽的深度,确保符合相关技术要求。
2.1.4进行预留口施工:在预埋管道线路上,按照设计要求,进行预留口的施工。
根据预留口的尺寸,使用适当的工具进行切割和修整。
2.1.5完善水电预留预埋工作:在预留口位置,进行防水处理,确保水电管道的密封性和安全性。
2.2水电接头的施工2.2.1准备施工材料:根据实际需要,准备好相应规格和型号的水电接头和密封胶等材料。
2.2.2进行水电接头的安装:根据水电管道的走向和需要,进行水电接头的安装。
根据不同的接头类型,采用不同的安装方式和工具。
2.2.3进行水电接头的连接:在接头安装完成后,根据设计要求,进行水电接头之间的连接。
确保连接的牢固性和密封性。
2.3水电排线的施工2.3.1确定排线路线:根据建筑平面图和设计要求,确定水电排线的走向和布置位置,并进行标识。
2.3.2准备施工材料:根据实际需要,准备好相应规格和长度的水电排线,并进行清理和消毒处理。
2.3.3进行水电排线的敷设:根据排线路线,进行水电排线的敷设。
在敷设过程中,需注意排线的防火性能和绝缘性能,确保符合相关技术要求。
2.3.4进行排线的连接:在排线敷设完成后,根据设计要求,进行排线之间的连接。
确保连接的牢固性和电气性能。
三、施工注意事项3.1按照相关技术规范和标准进行施工,确保施工质量。
目录1.编制依据:2. 防雷接地专项施工方案:2.1、防直击雷。
2.2、防雷电侧击2.3、均压网2.4、接地装置2.5、等电位联结2.6、焊接要求及示意图3.电气配管预留预埋施工方案3.1预留预埋、电气配管3.2 塑料电线管施工要求4.给排水管道预留预埋施工方案4.1 预留预埋4.2 套管安装4.3 室内冷热水管预留勾槽4.4 卫生间、厨房管道预留预埋施工5. 质量通病防治方案6.质量检查程序:1.编制依据:2.防雷接地预留预埋施工方案本工程防雷接地与强弱电电气设备共用基础接地装置,冲击接地电阻要求不大于1欧姆;根据设计要求并参考标准图集,制订本工程防雷接地预留预埋施工方案:2.1、防直击雷。
避雷带:采用Φ12热镀锌圆钢沿屋顶装饰构架顶四周及电梯机房女儿墙顶支架敷设。
支架高出设置处100-150mm,间距1m,转角处0.5m。
支架采用Φ12镀锌圆钢做成7字型支架,支架长度为15*10-20*10用电锤在每隔1米去打出相应的眼位,然后把支架固定在屋沿上,再用Φ12热镀锌圆钢与支架焊接形成避雷带。
(如下图)受装饰构架保护的屋面女儿墙采用40*4镀锌扁钢紧贴顶部设置,在焊接避雷带的时候:做到横平竖直,焊接完后应用银粉把避雷带涂刷二次。
有金属栏杆处利用金属栏杆两端与屋面防雷装置焊接作避雷网。
避雷带在屋面形成不大于10m×10m或12m×8m的避雷网格。
(影响景观部分可贴建筑面层敷设)。
所有突出屋面的金属(如:水管,煤气管。
铁爬梯,金属支架,金属门窗等)均与屋面防雷装置相连。
Φ12热镀锌圆钢引下线:利用结构剪力墙内,柱内两根直径不小于16mm的主筋上下焊通,作引下线;直径小于16mm 的焊接4根以上。
引下线间距不大于18m。
施工过程中用黄色油漆在所焊接的上一层每个点上的两个钢筋做好标记,为另一层做好有利工作。
保证引下线上下位置正确可靠.结构错层及施工缝施工时,为确保引下线位置正确,除用油漆作好标记外,在错层及施工缝处将柱内主筋全部跨接连为一体,引到其它的与此点就近的柱内,确保电气回路畅通。
引下线应与等电位系统连通。
做好隐蔽记录2.2、防雷电侧击自45m以上,每层利用外墙结构梁板或剪力墙内两根水平方向主筋焊通,形成均压环,兼作防侧向雷击避雷带;45m及以上各层外墙侧的金属门窗、金属管道、室外空调机、防盗网等较大的金属构件,直接或经预埋件与防雷装置相连,施工时在相应部位预留接地构件∮12圆钢,高出结构地面1.2米,上端焊接镀锌螺栓一套,金属门窗安装时用BVR-1.5铜芯电线与圆钢连接;竖直敷设的金属管道及金属物的顶端和底端与防雷装置连接。
2.3、均压网利用地下室、一层结构板或剪力墙内两根水平钢筋焊通,形成均压网,各引下线与均压网相连。
均压网利用主筋标识方式同引下线。
2.4、接地装置利用结构桩基内多根(两根以上)主筋上下焊通,同时利用地下室底部结构梁或底板内两根主筋与桩基础焊通作接地装置,尽量利用构筑物四角或凸出部位的桩基础,防雷接地与强弱电电气设备共用基础接地装置,冲击接地电阻要求不大于1欧姆。
施工中随时利用接地摇表测试接地电阻值,如果达不到设计要求,则增加焊接地桩基础;基础施工完毕后,实测各引下点的接地电阻值,如不满足要求,应由室外预埋件外引人工接地体。
2.5、等电位联结总等电位联结:在变配电所设总等电位联结箱,内置总等电位联结板。
等电位箱明装,底边距地0.5m。
各进出建筑的电缆金属外皮、金属水管、煤气管、空调干管等金属物、变配电所的PE干线及防雷预埋件均应与总等电位联结板连接。
MEB线采用BV1*25,暗敷于墙内或地板中,或沿电缆桥架、竖井明敷。
局部等电位联结:分别在卫生间、水泵房等部位设局部等电位联结。
明装局部等电位联结板距地0.5m。
2.6、焊接要求及示意图各避雷带、避雷网、均压环、防雷引下线、接地预埋件、接地装置等必须相互连接,连接点均为焊接,焊接应满足焊缝长度的要求,外露防雷装置做防腐处理。

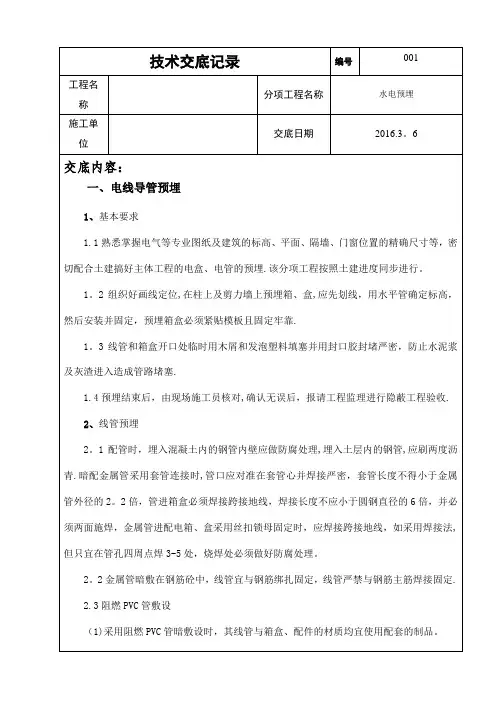

具体见示意图:螺文连接φ166D,双面焊3.电气配管预留预埋施工方案柱内引下主筋焊接长度不小于6 D 两根基础主梁筋两根基础梁主筋φ16圆钢跨接焊接长度不少于6D,双面焊3.1电气配管预留预埋所有配管工程必须以设计图纸为依据,严格按图施工不得随意改变管材材质、设计走向、连接位置,如果需改变位置走向的,应办理有关变更手续。
1、工艺流程:2、 现浇混凝土墙体上的电盒预留可随结构施工直接将盒子安装到位,所有开关、插座盒预留时标高宜比设计标高高2cm 。
为了控制盒与墙面距离,施工时可根据墙体保护层厚度和电盒尺寸,利用钢筋与墙体钢筋采用绑接扎或焊接固定,通过墙体模板与钢筋套子将电盒夹紧夹牢,以防盒子移位。
3、墙体管进顶板根据管子材质、板厚和灯位的位置不同,可选用如下工艺a.煨弯法b.直上法c.煨灯叉弯法4、现浇混凝土楼板的配管主要有两种:上引管和下引管,如图(a )、 (b )所示。
a 上引管b 下引管5、后砌隔墙上的开关、插座盒配管做法见图:3.2 塑料电线管预留预埋施工要求:塑料管与钢管的敷设方法基本相同,其特殊要求如下:1、半硬塑料管布线施工时,应使用套管粘接法连接,套管长充不小于连接管外径的2倍,接口处用胶合剂粘接牢固。
2、半硬塑料管的弯曲半径不小于管外径的6倍。
当线路直线段的长度超过30m或一个直角弯超过15米、三个直角弯超过8米时,均应装设接线盒。
3、半硬塑料管敷设于现场浇注的混凝土结构中时,采用预防机械损伤的措施。
混凝土浇注时派专人值班,发现有机械损伤时及时处理,保证预埋管路的畅通。
4、终端设备的坐标和标高控制本工程的终端设备为开关、插座、灯具4、1终端设备的坐标控制:为了确保不同楼层之间终端设备的坐标位置一致,在标准层预埋施工前,由专业工长根据设计和验收规范要求,绘制标准层施工图,向施工班组作技术交底;现场预埋施工时以模板内壁或结构封模线为基准,确保不同楼层间相同部位的终端设备的坐标位置一致;重点控制开关的位置,规范要求开关距门边15~20cm,现场预埋施工时,以结构封模线为基准,开关盒中距结构封模线为13cm,待门框装好后保证开关距门边的距离在规范允许的范围内。
4.2终端设备的标高控制:为了确保同一楼层之间终端设备的标高一致,在电气配管现场施工时,以结构层地坪为基准,在终端设备的设计标高基础上增加预留3cm(此预留量需得到甲方和监理工程师的确认)确定一个终端设备的标高为基准,使用平水管或红外线测试仪来保证同一楼层之间不同位置的相同终端设备的标高一致。
4.给排水管道预留预埋施工方案4.1 预留预埋预留预埋是给排水专业在主体施工中的工作重点,它主要包括屋面、地下室水池等的防水套管、穿墙和梁的钢套管,卫生洁具排水预留洞,管道穿楼板孔洞,设备基础预留孔洞及预埋件等;预留预埋准确与否对整个安装工程至关重要,它将直接影响给排水工程施工的顺利进行;为了保证给排水工程预留预埋工作的准确性,在施工过程中应从以下几个方面进行控制:b.施工准备期间,专业工长认真熟悉施工图纸,找出所有预埋预留点,并统一编号,在预留预埋图中标注清晰,以便于各专业的预留预埋.同时与其他专业沟通,以避免今后安装有冲突、交叉现象,减少不必要的返工。
c.严格按标准图集加工制作防水套管、穿墙套管,套管长度按结构施工图尺寸确定,套管管径参照下列标准:a、刚性套管安装:主体结构钢筋绑扎好后,按照给排水施工图标高几何尺寸找准位置,然后将套管置于钢筋中,焊接在钢筋网中,如果需割断结构钢筋安装的,安装后必须用加强筋加固,并做好套管的防堵工作。
b、穿墙套管安装:土建专业在砌筑隔墙时,按专业施工图标高、几何尺寸将套管置于隔墙中,用砌块找平后用砂浆固定,然后交给土建队伍继续施工。
c、穿楼板孔洞预留:预留孔洞根据尺寸做好木盒子或钢套管,确定位置后预埋,并采用可靠的固定措施,防止其移位。
4.3室内冷热水管预留勾槽剪力墙上用方木或挤塑板固定在钢筋表面,砼保护层内预留立管槽;在剪力墙模板拆除时将其同时拆除。
4.4立管、卫生间、厨房管道预留预埋施工a.明确洁具规格、型号;b.参照建筑和装修施工图纸;c.密切配合土建施工;5.质量通病的防治措施为防止安装工程中常见的质量通病,在施工中将制定相关措施预防。
常见质量通病和防治办法见下表。
表1 电气工程质量通病及防治措施6.质量检查程序:(1)专业工长在编分部工程施工方案时,分别确定并在施工技术交底时指明哪个或哪些分项工程或工序为特殊和重要工序。
对于这此特殊和重要工序,施工前应由技术负责人或专业工长负责组织编写施工作业指导书,施工时由编制人员向班组长和作业人员作技术交底,详细讲解操作要领和注意事项。
(2)加强质量通病的防治和新技术、新工艺的推广,针对工程项目的具体情况成立不同类型的质量管理(QC)小组,“QC”小组将做到有组织、有课题、有活动、有成果和总结。
使“QC”小组活动真正成为提高施工管理水平和实现质量保证的有力措施。
(3)水、暖材料设备及其配件的质量往往是影响工程质量的重要因素。
因此,我们按质量体系文件的要求对材料供应商进行严格的选择和认定,把住材料设备采购和进货检验关。
在材料设备的选用过程中重视价格,质量与效益的辩证统一关系,确保为工程建设提供优质、合格的设备和材料。
