2016一建机电实操课图册
- 格式:pdf
- 大小:6.77 MB
- 文档页数:176

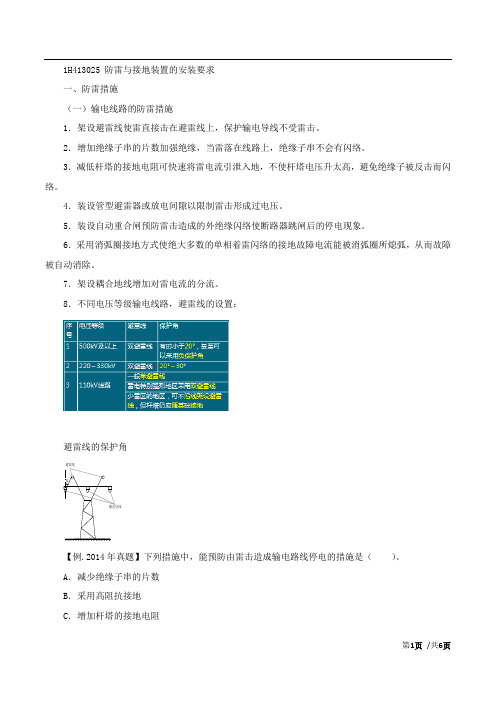

1H413025 防雷与接地装置的安装要求一、防雷措施(一)输电线路的防雷措施1.架设避雷线使雷直接击在避雷线上,保护输电导线不受雷击。
2.增加绝缘子串的片数加强绝缘,当雷落在线路上,绝缘子串不会有闪络。
3.减低杆塔的接地电阻可快速将雷电流引泄入地,不使杆塔电压升太高,避免绝缘子被反击而闪络。
4.装设管型避雷器或放电间隙以限制雷击形成过电压。
5.装设自动重合闸预防雷击造成的外绝缘闪络使断路器跳闸后的停电现象。
6.采用消弧圈接地方式使绝大多数的单相着雷闪络的接地故障电流能被消弧圈所熄弧,从而故障被自动消除。
7.架设耦合地线增加对雷电流的分流。
8.不同电压等级输电线路,避雷线的设置:避雷线的保护角避雷线α输电导线【例.2014年真题】下列措施中,能预防由雷击造成输电路线停电的措施是()。
A.减少绝缘子串的片数B.采用高阻抗接地C.增加杆塔的接地电阻D.装设自动重合闸装置答案:D【例.2013年真题】在雷电特别强烈地区采用双避雷线,少雷地区不设避雷线的防雷方式适合于()的高压输电线路。
A.500KV 及以上B.220~330KVC.110KVD.35KV答案:C(二)发电厂和变电站的防雷措施1.采用避雷针和避雷线预防直击雷。
发电厂和变电站的所有设备均处于避雷针、避雷线的保护范围内。
2.利用阀型避雷器来限制入侵雷电波的过电压幅值。
变电站通常采用阀型避雷器。
发电厂发电机采用金属氧化物避雷器。
3.在靠近变电站的一段进线必须架设避雷线,此为进线保护,一般有 1〜2km。
用于限制流经避雷器的雷电流和限制入侵波的陡度。
(三)工业建筑物和构筑防直击雷的要求3.装设均压环,环间垂直距离不应大于12m。
4.釆用避雷带时,其与屋面任何一点的距离不应大于10m。
5.两支避雷针之间的距离不宜大于30m,且不超过避雷针有效高度的15倍。
三、接地极的选用接地极有金属接地极、非金属接地极、离子接地极以及降阻剂。
金属接地极:金属接地极是一种传统的接地极,它采用镀锌角钢、镀锌钢管、铜棒或铜板等金属材料。
⼀建机电实务_案例总结2016详解补充⼀、智能化检测要提交的资料1、⼯程技术⽂件2、设备材料进场检验记录和设备开箱检验记录3、⾃检记录4、分项⼯程质量验收记录5、试运⾏记录⼆、建筑智能化通电试运⾏前要检查的内容调试前按设计⽂件检查已安装的设备规格、型号,通电试运⾏前检查系统的外部线路;供电设备电压、极性、相位。
三、电动风阀控制控制器安装前的检查检查线圈和阀体间的电阻、供电电压、输⼊信号,进⾏模拟动作检查。
其主要参数有:输出⼒矩、驱动速度、⾓度⾼速范围、驱动信号。
四、智能化系统集成管理模式的选择要求使⽤单位的组织管理模式、现场施⼯条件、建筑设备的控制⽅式、设备安装⼯艺因素。
五、净化空调系统综合交通测定调整1、洁净度等级测定2、室内浮游菌和沉降菌测定3、室内⾃净时间测定4、泄漏控制防⽌污染扩散测定5、单向⽓流流线平等度检测六、产品质量证明⽂件制造认可证明⽂件编号,产品出⼚编号,主要技术参数,主要部件及安全部件的型号编号,整机制造单位的公章和检验合格章,出⼚⽇期。
七、技术资料施⼯图;施⼯记录;产品合格证明书;检验试验报告。
⼋、管⼦质量证明⽂件1.产品合格证:产品名称、编号、规格型号、执⾏标准2.材料化学成分、材料及焊接接头⼒学性能、热处理状态、⽆损检测结果、耐压试验结果、型式检验结果GC1管道的管⼦、管件在使⽤前要进⾏外表⾯磁粉或渗透⽆损抽样检验。
九、消防验收旗单位提交的资料竣⼯图、设备开箱记录、施⼯记录、隐蔽⼯程验收记录、设计变更记录、调试报告、竣⼯报告。
⼗、焊接⼯艺评定报告的记录内容⼯艺程序,焊接参数,检验结果,试验数据,评定结论,焊接⼯程师审核,单位技术负责⼈批准。
⼗⼀、预防焊接变形的措施1.结构设计措施:焊缝位置;焊缝尺⼨和形状;减少焊缝数量和长度;2.装配⼯艺措施:预留收缩余量;反变形法;刚性固定法;装配顺序;3.焊接⼯艺措施:焊接⽅法;焊接能量;焊接顺序和⽅向;进⾏层间锤击;⼗⼆、⽆损检测1.发射检测:动态检测,连续内部缺陷发展监视2.漏磁检测:带涂层铁磁性材料腐蚀、机柜损伤厚度减薄,容易永久保存;3.脉冲涡流检测:不拆覆盖层,对碳钢、低合⾦钢;4.超声导波检测:地下埋管不开控长距离检测;5.远场检测:铁磁性换热器管材。
2016年一级建造师考试主讲人:机电工程管理与实务(精讲班)侯杏莉1H420000机电工程项目施工管理(一)1H420000机电工程项目施工管理分值:案例题45-70分选择题4-8分案例分析题在第二章中都考些什么?招投标开始→施工准备→施工过程中→试运行→竣工验收→保质期中遇到的如何去预防、控制,如何找原因、解决合同履行问题成本问题进度问题质量问题安全问题内部协调问题环境保护问题1H420010机电工程项目及其建设程序二、项目实施阶段(P250)可行性研究报告经审查批准后,一般不允许作变动,项目建设进入实施阶段。
项目实施阶段的主要工作包括——勘察设计、建设准备、项目施工、竣工验收投入使用。
(一)勘察设计4.施工图设计应当满足——设备材料的采购、非标准设备的制作、施工图预算的编制和施工安装等的需要。
5.所有设计文件除原勘察设计单位外,与建设相关各方均无权进行修改变更,发现确需要修改的,应征得原勘察设计单位同意,并出具相应书面文件。
6.由投标单位进行的深化设计的设计文件,亦要由原设计单位审查确认或批准。
P250-251,阅读了解P250最后1行项目施工管理的重点是——进度、质量、安全,从而降低工程建设的投资或成本。
P2514.建设单位在组织工程竣工验收前,应提请当地的建设档案管理部门(城建档案管理机构)对工程档案进行预验收;未取得工程档案验收认可文件,不得组织工程竣工验收。
1H420020机电工程项目管理的任务阅读了解,P255(二)按采购方式可分为招标采购、直接采购和询价采购3种类型。
掌握,P256(二)设备采购合同的管理3.设备采购合同履行的环节包括——到货检验、损害、缺陷、缺少的处理、监造监理、施工安装服务、试运行服务等。
P256一、进度计划管理总包要将总体建设计划告知各分包;分包的进度计划要符合合同的约定;总包要对分包的进度计划进行审核确认。
【问题】如何实施进度计划?理由是什么?答:进度计划的实施应建立跟踪、监督、检查、报告机制。

2016一建《机电工程管理与实务》内部资料1.P3铸铁的应用,例如一段;在加热炉、锅炉、燃气轮机等高温装置中的零件就是使用耐热钢;要求在高温下具有良好的抗蠕变、抗断裂和抗氧化的能力,以及必要的韧性。
2.P5铝及铝合金的特性及应用:铝的导电性好,其磁化率极低,接近于非铁磁性材料;油箱、油罐、管道、铆钉等需要弯曲和冲压加工的零件就是使用变形铝合金,变形铝合金塑性好,易于变形加工。
铸造铝合金适于铸造生产,可直接浇铸成铝合金铸件。
(单选)3.P8 铝塑复合管(PAP管):内塑料层采用中密度聚乙烯时可作饮水管,无毒、无味、无污染,符合国家饮用水标准;内塑料层采用交联聚乙烯则可耐高温、耐高压,适用于供暖及高压用管。
4.P9最下面,4类非金属风管的应用环境5.P12气体介质绝缘材料:具有灭弧、冷却和保护等作用,常用的气体绝缘材料有空气、氮气、二氧化硫和六氟化硫(SF6)等。
常态下,SF6是一种无色、无味、不燃不爆、无毒且化学性质稳定的气体。
6.P15 输送设备,能区分哪些属于无挠性牵引件设备即可(选择)7.P24高压电器是指交流电压1200V、直流电压1500V及其以上的电器。
电器及成套装置的性能,主要有:通断、保护、控制和调节四大性能。
8.P30 安装标高基准点的测设(两段),关键词:基础边缘,简单标高基准点,独立设备,预埋标高基准点,连续生产线(例如轧钢机组)9.P37 激光准直(铅直)仪用于高层建筑、烟囱、电梯等施工过程中的垂直定位及以后的倾斜观测。
应用范围:主要应用于大直径、长距离、回转型设备同心度的找正测量以及高塔体、高塔架安装过程中同心度的测量控制。
10.P40 起重机特性曲线的含义;流动式起重机的选用必须依照其特性曲线图、表进行。
11.P43 最上面关于平衡梁的作用(1)-(4)12.P45 吊装方案编制依据中的工程技术资料一段(五图两文件)13.P46吊装方案的管理主要掌握编制、审核人员14.P51 焊条的选用原则:5个小标题;区分酸性焊条和低氢型焊条的选用条件:当母材中碳、硫、磷等元索的含量偏高时,焊缝中易产生裂纹,应选用抗裂性能好的低氢型焊条;15.P53中间偏上,焊剂按制造方法分为熔炼焊剂、烧结焊剂、粘接焊剂三大类;下面倒数第6行,焊剂使用前应按说明书所规定的参数进行烘焙,通常在250-300℃烘焙2h16.P56最下面,焊接工艺评定:在产品正式焊接以前,对初步拟定的焊接工艺细则卡或其他规程中的焊接工艺进行的验证性试验。
一建机电实务笔记(配图理解)1H413000 工业机电工程项目安装技术1H413010 机械设备安装技术1H413011机械设备种类及应用1、材料组成:素混凝土基础钢筋混凝土基础垫层基础(大型储罐,允许沉降)2、埋置深度:1)浅基础:扩展基础联合基础独立基础2)深基础:桩基础(预制桩灌制桩)沉井基础3、结构形式:大块式基础箱式基础框架式基础4、使用功能:减震基础隔热层基础桩基础沉井基础1H413012机械设备基础验收1、强度验收:混凝土配合比混凝土养护混凝土强度(基础施工单位出具证明文件)回弹法钻芯法(有检验资质的工程检测单位进行强度复测)重锤预压强度试验,预压沉降详细记录(重要设备基础)2、位置和几何尺寸验收:GB50204 《混凝土结构工程施工质量验收规范》3、预埋地脚螺栓验收:预埋预留孔T形地脚螺栓4、设备基础质量通病1)设备基础上平面标高超差;2)预埋地脚螺栓位置、标高及露出基础长度超差;3)预留地脚螺栓孔深度超差(过浅),地脚螺栓无法正确埋设。
1H413013机械设备安装程序1、设备开箱检查:总承包方、业主、供货商(设备装箱清单、设备技术文件)2、基础放线设备布置图&&基准点永久性中心线标版&永久性标高基准点3、设备基础检查验收4、垫铁设置(调节安装水平度和标高,将设备重量均匀传递到基础,增加设备稳定性)1)垫铁与设备基础之间接触良好;2)每个地脚螺栓旁至少一组垫铁,放在靠近地脚螺栓和底座主要受力部位下方;3)设备底座有接缝处的两侧各安放一组垫铁;4)相邻两组垫铁间距500-1000mm;5)每组垫铁块数不超过5块,厚的在下,薄的在上,最薄不小于2mm;6)垫铁端面露出设备底面边缘:平垫铁10-30mm;斜垫铁10-50mm;7)垫铁组深入设备底座底面长度超过设备地脚螺栓的中心;8)初铸铁外,调完用定位焊焊牢。
5、设备吊装就位6、安装精度调整与检测7、设备固定于灌浆(一次灌浆&二次灌浆)8、零部件装配9、润滑与设备加油10、设备试运转11、设备验收1H413014机械设备安装方法1、机械设备安装分类:整体机械设备安装解体式机械设备安装2、机械设备典型零部件安装:齿轮系统装配及变速器安装、滑动/滚动轴承安装、联轴节安装、螺栓连接件热装配、液压/气动元件安装、设备管路安装3、机械设备固定方式1)地脚螺栓:固定、活动、胀锚、粘连2)垫铁:平垫铁、斜垫铁、开孔垫铁、开口垫铁、钩头成对斜垫铁、调整垫铁等;垫铁施工方法:无垫铁施工方法、坐浆法4、设备基础灌浆方法及要求一次灌浆:设备粗找正后,对地脚螺栓孔进行的灌浆;细石混凝土,强度比地坪高一级二次灌浆:设备精找正后,对设备底座和基础间进行的灌浆;不得小于25mm灌浆料:细石混凝土、无收缩混凝土、微膨胀混凝土、环氧砂浆、其他灌浆料(如CGM高效无收缩灌浆料、RG早强微胀二次灌浆料)外模板:灌浆前铺设,至设备外边缘不得小于60mm,模板拆除后,进行抹面处理5、设备安装新技术1)激光对中技术/检测技术:电站施工广泛应用;2)大型设备吊装采用计算机控制的液压同步提升技术和无线遥控液压同步技术:上海东方明珠电视塔钢天线、超大型龙门吊整体提升、石化厂火炬安装等工程3)早强、高强二次灌浆技术4)设备模块化集成技术5)机电液计一体化测控技术6)管路管线综合布置技术1H413015机械设备安装精度控制要求1、机械设备安装精度1)各独立设备之间的位置精度2)单台设备制造精度3)整台(套)设备运行精度2、影响设备安装精度的因素1)基础施工质量2)垫铁、地脚螺栓安装质量3)设备测量基准的选择4)散装设备的装配精度5)测量器具选择6)设备制造精度7)环境影响8)操作者技术水平及操作误差3、安装精度控制方法:人机料法环调整法、修配法设备安装允许偏差方向:抵消重量/运转作用力/零部件磨损/摩擦面油膜1H413020 电气工程安装技术1H413021成套配电装置安装技术1、成套配电装置检查和验收要求1)油漆完整,外壳无变形和损伤2)设备器材型号规格符合设计要求3)技术文件齐全4)柜体几何尺寸符合设计要求配电柜绝缘瓷瓶2、成套配电装置安装前建筑工程应具备的条件1)屋顶、楼板施工完毕,不得渗漏2)预埋件和预留孔符合设计要求,预埋件牢固3)可能损坏已安装设备或安装后不能在进行的装饰工作全部结束4)混凝土基础、构支架强度刚度合格,设备支架焊接质量符合要求5)基坑已回填夯实3、成套配电装置柜体安装要求1)型钢顶部应高出抹平地面:10mm2)柜、屏、箱、盘安装垂直度允许误差:1.5‰相互间接缝不应大于:2mm成列盘面偏差不大于:5mm3)逐台找平找正,柜间间隙调整为:1mm4)每台柜均单独与基础型钢做接地(PE)或接零(PEN)连接4、成套配电装置检查调试要求1)成套电柜机械闭锁、电气闭锁动作准确可靠;动/静触头中心线一致,触头接触紧密二次回路辅助开关切换接点动作准确、接触可靠柜内照明齐全2)抽屉式电柜抽屉推拉灵活,可替换机械/电气联锁动作准确可靠,断路器分闸后隔离触头才分开抽屉、柜体间二次回路连接插件接触良好抽屉、柜体间接触及柜体、框架接地良好3)手车式电柜“五防一通”:防火、防水、防漏、防雨、防小动物,保持通风手车推拉灵活,可替换动触头顶部与静触头底部间隙符合要求手车、柜体间二次回路连接插件接触良好安全隔离板开启灵活,电缆位置不妨碍手车进出手车柜体间的接地触头接触紧密,当手车推入柜内是,接地触头比主触头先接触,当手车拉出时,接地触头比主触头后接触。

一级建造师QQ群:128024145二级建造师QQ群:527944706欢迎广大朋友加入共同学习进步,助您一次通过第一部分167问1、钢柱基础特点及测量方法?P13钢柱基础测量是厂房基础测量的重点厂房基础测量是四基础一平台四基础:混凝土杯形基础钢柱基础混凝土柱子混凝土柱身平台特点(选择):基坑较深、基础下面有垫层、埋设地脚螺栓方法与步骤:1、进行垫层中线投点和抄平,正倒镜法:经纬仪中心导入中心线,投点;固定架外框四角处测四点标高,抄平垫层混凝土 s2、固定架中线投点和抄平3、地脚螺栓安装与标高测量4、对支立模与浇灌混凝土进行测量。
2、设备基础特点及测量方法?P14特点:记:大连神父(大连深复)1、机电设备基础的特点:⑴体积大、⑵连续基础长、⑶基坑深、⑷有的为复杂体形基础2、基础上设备地脚螺栓预留孔、锚板孔、预埋地脚螺栓数量多。
记:埋板流测量方法:记:网店会(开)底商(网定绘底上)1、设置大型设备内控网。
2、基础定位,绘制大型设备中心线测设图。
3、基础底层放线。
4、设备基础上层放线吊装技术3、施工过程控制测量要求?P171、控制网可利用原区域已建立的平面和高程控制网2、地势平坦、建筑物布置整齐,布设建筑方格网。
1、从一般性建筑物定位精度出发2、采用二次布网加密3、首级控制采用轴线法、布网法3、建筑场地大于1km平方或重要工业厂区:建立一级导线精度的平面控制网;小于1km平方或一般建筑物:建立二、三级导线精度控制网;4、控制网加密的指示桩,宜建在建筑物行列线或主要设备中心线方向。
5、建筑物高程控制水准点:⑴单独埋设在平面控制网指示桩⑵场地附近水准点;水准点不能保存:引测到稳固的建筑物或构筑物上。
精度不低于原要求。
4、流动式起重机选用步骤?P211、根据被吊设备或构件就位位置、现场具体情况确定吊车站车位置(幅度)。
(救场)2、根据被吊物品或构件的就位高度、设备尺寸、吊索高度、和吊车占车位置(幅度),查起重机的特性曲线,确定臂长。
1.变压器的干燥:加热方法,安装现场通常采用电加热,如油箱铁损法铜损法,热油法,,热风法和红外线法仅用于干燥小型电力变压器,必须严格按照规定控制加热温度。
排潮方法:常用的有真空法,自然通风法,机械通风法,滤油法等。
加热干燥时监控温度,必须对各部温度进行监控,器身检查,干燥后的变压器要进行器身检查,所有螺栓压紧部分应无松动,2.成套配电设备,开箱检查应注意事项,包装和密封应良好,设备和部件的型号,规格,柜体几何尺寸应符合设计要求。
备件的供应范围和数量应符合合同要求,柜内电气及元部件,绝缘瓷瓶齐全,无损伤和裂纹等缺陷,接地线应符合有关设计要求,技术文件应齐全,所有电气设备和原件均有合格证,关键部件应有产品制造许可证的复印件,其证号应清晰3.成套配电装置送电运行验收;送电前的准备工作,1.备齐合格的验电器,绝缘靴,绝缘手套,临时接地编制铜线,绝缘胶垫和灭火器材等,2.彻底清扫全部设备及变配电室,控制室的灰尘,用吸尘器清扫电气仪表原件,3.检查母线及设备上有无遗留下的工具,金属材料和其他物件,4,成立试运行组织,明确试运行指挥者,操作者和监护人,5.安装作业全部完成,质量部门检查全部合格,6.实验项目全部合格,并有实验报告单。
4.导线连接要求,1.每根导线在每个档距内只准有一个接头,但在跨越公路,河流,铁路,重要建筑物,电力线和电力通信线等处,导线和避雷线均不能有接头,2.铜材料不同截面或不同撵回方向的导线连接,只能在杆上跳线内连接,3.接头处的机械强度不低于导线自身强度的90%,电阻不超过同长度导线电阻的1.2倍,4.耐张杆,分支杆等处的跳线连接,可以采用T型线夹和并沟为线夹连接,5.架空线的压接方法,可分为钳压连接,液压连接和爆压连接5.项目成本控制的内容,包括人工成本,材料成本,工程设备成本,施工机械费,其他直接费,间接费用的控制。
6.项目成本控制的方法主要有以目标成本控制成本支出,用工期——成本同步的方法控制成本,在施工项目成本控制中,按施工图预算,实行“以收定支”或者“量入为出”是最有效的方法之一。

1.例如,机电工程中常见的各种型钢、钢筋、钢丝等,优质的碳素钢还可以制成钢丝、钢绞线、圆钢、高强螺栓及预应力锚具等。
2.例如,武汉长江大桥是使用碳素结构钢Q235制造的。
3.例如,2008年北京奥运会主会场一国家体育场“鸟巢”钢结构总重为4 .6万t,最大跨度343m,所用的钢材就是Q460,屈服强度为460MPa,是由我国自主研发生产的,这是国内在钢结构上首次使用Q460钢材,这次使用的钢板厚度达到110mm。
4.例如,某600MW超超临界电站锅炉汽包使用的就是Q460型钢;机电工程施工中使用的起重机就是Q345型钢制造的。
5.例如,轧钢机机架是轧钢机组的重要结构件,要求有较好的强度和较好的塑性,以及较好的铸造性能、焊接性能和加工性能,乳钢机机架就是选择碳素铸钢制造加工的。
6.例如,吊车所用的齿轮有开式小齿轮、大齿轮、过渡齿轮三种不同尺寸的齿轮,一般均采用合金铸钢件。
7.3例如,普通罩壳、阀壳等强度要求不高,可采用灰铸铁制造;液压泵壳体强度有较高要求,可采用孕育铸铁(经孕育处理后的灰铸铁汽车发动机凸轮轴常用球墨铸铁制造。
8.例如,在桥梁、建筑、塔架、车辆和其他要求耐候性能好的螺栓连接等钢结构中使用的耐候钢,就是在钢中加入少量的合金元素,如Cu、Cr、Ni、P 等,使其在金属基体表面形成保护层,提高了钢材的耐候性能,同时保持钢材具有良好的焊接性能。
9.例如,在加热炉、锅炉、燃气轮机等髙温装置中的零件就是使用耐热钢,要求在高温下具有良好的抗蠕变、抗断裂和抗氧化的能力,以及必要的韧性。
10.例如,钢轨钢分为轻轨钢和重轨钢,轻轨钢主要用于使用临时运输线和中小型起重机轨道,重轨钢主要用于铁道、大型起重机轨和吊车轨道。
11.例如,车辆履带、挖掘机沪斗、破碎机腭板、铁轨分道叉等使用的就是耐磨钢,耐磨钢常用于承受严重磨损和强烈冲击的零件。
12.例如,电站锅炉钢架的立柱通常采用宽翼缘H 型钢(HK300b) ;为确保炉膛内压力波动时炉墙有一定的强度,在炉墙上设有足够强度的刚性梁。
