湖北省房屋建筑与装饰定额2013建筑总说明一、2013年《湖北省房屋建筑与装饰工程消耗量定额(结构·屋面)》(以下简称本定额)是按照国家标准《建筑工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省建筑工程消耗量及统一基价表》(2008年)的基础上,结合本省实际情况进行修编的。
二、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程。
三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价办法时的全省基价表。
本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的的依据;是企业投标报价、内部管理和核算的重要参考。
四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。
是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。
六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。
七、本定额中消耗量和价格的确定:1.人工工日。
人工工日消耗量不分工种,按普工、技工、高级技工分为三个技术等级。
内容包括基本用工、辅助用工、超运距用工和人工幅度差。
人工工日单价取定:普工:60.00元/工日;技工:92.00元/工日;高级技工:138.00元/工日。
2.材料。
材料消耗量包括直接消耗在工作内容的主要材料、辅助材料和其他材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。
定额列出的材料价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料原价(或供应价)、运杂费、运输损耗费、采购及保管费。

总说明一、2013年《湖北省建设工程公共专业消耗量定额及基价表(土石方·地基处理·桩基础·预拌砂浆)》(以下简称本定额)是按照国家标准《建设工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省土石方工程消耗量定额及统一基价表》、《湖北省建筑工程消耗量定额及统一基价表》(2008年)、《湖北省市政工程消耗量定额及统一基价表》(2008年)的基础上,结合本省实际情况进行修编的。
二、本定额适用于湖北省境内房屋建筑工程和市政基础设施工程的新建、扩建、改建。
三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价时的全省基价表。
本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的依据;是企业投标报价、内部管理和核算的重要参考。
四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。
是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。
六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。
七、本定额中消耗量和价格的确定:1.人工工日。
人工工日消耗量不分工种,按普工、技工、高级技工分为三个技术等级。
内容包括基本用工、辅助用工、超运距用工和人工幅度差。
人工工日单价取定:普工60.00元,工日;技工92.00元/工日;高级技工138.00元/工日。
2.材料。
材料消耗量包括施工中所需的主要材料、辅助材料和其他材料。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。

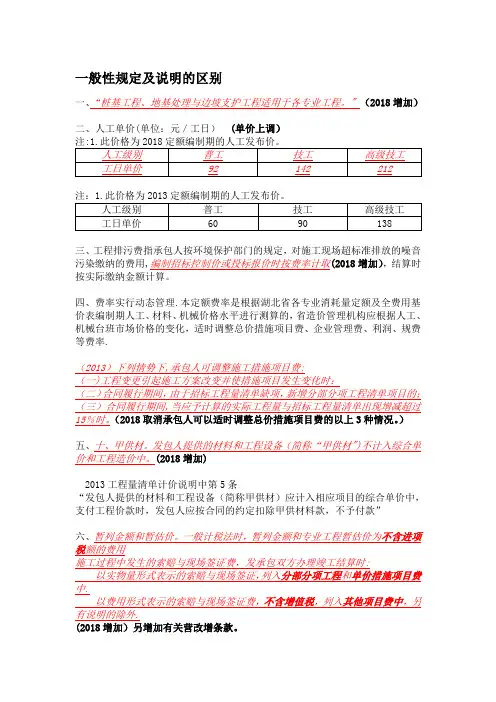

一般性规定及说明的区别一、“桩基工程、地基处理与边坡支护工程适用于各专业工程。
"(2018增加)二、人工单价(单位:元/工日) (单价上调)三、工程排污费指承包人按环境保护部门的规定,对施工现场超标准排放的噪音污染缴纳的费用,编制招标控制价或投标报价时按费率计取(2018增加),结算时按实际缴纳金额计算。
四、费率实行动态管理.本定额费率是根据湖北省各专业消耗量定额及全费用基价表编制期人工、材料、机械价格水平进行测算的,省造价管理机构应根据人工、机械台班市场价格的变化,适时调整总价措施项目费、企业管理费、利润、规费等费率.(2013)下列情势下,承包人可调整施工措施项目费:(一)工程变更引起施工方案改变并使措施项目发生变化时;(二)合同履行期间,由于招标工程量清单缺项,新增分部分项工程清单项目的;(三)合同履行期间,当应予计算的实际工程量与招标工程量清单出现增减超过15%时。
(2018取消承包人可以适时调整总价措施项目费的以上3种情况。
)五、十、甲供材。
发包人提供的材料和工程设备(简称“甲供材")不计入综合单价和工程造价中。
(2018增加)2013工程量清单计价说明中第5条“发包人提供的材料和工程设备(简称甲供材)应计入相应项目的综合单价中,支付工程价款时,发包人应按合同的约定扣除甲供材料款,不予付款”六、暂列金额和暂估价。
一般计税法时,暂列金额和专业工程暂估价为不含进项税额的费用施工过程中发生的索赔与现场签证费,发承包双方办理竣工结算时: 以实物量形式表示的索赔与现场签证,列入分部分项工程和单价措施项目费中.以费用形式表示的索赔与现场签证费,不含增值税,列入其他项目费中,另有说明的除外.(2018增加)另增加有关营改增条款。
工程量清单计价的区别一、6.暂列金额、专业工程暂估价、总包服务费、结算价和以费用形式表示的索赔与现场签证费均不含增值税。
(2018增加)余同定额计价的区别一、1.定额计价是以全费用基价表中的全费用为基础。
湖北省2013序列定额预拌砂浆说明一、本章定额适用于湖北省房屋建筑与装饰工程的预拌砂浆项目,其相应说明、工程量计算规则及取费方法与现拌砂浆对应定额子目相同。
二、本章定额是按房屋建筑与装饰工程常用现拌砂浆子目对应编制的。
对于实际工程中使用预拌(干混)砂浆而本章定额未对应编制定额子目的,可按以下换算方法对现拌砂浆子目进行调整。
此换算方法适用于湖北省房屋建筑与装饰工程、安装工程、市政工程、园林绿化工程及房屋修缮工程等计价定额。
1、定额人工消耗量调整干混砌筑砂浆:普工扣减定额人工0.258工日/(m3定额砂浆用量);干混地面砂浆:普工扣减定额人工0.269工日/(m3定额砂浆用量);干混抹灰砂浆:普工扣减定额人工0.281工日/(m3定额砂浆用量)。
2、定额材料消耗量调整干混砌筑砂浆:按定额砂浆用量1.7t/m3折合换算;干混地面砂浆:按定额砂浆用量1.7t/m3折合换算;干混抹灰砂浆:按定额砂浆用量1.65t/m3折合换算;水:增加0.25t/(m3定额砂浆用量)。
3、定额机械台班消耗量调整当定额子目中仅有现拌砂浆(水泥砂浆、混合砂浆)时,扣除定额砂浆搅拌机消耗量,增加干混砂浆罐式搅拌机0.046台班/m3定额砂浆用量)。
当定额子目中除有现拌砂浆外,还有其他需砂浆搅拌机搅拌的材料时(如水泥白石子浆等),按每立方米现拌砂浆扣减0.167台班砂浆搅拌机消耗量,同时增加干混砂浆罐式搅拌机0.046台班/(m3定额砂浆用量)。
三、预拌砂浆强度等级根据《预拌砂浆应用技术规程》(JGJ/T223-2010)中预拌砂浆与传统砂浆的对应关系,并结合湖北省现行预算定额中现拌砂浆配合比确定。
具体对应关系见下表。
当实际使用的预拌砂浆强度等级与定额设置不同时,强度等级可以换算。
四、预拌砂浆(干混)价格由两类费用组成,包括:材料出厂价及运输费用。
预拌砂浆与传统现拌砂浆对应关系表。
2013版湖北省建设工程计价定额勘误发布时间:2014-01-16 字体大小:小中大一、土石方工程1、沟槽、基坑、一般土方的划分:底宽≤7m且底长>3倍底宽为沟槽;底长≤3倍底宽且底面积≤150m2为基坑;超过上述范围则为一般土方。
2、场地按竖向布置挖填土方时,不再计算平整场地的工程量。
3、机械挖土方中需人工辅助开挖(包括切边、修整底边),人工挖土部分按批准的施工组织设计确定的厚度计算工程量,无施工组织设计的,人工挖土厚度按30cm计算。
人工挖土部分套用人工挖一般土方相应项目且人工乘以系数1.50。
4、本章定额项目中为满足环保要求而配备了洒水汽车在施工现场降尘,如实际施工中未采用洒水汽车降尘的,在结算时应扣除洒水汽车和水的费用;如实际施工中洒水汽车与定额取定不同时,洒水汽车和水的用量可以调整。
5、自卸汽车运淤泥、流砂,按自卸汽车运土台班数量乘以系数1.2。
6、平整场地是指建筑场地以设计室外地坪为准士30cm以内的挖、填土方及找平。
7、放坡系数表表G1-48、基础、构筑物施工所需工作面宽度计算表表G1-59、余土或取土工程量可按下式计算:余土外运体积=挖土总体积一回填土总体积(或按施工组织设计计算)式中计算结果为正值时为余土外运体积,负值时为取土体积。
10、平整场地工程量按建筑物外墙外边线每边各加2m以面积计算;室内回填土按主墙之间的面积乘以回填土厚度计算。
二、混凝土工程及钢筋工程1、凡以投影面积(平方米)或延长米计算的构件,如每平方米或每延长米混凝土用量(包括混凝土损耗率)大于或小于定额混凝土含量,在士10%以内时,不予调整;超过10%时,则每增减1m3混凝土(士10%以外部分),其人工、材2、构造柱只适用先砌墙后浇柱的情况,如构造柱为先浇柱后砌墙者,无论断面大小,均按周长1.2m以内捣制矩形柱定额执行。
墙心柱按构造柱定额及相应说明执行。
3、依附于梁、墙上的混凝土线条适用于展开宽度为500mm以内的线条,套混凝土线条子目A2-100。
湖北省房屋建筑与装饰定额2013建筑总说明一、2013年《湖北省房屋建筑与装饰工程消耗量定额(结构·屋面)》(以下简称本定额)是按照国家标准《建筑工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省建筑工程消耗量及统一基价表》(2008年)的基础上,结合本省实际情况进行修编的。
二、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程。
三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价办法时的全省基价表。
本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的的依据;是企业投标报价、内部管理和核算的重要参考。
四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。
是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。
六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。
七、本定额中消耗量和价格的确定:1.人工工日。
人工工日消耗量不分工种,按普工、技工、高级技工分为三个技术等级。
内容包括基本用工、辅助用工、超运距用工和人工幅度差。
人工工日单价取定:普工:60.00元/工日;技工:92.00元/工日;高级技工:138.00元/工日。
2.材料。
材料消耗量包括直接消耗在工作内容的主要材料、辅助材料和其他材料等。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。
定额列出的材料价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料原价(或供应价)、运杂费、运输损耗费、采购及保管费。

10.第十册给排水、采暖、燃气工程册说明一、《给排水、采暖、燃气工程》(以下简称“本定额”)适用于新建、扩建项目中的生活给水、排水、燃气、采暖热源管道及附件配件的安装,小型容器制作安装等。
既适用于工程量清单计价模式计价,也适用于定额计价模式计价。
二、本定额主要依据的标准、规范有:1.《建设工程工程量清单计价规范》(GB50500-2013)2.《通用安装工程工程量计算规范》(GB50856-2013)3.《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002)4.《室外给水设计规范》(GB50013-2006)5.《建筑给水排水设计规范》(GB50015-2003)6.《城镇燃气设计规范》(GB50028-2006)7.《城镇燃气输配工程施工及验收规范》(CJJ33-2005)8.《湖北省施工机械台班费用定额》(2013年)9.《全国统一安装工程基础定额》(GJD207-2006)10.《建设工程劳动定额——安装工程》(LD/T74.3-2008)三、以下内容执行其他相应定额1.工业管道、生产生活共用的管道、锅炉房和泵类配管以及高层建筑物内加压泵间的管道以及管道热处理、无损探伤等执行《工业管道工程》相应定额项目。
2.凿槽(沟)、打洞、沟槽恢复等执行《电气设备安装工程》相应定额项目。
3.刷油、防腐蚀、绝热工程执行《刷油、防腐蚀、绝热工程》相应定额项目。
4.凡涉及到管沟及井类的土石方开挖、垫层、基础、砌筑、抹灰、地井盖板预制安装、回填、运输、路面开挖及修复、管道支墩执行我省建筑、市政专业、公共专业相应定额项目。
四、设置于四周封闭且面积<1.5m2的竖井、管道间、管廊内的管道、阀门、法兰、支架安装,人工乘以1.30。
五、主体结构为现场浇注采用钢模施工的工程,内外浇注的人工乘以1.05,内浇外砌的人工乘以1.03。
六、关于系统调试费1.采暖工程调试费:按采暖工程系统人工费的12%计算,其中人工工资占20%,其他均为材料费。
总说明一、2013 年《湖北省房屋建筑与装饰工程消耗量定额及基价表(结构·屋面)》(以下简称本定额)是按照国家标准《建设工程工程量清单计价规范》(GB50500-2013)的有关要求,在《湖北省建筑工程消耗量定额及统一基价表》(2008 年)的基础上,结合本省实际情况进行修编的。
二、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程。
三、本定额既是实行工程量清单计价时配套的消耗量定额,也是实行定额计价时的全省基价表。
本定额是编制招标控制价、施工图预算、工程竣工结算、设计概算及投资估算的依据;是企业投标报价、内部管理和核算的重要参考。
四、本定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本定额消耗量是完成规定计量单位的合格产品所需的人工、材料、机械台班的数量标准。
是按照正常的施工条件,机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗量水平。
六、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在消耗量内。
七、本定额中消耗量和价格的确定:1.人工工日。
人工工日消耗量不分工种,按普工、技工、高级技工分为三个技术等级。
内容包括基本用工、辅助用工、超运距用工和人工幅度差。
人工工日单价取定:普工60.00 元,工日;技工92.00 元/工日;高级技工138.00 元/工日。
2.材料。
材料消耗量包括施工中所需的主要材料、辅助材料和其他材料。
凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应损耗,其内容包括:从工地仓库、现场集中堆放地点(或现场加工地点)至操作(或安装)地点的施工现场堆放损耗、运输损耗、施工操作损耗。
定额列出的材料价格是从材料来源地(或交货地)至工地仓库(或存放地)后的出库价格,包括材料原价(或供应价)、运杂费、运输损耗费、采购及保管费。
!-2013 版湖北省建筑安装工程费用定额目1、关于布 2013 版《湖北省房屋建筑与装消耗量定及基价表》等定的通知(鄂建文【 2013】 66 号)2、建筑安装工程用目成3、一般性定及明4、率准5、工程量清价6、定价7、湖北省建工程人工、材料、机械价格管理法8、湖北省建工程定人工价管理法9、文件9.1湖北省建工程造价管理法⋯⋯省政府令第311 号9.2关于印《建筑安装工程用目成》的通知⋯⋯建[2013]44号9.3关于印《建工程价款算行法》的通知⋯⋯建[2004]369 号9.4关于印《企安全生用提取和使用管理法》的通知⋯企[2012]16 号9.5关于印《建筑工程安全防、文明施工措施用及使用管理定》建[2005]89 号9.6关于《理建工程施工合同案件适用法律》的解⋯法[2004]14 号9.7关于印《湖北省建工程价款算施法》⋯鄂建[2006]5 号9.8关于印《工程造价咨服收准》的通知⋯价工服[2012]149号◎1、关于布 2013 版《湖北省房屋建筑与装消耗量定及基价表》等定的通知鄂建文【 2013 】 66 号各市、州、神架林区住房和城建委会,各有关建、、施工、造价咨等位:适建筑市展的需要,合理确定工程造价,指建工程招控制价制及工程结算工作,维护工程建设各方的合法权益,结合我省实际,我厅组织编制了 2013 版《湖北省房屋建筑与装饰工程消耗量定额及基价表》、《湖北省通用安装工程消耗量定额及单位估价表》、《湖北省建设工程公共专业消耗量定额及基价表(土石方·地基处理·桩基础·预拌砂浆)》、《湖北省施工机械台班费用定额》、《湖北省建筑安装工程费用定额》(以下简称“ 2013 版定额”),现予发布,于 2013 年 10 月 1 日起施行。
一、2013 年 10 月 1 日(含)以后签订合同的工程应执行2013 版定额, 2013 年 10 月 1 日以前已招投标开标但未签订合同的工程,应在合同中明确约定执行定额的版本。
目录第一部分建筑安装工程费用项目组成第二部分一般性规定及说明第三部分费率标准第四部分工程量清单计价第五部分定额计价第六部分湖北省建设工程人工、材料、机械价格管理办法第七部分湖北省建设工程定额人工单价动态管理办法文件汇编第一部分建筑安装工程费用项目组成建筑安装工程费由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
分部分项工程费、措施项目费、其他项目费包含人工费、材料(含工程设备,下同)费、施工机具使用费、企业管理费和利润。
具体划分见建筑安装工程费用项目组成表。
一、分部分项工程费分部分项工程费是指各专业工程的分部分项工程应予列支的各项费用。
分部分项工程是指按现行国家计量规范对各专业工程划分的项目,是分部工程和分项工程的总称。
如房屋建筑与装饰工程划分的土石方工程、地基处理与边坡支护工程、桩基工程、砌筑工程、钢筋及钢筋混凝土工程等。
(一)人工费:是指直接从事建筑安装工程施工的生产工人开支的各项费用,内容包括:1. 计时工资或计件工资:是指按计时工资标准和工作时间或对已做工作按计件单价支付给个人的劳动报酬。
2. 奖金:是指对超额劳动和增收节支支付的劳动报酬。
如节约奖、劳动竞赛奖等。
3. 津贴、补贴:是指为了补偿职工特殊或额外的劳动消耗和因其他特殊原因支付给个人的津贴,以及为了保证职工工资水平不受物价影响支付给个人的物价补贴。
如流动施工津贴、特殊地区施工津贴、高温(寒)作业临时津贴、高空津贴等。
4. 加班加点工资:是指按规定支付的在法定节假日工作的加班工资和在法定日工作时间外延时工作的加点工资。
5. 特殊情况下支付的工资:是指根据国家法律、法规和政策规定,因病、工伤、产假、计划生育假、婚丧假、事假、探亲假、定期休假、停工学习、执行国家或社会义务等原因按计时工资标准或计时工资标准的一定比例支付的工资。
(二)材料费:是指施工过程中耗费的原材料、辅助材料、构配件、零件、半成品或成品、工程设备的费用。
内容包括:1. 材料原价:是指材料的出厂价或商家供应价格。
湖北省建筑安装工程费用定额08版与13版对比1.首先是“建筑安装工程工程费费用项目组成的不同:08定额建筑安装工程费是由直接费、间接费、利润和税金组成;13定额建筑安装工程费是分部分项工程费、措施项目费、其他项目费、规费和税金组成;13定额的建筑安装工程费的组成首先从费用划分上完全按清单计价规范。
2.08定额中的直接工程费中含有的构件增值税在13定额中不复存在。
3.在08定额中材料费包含:材料原价、材料运杂费、运输损耗费、采购及保管费、检验试验费,而在13定额中将检验试验费则纳入企业管理费之中。
08定额第二部分第四条“检验试验费已计入材料价格中。
检验试验费不包括依据国家有关法律、法规和工程建设强制性标准对涉及建筑物、构筑物的结构安全和使用功能及民用建筑工程室内环境污染控制等项目的抽样检测和对进入施工现场的建筑材料、装饰材料、构配件的见证取样检测,即建设工程质量检测所发生的费用。
该费用应按实结算,由发包人承担13定额对不在检验试验费中的新结构、新材料的试验费做出规定:“新结构、新材料的试验费,对构件做破坏性试验及其他特殊要求检验试验的费用和按有关规定由发包人委托检测机构进行检测的费用,对此类检测发生的费用,由发包人在工程建设其他费用中列支。
”“对承包人提供具有合格证明的材料进行检测,不合格的,检测费用由承包人承担;合格的,检测费用由发包人承担。
”4.计费基数将不再象08定额中有直接工程费与人、机之和的两种计费基数。
13定额采用“各专业工程的计费基础:以人工费与施工机具使用费之和为计费基数”5.08定额第二部分第六条:“非承包人原因的工程变更或工程量增减,综合单价和措施项目费的调整,应按照《建设工程工程量清单计价规范》(GB50500-2008)相关条款执行”13定额第二部分第七条:“下列情势下,承包人可调整施工措施项目费:(一)工程变更引起施工方案改变并使措施项目发生变化时;(二)合同履行期间,由于招标工程量清单缺项,新增分部分项工程量清单项目的;(三)合同履行期间,当应予计算的实际工程量与招标工程量清单出现增减超过15%时。
2013版省建筑安装工程费用定额目录1、关于发布2013版《省房屋建筑与装饰消耗量定额及基价表》等定额的通知(鄂建文【2013】66号)2、建筑安装工程费费用项目组成3、一般性规定及说明4、费率标准5、工程量清单计价6、定额计价7、省建设工程人工、材料、机械价格管理办法8、省建设工程定额人工单价动态管理办法9、文件汇编9.1省建设工程造价管理办法……省政府令第311号9.2关于印发《建筑安装工程费用项目组成》的通知……建标[2013]44号9.3关于印发《建设工程价款结算暂行办法》的通知……财建[2004]369号9.4关于印发《企业安全生产费用提取和使用管理办法》的通知…财企[2012]16号9.5关于印发《建筑工程安全防护、文明施工措施费用及使用管理规定》建办[2005]89号9.6关于《审理建设工程施工合同纠纷案件适用法律问题》的解释…法释[2004]14号9.7关于印发《省建设工程价款结算实施办法》…鄂建[2006]5号9.8关于印发《工程造价咨询服务收费标准》的通知…额价工服规[2012]149号◎1、关于发布2013版《省房屋建筑与装饰消耗量定额及基价表》等定额的通知鄂建文【2013】66号各市、州、神农架林区住房和城乡建设委员会,各有关建设、设计、施工、造价咨询等单位:为适应建筑市场发展的需要,合理确定工程造价,指导建设工程招标控制价编制及工程预结算工作,维护工程建设各方的合法权益,结合我省实际,我厅组织编制了2013版《省房屋建筑与装饰工程消耗量定额及基价表》、《省通用安装工程消耗量定额及单位估价表》、《省建设工程公共专业消耗量定额及基价表(土石方·地基处理·桩基础·预拌砂浆)》、《省施工机械台班费用定额》、《省建筑安装工程费用定额》(以下简称“2013版定额”),现予发布,于2013年10月1日起施行。
一、2013年10月1日(含)以后签订合同的工程应执行2013版定额,2013年10月1日以前已招投标开标但未签订合同的工程,应在合同中明确约定执行定额的版本。
