彩色耐磨地面施工方案#(精选.)
- 格式:doc
- 大小:21.00 KB
- 文档页数:9

彩色耐磨地坪施工方案一、基层混凝土施工要求基层砼的强度应≥ C25 ,骨料粒径应≤ 25mm 为宜。
砼的坍落度应控制在 3-4cm,商品坍落度应在 12-14cm 。
基础混凝土浇筑速度应该与耐磨地面层的施工速度有一个良好的匹配。
硬化耐磨地坪材料的施工环境温度应在 2 摄氏度以上。
硬化耐磨地坪材料的施工一般在室内进行,室外施工不能在雨天及大风气候进行。
碎石、素土、灰土等地基必须经碾压机压实或夯实。
混凝土应跳仓作业,每仓宽度以 4-6 米为宜,按地面标高设置模板(以钢模板为宜),并涂敷隔离剂,浇筑时应随时随地跟踪测试其标高,以防走模。
基础混凝土厚度超时 10cm ,浇筑应使用振捣器压实振平。
稍后可用钢制长辊滚压多次. 滚压地台时,应除尽钢棍上的异物。
在无法使用钢棍作业的部位,应采用扛尺刮平.如基面泛出过多的浮浆和泌水,应用刮板或橡胶管来除去表面的浮浆和余水。
二、硬化耐磨材料施工根据每平方米的设计用量,算出每一跨需要硬化剂的数量及相应的包数.将硬化剂按数量堆放在每一跨,确保每平方米的准确用量。
当混凝土初凝时,(一般在浇筑后 3-4h ,此时人踩上去的脚印深度不超过 1cm ),用直尺或木抹将地面再次找平。
应特别注意:基础地坪的边、角部位将会首先凝固干结,必须用手工将其预先找平.稍后(约 0。
5—1.0h )用圆盘抹平机对地面找平和提浆,机械手应穿专用鞋具且边抹边退,以防留下脚印。
在找平的地面上均匀布撒硬化剂,应注意硬化剂必须分二次布撒,以便能控制布撒的均匀适量。
第一次布撒 2/3 用量,第二次布撒 1/3 用量.一般地坪用量为每平方米 5 公斤左右,耐磨层平均厚度约 2。
5mm 以上。
撒料一定要均匀、适量。
该工序应由经验丰富的熟练工来操作。
应特别注意,第一次撒料的时间掌握非常重要。
如硬化剂撒的太早,过量的表面水将导致最终地坪表面强度下降。
如撒得太迟,将没有足够的水分使硬化剂完全硬化.等第一次干撒的硬化剂吸收水分颜色均匀变深时此时看上去表面似乎完全变黑,用圆盘抹平机进行粗光抹平,纵横抹光三次以上。

彩色塑胶地坪工程施工方案一、前期准备工作1. 地面清理:对施工现场的地面进行清理,清除杂物、灰尘和油污等,保证地面平整和清洁。
2. 基础处理:对地面进行必要的基础处理,包括填平坑洞、修补裂缝、打磨表面等,确保地面平整、坚硬、无裂缝。
3. 湿度测试:进行地面湿度测试,确保地面湿度符合施工要求。
4. 背景墙处理:如有背景墙需要处理,对墙面进行清洁、打磨等处理。
5. 施工方案确认:根据客户要求和实际情况,制定详细的施工方案,包括施工工艺、施工工期、材料准备等。
二、材料准备1. 彩色塑胶地坪材料:根据客户要求选择合适的彩色塑胶地坪材料,包括甲基丙烯酸树脂、颜料、固化剂、填料等。
2. 施工工具:准备好施工所需的工具,包括搅拌器、滚筒、刮刀、地坪喷涂设备等。
3. 安全防护用品:包括头盔、手套、口罩、护目镜等,确保施工人员的人身安全。
4. 其他辅助材料:如需要,还需准备一些辅助材料,如填缝剂、密封胶等。
三、施工过程1. 预处理:将彩色塑胶地坪材料按照一定比例混合均匀,根据客户要求调配颜色。
2. 底漆处理:对地面进行底漆处理,增强地坪的附着力和耐磨性。
3. 中涂处理:在底漆干燥后,进行中涂处理,增加地坪的厚度和耐用性。
4. 铺装施工:将彩色塑胶地坪材料均匀铺装在地面上,使用滚筒将材料滚平,然后进行喷涂或滚涂,确保地坪表面平整光滑。
5. 固化处理:地坪铺装完毕后,等待材料固化,通常需要数天时间。
6. 后处理:地坪固化后,对地坪表面进行打磨、清洁等处理,确保地坪表面平整光滑、色彩鲜艳。
四、施工验收1. 工程验收:由施工单位对彩色塑胶地坪工程进行全面验收,确认施工质量符合要求。
2. 客户验收:邀请客户对施工完成的彩色塑胶地坪进行验收,确保客户满意。
3. 整改处理:如有不符合要求的地方,及时进行整改处理,直至客户满意为止。
四、施工注意事项1. 工程质量:保证施工质量符合行业标准和客户要求,杜绝质量问题。
2. 施工期限:按照施工方案要求,严格控制施工工期,确保按时完工。
彩色耐磨混凝土地面施工工艺
(1)施工工艺流程
找标高、弹面层水平线f基层处理一抹灰饼、冲筋一铺结合层一铺筑耐磨面层f抹面层压光f养护一表面处理
(2)操作工艺
找标高、弹面层水平线:根据墙上已有的水平控制标高线,量测出地面面层的水平线,弹在四周墙面上。
清理基层表面的杂物、浮土等,检查平整度,并整平。
提前一天用清水洗擦干净,但用水量不宜过多,以免积水。
施工时,部分地段还要对基层混凝土表面进行了打毛处理。
抹灰饼、冲筋:根据面层水平线,横竖拉线,用拌好的面层料抹灰饼,间距1.5米,灰饼上标高即面层标高。
面积较大时进行冲筋,用刮杠刮平。
铺结合层:铺设耐磨面层前,应先铺一层厚20mm的水泥砂浆结合层,水泥砂浆为1:2(体积比)。
水泥砂浆铺的面积不要太大,要随铺水泥砂浆随铺设耐磨面层。
铺设面层:将水泥与耐磨层拌合料按厚度要求铺抹到基层上,用2m靠尺刮平,用平板振捣器振实。
面层铺设应在结合层的水泥出凝前完成。
抹面层压光:抹平工作应在结合层和面层的水泥出凝前完成;压光工作亦应在结合层和面层的水泥终凝前完成。
首先用木抹子用力挫平,再用铁抹子抹压2-3遍至面层表面密实、光滑平整,无铁板压痕。
压光时严禁洒水。
成活后即用塑料布覆盖地面。
约24h后,除去塑料布,先用麻袋片覆盖地面,浇水后再用塑料布盖于麻袋片上。
饱水养护两周以上,也可采用蓄水养护,必须经常注意补充水量。
施工过程中,注意成品保护,防止地面受到破坏。

彩色固化地坪施工方案1. 引言彩色固化地坪是一种具有美观性、耐磨性和耐化学性的地坪材料,逐渐受到人们的关注和喜爱。
本文将介绍彩色固化地坪施工方案,包括材料准备、基础处理、施工工序、施工注意事项等内容。
2. 材料准备2.1 主材料•彩色固化地坪涂料:根据工程要求选择水性、环氧树脂或聚氨酯材料。
•色浆:用于给地坪涂料调色,可根据需求选择不同颜色。
•固化剂:用于加速地坪涂料的固化过程,提高地坪的硬度。
2.2 辅助材料•批刀:用于刮平地面。
3. 基础处理3.1 地面清洁在施工之前,首先需要确保施工区域的地面干净无尘,以免影响地坪的粘附性。
可以使用吸尘器、拖把等工具清洁地面。
3.2 地面修复对于有裂缝或凹凸不平的地面,需要进行修复。
对于裂缝,可使用填缝剂填充;对于凹凸不平的地面,可使用自流平水泥进行修复。
3.3 防潮处理如果施工区域存在较高的湿度或地下水位较高的情况,需要进行防潮处理。
可使用防潮涂料或搭设防潮层等方式进行处理。
4. 施工工序4.1 底涂施工首先,将彩色固化地坪涂料和固化剂按指定比例混合均匀。
然后,使用批刀将混合好的底涂涂料均匀地涂抹在地面上,形成一层厚度约为2-3mm的底涂层。
注意保持涂布厚度均匀、避免产生起皮、开裂等现象。
4.2 面涂施工当底涂层固化后,可以进行面涂施工。
将彩色固化地坪涂料、色浆和固化剂按指定比例进行充分混合。
然后,将混合好的面涂涂料均匀地涂抹在地面上,使用滚筒或刮刀进行平整、整平等处理。
形成一层厚度约为1-2mm的面涂层。
4.3 固化处理面涂施工完成后,需等待地坪固化。
根据地坪涂料的性质,可采取不同的固化处理方式,如自然固化或辅助加热固化等。
固化时间一般为24小时以上。
在固化过程中,需注意保持施工区域的干燥和通风。
4.4 抛光处理地坪固化后,可以进行抛光处理,以提高地坪的光亮度和平整度。
使用专业的抛光机械,按照指定的步骤进行抛光处理。
注意保持抛光的速度和力度均匀,避免对地坪造成损坏。

彩色耐磨硬化剂施工方案一、引言本施工方案旨在指导彩色耐磨硬化剂在各类混凝土基层上的施工,确保施工过程规范、高效,最终达到预期的美观、耐磨效果。
本方案将详细介绍彩色耐磨硬化剂施工的各个环节,包括材料准备、基层处理、找标高、涂料搅拌、涂料施工、压光处理、养护与保护以及质量验收。
二、材料准备彩色耐磨硬化剂:选择符合国家标准的优质彩色耐磨硬化剂,确保产品性能稳定,色泽均匀。
水:使用清洁的饮用水,避免使用含有杂质或有害物质的水源。
施工工具:准备搅拌器、滚筒、抹子、压光机、喷涂机等必要的施工工具和设备。
三、基层处理确保基层混凝土干燥、平整、无油污、无浮浆、无裂缝等缺陷。
对基层进行充分清洁,去除表面灰尘、杂物等。
对裂缝、孔洞等缺陷进行修补,确保基层整体质量。
四、找标高根据设计要求,在基层上弹出水平线和垂直线,确保施工面平整。
使用找平工具,在基层上找平,确保施工面标高一致。
五、涂料搅拌按照彩色耐磨硬化剂的产品说明书,将硬化剂与水按照指定比例进行搅拌。
搅拌过程中应充分搅拌均匀,避免出现色差、沉淀等现象。
搅拌好的涂料应及时使用,避免长时间放置导致性能变化。
六、涂料施工使用滚筒或喷涂机将涂料均匀涂抹在基层上,确保涂层厚度一致。
施工过程中应注意控制涂层厚度,避免出现流挂、桔皮等现象。
涂料施工时应确保环境温度、湿度等条件符合产品说明书要求。
七、压光处理在涂料初凝前,使用压光机对涂层进行压光处理,提高涂层表面光泽度和耐磨性。
压光过程中应注意控制力度和速度,避免过度压光导致涂层表面损伤。
压光处理后的涂层应表面平整、光滑、无气泡、无裂纹等缺陷。
八、养护与保护涂料施工完成后,应及时进行养护,避免涂层过早干燥导致开裂、脱皮等现象。
养护期间应保持施工面干燥、清洁,避免污染和损伤。
养护期结束后,应对涂层进行保护,避免锐物划伤、重物冲击等损伤。
九、质量验收施工完成后应对涂层进行质量验收,确保涂层表面平整、光滑、无气泡、无裂纹等缺陷。
涂层厚度应符合设计要求,颜色均匀一致。
目录一、编制依据 (1)二、工程概况 (1)三、施工组织机构框架图 (1)四、施工准备 (1)4.1技术准备 (1)4.2施工人员及机具准备 (1)4.4材料准备 (2)五、工期安排 (2)六、主要施工方法及措施 (2)6.1施工工艺流程 (2)6.2施工工艺做法 (2)七、成品保护措施 (3)八、质量保证措施 (3)8.1质量要求 (3)8.2质量控制措施 (3)九、安全注意事项 (4)一、编制依据乌鲁木齐万达广场相关施工图纸、设计变更及建筑做法表;《建筑地面工程施工质量验收规范》GB 50209-2010《混凝土结构工程施工质量验收规范》GB50204-2001(2011版);《建筑施工手册》第五版乌鲁木齐万达工程施工组织设计。
二、工程概况彩色耐磨地坪是采用不同特殊级配的金属颗粒或矿物颗粒作为骨料与其它多种掺和料还有不同的颜填料组成的固体粉剂,它可采用机械或手工方法即时施工于任何混凝土表面,以提升混凝土地面的不同耐磨及耐冲击要求,同时可使混凝土表面致密达到绝尘和防渗的特殊功效。
乌鲁木齐万达广场地下室停车区及行车区均为彩色混凝土耐磨地坪。
三、施工组织机构框架图四、施工准备4.1技术准备4.1.1收到图纸后,由技术部门组织工长、质量、翻样、放线以及外施队有关人员进行联合审图,详细阅读施工图纸、设计要求及建筑做法。
新旧图纸要列详细目录,包括图名、图号、收图日期、份数,且应在目录及图纸上用红笔注明已作废图纸,以免使用废图。
4.1.2设计交底记录和设计变更、洽商要及时整理并下发到各职能部门,各部门须将对图纸的更改项目标在施工图上,避免出现图纸使用错误。
4.1.3需外加工的模板配件(如穿墙螺栓、铁垫、预埋件等)由技术、翻样人员提前对加工厂家做出交底。
模板施工前,由工长依据施工组织设计、模板专项方案及有关规程、施工工艺标准写出技术交底,并组织专门会议对操作工人进行详细交底。
对混凝土地面的标高应在混凝土墙柱上做好控制线,并及时控制。

彩色塑胶地面施工方案设计一、项目背景与目标随着人们对美好生活环境的追求,彩色塑胶地面因其色彩丰富、美观耐用、防滑抗磨损等特点,在室内外运动场地、学校操场、公园游乐场等场所得到了广泛应用。
本项目旨在为客户提供一套全面、细致的彩色塑胶地面施工方案,确保施工过程的顺利进行和最终地面质量的达标。
二、施工材料选择塑胶材料:选择符合国家标准的环保型塑胶材料,确保无毒无害,且具有良好的耐磨、防滑、抗老化性能。
辅助材料:包括底漆、面漆、稀释剂等,均应采用与塑胶材料相容性好、质量稳定的产品。
三、施工前准备现场勘查:对施工场地进行详细勘查,了解基础地面的情况,确保基础地面平整、干燥、无油污。
材料准备:按照施工需求,提前准备好塑胶材料、辅助材料等,并妥善存放。
设备准备:准备好施工所需的搅拌设备、铺设设备、压实设备等,确保设备性能良好。
人员培训:对施工人员进行专业培训,确保他们熟悉施工流程、掌握施工技能。
四、施工流程与方法基础处理:对基础地面进行清理、打磨、找平等处理,确保基础地面符合施工要求。
底漆涂刷:涂刷底漆,增强塑胶材料与基础地面的粘附力。
塑胶材料铺设:将塑胶材料按照设计图案铺设在基础地面上,并使用专业工具进行压实。
面漆涂刷:涂刷面漆,增强彩色塑胶地面的美观性和耐久性。
施工完成后的地面应平整、光滑、色彩均匀,无明显缺陷。
五、安全与环保措施施工现场应设置安全警示标识,确保施工人员的安全。
施工人员应佩戴防护用品,如手套、口罩等,避免与塑胶材料直接接触。
施工过程中产生的废弃物应妥善处理,避免对环境造成污染。
六、质量标准与检测施工过程中应严格按照国家相关标准和规范进行施工,确保施工质量。
施工完成后应进行质量检测,包括外观检查、厚度检测、耐磨性测试等,确保地面质量达标。
七、后期维护与保养定期对彩色塑胶地面进行清洁保养,避免长时间暴露在恶劣环境下。
对于轻微的磨损和划痕,可及时进行修补和恢复,保持地面的美观性和功能性。
八、施工进度与成本根据项目实际情况制定合理的施工进度计划,确保项目按时完成。

EPDM彩色弹性塑胶地面施工方案施工前准备工作是确保施工质量的重要环节。
首先需要清理施工地面,确保地面干净平整,没有障碍物。
然后测量施工区域的尺寸,确定所需材料的数量。
根据实际情况选择适当的颜色组合,以提供美观的效果。
施工过程中需要使用一些特殊工具和材料。
首先是胶水,用于固定EPDM彩色弹性塑胶地面材料。
选择质量好的胶水,避免出现开裂和脱落的问题。
其次是胶刀,用于涂抹胶水和铺贴材料。
胶刀的质量和使用方法也会影响施工质量。
在施工过程中,需要先将地面划分出不同的区域。
可以使用临时标线或贴纸标示。
然后涂抹胶水,要均匀、完整地覆盖整个区域,以确保材料与地面紧密粘合。
在涂胶水之前,应先将胶刀浸泡在水中,以防止胶水黏在刀上。
铺贴EPDM彩色弹性塑胶地面材料时,需要注意以下几点。
首先要保持材料的整洁,避免灰尘和杂物的污染。
其次要注意材料的平整度,将材料铺贴在地面上时要保持水平。
最后要保证铺贴的密度,材料之间要紧密贴合,避免出现空隙。
铺贴完EPDM彩色弹性塑胶地面材料后,要进行压力处理。
可以使用重物或压力滚筒对地面进行压实,以提高材料的粘合性和耐磨性。
压力处理时间根据实际情况而定,一般为24小时以上。
施工完成后,需要对EPDM彩色弹性塑胶地面进行养护。
在最初的几天内,要避免地面受到重物的冲击和划伤,以免影响地面的美观和性能。
定期清洁地面,避免积灰和污垢。
定期检查地面,修补破损或脱落的部分。
第1篇一、工程概况彩石地坪工程作为一种美观、耐磨、环保的地坪材料,广泛应用于商业、工业、住宅等领域。
本方案旨在为彩石地坪工程施工提供详细的施工指导,确保工程质量、进度和成本控制。
二、施工准备1. 材料准备:彩色石英砂、环氧树脂、固化剂、基层处理剂、密封剂等。
2. 工具准备:搅拌机、铺砂器、抹平机、滚筒、刷子、砂纸、打磨机、切割机等。
3. 人员准备:施工人员需具备相关地坪施工经验和技能。
三、施工工艺流程1. 基层处理:- 清理基层,确保无油污、杂物等。
- 对基层进行打磨处理,达到平整度要求。
- 真空吸尘,保证施工环境清洁。
2. 修补找平:- 根据实际情况,对基层进行修补找平。
- 使用环氧树脂砂浆进行修补,确保修补层与基层紧密结合。
3. 底涂施工:- 对处理好的基层进行环氧树脂底涂施工。
- 确保底涂均匀,厚度适中。
4. 彩砂铺设:- 按照设计要求,将彩色石英砂与环氧树脂按照1:(8~10)的比例混合。
- 使用铺砂器将混合好的彩砂均匀铺设在地面上,厚度一般为3~8mm,通常为3~5mm。
- 使用抹平机进行压实整平,形成整体无缝的环氧彩砂层。
5. 面层涂刷:- 待彩砂层固化24小时后,进行面层涂刷工序。
- 可采用刮涂和滚刷方式进行涂刷,封闭环氧彩砂层的空隙,形成密闭的整合面层。
- 根据要求,可做成适度凹凸防滑面和平滑面。
6. 养护:- 施工完成后,进行养护,确保地坪固化。
- 养护期间,避免行人、车辆通行。
7. 密封处理:- 地坪固化后,使用密封剂进行密封处理,提高地坪的耐磨性和美观度。
四、施工质量控制1. 材料质量:确保所用材料符合国家相关标准,保证施工质量。
2. 施工工艺:严格按照施工工艺流程进行施工,确保施工质量。
3. 施工环境:保持施工环境清洁,避免污染。
五、安全文明施工1. 施工安全:施工现场设置安全警示标志,确保施工人员安全。
2. 文明施工:保持施工现场整洁,做到文明施工。
六、施工进度根据工程规模和施工条件,制定合理的施工进度计划,确保工程按期完成。

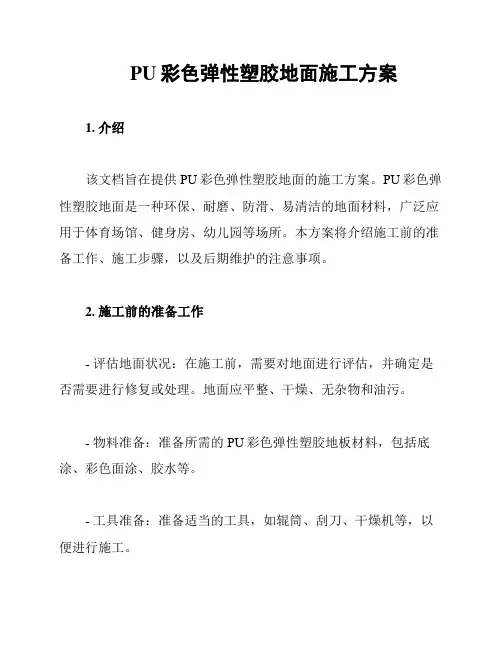

PU彩色弹性塑胶地面施工方案1. 介绍该文档旨在提供PU彩色弹性塑胶地面的施工方案。
PU彩色弹性塑胶地面是一种环保、耐磨、防滑、易清洁的地面材料,广泛应用于体育场馆、健身房、幼儿园等场所。
本方案将介绍施工前的准备工作、施工步骤,以及后期维护的注意事项。
2. 施工前的准备工作- 评估地面状况:在施工前,需要对地面进行评估,并确定是否需要进行修复或处理。
地面应平整、干燥、无杂物和油污。
- 物料准备:准备所需的PU彩色弹性塑胶地板材料,包括底涂、彩色面涂、胶水等。
- 工具准备:准备适当的工具,如辊筒、刮刀、干燥机等,以便进行施工。
- 施工计划:制定详细的施工计划,包括施工时间、人员安排等。
3. 施工步骤- 清洁地面:首先,对地面进行彻底清洁,清除杂物和油污,确保地面干燥洁净。
- 底涂施工:使用辊筒将底涂均匀地涂抹在地面上,待其干燥。
- 彩色面涂施工:等底涂完全干燥后,使用辊筒将彩色面涂均匀地涂抹在地面上,确保颜色均匀、无明显刷痕。
- 胶水施工:将胶水涂抹在彩色面涂上,再将地板铺设在胶水上,并使用辊筒将地板与地面胶合紧密。
- 干燥:等待地面完全干燥,以保证地板的稳固性和光滑度。
4. 后期维护- 清洁保养:定期进行地面的清洁保养,使用清洁剂和清洁工具清洁地面,并避免使用尖锐物品刮擦地面。
- 防滑措施:确保地面的防滑性能,预防滑倒事故的发生。
- 定期检查和修复:定期检查地面的状况,发现问题及时修复,以延长地面的使用寿命。
总结本文档提供了PU彩色弹性塑胶地面施工方案的概述。
按照施工前的准备工作、施工步骤,以及后期维护的注意事项进行操作,可以确保地面施工的质量和持久性。

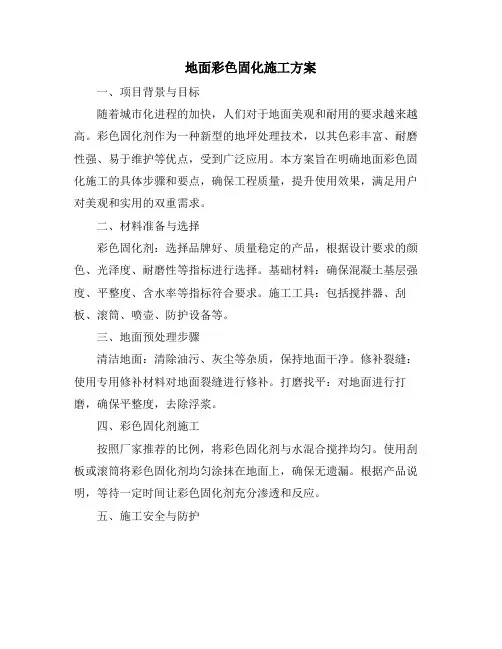

地面彩色固化施工方案一、项目背景与目标随着城市化进程的加快,人们对于地面美观和耐用的要求越来越高。
彩色固化剂作为一种新型的地坪处理技术,以其色彩丰富、耐磨性强、易于维护等优点,受到广泛应用。
本方案旨在明确地面彩色固化施工的具体步骤和要点,确保工程质量,提升使用效果,满足用户对美观和实用的双重需求。
二、材料准备与选择彩色固化剂:选择品牌好、质量稳定的产品,根据设计要求的颜色、光泽度、耐磨性等指标进行选择。
基础材料:确保混凝土基层强度、平整度、含水率等指标符合要求。
施工工具:包括搅拌器、刮板、滚筒、喷壶、防护设备等。
三、地面预处理步骤清洁地面:清除油污、灰尘等杂质,保持地面干净。
修补裂缝:使用专用修补材料对地面裂缝进行修补。
打磨找平:对地面进行打磨,确保平整度,去除浮浆。
四、彩色固化剂施工按照厂家推荐的比例,将彩色固化剂与水混合搅拌均匀。
使用刮板或滚筒将彩色固化剂均匀涂抹在地面上,确保无遗漏。
根据产品说明,等待一定时间让彩色固化剂充分渗透和反应。
五、施工安全与防护施工现场应设置明显的安全警示标志,禁止非施工人员进入。
施工人员应佩戴防护眼镜、手套、口罩等防护设备,确保人身安全。
注意防火、防爆,避免明火接触彩色固化剂。
六、质量检查与验收检查地面是否平整,无明显凹凸不平现象。
检查颜色是否均匀,无明显色差。
检查固化剂是否完全固化,无粘脚现象。
进行耐磨性、抗压强度等性能测试,确保达到设计要求。
七、工程后期维护定期清洁地面,避免油污、酸碱物质等腐蚀。
避免重物直接撞击地面,以免造成损坏。
如有损坏,及时使用专用修补剂进行修补。
八、施工注意事项施工前应对施工人员进行技术培训,确保掌握正确的施工方法。
施工过程中应注意天气变化,避免在高温、低温或潮湿环境下施工。
彩色固化剂施工后需养护一段时间,期间应避免重压和积水。
施工现场应保持通风良好,避免有害气体积聚。
通过上述方案的实施,可以确保地面彩色固化施工的质量,提高地面的美观性和耐用性,满足用户的实际需求。
彩色水性环氧地坪施工方案一、地面处理1.1 清除原有地面上的油污、灰尘、杂物等,保证地面干燥、清洁、平整。
1.2 如有凹凸不平的地面,需要进行修补,确保整个地面的平整度。
1.3 如有新浇混凝土地面,需养护28天后方可施工。
二、底涂施工2.1 底涂是地坪的第一层,对地面的附着力和整体地坪的强度起到关键作用。
2.2 使用滚筒或刮板均匀涂抹底涂,确保无遗漏、无积聚。
2.3 底涂干燥后进行下一道工序。
三、中涂施工3.1 中涂主要作用是增加地坪的厚度和耐磨性。
3.2 使用批刀将中涂均匀刮涂在底涂之上,确保刮涂平整,无气泡。
3.3 中涂干燥后进行下一道工序。
四、面涂施工4.1 面涂是地坪的最后一层,直接影响地坪的美观性和使用效果。
4.2 根据设计要求选择相应的彩色水性环氧面涂。
4.3 使用滚筒或喷枪进行面涂施工,确保涂层均匀、无流挂、无气泡。
五、打磨处理5.1 面涂干燥后,使用专业打磨机进行打磨处理,去除地坪表面的毛刺和不平整部分。
5.2 打磨后的地坪表面应光滑、细腻。
六、质量检测6.1 对地坪进行全面检查,确保无气泡、无裂纹、无流挂等缺陷。
6.2 检查地坪的干燥程度和平整度,确保符合要求。
七、成品保护7.1 地坪施工完成后,应采取相应的保护措施,避免人员踩踏和重物压迫。
7.2 在地坪完全固化前,严禁进行其他作业。
八、验收交工8.1 施工完成后,进行整体验收,确保地坪施工质量符合要求。
8.2 验收合格后,进行交接工作,将地坪交付给使用单位。
以上就是彩色水性环氧地坪施工方案的主要内容,希望能为您提供参考。
在施工过程中,务必遵循施工方案和相关安全规范,确保施工质量和人员安全。
彩色耐磨混凝土工程施工方案一、项目背景和概述彩色耐磨混凝土工程是一种美化环境、提升地面质量和保护地面的新型工程,广泛应用于公共建筑、商业综合体、地下车库、地铁站等场所。
本方案旨在说明彩色耐磨混凝土工程的施工流程、配套设备与材料,并提出施工过程中需要注意的事项。
二、施工流程1.地面准备:清理施工区域,移除障碍物、旧有地面涂料等;清洁地面,确保表面无水、油污等杂物。
2.混凝土浇筑:按照设计要求选择合适的混凝土配方和配比,并在浇筑前进行试验,确保混凝土质量稳定。
将混凝土倒入施工区域,用抹光机进行初步抹平,然后用手工或机械进行细致整平。
3.喷涂底漆:混凝土施工完成后,待其充分固化后,进行底漆喷涂。
底漆的选择应根据混凝土的性质和设计要求来确定。
4.彩色涂层施工:底漆喷涂完成后,根据设计要求,选择合适的彩色涂层材料,进行均匀涂布。
彩色涂层可采用滚涂或刷涂的方式,确保涂层厚度均匀。
5.磨光处理:彩色涂层施工完成后,待其充分干燥后,使用磨光机进行磨光处理。
磨光时,应注意磨光头的研磨量和压力的控制,以避免损坏涂层。
6.密封处理:经过磨光的彩色涂层需要进行密封处理,以提高地面的耐磨性和抗污染性。
密封处理材料应根据地面环境和使用要求来选择。
7.硬化处理:密封处理完成后,施工现场需保持一段时间的湿润环境,以促进涂层的硬化和固化。
8.最后整理:施工完成后,对施工现场进行最后整理,清除施工过程中产生的垃圾和杂物,确保施工现场整洁。
三、配套设备与材料1.设备:抹光机、喷涂设备、刷子、滚涂器、磨光机等。
2.材料:混凝土、底漆、彩色涂层材料、密封处理材料等。
四、施工注意事项1.施工前应对地面进行充分检查,确保地面质量符合要求,没有油污、水、松散或破损处。
2.在施工过程中,保持施工现场干燥、洁净,避免灰尘等杂物对涂层产生影响。
3.施工速度要适中,避免涂层干燥不均匀或渗透不完全。
4.严格按照设计要求和施工规范进行施工,确保施工质量满足需求。
耐磨彩色地面施工工法1 前言混凝土地面作为常用的面层材料已经无法满足对强度、耐磨性能、抗渗、易清洁以及美观有高要求的停车场、车库、生产车间等特殊环境的需要。
而现有的环氧自流平地面等整体面层价格较高,不利于成本的节约。
为适应现代社会需求,矿物骨料耐磨彩色地面的产生在提高了混凝土面层的强度、耐磨性能的同时,更是大大降低了成本,是一种值得推广的新型施工方法。
地面加硬耐磨料是一种即时可使用的特殊骨料制成的加硬耐磨材料,一般分为三种,即非金属矿物骨料型、金属砂特殊矿物骨料型、特殊合金骨料型。
依据不同耐磨度来选定所需材料。
本工程采用的是非金属矿物骨料型,即在混凝土地面上使用FH耐磨彩色地面硬化剂。
地下的二层、三层的人防密闭通道及车库通道地面面层均为矿物骨料耐磨彩色地面,面积共6000㎡。
2 工法特点矿物骨料耐磨彩色地面的强度、硬度及耐磨性能是一般混凝土地面的数倍以上,表面光洁、美观,色彩稳固。
施工时随混凝土基层随打随抹,可免除周期性涂装时间及费用;施工简便、工期短。
其易于操作、掌握,是集经济、技术、社会效益于一身,值得广泛推广的施工方法。
3 适用范围耐磨地面广泛应用于需高耐磨性能着色混凝土地面,如:停车场、车库、学校、医院、购物中心、工厂仓库、生产维修车间、冷冻工厂、生产车间等。
4 工艺原理FH矿物骨料耐磨彩色地面硬化剂是由精选硬质矿物骨料、特种胶凝材料和改性剂加工而成的干粉材料,新铺混凝土初凝后,将材料均匀撒布在混凝土表面,经磨光机打磨、磨光形成耐磨高强地坪面层。
5 施工工艺5.1工艺流程:弹标高控制线→基层清理→支模板→洒水湿润→刷素水泥浆→打点、冲筋→浇筑混凝土→基层混凝土的验收→第一次撒料→硬化剂第一次盘抹及边角手工初抹→第二次撒料→硬化剂找平→硬化剂第二次盘抹及边角手工精抹→硬化剂刀抹收光及边角手抹收光→涂覆养护剂→切割分格缝5.2主要施工工序的施工方法5.2.1弹标高控制线:根据墙面施工时的标高控制线引出+500mm线,对地面的面层标高进行控制。
彩色陶粒防滑路面是拜石采用陶瓷颗粒耐磨骨料,色彩丰富,通体一色,硬度高,耐磨而不褪色,集新技术与耐磨于一身。
同时,色彩多样的骨料,改变了传统单调的道路状况,为道路安全添加了色彩。
彩色陶粒路面防滑性能高,抗滑值不低于70,雨天时,减少溅水,缩短45%以上刹车距离,减少75%的打滑现象。
适合用于一些古老建筑物/商业发展区和保护区内,与周围环境互相协调配合显得十分重要。
在庭园、重铺路面工程,根据设计元素,可选择不同颜色、大小和质地的骨料。
抗拉性、弹性、延展性好,不易催化、松脱。
在极端温度下,性能依旧出色。
产品特点◇1、能够牢固的黏结在沥青混凝土、水泥混凝土、碎石、金属与木质表面。
◇2、抗拉性、弹性、延展性好,不易催化、松脱。
◇3、防水性好,完全将原有的沥青或水泥混凝土路面与水隔绝,增强了路面的抗车辙性,防止路面开裂,延长道路使用寿命。
◇4、防滑性能高,抗滑值不低于70,雨天时,减少溅水,缩短45%以上刹车距离,减少75%的打滑现象。
◇5、耐磨性强,使用寿命长。
◇6、色彩鲜艳,具有良好的视觉效果,增强警示性。
◇7、方便施工,基本不受环境因素影响。
◇8、耐低温性能好,耐老化性能有,陶瓷颗粒吸收热能低,耐高温性优;◇9、厚度薄,不会减少隧道等的通行净高,陶瓷颗粒重量轻,不增加桥梁的承重。
主要应用区域1、隧道路面、弯道路面、坡道、高速公路收费站、高速公路危险区域、城市交通环行路、交通标志附近交通拥堵路段、人行横道、交通减速区、自行车道、桥梁、站台、走道。
2、公交车专用道、汽车停车场、残疾人专用道、体育场阶梯防滑、工厂、工业区划分、机场、铁路、公交车站、休闲区、美化区域等彩色陶瓷颗粒防滑路面材料优势1.通体彩色陶瓷颗粒不退色,陶瓷颗粒是进过高温煅烧而成,颜色通体一致,丰满美观,不会有褪色的困扰;2.室外专用树脂耐候性好,一般使用的树脂在室外很容易褪色,但是室外专用聚氨酯树脂具有很好的耐候性,耐高温紫外线等;3.干燥时间短,室外专用树脂在一般温度下施工,3-5个小时就可以干透,三明陶瓷颗粒,不会长时间影响交通通行;4.施工简单,彩色陶瓷颗粒厂家,彩色陶瓷防滑路面施工非常简单,根据路面宽度设置1-2个人批树脂,根据厚度掌握好用量即可,剩下的陶瓷颗粒直接满撒在树脂表面,只要不漏底就可以,等专用树脂和陶瓷颗粒完全融合以后,剩下的陶瓷颗粒扫下来后还可以继续使用。
彩釉固化地坪工程施工方案一、工程概况彩釉固化地坪是一种高强度、高耐磨、防滑、易清洁的环氧地坪材料,适用于各种库房、车间、商场、医院、学校等场所的地面装饰和保护。
彩釉固化地坪施工需要严格按照施工工艺和要求进行,以确保地面的质量和使用寿命。
二、工程前期准备1. 地面清理:施工前需要对地面进行清理,清除所有的杂物、灰尘和油污,确保地面干净和平整。
2. 基础处理:对于地面不平整或存在裂缝的部分,需要进行修复和处理,确保地面平整、无裂缝。
3. 环境控制:施工时需要控制环境温度和湿度,确保地坪材料的施工条件符合要求。
三、施工工艺1. 基础处理:将地面修复平整后,进行一次基础处理,使用环氧树脂与固化剂混合,浇铺在地面上,形成一层基础涂层。
2. 底涂施工:待基础涂层硬化后,进行底涂施工,使用环氧树脂和固化剂混合,将底涂涂抹在地面上,形成一层底涂膜。
3. 彩釉施工:根据设计要求和客户需求,将彩釉地坪材料混合后,通过滚涂或刮涂的方式施工在底涂层上,形成一层彩釉地坪膜。
4. 表面处理:待彩釉地坪干燥后,进行表面处理,如抛光、打磨等,以增加地坪的光洁度和美观度。
5. 封固处理:最后一道工序是进行封固处理,使用环氧树脂封固剂将地坪表面进行封固,增加地坪的耐磨性和抗化学品腐蚀性。
四、材料及设备1. 材料:环氧树脂、固化剂、彩釉固化地坪材料、封固剂等。
2. 设备:滚涂机、刮涂机、打磨机、抛光机、搅拌机等。
五、施工要点1. 施工顺序:严格按照基础处理、底涂施工、彩釉施工、表面处理、封固处理的顺序进行,确保每道工序的质量。
2. 施工温度:施工时需要控制环境温度,一般在5-35摄氏度之间施工,过高或过低的温度都会影响地坪的施工效果和质量。
3. 施工厚度:彩釉固化地坪施工需要控制每一层的厚度,保证涂层的均匀性和一致性。
4. 施工环境:施工过程中需要确保施工环境干燥,无灰尘和风沙,并且需要进行良好的通风,保证施工的质量和安全。
六、施工安全1. 作业人员需进行施工前的安全培训,了解相关操作规程和安全知识。
第1篇一、项目背景随着我国城市化进程的加快,城市道路建设日益增多,对道路的美观性和功能性提出了更高的要求。
彩色路面作为一种新型的道路铺装材料,不仅具有美观、耐磨、防滑等特点,还能提高道路的安全性。
本方案旨在为工程彩色路面施工提供一套科学、合理、高效的施工方案。
二、施工准备1. 工程材料:彩色沥青混凝土、颜料、抗滑颗粒、施工机械设备等。
2. 施工队伍:具备专业技术的施工队伍,包括项目经理、技术负责人、施工员、质检员等。
3. 施工设备:沥青混凝土搅拌站、摊铺机、压路机、切割机、喷洒设备等。
4. 施工场地:施工现场应平整、开阔,满足施工需求。
三、施工工艺1. 施工前准备(1)对施工人员进行技术培训,确保施工质量。
(2)检查施工设备,确保其正常运行。
(3)对施工场地进行清理,确保无障碍物。
2. 施工步骤(1)基层处理:对原有道路基层进行清理,确保无松散、起砂等现象。
(2)摊铺沥青混凝土:按照设计要求,将彩色沥青混凝土均匀摊铺在基层上。
(3)铺设抗滑颗粒:在摊铺好的彩色沥青混凝土上均匀撒布抗滑颗粒。
(4)碾压:使用压路机对彩色路面进行碾压,确保路面平整、密实。
(5)切割:使用切割机对彩色路面进行切割,形成整齐的路面板块。
(6)喷洒封层:在彩色路面上喷洒封层,提高路面耐磨性和抗滑性能。
(7)养护:施工完成后,对彩色路面进行养护,确保路面质量。
四、质量控制1. 材料质量:严格按照设计要求选用材料,确保材料质量合格。
2. 施工质量:严格按照施工工艺进行施工,确保施工质量。
3. 检验检测:施工过程中,对施工质量进行检验检测,确保各项指标符合设计要求。
4. 施工安全:加强施工现场安全管理,确保施工人员安全。
五、施工进度安排根据工程实际情况,制定合理的施工进度计划,确保工程按时完成。
六、施工总结施工完成后,对工程彩色路面施工进行全面总结,分析施工过程中的优点和不足,为今后类似工程提供参考。
本方案旨在为工程彩色路面施工提供一套科学、合理、高效的施工方案,确保施工质量,提高道路美观性和功能性。
.耐磨地坪施工工艺盐城华府地坪工程有限企业耐磨地坪施工工艺本企业耐磨地坪资料由坚硬角的矿物质骨料(金刚砂)、耐碱颜料(拜耳乐铬绿)高标号特种水泥(日本小野日)、水性胶粘资料以及多种聚合物增添剂精制而成,无毒、无害、绿色环保。
本产品硬度高,耐磨性好,耐候抗老化(技术指标参照产品说明)宽泛合用于工厂生产车间、库房、泊车场、商场、大卖场、机场、小区道路、工厂道路等交通忙碌的地面,经专业施工,使之与混凝土联合为一个整体,形成优秀、雅观、耐磨不起尘的地面。
使用方法:彩色耐磨地坪功能的有效发挥,与施工技术亲近有关,施工工艺与技术应当严格依据本企业要求的技术条件进行。
施工前准备彩色耐磨地坪施工基层要求压实,此后设置模板,模板应平坦、坚固,按地坪设计标高设置模板,模板宽度以 4.5-6K 为宜,建议采纳钢模,用水平仪控制模板水平标高。
混凝土浇注应严格分仓依次作业,为尽量减少结缝以连续浇注为宜,介绍每天浇注量800-1500 平米左右,浇注厚度为一次性浇注至设计标高。
该混凝土应知足以下条件:标号不低于 C25尽可能小的水灰比混凝土厚度不小于5cm混凝土地坪应当用大于模板宽度滚筒压平坦、充足提桨。
彩色耐磨地坪资料施工程序1、机械提桨施工时机选在混凝土平坦初凝后开始,人员和机械磨光机作业时基本不下沉(浇筑约 3-6 小时,露天及高温条件可适合提早,晴日气温较热状况下 2-3 小时即可达到初凝,阴天温度较高气温较低的状况下 4-6小时可达到初凝,特别状况,如遇大面积施工,且工期要求较紧时,建议使用橡胶管去除泌水,一般约 2 小时后即可进行施工,使用加装圆盘的机械磨光机平均打磨,至混凝土表面原浆充足提起,因为模板、立柱、墙壁边沿及凹坑等边角地方简单过早失掉且机械不易施工,因此宜提早以人工进行办理。
2、撒布彩色耐磨资料撒布前依据可施工地区的面积及地坪进度状况,计算撒布资料用量,每平方米撒布 4-7kg 防备用量不足或浪费。
彩色塑胶地面施工方案1. 简介彩色塑胶地面是一种经过特殊处理的地面材料,它具有丰富多彩的颜色,并具有耐磨、耐压、耐候等特点。
彩色塑胶地面广泛应用于室内外体育场馆、幼儿园、学校操场、公园等场所,为运动员和孩子们提供了一个安全、舒适的运动环境。
本文将介绍彩色塑胶地面的施工方案,包括材料准备、基础处理、施工步骤等内容。
2. 材料准备在进行彩色塑胶地面施工之前,需要准备以下材料:•彩色塑胶颗粒•粘合剂•底漆•涂料•打底机•涂料滚筒•铺装刀•平整机3. 基础处理在进行彩色塑胶地面施工之前,需要对地面进行基础处理,主要包括以下步骤:3.1 清理地面首先需要清理地面,确保地面表面干净、平整,没有大面积的凹凸不平。
3.2 修补裂缝对于有裂缝的地面,需要进行修补。
可以使用填缝剂对地面裂缝进行填充,然后将填充物修平,确保地面平整。
3.3 打磨地面在清理地面和修补裂缝之后,还需要对地面进行打磨,以保证地面的光滑度和粘附力。
4. 施工步骤4.1 基础施工4.1.1 涂布底漆首先需要对地面涂布底漆,以增强地面与彩色塑胶的粘附力。
底漆一般需要涂布两遍,每次涂布需要等待底漆完全干燥之后再进行下一遍。
4.1.2 铺设彩色塑胶颗粒在底漆完全干燥之后,可以开始铺设彩色塑胶颗粒。
首先需要将彩色塑胶颗粒均匀地撒在地面上,然后使用打底机将颗粒压实到地面上,并确保颗粒之间的间隙尽量小。
4.1.3 粘胶彩色塑胶颗粒铺设完毕后,需要进行粘胶处理,以增加地面的强度和粘附力。
可以使用粘合剂进行粘胶处理,将粘合剂均匀涂布在地面上,并等待粘合剂完全干燥。
4.2 涂装在基础施工完成之后,可以进行涂装工作。
4.2.1 涂布底漆与基础施工类似,需要先涂布一层底漆,增强涂料与地面的粘附力。
4.2.2 涂装彩色涂料底漆完全干燥后,可以开始涂装彩色涂料。
将彩色涂料均匀地涂布在地面上,可以使用涂料滚筒进行涂装,确保涂料的厚度均匀。
4.2.3 平整涂料层涂装完成后,可以使用平整机对涂料层进行平整处理,使其表面更光滑。
混凝土彩色耐磨地面施工方案伴随人民生活水平旳不停提高, 都市建筑旳迅速发展, 高楼大厦也逐渐旳增多起来。
同步顾客对于建筑产品旳使用功能和装饰功能旳规定也逐渐提高, 在这种环境下, 产生了许多新兴建筑材料和施工工艺, 如过彩色耐磨地面就是其中旳一项。
一、特点:1、操作简便, 减少成本。
2、地面垫层及面层一次性施工, 可提高地面整体性。
3.可防止地面空鼓等质量通病。
1、二、合用范围:2、合用于多种工业、民用建筑及公共场所旳大面积地面(如车库、坡道地面等)旳施工。
3、有耐磨等特殊规定旳地面工程。
三、工艺原理:在初凝旳混凝土表面上均匀旳铺设特殊旳矿物骨料经压抹使其成为一种整体, 从而获得厚度约2㎜且具有良好耐磨, 防尘和美观性能旳彩色耐磨地面。
四、工艺流程和操作要点:(一)、工艺流程:压实地基—模板设置—浇注砼—表面找平—撒布材料—圆盘作业—机械作业—机械板作—表面磨光作业—地面养护—收缩缝切割(二)、操作要点:l、压实地基: 使用碾压机压实地基。
以免基上沉陷而导致地面下沉。
2、模板设置:对地面有水平度或平整度规定时, 一般要设置模板;模板设置应平整、结实:按地面设计标高设置模板(以槽钢模板为主), 槽钢高度比耐磨地面厚度小10至20mm, 以便下部用楔块找平, 使槽钢上表面与设计标高一致, 并涂敷隔离剂, 模板宽度以4m为宜。
同步, 柱子周围设置矩形模板, 应用水准仪随时检测模板标高, 对偏差处使用楔形块调整。
3.敷设钢筋:对有钢筋规定旳地面, 应按设计设置钢筋, 钢筋下面放置垫块。
4.混凝土地面施工:(1)、对混凝土规定:1)强度到达C25以上。
2)水灰比不高于0.5。
3)根据地面厚度确定混凝土骨料粒径, 骨料最大粒径不不小于混凝土地面厚度旳1/4。
4)现场搅拌旳混凝土坍落度应控制在3~4cm, 泵送混凝土塌落度应控制在18土2cm。
(2)、混凝土浇筑1)、泵送混凝土浇筑要分区按序进行, 否则会因混凝土凝结不平衡而导致无法操纵机器进行大规模施工。
混凝土彩色耐磨地面施工方案随着人民生活水平的不断提高,城市建筑的迅速发展,高楼大厦也逐渐的增多起来。
同时用户对于建筑产品的使用功能和装饰功能的要求也逐渐提高,在这种环境下,产生了许多新兴建筑材料和施工工艺,如过彩色耐磨地面就是其中的一项。
一、特点:1、操作简便,降低成本。
2、地面垫层及面层一次性施工,可提高地面整体性。
3、可防止地面空鼓等质量通病。
二、适用范围:1、适用于各种工业、民用建筑及公共场所的大面积地面(如车库、坡道地面等)的施工。
2、有耐磨等特殊要求的地面工程。
三、工艺原理:在初凝的混凝土表面上均匀的铺设特殊的矿物骨料经压抹使其成为一个整体,从而获得厚度约2㎜且具有良好耐磨,防尘和美观性能的彩色耐磨地面。
四、工艺流程和操作要点:(一)、工艺流程:压实地基—模板设置—浇注砼—表面找平—撒布材料—圆盘作业—机械作业—机械板作—表面磨光作业—地面养护—收缩缝切割(二)、操作要点:l、压实地基:使用碾压机压实地基。
以免基上沉陷而造成地面下沉。
2、模板设置:对地面有水平度或平整度要求时,一般要设置模板;模板设置应平整、坚固:按地面设计标高设置模板(以槽钢模板为主),槽钢高度比耐磨地面厚度小10至20mm,以便下部用楔块找平,使槽钢上表面与设计标高一致,并涂敷隔离剂,模板宽度以4m为宜。
同时,柱子周围设置矩形模板,应用水准仪随时检测模板标高,对偏差处使用楔形块调整。
3、敷设钢筋:对有钢筋要求的地面,应按设计设置钢筋,钢筋下面放置垫块。
4、混凝土地面施工:(1)、对混凝土要求:1)强度达到C25以上。
2)水灰比不高于0.5。
3)根据地面厚度确定混凝土骨料粒径,骨料最大粒径小于混凝土地面厚度的1/4。
4)现场搅拌的混凝土坍落度应控制在3~4cm,泵送混凝土塌落度应控制在18土2cm。
(2)、混凝土浇筑1)、泵送混凝土浇筑要分区按序进行,否则会因混凝土凝结不平衡而导致无法操纵机器进行大规模施工。
2)、使用彩色耐磨材料的混凝土地面要求一次性浇筑至设计标高。
在混凝土浇筑的地方,如不敷设防水薄膜,则应洒水使基层处于湿润状态。
3)、对于在混凝土楼板上施工的混凝土地面,其表层混凝土预留浇筑层厚度应不低于50mm,混凝土彩色耐磨地面施工工法4)、进行第二次浇筑时,应先将地面进行凿毛处理,并完全清除灰尘及杂物。
撒水使基层处于湿润状态,以利于后浇层与第一次浇筑之混凝土层很响合。
如果涂敷粘结剂,则效果会更好。
5)、振捣;使用插入式振捣棒和水平式振捣器进行振捣作业,应特别注意边角处一定要振实。
混凝土振捣过程中使用水准仪随时检测模板水平情况,对偏差部位进行调整。
6)、地面水平:使用直径200m。
内灌满砂的钢制长滚(钢滚宽于伸缩缝间宽度500㎜以上),多次反复滚压地面,做出地面水平面。
滚压地面时,应除尽钢模上的异物。
在无法使用钢滚作业的部位,应采用刮杠刮做出地面平面。
地面的平面标高应用水准仪检测确认。
混凝土地面水平一定要控制在1mm/m误差之内。
7)、去除泌水:地面平整度施工完成后,应使用4米(不小于二槽钢之间间距)刮杠至少两次刮去多余泌水。
5、彩色而磨地面面层施工是在混凝土地面作出水平,且去除泌水之后开始进行直至表面加工完成止。
1)、彩色耐磨地面材料施工前、中期作业阶段应在混凝土初凝阶段混凝土抗压强度为1.2N/mm2进行,后期作业阶段应在初凝后2至4小时且混凝土抗压强度为1.5N/mm2 穿着牛皮纸防水纸鞋进行。
2)、彩色耐磨地面施工必须由专业人员操作专用的机械板作业完成。
机械板分为加装圆盘和加装专用特制抹具的机械板二种,根据地面的凝结程度更换相应的抹具。
5、彩色而磨地面面层施工是在混凝土地面作出水平,且去除泌水之后开始进行直至表面加工完成止。
1)、彩色耐磨地面材料施工前、中期作业阶段应在混凝土初凝阶段混凝土抗压强度为1.2N/mm2进行,后期作业阶段应在初凝后2至4小时且混凝土抗压强度为1.5 N/mm2穿着牛皮纸防水纸鞋进行。
2)、彩色耐磨地面施工必须由专业人员操作专用的机械板作业完成。
机械板分为加装圆盘和加装专用特制抹具的机械板二种,根据地面的凝结程度更换相应的抹具。
3)、去除浮浆:在混凝土初凝期,设专人看护,用手轻按混凝土表面,达到1-2cm深度时,使用加装圆盘的机械板(模板边缘及机械板施工接触不到处使用木板)均匀地将混凝土表面的浮浆膜刮掉。
4)、撒布材料:作业人员应穿牛皮纸制防水鞋,将规定用量的2/3的彩色耐磨材料手工均匀撒布在初凝的混凝土表面,完成第一次撒布作业。
待彩色耐磨材料吸收一半水分之后,进行加装圆盘的机械板作业。
而后待耐磨材料硬化至上人无明显痕迹时,进行第二次材料撒布作业,撒布规定用量的1/3彩色耐磨地面材料。
5)、圆盘作业:待彩色耐磨材料整体吸收下面混凝土水分后,再进行至少二次加装圆盘的机械板作业,机械板作业应纵横交错进行。
6)、机械板作业:在以后的作业中,视混凝土的硬化情况,进行至少三次安装特殊抹具的机械板作业。
机械板的运转速度和机械板的角度变化应视混凝土地面的硬化情况而作调整。
砼强度越大,机械板抹具角度越大。
机械板作业应纵横向交错进行。
7)、表面磨光作业:彩色耐磨地面的最终修饰加工是使用机械板或由手工拉板加工一次完成。
另外可根据客户要求达到不同的表面光洁度及防滑要求。
一般在混凝土初凝后2至4小时且混凝土抗压强度为1.5N/mm2完成该项目作业。
6.彩色耐磨地面养护:1)、彩色耐磨地面表面磨光完成后的5—6小时内在其表面涂敷专用养护剂并覆盖塑料薄膜进行前期养护,以防止其表面水分的急剧蒸发,保障耐磨地面材料强度稳定增长。
地面养护期一般为7天。
7、拆模作业:.拆模作业可以在彩色耐磨地面磨光完后第二天进行,拆模作业时应注意不要损伤地面边缘。
8、伸缩缝切割:伸缩缝切割作业可以在彩色耐磨地面混凝上强度达到设计混凝土强度标准值的30%时进行。
割缝宽度为5毫米,深度不小于10厘米,缝内浇注A型冷质密封膏。
9、彩色耐磨地面的修补方法:若在耐磨地面施工完以后或设备安装中有耐磨地面损坏可以按以下方法修补:1)、12毫米修补。
(遭受雨淋.轻微损坏等场所的修补),材料:彩色耐磨地面骨料,乙烯一醋酸乙烯共聚乳胶,施工方法:将修补面清扫干净。
将水和乙烯一醋酸乙烯共聚乳胶按2:1比例配合,并将其作为基层涂料涂于施工面。
用5目标准筛网筛除彩色耐磨地面骨料,而后将水和乙烯一醋酸乙烯共聚乳胶按5:1比例配合,并将其加入无骨料的彩色耐磨地面材料中,混合搅拌制成浆料之后,再使用金属抹具将材料修补于施工面。
若有养护剂,则待其表面硬化后用小毛刷涂饰完成即可。
2)、10mm以上且面积大于1㎡的较深场所修补。
材料:彩色耐磨地面骨料。
施工方法:将要修补的施工面凿去1厘米深的厚度,放入直径6毫米间距200毫米钢筋网片,浇注细石混凝土。
在混凝土未硬化状态时,撒布彩色耐磨地面材料并用金属抹具加工表面直至完成。
若有养护剂,则待其表面硬化后用小毛刷涂饰完成即可。
(由于修补处会留有痕迹,所以从美观上考虑,可以对修补部分先进行整齐切割,而后修补。
即使这样也会留有痕迹,所以最好在地面完成后加强成品保护)。
五、主要材料:1、彩色耐磨地面基层混凝土所需材料应严格控制,水泥必须为普通硅酸盐水泥,其强度等级不应小于P.0 32.5;砂、石应洁净,无杂质。
砂为中砂或粗砂,碎石粒径应控制在10~31.5㎜以内。
2、彩色耐磨地面面层材料是特殊矿物骨料,由两种成分构成:一种是经过特殊加工,具有一定级配的坚硬耐磨石英砂骨料。
另一种为加有减水剂、扩散剂和增强剂等成分的特殊水泥,其具有如下性能:1)表面强度大于68MPa。
2)耐磨度为普通混凝土的4倍。
3)莫式硬度大于7。
3、地面伸缩缝灌注采用A型冷质密封膏。
六、机具设备:碾压机一台,模板(使用槽钢)比设计间距大500至1000㎜。
混凝土搅拌机一台(视混凝土浇注量决定)混凝上输送泵一台(视混凝土浇注量决定),地面磨光机二台(包括所需各种附件),水平尺五把(500毫米长),铝合金直尺六把(4米长),振捣器二台,钢滚一把(直径200毫米内灌满砂宽度宽于伸缩缝间宽度500㎜以上),槽钢长度大于分割缝宽度500mm至1000mm,高度小于地面设计高度10至20mm。
七、劳动组织和安全:(一)、劳动组织:按每一工作台班完成500平方米地面计算,浇注混凝土需力工20人;支模板需木工5人;混凝土找平需抹灰工5人;地面磨光需抹灰工5人;地面割缝需抹灰工2人,现场配备专职质量检查员一名。
(二)、安全:1、施工前进行安全交底。
2、电动设备设专人使用,保管。
地面切割操作前,检查锯片有无断齿和裂纹现象。
3、混凝土振捣人员及磨光人员应带绝缘手套。
4、使用的工具等放入工具袋内。
八、质量要求:彩色耐磨地面工程验收必须满足《地面与楼地面工程施工及验收规范》(GBJ209-83)的有关规定。
验收项目允许偏差整体标高±3㎜,表面平整度1㎜/m,伸缩缝、格平直2㎜/5m。
九、效益分析:避免了地面空鼓,开裂及起砂现象。
地面一次性成活,减少了地面垫层工程量,与同类地面其他做法比较,每一百平方米节约工期0.5天,用料节约200元,工日节约5个工日。
便装饰工程的工期缩短,并且达到了美观耐用的目的。
武警青海总队—期工程A标段项目部最新文件仅供参考已改成word文本。
方便更改如有侵权请联系网站删除。
