项目标准化管理考核评分表
- 格式:xls
- 大小:67.00 KB
- 文档页数:3
项目管理和项目评估(2023新版项目管理
标准化评分表)
简介
这份文档介绍了2023年新版项目管理标准化评分表,旨在帮
助项目管理人员进行有效的项目管理和评估。
评分表结构
新版项目管理标准化评分表包括以下几个关键方面的评估指标:
1. 项目目标和范围:评估项目的目标是否明确,并确定项目的
范围是否符合要求。
2. 项目计划和进度:评估项目的计划是否详细,并监控项目进
度是否按计划进行。
3. 项目资源管理:评估项目是否合理分配资源,并有效管理资
源的使用。
4. 项目风险管理:评估项目风险是否得到充分识别和管理,并
采取相应的风险应对措施。
5. 项目团队管理:评估项目团队的组建和配备是否合适,并有
效地管理项目团队。
6. 项目沟通和Stakeholder管理:评估项目的沟通是否及时和准确,并管理好相关利益相关者的需求和期望。
7. 项目质量管理:评估项目质量计划和控制措施是否充分,并确保项目交付的质量符合要求。
8. 项目变更管理:评估项目变更的管理流程是否规范,并确保变更对项目目标的影响得到适当控制。
使用方法
项目管理人员可以根据实际项目情况,根据评分表中的指标进行自我评估或团队评估。
通过与评估表中的标准进行对比,可以识别出项目管理中的问题和潜在风险,并采取相应的纠正措施和预防措施。
结论
2023年新版项目管理标准化评分表是一个有助于项目管理和评估的工具,可以帮助项目管理人员确保项目按照规范进行,达到预期的目标和质量要求。
请注意:本文档内容仅为参考,具体的项目管理和评估需根据实际情况进行调整和实施。

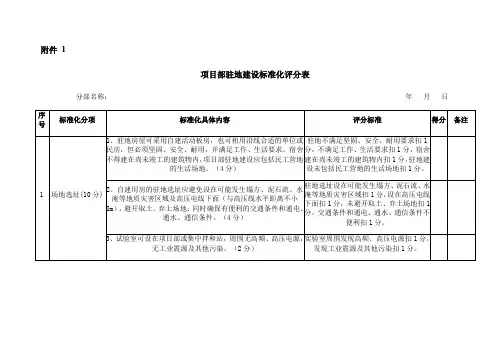

附件 1项目部驻地建设标准化评分表分部名称:年月日考核单位:评价人:水泥混凝土拌合站标准化评分表分部名称:年月日序号标准化分项标准化具体内容评分标准得分备注站内应设置工地试验室。
(3分)2场地选址与布置(10分)2、拌和站大门位置必须布置绘制详细的现场布置图。
站内醒目位置应设置工程公示牌、施工平面布置图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌、7S宣传标识牌等明示标志。
拌和站出入口、拌和楼控制室应设置禁止、警告、指令标志。
(2分)未按要求设置现场布置图、工程公示牌、施工平面布置图、安全生产牌、消防保卫牌、管理人员名单及监督电话牌、文明施工牌、7S宣传标识牌等明示标志和出入口、拌和楼控制室禁止、警告、指令标志扣分/处。
3、拌和站面积根据其规模确定,且必须满足材料存放和节间备料的需要,具体不小于下表。
(3分)4、合理布置拌和站搅拌机组、砂石料场、水泥库房、试验室(含标养室)、办公室以及职工宿舍等的平面位置。
拌和楼的办公区及生活区应同其他区用砖墙等隔离开。
拌和站必须设避雷针,数量满足覆盖整个搅拌站;同时设置不少于1处的安全标语,搅拌主机立柱粘贴反光纸。
(2分)拌和楼的办公区及生活区应同其他区未用砖墙等隔离开扣分,未按要求设避雷针扣分,未按要求设置安全标语、反光纸扣分/处。
考核单位:评价人:钢筋加工场标准化评分表分部名称:年月日序号标准化分项标准化具体内容评分标准得分备注1 布置原则(20分)1、每标段原则上设1个标准化钢筋加工厂,厂房高度不低于12m。
承包人钢筋加工厂厂房高度、面积达不到要求必须充分对本标段的钢筋需要作出准确预计,计算出本标段的钢筋加工棚面积,所有钢筋原材料、半成品、成品必须存放于加工厂内。
(6分)钢筋加工厂厂房高度、面积达不到要求扣1分/项,钢筋原材料、半成品、成品未存放于加工厂内扣1分/处。
2、加工厂采用轻钢结构,屋顶采用蓝色彩钢瓦,墙面为蓝色,角柱为蓝色。
四周应围闭,确保雨水不会飘入厂内。
