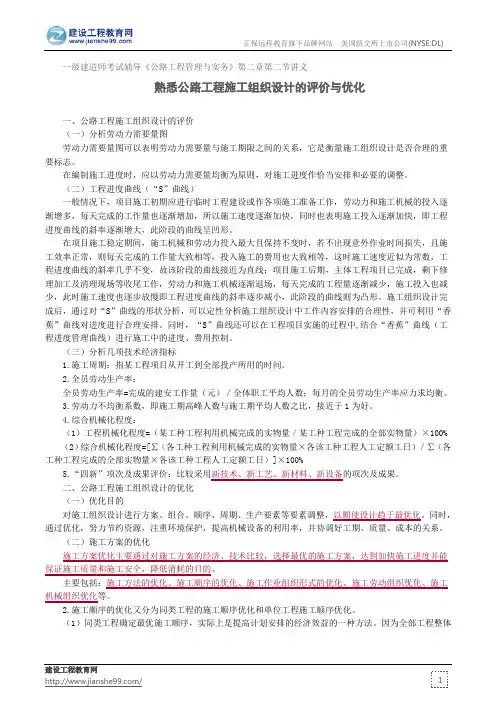

正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)一级建造师考试辅导《公路工程管理与实务》第二章第二节讲义熟悉公路工程施工组织设计的评价与优化一、公路工程施工组织设计的评价(一)分析劳动力需要量图劳动力需要量图可以表明劳动力需要量与施工期限之间的关系,它是衡量施工组织设计是否合理的重要标志。
在编制施工进度时,应以劳动力需要量均衡为原则,对施工进度作恰当安排和必要的调整。
(二)工程进度曲线(“S”曲线)一般情况下,项目施工初期应进行临时工程建设或作各项施工准备工作,劳动力和施工机械的投入逐渐增多,每天完成的工作量也逐渐增加,所以施工速度逐渐加快,同时也表明施工投入逐渐加快,即工程进度曲线的斜率逐渐增大,此阶段的曲线呈凹形。
在项目施工稳定期间,施工机械和劳动力投入最大且保持不变时,若不出现意外作业时间损失,且施工效率正常,则每天完成的工作量大致相等,投入施工的费用也大致相等,这时施工速度近似为常数,工程进度曲线的斜率几乎不变,故该阶段的曲线接近为直线;项目施工后期,主体工程项目已完成,剩下修理加工及清理现场等收尾工作,劳动力和施工机械逐渐退场,每天完成的工程量逐渐减少,施工投入也减少,此时施工速度也逐步放慢即工程进度曲线的斜率逐步减小,此阶段的曲线则为凸形。
施工组织设计完成后,通过对“S”曲线的形状分析,可以定性分析施工组织设计中工作内容安排的合理性,并可利用“香蕉”曲线对进度进行合理安排。
同时,“S”曲线还可以在工程项目实施的过程中,结合“香蕉”曲线(工程进度管理曲线)进行施工中的进度、费用控制。
(三)分析几项技术经济指标1.施工周期:指某工程项目从开工到全部投产所用的时间。
2.全员劳动生产率:全员劳动生产率=完成的建安工作量(元)/全体职工平均人数;每月的全员劳动生产率应力求均衡。
3.劳动力不均衡系数,即施工期高峰人数与施工期平均人数之比,接近于1为好。
4.综合机械化程度:(1)工程机械化程度=(某工种工程利用机械完成的实物量/某工种工程完成的全部实物量)×100%(2)综合机械化程度=[∑(各工种工程利用机械完成的实物量×各该工种工程人工定额工日)/∑(各工种工程完成的全部实物量×各该工种工程人工定额工日)]×100%5.“四新”项次及成果评价:比较采用新技术、新工艺、新材料、新设备的项次及成果。
第二章幼儿园课程编制的基本原理(一)讲义第二章幼儿园课程编制的基本原理(一)基本知识体系:一、幼儿园课程目标的制定(一)幼儿园课程目标的来源与依据1、对幼儿的研究幼儿园课程是为支持、帮助、引导幼儿学习,促进其身心的全面和谐发展而设置的,课程目标是对幼儿在一定期限内的学习效果,即发展状况的期望。
为了建立合理的期望,必须研究幼儿,了解他们身心发展的规律,尤其是关注他们的发展需要。
2、对社会的研究幼儿园课程的基本职能之一是让幼儿在度过快乐而有意义的童年的同时,为积极适应未来的社会生活作准备。
3、对人类知识的研究知识是人类智慧的结晶。
知识可以帮助儿童更好地认识自然、认识社会、认识自己,形成判断是与非、对与错、美与丑的标准,掌握有效的行动方式方法。
知识是课程必不可缺的内容。
(二)幼儿园课程目标的层次与结构1、幼儿园课程目标的层次(1)幼儿园课程的总目标与课程领域目标。
(2)年龄阶段目标。
(3)单元目标。
(4)教育活动目标。
2、课程目标的结构布鲁姆等人的《教育目标分类学》以人的身心发展的整体结构为框架,为建立教育目标体系提供了一个比较规范化、清晰化的形式标准,被人们广泛接受和采用。
这个框架中教育目标分为三大领域:1、认知领域:包括知识的掌握和认知能力发展。
2、情感领域:包括兴趣、态度、习惯、价值观念和社会适应能力的发展。
3、动作技能领域:包括感知动作、运动协调、动作技能的发展。
(三)制定幼儿园课程目标的原则1、整体性原则幼儿园课程目标的涵盖面要尽量周全,指向幼儿的全面发展。
这里的全面发展,不仅包括体、智、德、美各方面,而且,每一方面都要尽量涵盖情感态度、认识、动作技能的内容。
2、系统性原则课程目标要具有连续性和一致性。
第一,阶段性目标之间要相互衔接,体现心理发展的渐进性。
第二,下层目标与上层目标之间、局部目标与整体目标之间要协调一致,每层目标都应该是上一层目标的具体化,以保证每一个具体目标的实现都朝实现总目标前进一步,都成为实现上层目标的有效环节。
第一章:行政组织的概述第一节:行政组织一、行政组织的概念(一)组织概念及特征(西方)组织,英文为Organization,来源于器官(Organ),器官是自成系统的具有特定功能的细胞群。
后来又逐渐演变为专门指人群而言,运用于社会管理之中。
(中国)组织,在我国汉语中,组织的原始意义是编织的意思,即将丝麻织成布帛。
如《辽史·食货志》说:“国人树桑麻,习组织。
”总的说来:概括起来有以下几种:1、(结构论):组织是为了达到某些特定的目标经由分工与合作及不同层次的权力和责任制度,而构成的人的集合。
(它包含三层意思)(1)组织必须具有目标(2)没有分工与合作也不能称其为组织(3)组织要有不同层次的权力与责任制度。
2、(行为论)组织是两人或两人以上有意识加以协调的活动的权力系统。
3、(系统论)组织是开放的社会系统,具有许多相互影响共同工作的子系统,当一个子系统发生变化时,必然影响其他子系统和整个系统的工作。
4、(管理论)从管理和组织职能关系界定组织:组织就是通过设计和维持组织内部的结构和相互之间的关系,使人们为实现组织的目标而有效地协调工作的过程。
它主要完成以下工作:组织设计;人员配备;开动组织;监视组织运行。
★我们通常所说的组织,有时是指它的名词形式,即组织就是由两个或两个以上的个人为了实现共同的目标而结合起来协调行动的有机整体;有时是指它的动词形式,即组织就是通过设计和维持组织内部的结构和相互之间的关系,使人们为实现组织的目标而有效地协调工作的过程。
组织的特征:——有共同的目标或利益;——两人以上的人组成;——内部进行分工协作;——有运行规则;——需要管理。
(二)公共组织概念在现代社会,影响一个国家社会经济发展的组织主要是三大类:企业、政府、非营利组织。
企业是经济组织,其职能是实现经济效益最大化。
政府拥有的是社会管理的职能,非营利组织实施的是社会服务的职能,政府和非营利组织均称为公共组织。
公共组织:指各种为达到共同目的而负有执行性管理职能的非营利组织系统。
/难点决策难点、重点计划难点、重点组织重点领导难点激励难点、重点沟通控制管理学原理管理学原理1.基础篇【1-4章】2.计划篇【5-6章】3.组织篇【7-9章】4.领导篇【10-12章】5.控制篇【13章】1. 2. 3.1. 2. 3. 4. 5.……第一节管理概述第二节管理者第三节管理学本章重难点分析一、管理的产生及必要性欲望资源矛盾协调*生产****管理(一)管理的产生1.一、管理的产生及必要性2.管理是人类群体活动的产物人类活动一、管理的产生及必要性(二)管理的必要性※1.2.3.二、管理的概念国内外专家、学者对管理的定义。
管理就是组织为了更有效地实现组织目标而对各种资源进行计划、组织、领导、控制的一系列协调活动的过程。
:•••••三、管理的特性(征)(一)管理活动不同于作业活动(二)管理工作既具有科学性又具有艺术性(三)管理的核心是以人为本四、管理的职能△1916共识的观点:计划、组织、领导、控制。
计划组织领导控制实现组织目标职能内容计划(Planning)、组织(Organizing)、领导(Leading)、控制(Controlling)计划组织领导控制实现组织目标四、管理的职能△五、管理有效性的衡量*•管理的有效性由效率和效果来衡量。
•效率:投入与产出的比值•效果:目标达成度,涉及活动的结果•五、管理有效性的衡量*有效的管理效率:投入产出比效果:目标达成度怎样做……方式方法做什么……价值取向以比较经济的方法做有助于目标实现的事有效的管理:做好对的事结果:效果目标低浪费高成就资源利用目标实现五、管理有效性的衡量*谢谢一、管理者的概念与分类*指在组织中行使管理职能、通过协调他人的活动以实现组织目标的人。
*一、管理者的概念与分类1.(1(2(3高层管理者中层管理者基层管理者作业人员1.要有目标;2.要将别人组织起来;3.要激励他们;4.要检查评估工作一、管理者的概念与分类2.(1(2营销专业管理者二、管理者的角色Role二、管理者的角色亨利·明茨伯格•1939•••1973;•1983;•1995;••1998•管理者的三类角色10 10☞☞☞☞☞☞☞☞☞☞正式权力和地位三、管理者的技能1.技术技能是指使用某一专业领域内的程序、技术、知识和方法完成组织任务的能力。

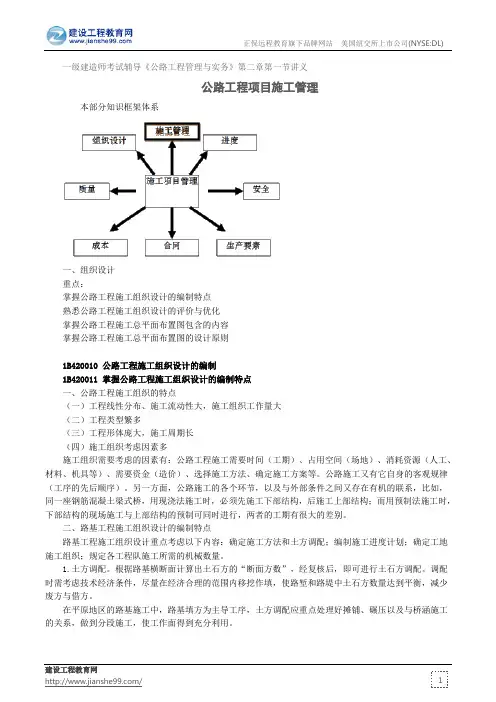

正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)建设工程教育网/一级建造师考试辅导《公路工程管理与实务》第二章第一节讲义公路工程项目施工管理本部分知识框架体系一、组织设计重点:掌握公路工程施工组织设计的编制特点熟悉公路工程施工组织设计的评价与优化掌握公路工程施工总平面布置图包含的内容掌握公路工程施工总平面布置图的设计原则1B420010 公路工程施工组织设计的编制1B420011 掌握公路工程施工组织设计的编制特点一、公路工程施工组织的特点(一)工程线性分布、施工流动性大,施工组织工作量大(二)工程类型繁多(三)工程形体庞大,施工周期长(四)施工组织考虑因素多施工组织需要考虑的因素有:公路工程施工需要时间(工期)、占用空间(场地)、消耗资源(人工、材料、机具等)、需要资金(造价)、选择施工方法、确定施工方案等。
公路施工又有它自身的客观规律(工序的先后顺序)。
另一方面,公路施工的各个环节,以及与外部条件之间又存在有机的联系,比如,同一座钢筋混凝土梁式桥,用现浇法施工时,必须先施工下部结构,后施工上部结构;而用预制法施工时,下部结构的现场施工与上部结构的预制可同时进行,两者的工期有很大的差别。
二、路基工程施工组织设计的编制特点路基工程施工组织设计重点考虑以下内容:确定施工方法和土方调配;编制施工进度计划;确定工地施工组织;规定各工程队施工所需的机械数量。
1.土方调配。
根据路基横断面计算出土石方的“断面方数”,经复核后,即可进行土石方调配。
调配时需考虑技术经济条件,尽量在经济合理的范围内移挖作填,使路堑和路堤中土石方数量达到平衡,减少废方与借方。
在平原地区的路基施工中,路基填方为主导工序,土方调配应重点处理好摊铺、碾压以及与桥涵施工的关系,做到分段施工,使工作面得到充分利用。
