模板施工及对拉螺栓验算
- 格式:doc
- 大小:152.50 KB
- 文档页数:9
大梁侧模模板施工验算
1500㎜高梁侧模验算
以1500mm高梁进行验算,模板选用18厚覆膜多层板,次龙骨选50×100木方,间距300,主龙骨选用φ48双钢管,间距500,对拉螺栓φ14,间距500×600。
适用于900~1500mm高的梁,具体验算过程详见表3.5.2.5-7所示。
表3.5.2.5-7 1500mm高梁侧模验算表
2) 2000㎜高梁侧模验算
以2000mm高梁进行验算,模板选用18厚覆膜多层板,次龙骨选50×100木方,间距250,主龙骨选用φ48双钢管,间距500,对拉螺栓φ14,间距500×500。
适用于1550~2000mm高的梁,具体验算过程详见表3.5.2.5-8所示。
表3.5.2.5-8 2000mm高梁侧模验算表
3100mm高梁侧模验算
4000㎜高梁侧模验算
以4000mm高梁进行验算,模板选用18厚覆膜多层板,次龙骨选50×100木方,间距200,主龙骨选用φ48双钢管,间距500,对拉螺栓φ14,间距500×500。
4000mm高梁侧模验算。

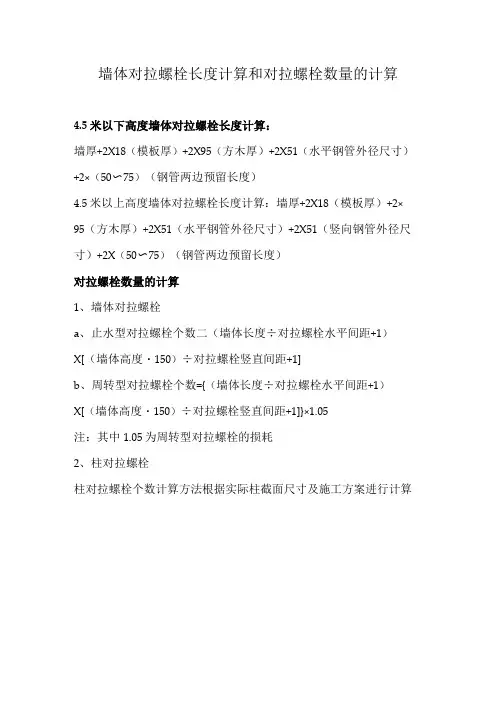

墙体对拉螺栓长度计算和对拉螺栓数量的计算
4.5米以下高度墙体对拉螺栓长度计算:
墙厚+2X18(模板厚)+2X95(方木厚)+2X51(水平钢管外径尺寸)+2×(50〜75)(钢管两边预留长度)
4.5米以上高度墙体对拉螺栓长度计算:墙厚+2X18(模板厚)+2×95(方木厚)+2X51(水平钢管外径尺寸)+2X51(竖向钢管外径尺寸)+2X(50〜75)(钢管两边预留长度)
对拉螺栓数量的计算
1、墙体对拉螺栓
a、止水型对拉螺栓个数二(墙体长度÷对拉螺栓水平间距+1)
X[(墙体高度・150)÷对拉螺栓竖直间距+1]
b、周转型对拉螺栓个数={(墙体长度÷对拉螺栓水平间距+1)
X[(墙体高度・150)÷对拉螺栓竖直间距+1]}×1.05
注:其中1.05为周转型对拉螺栓的损耗
2、柱对拉螺栓
柱对拉螺栓个数计算方法根据实际柱截面尺寸及施工方案进行计算。

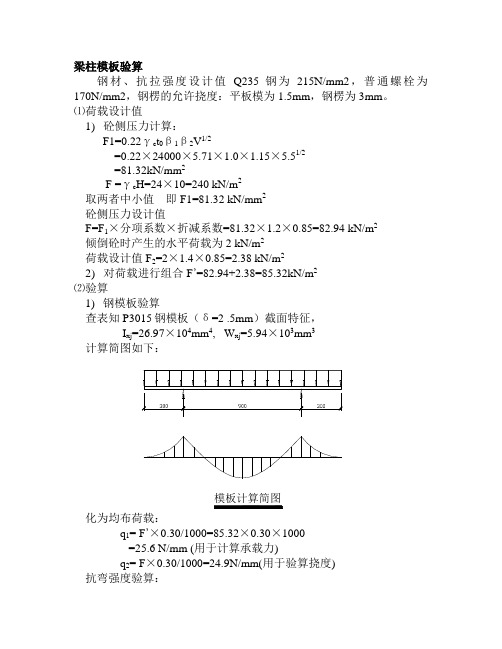

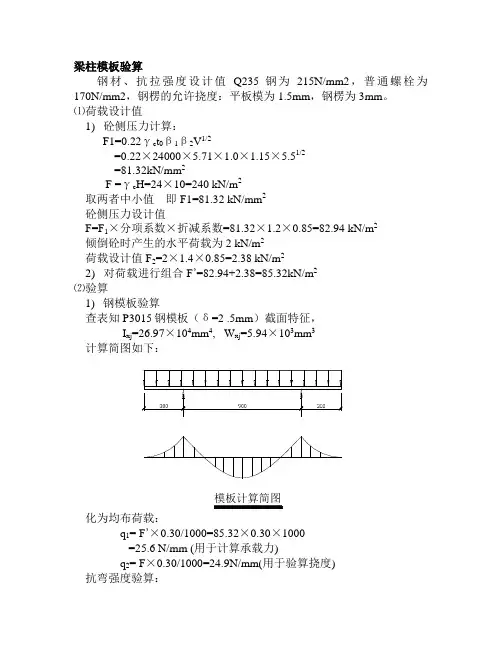

梁柱模板验算钢材、抗拉强度设计值Q235钢为215N/mm2,普通螺栓为170N/mm2,钢楞的允许挠度:平板模为1.5mm,钢楞为3mm。
⑴荷载设计值1)砼侧压力计算:F1=0.22γc t0β1β2V1/2=0.22×24000×5.71×1.0×1.15×5.51/2=81.32kN/mm2F =γc H=24×10=240 kN/m2取两者中小值即F1=81.32 kN/mm2砼侧压力设计值F=F1×分项系数×折减系数=81.32×1.2×0.85=82.94 kN/m2倾倒砼时产生的水平荷载为2 kN/m2荷载设计值F2=2×1.4×0.85=2.38 kN/m22)对荷载进行组合F’=82.94+2.38=85.32kN/m2⑵验算1)钢模板验算查表知P3015钢模板(δ=2 .5mm)截面特征,I xj=26.97×104mm4, W xj=5.94×103mm3计算简图如下:q1= F’×0.30/1000=85.32×0.30×1000=25.6 N/mm (用于计算承载力)q2= F×0.30/1000=24.9N/mm(用于验算挠度)抗弯强度验算:M=q1×L2/2=25.6×3002/2=115.2×104Nmmσ=M/W=115.2×104/5.94×103=194 N/mm2<f m=215 N/mm2挠度验算:W=q2M/24EI xj=[24.9×300×(9002+6×3002×900+3×3003)]/(24×2.06×105×6.97×104) =0.9mm<[w]=1.5mm(符合要求)2)内钢楞验算查表得知2φ48×3.5mm的截面特征为:I=2×12.19×104mm4, W=2×5.08×103mm3取模板中间三跨为计算对象,内钢楞计算简图如下:q1= F’×0.90/1000=76.8 N/mm2 (用于计算承载力)q2= F×0.90/1000=74.6N/mm2 (用于验算挠度)抗弯强度验算:M= 0.105×q×L2=0.105×76.8×5002=2.0×106Nmm挠度计算:W=0.677×qL4/100EI=0.677 ×74.6×5004/100×2.06×105×2×12.19×104=0.6mm<3.0mm 符合要求。
施工验算一、地下室模板设计4.4.2.1 混凝土墙模板验算剪力墙模板采用定型钢模,板沿长度方向竖向放置50mm³100mm 木方作为竖向背楞,间距300mm;设θ14 对拉螺栓加固,其间距从墙底至墙高1/3 处为450mm(竖向)³750 mm(横向),上部为600mm³750mm,钢管箍间距与对拉螺栓间距一致,第一道对拉螺栓距地越小越好,且不大于200mm,以防墙根部胀模。
墙模内侧支撑与满堂架拉牢,形成一整体,外侧支撑与基坑周围连接牢固。
1.荷载设计值(1) 混凝土侧压力1)混凝土的侧压力标准值:查设计规范得:0 t =5.711 F =0.22 2 / 12 1 0 V r ββ=0.22³24000³5.71³1³1³1.81/2=40.4kN/m22 F = H Vc =5³24=120kN/㎡取二者中小值,即1 F =40.4kN/m22)混凝土侧压力设计值:F = 1 F ³分项系数³折减系数=40.4³1.2³0.85=41.21kN/m2(2)倾倒混凝土时产生的水平荷载:查设计规范得,4kN/m2荷载设计值为4³1.4³0.85=4.76kN/m2(3)荷载组合:F′=41.21+4.76=45.972、验算(1)钢模板验算查材料手册,钢模板(δ=2.5)截面特征,xj I =26.97³104mm4,xj W =5.94³104mm32)计算简图参见墙、梁模板节点图,然后进行简化。
化为线均布荷载: 1 q = F′³0.3/1000=13.79N/m (用于计算承载力);2 q = F ³0.3/1000=12.36N/m(用于验算挠度)2)抗弯强度验算:(墙体上部和下部的对拉螺栓的平均间距按(450+225)/2=336mm 计算)M = 1 q m2/2=13.79³3362/2=78³104N²mmδ= W M / =78³104/5.94³103=131N/mm2<m f =215N/mm2所以抗弯强度满足设计要求3)挠度验算:ω= 2 q m(-l3+6m2l+3m3)/24 xj EI=12.36³336(-4503+6³3362³450+3³3363)/24³2.06³105³26.97³1040.99mm<[ ] ω=1.5mm所以挠度满足设计要求。
模板支撑验算1.荷载计算:○1新浇筑混凝土对模板产生的侧压力,柱一次浇注最大高度4.25m。
侧压力为F1=0.22r c t0β1β2v1/2F2=Hr cr c=24KN/m3t0为新浇筑混凝土初凝时间,t0=200/T+15=200/10+15=8hv取5m/hH=5.8mβ1=1.2(按掺外加剂考虑),β1=1.15(混凝土按泵送考虑)F1=0.22×24×8×1.2×1.15×51/2=130.34KN/m2F2=4.25×24=102 KN/m2取最小值为102KN/m2②倾倒混凝土时对模板产生水平荷载取4.0KN/m2由○1○2得q1=1.2×○1+1.4×○2(验算强度)q2=○1(验算刚度)q1=1.2×102+1.4×4=128KN/m2q2=102KN/m22.内背楞间距验算模板厚15mm, E=104N/mm2,Ф48×3.5钢管截面特性:W=4.49×103mm3,i=15.94mm,A=424mm2。
在截面中部设置一道高度方向设置M12对拉螺栓@500。
内钢管背楞间距按150计算。
模板计算宽度取1000,W=3.75×104mm3模板承受均布荷载(强度验算)q= q1×1=128 KN/m模板承受均布荷载(刚度验算)q= q2×1=102KN/mM=0.1ql2=0.1×128×0.152=0.288KN.mσ=M/W=0.288×106/3.75×104=7.68N/mm3﹤10 N/mm3强度满足要求按模板刚度要求,最大变形值为模板设计跨度的1/250W=0.677×qL4/(100EI)≤L/250q—作用在模板上的均布荷载(N·mm)E—模板的弹性模量(N/mm2)I—板的截面惯性矩(mm4)I=1000×153/12=2.81×105mm4L≤[(100EI)/(0.667×250q)]1/3=[(100×2.81×105×104)/(0.667×102×250)]1/3=257mm内楞间距150满足刚度要求。

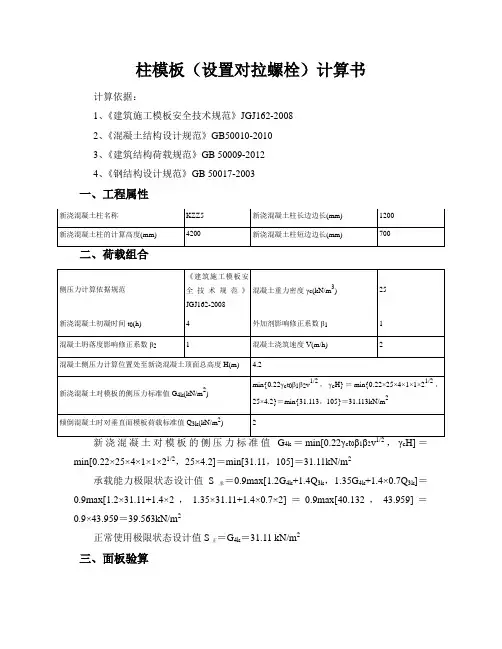

柱模板(设置对拉螺栓)计算书计算依据:1、《建筑施工模板安全技术规范》JGJ162-20082、《混凝土结构设计规范》GB50010-20103、《建筑结构荷载规范》GB 50009-20124、《钢结构设计规范》GB 50017-2003一、工程属性4k c012cmin[0.22×25×4×1×1×21/2,25×4.2]=min[31.11,105]=31.11kN/m2承载能力极限状态设计值S承=0.9max[1.2G4k+1.4Q3k,1.35G4k+1.4×0.7Q3k]=0.9max[1.2×31.11+1.4×2,1.35×31.11+1.4×0.7×2]=0.9max[40.132,43.959]=0.9×43.959=39.563kN/m2正常使用极限状态设计值S正=G4k=31.11 kN/m2三、面板验算模板设计平面图1、强度验算最不利受力状态如下图,按四等跨连续梁验算静载线荷载q1=0.9×1.35bG4k=0.9×1.35×0.5×31.11=18.899kN/m活载线荷载q2=0.9×1.4×0.7bQ3k=0.9×1.4×0.7×0.5×2=0.882kN/mM max=-0.107q1l2-0.121q2l2=-0.107×18.899×0.1712-0.121×0.882×0.1712=-0.063kN·mσ=M max/W=0.063×106/(1/6×500×152)=3.337N/mm2≤[f]=14.742N/mm2满足要求!2、挠度验算作用线荷载q=bS正=0.5×31.11=15.555kN/mν=0.632ql4/(100EI)=0.632×15.555×171.4294/(100×8925×(1/12×500×153))=0.068mm≤[ν]=l/400=171.429/400=0.429mm满足要求!四、小梁验算小梁上作用线荷载q=bS承=0.171×39.563=6.782 kN/m小梁弯矩图(kN·m)M max=0.179kN·mσ=M max/W=0.179×106/20.833×103=8.582N/mm2≤[f]=13.5N/mm2 满足要求!2、抗剪验算小梁剪力图(kN·m)V max=2.05kNτmax=3V max/(2bh0)=3×2.05×1000/(2×50×50)=1.23N/mm2≤[τ]=1.35N/mm2 满足要求!3、挠度验算小梁上作用线荷载q=bS正=0.171×31.11=5.333 kN/m小梁变形图(mm)ν=0.463mm≤[ν]=1.25mm满足要求!4、支座反力计算承载能力极限状态R max=3.841正常使用极限状态R max=3.02五、柱箍验算(规范中缺少相关计算说明,仅供参考)模板设计立面图1、柱箍强度验算连续梁中间集中力取小P值;两边集中力为小梁荷载取半后,取P/2值。
模板受力验算模板受力验算提要:强度验算:查表得弯矩系数km=-故mmax=kmql2=×18×12002=×106N·mm更多精品源模板受力验算1.板模板验算:1)、300厚楼板验算:板模板采用12mm厚腹膜多层板,次龙骨用50mm×100mm木方,间距300mm,主龙骨用100mm ×100mm木方,间距1200mm,支撑采用碗扣支撑,间距为900mm ×1200mm,横杆步距1800mm。
荷载计算:模板自重/m2混凝土自重24×=/m3钢筋自重.1×=/m3均布荷载/m2荷载设计值(合计):(++)×+×=/m3次龙骨验算:线荷载:q=×=/mmma*==××=σ=m/w=6m/bh2=6××106/50×1002=/mm2 V==××=τ=3V/2bh=3××103/2×50×100=/mm2 f=/EI=×12××12004/= 主龙骨验算:线荷载:q=×=/mmma*==××=σ=m/w=6m/bh2=6××106/100×1002=/mm2 V==××=τ=3V/2bh=3××103/2×100×100=/mm2 f=/EI=×12××12004/= 碗扣支撑验算:单根立杆受力:N=××= 300厚楼板验算:板模板采用12mm厚腹膜多层板,次龙骨用50mm×100mm木方,间距350mm,主龙骨用100mm×100mm木方,间距1200mm,支撑采用碗扣支撑,间距为1200mm×1200mm,横杆步距1800mm。
抱箍法盖梁计算书施工验算书4.1主要工程量牙拉大桥右线8#墩盖梁:钢筋:5.8t; C35混凝土:34m³。
4.2盖梁摩擦箍、支撑验算盖梁在两墩柱上分别设置50cm高,采用Q235,厚12mm的钢板制成的摩擦箍,摩擦箍两侧支撑Ⅰ40工字钢,工字钢上横向铺设Ⅰ10工字钢,间距40cm。
形成支承体系。
底板采用6mm厚Q235钢板,连接肋采用12*80mm钢板,横肋采用[8#槽钢间距40cm。
纵肋采用6*80mm钢板,间距40cm。
侧模采用6mm厚Q235面板,连接肋采用12*80mm钢板,横肋采用[8#槽钢间距28.6cm。
纵肋采用[12#槽钢间距80cm。
底部采用φ20对拉螺栓固定,间距80cm,上口采用φ16对拉螺栓固定,间距1.6m,钢模用汽车吊吊装就位。
两块模板用螺栓连接,模板板缝紧密吻合,用密封条密封,以保证拆模后板缝混凝土的光滑。
4.2.1荷载组合按牙拉大桥8轴右幅盖梁进行受力分析(盖梁长11.6m*高1.6m*宽 1.9m)1、盖梁混凝土盖梁混凝土根据设计图纸共34m3,按照钢筋混凝土取25kN/m3计算,则盖梁混凝土总重G1=34×25=850kN;2、钢模板荷载根据模板设计图纸,端模、侧模及底模钢模板总重G2=55kN3、分布梁Ⅰ10工字钢分布梁采用Ⅰ10普通热轧工字钢,横向间距@40cm,均布31根*4m,标准重量11.25kg/m;G=31×4×11.25=1395kg;G4=13.95KN;4、承重梁(Ⅰ40)工字钢荷载承重工字钢采用Ⅰ40普通热轧工字钢,标准重量:67.56kg/m,每盖梁采用2根12m 长Ⅰ40工字钢;G=2×12×67.56=1621kg;G3=16.21KN;5、摩擦箍荷载根据设计图纸,擦箍重量G5=1.55kN/个×2=3.1KN;6、施工荷载及其他荷载G6=15KN4.2.2荷载计算1、计算Ⅰ10工字钢受力分析时,则按照工字钢上均布荷载进行计算,荷载组合为:q1=(1+2+3+6)/(1.9×11.6)×0.4=(850+55+13.95+15)/22.04×0.4=16.95KN/m受力简图如下:(L=1.6m圆柱直径+Ⅰ40工字钢宽度0.142m=1.742m)q=16.95KN/m最大弯矩M max =1/8×qL 2=1/8×16.95×1.7422=6.43kN •m 。
模板工程施工方案一、模板工程设计与布置中芯国际宿舍楼工程8#、9#、12#楼结构体系为剪力墙体系,剪力墙厚200,模板采用竹胶模板拼接而成,胶合板厚18mm,背勒采用50×100木方,间距为300㎜,外部采用钢楞支撑,间距500,上下两端距砼板面250,对拉螺栓采用M18,间距500(图一所示)。
梁侧模截面以200×400、200×450为主,侧模及底模采用18㎜厚竹胶板,内楞采用40×50木方两道,外楞采用Φ48钢管间距500(图二所示)。
板模采用18㎜厚九夹板,采用50×100木方作为模板搁栅,间距400,以Φ48钢管作为搁栅托梁,支撑系统采用扣件式脚手架,立杆间距为1200。
二、模板支撑计算书(一)剪力墙模板砼自重(γc)为24kN/m3,浇筑速度为1.8m/h,用插入式振捣器振捣。
钢材抗拉强度设计值:Q235钢为215N/㎜2,普通螺栓为170 N/㎜2。
竹胶模板的允许挠度:面板为1.5㎜,钢楞为3㎜。
1、荷载设计值(1)砼侧压力砼侧压力标准值:F1=0.22γc t0β1β2V1/2=0.22×24000×5.71×1×1×1.81/2=40.4KN/㎡F2=γc H=24×3=24×3=724KN/㎡取两者中小值,即F1=40.4KN/㎡砼侧压力设计值:F=40.4×1.2×0.85=41.21KN/㎡(2)倾倒砼时产生的水平荷载荷载设计值4×1.4×0.85=4.76KN/㎡(3)荷载组合F/=41.21+4.76=45.97KN/㎡2、验算(1)竹胶板验算1)计算简图化为线均布荷载:q1=F/×0.3/1000=13.79N/㎜(用于验算承载力);q2= F×0.3/1000=12.36 N/㎜(用于验算挠度)2)抗弯强度验算M=q1㎡/2=97×104N㎜σ=M/W=97×104/5.94×103=163N/㎜2<f m=215 N/㎜2 (可)3)挠度计算w=q2m(-l3+6㎡l+3m3)/24EI xj=1.28㎜<[w]=1.5㎜(可)(2)内楞计算截面特征:I=2×21.88×104㎜4,W=2×7.29×103㎜31)计算简图化为线均布荷载:q1=F/×0.75/1000=34.48N/㎜(用于验算承载力);q2= F×0.75/1000=30.9 N/㎜(用于验算挠度)2)抗弯强度验算M=0.10q1L2=0.10×34.48×9002σ=M/W=191.56N/㎜2<f m=215 N/㎜2 (可)3)挠度计算w=0.677q2L4/100EI=1.52㎜<[w]=3.0㎜(可)(3)对拉螺栓验算M18螺栓净截面面积A= 174㎜21)对拉螺栓的拉力:N=F/×内楞间距×外楞间距=31.03KN2)对拉螺栓的应力:σ=N/A=31.03×103/174=168.3 N/㎜2 <170 N/㎜2(可) 由此可得墙模板支撑设计稳固。
模板施工1.模板材料要求本工程施工采用的模板类型有钢模板、木模板,模板有足够的强度,表面光滑度,满足施工要求。
2.矩形池模板施工2.1底板模板施工在支立底模板的同时,支立60cm高的池壁模板和中心预留孔洞模板。
2.1.1预留洞模板的支设预留洞模板采用木模,根据设计尺寸加固完毕后,直接安装,并在具背面采用10×15方木加设三道龙骨,并用短管斜撑加固。
底部利用焊有止水片的“U”型筋托位,避免下沉。
2.1.2底板边模的支设底板边模采用钢模拼装形式,每两块钢模之间加海绵压条,并用两个M12螺栓和三个U型卡连接,整体用两道钢管连成一体,并在背侧支立钢管支架,做为边模支撑,利用钢筋桩(间距1m)支撑。
2.2 60cm池壁模板支设2.2.1 60cm池壁模板采用模板拼装,并用M14螺栓连成整体。
2.2.2将对栓螺栓按位置及标高焊在池壁竖向筋上,如在两竖向筋之间可通过焊一短水平筋来固定对拉螺栓,以防止模板移位。
2.2.3在底板顶层筋与吊模模板间加垫块,保证保护层符合设计质量要求。
2.2.4在池壁外侧支立钢管支架,安装模板,通过穿心螺栓将内外模连成一体,利用钢管支架调整模板就位并加固。
2.3模板结构要保证结构物的设计几何尺寸不变形。
2.4模板与混凝土的接触面应涂脱模剂作为隔离剂。
2.5模板安装好后,复测轴线位置和高程,应满足设计要求。
2.6严格控制钢筋保护层厚度,垫块厚度一定要符合要求,每平方米面积上不少于1块,垫块要绑牢在钢筋上,保证混凝土浇筑时不会脱落。
2.7模板的拆除依照有关规范或监理要求进行。
拆模时先松开螺栓,拆去部分上层支架铁管后,再卸去模卡,轻轻将模板分块拆下,不要把混凝土表面或边角拆坏。
最后拆下层的支架,钢管分次拆除以保安全。
拆下的钢管要清理后保管堆放。
3.池壁模板施工3.1立模前的准备工作3.1.1安装预埋套管,采用套管防水法设止水环,按设计、规范和监理工程师的要求安装,套管两端设胶板或粘塑料泡膜,以防漏浆。
3.1.2安预留洞木模板,模板两端订海绵密贴,以防漏浆。
其位置应符合设计要求。
3.2池壁模板采用15mm厚竹胶板,内竖楞采用50m m×100mm木枋,外横楞采用48 3.5φ⨯双脚手钢管。
3.3施工过程中要必须保证模板的几何尺寸,保持稳定不变不位移。
3.4将60cm池壁模板处理干净,夹垫海绵垫条,以保证与上层模板间的紧密性,防止漏浆现象的发生。
3.5内壁支立的同时,利用对拉螺栓连接固定,保证模板的整体性,在止水片与模板间夹垫木质垫块,确保保护层厚度符合设计要求。
3.6对拉螺栓的制作必须严格控制双止水片的间距,以保证池壁变化的均匀性。
3.7模板的横向支撑与斜撑与钢管框架相结合,在安装模板的同时,钢管框架也随之架立。
3.8模板架立好后宜设缆风绳,以免将模板吹倒。
3.9模板下端要留出污口,将模内污物清除后再堵上。
3.10检查模板几何尺寸轴线位置,钢筋保护层厚度符合设计施工和监理工程师的要求。
3.11模板在预埋件位置钻孔,预埋件伸出,将孔堵好防止漏浆。
4. 对拉螺栓4.1对拉螺栓用以墙体模板内、外侧模板之间的拉结,承受混凝土的侧压力和其他荷载,确保内外侧模板的间距能满足设计要求,同时也是模板及其支撑结构的支点,因此对拉螺栓的布置对模板结构的整体性、刚度和强度影响很大。
4.2本工程采用Q235M14对拉螺栓,中间加一3mm厚钢片,此做法是通过增加渗水路径以实现更好的止水效果。
本工程由于工期紧、任务重,需要尽力确保满水试验一次性通过,故需要在施工中保证良好的止水效果。
采用此类型对拉螺栓具有良好的止水效果。
4.3填补螺孔操作方法及步骤4.3.1工具准备:补孔用工具为,瓦工常用工具及一根长250㎜与外墙螺孔内径相同的薄壁无缝钢管,配一根金属塞杆。
4.3.2材料准备:补孔用材料为,1:2.5干硬性水泥砂浆(砂为细砂)。
内掺水泥用量3~5%的EAE膨胀剂,聚氨酯防水涂料。
4.3.3施工方法:操作前首先要把螺孔内的垃圾清理干净,凸出砼墙面PVC塑料管割除至与砼墙面平齐。
人站在外墙面,然后拔出塞杆,手拿金属管,在装满干硬性水泥砂浆桶内插数次,使金属管内装入部分砂浆。
然后使金属管对正螺孔,用塞杆挤压水泥砂浆,使之压入螺孔内,至内墙孔中挤出砂浆为至,重复上述方法数次即可填满螺孔。
4.3.4填补螺孔分三次完成。
第一次砂浆填孔完成螺孔总长的一半。
第二次完成至外墙面内凹5㎜处。
最后一遍为防止PVC管外壁与砼之间的渗漏,必须用1:2.5水泥砂浆抹灰,凸出墙面3㎜,周边大于螺孔每边30㎜,表面压光,待水泥砂浆干燥后,刷聚氨酯防水涂料一遍即可完成。
4.3.5每次填补水泥砂浆的时间间隔为不少于24小时。
最后一遍水泥砂浆抹灰完成后,必须进行喷水养护。
5.高池壁模板支设及对拉螺栓布置验算MSBR池池壁高达9.8米,浇筑底板混凝土时同时浇筑池壁高度30cm,剩余9.5米池壁分两次浇筑,第一次浇筑4.5米,每二次浇筑4.0米。
验算过程具体如下:砼浇筑速度为1m/h,模板采用12mm厚竹胶板,内竖楞、外横楞均采用48 3.5φ⨯钢管,其中内竖楞采用单根钢管排列,外模楞采用双钢管排列。
由于模板尺寸为国家统一标准的122c m ×244cm ,考虑到施工方便、操作宜行,依据模板模数,在模板支设时对拉螺间距宜为61c m ×61cm 、40.7c m ×61cm 或40.7c m ×40.7cm 。
结合本工程实际情况,对上述尺寸进行验算,选择满足本工程承载力要求的模板支设方式。
5.1总体参数计算求浇筑混凝土时的侧压力0200200 6.67151515t T ===++1220120.2224 6.671 1.15140.5/c F r t VKN mββ==⨯⨯⨯⨯⨯=检验:224 4.5108/c Fr H K N m==⨯=按施工规范取最小值,则侧压力荷载标准值为240.5/FKN m=,承载力验算时,设计荷载应考虑永久性荷载,新浇筑混凝土侧压力的荷载分项系数r 6=1.2;还应考虑可变荷载,倾倒混凝土时产生荷载的荷载分项系数r 7=1.4。
又因横板采用竹胶板,内楞为钢管,模板设计荷载值可乘以0.85予以折减,则2640.5 1.20.8541.31/F K N m=⨯⨯=有效压头641.31 1.7224cF h mr ===本工程池壁混凝土浇筑采用泵车,属导管浇筑,依据规范,水平荷载为2 KN/m 2,考虑荷载分项系数和折减系数得:262 1.40.9 2.52/F K N m=⨯⨯=5.2对拉螺栓尺寸验算5.2.1对拉螺栓尺寸为61c m ×61cm 时此时即外横楞间距为61c m ,则内竖楞间距选用30c m 或25c m 。
依据经验,选用刚管作为内竖楞时,间距为25c m 时完全可以满足承载力要求,故不需要对小于该尺寸的间距进行验算。
(1) 内竖楞间距为30c m 时 1) 模板验算新浇混凝土侧压力均匀作用在模板上,单位宽度的面板可以视为“梁”,内竖楞即为梁的支点。
按三跨连续梁考虑,梁宽取200mm 。
因仅作用在有效压头高度1.72m 范围内,可忽略不计,作用在连续梁上的线荷载:241.310.28.26/q K N m=⨯=三跨连续梁的最大弯距2m ax10.1M ql =,最大挠度41max0.677100q l u EI'=(q '为线荷载标准值)。
按面板的抗弯承载力要求:22110.16w wql f W f bh==抵222222130200121.671.6715.51/8.26/305w f bh q K N m K N ml⨯⨯==⨯= ,符合承载力要求。
按面板的刚度要求,最大变形值取为模板结构式的250l ,q '=40.50.28.1/K N m⨯=,4110.677100250q l lEI '=332233910200120.590.5964.7/8.1/305EI q KN m KN ml⨯⨯⨯==⨯= ,符合承载力要求。
2) 内楞验算仍按三跨连续梁考虑,外横楞即为内楞梁的支点,梁上作用均布侧压力荷载宽度即为内楞间距1l ,作用在连续梁上的线荷载:43.740.30513.34/q KN m =⨯=按内楞的抗弯承载力要求:2222210102055078255.95/13.34/610w f W q K N m K N ml⨯⨯⨯=== ,符合承载力要求。
按内楞的杭剪承载力要求:2 1.11 1.1150100150710.94vbhf l mmq⨯⨯⨯=== 21.11 1.11501001507610vbhf q m ml ⨯⨯⨯===按内楞刚度要求:31128l mm===53330.590.59 2.06101219002130.55610EI q l ⨯⨯⨯⨯===对比取最小值,外楞间距2500l m m=。
3) 外楞验算作用在梁上的线荷载:41.310.416.52/q KN m=⨯=按外楞的抗弯承载力要求;31004l mm===按外楞的刚度要求:31128l mm===对比取最小值,则对拉螺栓间距取为1000mm 。
4) 对拉螺栓验算每个对拉螺栓承受混凝土的侧压力为:0.610.6141.3115.37N K N=⨯⨯=选用由Q235钢制作的M14对拉螺栓,其净面积2105A m m =,则2215.37146/170/105bt N N m m f N m mA σ===<=综上,内竖楞钢管间距采用30.5cm ,外横楞双钢管间距采用61cm ,对拉螺栓采用Q235M14型,布置方式为61c m ×61cm 。
池壁模板结构布置如下图:(2) 故内竖楞间距为20.3c m 时的情况不作讨论。
5.2.2根据5.2.1的计算结果,故对拉螺栓尺寸为40.7c m ×61cm 及40.7c m ×40.7cm 时的情况不作讨论。
(4)求对拉螺栓间距对拉螺栓为外楞梁的支点,梁上作用均布侧压力荷载的受荷宽度即为外楞间距2l 。
又外楞为48 3.5φ⨯双钢管,设计荷载值可乘以0.85予以折减,则2640.5 1.20.8541.31/F K N m=⨯⨯=作用在梁上的线荷载:41.310.520.66/q KN m =⨯=按外楞的抗弯承载力要求;31004l mm ===按外楞的刚度要求:31128l mm===对比取最小值,则对拉螺栓间距取为1000mm。
单位:mm 钢对拉池壁模板结构布置示意图。
