监理工作程序流程图(通用)监理工作程序流程图(通用)1、施工阶段进度控制计划在工程承包合同中,确定工期总目标。
承包单位和建设单位根据工期总目标编制施工总进度计划,应附有编制材料设备采购计划、劳动力使用计划、施工机械使用计划。
监理工程师审批施工总进度计划并编制年、季、月度计划。
编制说明中应包括上月实际完成工程量、当月(年)计划完成工程量、计划提前或拖后的原因分析以及拟采取的对策。
审批年、季、月度计划后,按计划组织实施,监理工程师检查计划执行情况,基本符合计划要求的继续施工,否则签发严重偏差计划通知书,纠正计划偏差,向建设单位建议调整,直至更换施工队伍,最终实现工期总目标。
2、施工阶段投资控制程序签定施工合同后,业主、施工、监理三方进行施工图纸会审,设计、施工、业主、监理四方进行工程预付款申请,承包单位施工图纸实施,材料、设备采购,业主、监理、施工单位联合考察厂家材料、设备等。
监理工程师审核预付款申请,审定设计变更及工程洽商申请,审核已完分项工程报验单、计量申请、索赔申请,否认可的申请不予审核。
最终监理工程师审批并签认付款认证,否则进行索赔审批,最终报送业主付款。
3、月工程款支付监理核签程序工程项目施工合格后,承包单位报月支付申请,监理工程师审定工程变更费用、技术洽商费用、工程索赔费用、其他各项费用,并确定计量项目合格、计量部位、工程量及工作量。
如果不同意,则由XXX组织协调。
最终总监理工程师签发月支付证书,建设单位审核并签字支付给承包单位。
4、施工阶段质量控制程序承包单位申报分项分部工程方案并经监理审批后,申报材料合格证、复验单,如不合格则加倍复试或换材料,进行整改。
各分项隐蔽工程自检,如不合格则填报工程报验单,并附上隐蔽工程检验单、预检单、质量保证资料、分项工程质量评定表。
最终监理工程师进行现场检查及审查实验报告。
在签证单上签字认可后,向监理方申报工程报验单并附上地基处理质量验收记录、质评表及相关资料。

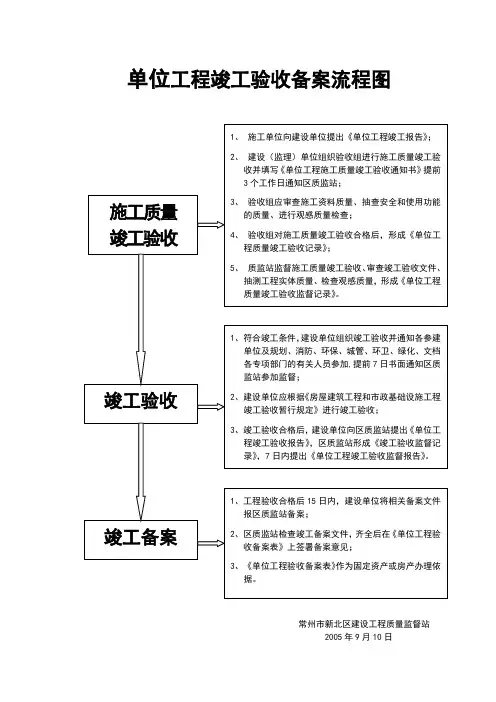

单位工程竣工验收备案流程图常州市新北区建设工程质量监督站单位工程竣工验收备案流程图说明根据《建设工程质量管理条例》、《房屋建筑工程和市政基础设施工程竣工验收暂行规定》建设部建建(2000)142号文、《房屋建筑工程和市政基础设施竣工验收备案管理暂行办法》建设部令(2000年)第78号和《建筑工程施工质量验收统一标准》GB5 0300-2001的规定,为确保新北区建设工程结构安全及正常使用,现结合新北区实际情况,新北区建设工程竣工验收和备案工作按下面流程进行。
新北区建设工程竣工验收由新北区建设工程质量监督站(以下简称区质监站)实施监督,房屋建筑工程的竣工备案由区质监站具体承办,市政基础设施工程竣工备案由区城市管理与建设局城建处具体承办。
建设工程竣工验收和备案工作共分三阶段进行:单位工程质量竣工验收阶段、竣工验收阶段和竣工备案阶段。
1 单位工程施工质量竣工验收阶段单位工程施工质量竣工验收一般以单位工程为验收单元。
每个单位工程(包括各类单体建筑物,小区内道路、各类管线,装饰装修30万元以上,市政基础设施及设备安装工程)按合约内容施工结束,特别复杂的工程如大型综合建筑,可以根据“统一标准”的单位工程的划分原则细分验收单元。
单位工程施工完成后,在施工单位自检合格的基础上向建设(监理)单位提出竣工报告。
施工单位出具的工程竣工报告,应包括结构安全、室内环境质量和使用功能抽样检测资料等合格文件,以及施工过程中发现的质量问题整改完成报告等。
单位工程施工质量竣工验收由建设单位组织施工(含分包单位)、设计、勘、监理等单位有关负责人成立验收组进行,并将《单位工程质量竣工验收方案》和《单位工程质量竣工验收通知书》,由建设单位在工程质量竣工验收日期的3个工作日前报区质监站。
单位工程施工质量竣工验收的前提条件:单位工程的合约内容全部完成,并接通正式水源、电源道路、管线等室外工程已完成。
工程施工质量资料齐全并经建设(监理)审核通过。
