地下车库地基钎探专项方案
- 格式:docx
- 大小:19.25 KB
- 文档页数:6

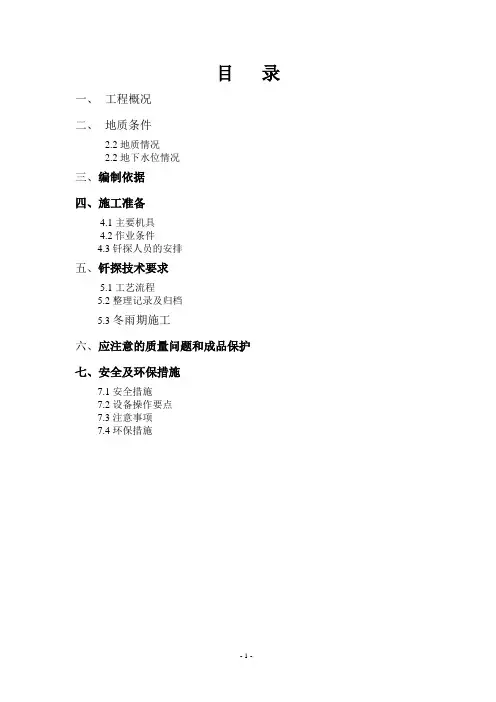

目录一、工程概况二、地质条件2.2地质情况2.2地下水位情况三、编制依据四、施工准备4.1主要机具4.2作业条件4.3钎探人员的安排五、钎探技术要求5.1工艺流程5.2整理记录及归档5.3冬雨期施工六、应注意的质量问题和成品保护七、安全及环保措施7.1安全措施7.2设备操作要点7.3注意事项7.4环保措施一、工程概况统建农民安置小区双桂花园三期位于双流县东升镇三里坝社区。
本工程建设方双流县东升镇街道办。
总建筑面积217000 m2.。
共10栋住宅楼,包括地下车库及附属结构。
结构形式为钢筋砼剪力墙结构,主楼基础为筏板基础,车库为独立基础加抗水板。
±0.00绝对高程496.1m。
钎探范围包括---独立基础、筏板基础。
使用Φ18钢筋,长度1800mm。
按间距5000×5000,呈梅花形布置,抗水板不钎探,裙楼范围内每个承台基础钎探按2个点布置,钎探深度不小于1.5m。
二、地质条件2.1地质情况:根据四川省西南大地工程物探有限公司,《岩土勘察报告》,场地的地质情况为,(自上而下)1)素填土,主要由粘性土构成,厚0.5~2.1m2)粉质粘土层,韧性中等,干强度较高,厚0~3.0m3)粉土层,韧性低,干强度低,无光泽,厚0~2.7m4)粉砂层,松散,稍湿。
主要矿物成分有石英、云母等。
厚0~1.3m 5)卵石层(层5),灰色、灰褐色,钻孔揭露最大深度20.4m(未见底)。
根据卵石的密实程度,该层可分为松散卵石层、稍密卵石层、中密卵石层和密实卵石层。
2.2地下水特征1)场区地下水类型为上层滞水合空隙潜水。
上层滞水赋存于素填土中,呈岛状分布,无同一水位,受大气降雨和地表水体补给,主要以地面蒸发的形式排泄,水量小,易于疏干。
空隙潜水赋存于砂、卵石层中,主要受上游以补给,以地下泾流的形式向附近河流排泄,水量较大,不宜疏干。
受附近场地降水影响,大部分水位在高程490.00m 左右。
2)地基位于稳定地下水位以下,地下水产生的浮力较大,施工期间应做好专门的降水工作,降水方式采用井点降水法。
钎探施工方案一、项目背景钎探施工是一种常用于地下工程中的施工方法,主要用于地下勘探、土壤采样以及地基处理等工作。
本文将针对钎探施工方案进行详细的介绍和说明。
二、施工目标本次钎探施工的目标是获取准确、可靠的地下勘探数据,以支持后续工程的设计和施工。
同时,需要确保施工过程中的安全性,保护现场环境,遵守相关法规和标准。
三、施工步骤1. 前期准备a. 确定施工地点和范围,制定详细的施工计划。
b. 检查施工设备和工具的完好性,确保其符合安全要求。
c. 安排专业人员进行施工操作,并提供必要的培训和指导。
2. 地面准备工作a. 清理施工区域,确保施工现场整洁。
b. 标记出钎探点位,并进行测量和定位。
3. 钎探施工a. 使用合适的钎探设备进行钎探作业,根据需要选择合适的钎探工艺。
b. 根据施工计划,按照预定的顺序进行钎探作业。
c. 在钎探过程中,根据地层情况进行必要的取样和测试,并记录相关数据。
4. 后期处理a. 施工完成后,清理施工现场,恢复原状。
b. 对取样和测试的数据进行整理和分析,生成相应的报告。
c. 根据需要,对施工过程中的问题和改进点进行总结和评估。
四、施工要求1. 安全要求a. 所有参与施工的人员必须经过专业培训,并持有相关证书。
b. 施工现场必须设置明显的警示标志,并配备必要的安全设施。
c. 施工过程中必须严格遵守安全操作规程,禁止违章作业。
2. 设备要求a. 施工设备必须符合国家标准和规定,保持良好的工作状态。
b. 施工设备必须定期进行检查和维护,确保其正常运行。
3. 数据要求a. 施工过程中获取的地下勘探数据必须准确、可靠,并符合相关标准。
b. 取样和测试的数据必须进行正确的记录和标识,确保数据的可追溯性。
4. 环境保护要求a. 施工现场必须做好垃圾分类和处理工作,保护环境。
b. 施工过程中产生的废弃物必须妥善处理,不得随意倾倒。
五、施工风险与应对措施1. 地质风险a. 在施工前进行地质勘察,了解地层情况,采取相应的钎探工艺和措施。
地基钎探方案一、背景介绍地基钎探是一种常用的地质勘察方法,用于获取地下土壤和岩石的物理性质和结构特征。
该方法通过钻孔和取样,可以对地基的稳定性、承载力和变形性进行评估,为工程设计和施工提供必要的依据。
本文将详细介绍地基钎探方案的制定和实施。
二、方案制定1. 目标确定根据工程需求,确定地基钎探的目标和范围。
例如,评估地基的承载力和变形性,确定地下水位和土壤层次等。
2. 钎探设备选择根据地质条件和勘察要求,选择合适的钎探设备。
常用的设备有钻机、钻头、钻杆、取样器等。
3. 钎探点布置根据工程区域的特点和勘察要求,合理布置钎探点。
钎探点的间距和深度应根据地质情况和工程要求进行合理确定。
4. 钎探方案设计根据钎探点的位置和深度,设计钎探方案。
方案应包括钻孔直径、钻孔深度、取样方式、测试方法等。
5. 安全措施制定钎探过程中的安全措施,确保工作人员的安全。
例如,佩戴安全帽、手套和防护眼镜,遵守作业规范等。
三、方案实施1. 地面准备工作清理钎探点周围的杂物和障碍物,确保钎探设备的正常运行。
2. 钎探设备组装按照设备说明书,正确组装钎探设备。
检查设备的工作状态和安全性。
3. 钎探操作根据方案要求,进行钎探操作。
操作人员应熟悉设备的使用方法和操作流程,确保钎探的准确性和安全性。
4. 取样和测试根据方案要求,进行取样和测试工作。
取样应选择代表性的土壤和岩石样品,测试应使用准确可靠的仪器和方法。
5. 数据分析和报告编写对钎探数据进行分析和处理,得出相应的结论。
根据分析结果,编写钎探报告,包括地质描述、物理性质、承载力评估等内容。
四、质量控制1. 设备检查和维护定期检查和维护钎探设备,确保设备的正常工作和安全性。
2. 人员培训对钎探操作人员进行培训,提高其操作技能和安全意识。
3. 数据验证对钎探数据进行验证,确保数据的准确性和可靠性。
可以通过重复测试和与其他勘察方法的对照来验证数据。
4. 质量评估对钎探工作进行质量评估,及时发现和纠正问题,确保钎探结果的可信度和准确性。
一、工程概况1. 项目名称:某住宅小区地基钎探工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,总建筑面积XX平方米4. 建设单位:XX房地产开发有限公司5. 施工单位:XX建筑工程有限公司二、施工准备1. 技术准备:根据设计图纸、施工规范及现场实际情况,编制本施工方案。
对施工人员进行技术交底,确保施工质量。
2. 材料准备:中砂、标准砖、混凝土垫层材料等。
3. 机械设备准备:电动打钎机、穿心锥、麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。
4. 人员准备:施工队伍由技术负责人、质检员、打钎人员等组成。
三、施工工艺1. 钎探点定位放线:根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号。
按照钎探图及有关规定进行钎探并记录。
2. 钎探孔位布置:筏板基础钎探点梅花型布置,间距1.5m。
对于独立基础,在有独立基础的部位进行钎探。
3. 钎探孔位放线:按钎探孔位平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点。
4. 就位打钎:将触探杆尖对准孔位,把钎杆垂直打入土层中。
5. 记录锤击数:钎杆每打入土层30cm,记录一次锤击数。
6. 拔钎盖孔:机械将钎杆拔出,注意拔钎时垂直上拔,防止钎杆变形。
拔出后用砖盖孔,并用粉笔在砖上注明编号。
7. 灌砂:打完的钎孔,经过质检人员和工长检查孔深与记录无误后,即进行灌砂。
灌砂时每填入30cm左右,可用钢筋捣实一次。
8. 整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过技术负责人、质检员、打钎人员签字后归档。
四、质量保证措施1. 施工过程中,严格执行国家有关施工规范和质量标准。
2. 施工前对施工人员进行技术交底,确保施工质量。
3. 施工过程中,加强对施工过程的监督检查,确保施工质量。
4. 施工结束后,对钎探成果进行整理、分析,确保施工质量。
五、安全文明施工1. 施工现场设置明显的警示标志,确保施工安全。
2. 施工过程中,严格遵守操作规程,确保施工安全。
地基钎探专项施工方案一、项目背景和目标地基钎探是建筑工程中常用的地质勘测方法,旨在获取地下土层的物理力学性质和地质结构信息。
本次专项施工旨在通过地基钎探技术,获取目标区域地质信息,提供给建设方进行工程设计和施工方案的优化。
二、施工准备1.地质勘察:进行详细的地质勘察工作,包括地质图、地下水位、孔隙水压力、土体物理力学性质等信息。
2.设备准备:准备地基钎探专用设备,包括钻机、循环系统、钻柱、管杆等设备,确保设备在施工期间的正常使用。
3.施工人员:安排经过培训的专业施工人员,确保施工过程的安全和高效进行。
三、施工流程1.分析设计:根据地质勘察结果,制定详细的施工设计方案,包括钻孔深度、钻孔位置、钻孔间距等参数。
2.钻孔准备:根据施工设计方案,选择合适的钻机,并进行钻机的调试和检查,确保钻机工作正常。
3.钻孔施工:按照施工设计方案进行钻孔施工,根据实际情况进行取样和测试,获取土层的物理力学性质。
4.钻孔记录:在施工过程中,要进行详细的钻孔记录,包括钻进速度、钻孔深度、地层情况等信息,确保施工数据的准确性和可靠性。
5.采样与测试:根据设计要求,对钻孔中的土样进行采样和测试,分析土壤的含水量、密度、压缩模量等物理力学参数。
6.钻孔完工:当达到设计要求的钻孔深度后,进行钻孔的完工工作,包括降取心管、安装套管等操作。
7.清理与恢复:施工完毕后,对施工现场进行清理和恢复,确保施工现场的整洁和安全。
四、安全措施1.施工前必须进行安全交底,确保施工人员了解相关的安全操作规程和注意事项。
2.钻机操作人员必须熟悉并掌握钻机的使用方法和操作技巧。
3.钻孔施工现场必须设置警示标志,确保周围人员的安全。
4.在施工过程中,对于特殊地质情况,及时采取合适的措施,确保施工的安全进行。
五、质量控制1.严格按照施工设计方案进行施工,确保施工质量符合要求。
2.在钻孔和取样过程中,进行详细的记录,确保施工数据的准确性和可靠性。
3.对取样的土壤样品进行标识,并进行送样分析,确保分析结果的准确性。
钎探施工方案一、项目背景钎探施工是一种在地下工程中常用的技术,用于获取地下岩土的物理性质和构造特征。
本文将详细介绍钎探施工方案,包括施工准备、施工方法、施工流程和安全措施等。
二、施工准备1. 设备准备:准备好钎探设备,包括钎杆、钎头、钎探机等。
2. 人员培训:确保施工人员具备相关的技术知识和操作经验,了解施工安全规范。
3. 施工现场准备:清理施工现场,确保施工区域的平整度和稳定性。
三、施工方法1. 钻孔:根据需要,选择合适的钻孔方法,包括旋转钻探、压力钻探和冲击钻探等。
2. 钻探:根据地质条件和需要获取的数据,选择合适的钻探工艺,包括常规钻探、岩心钻探和土样钻探等。
3. 采样:根据需要,采集地下岩土的样品,并进行标识和记录。
4. 测量:在钎探过程中,进行必要的测量,包括孔深测量、孔径测量和孔壁稳定性测量等。
四、施工流程1. 施工准备:安装钎探设备,检查设备的工作状态和安全性。
2. 钻孔:根据需要,选择合适的钻孔方法进行钻孔,控制钻孔的深度和直径。
3. 钻探:根据需要,选择合适的钻探工艺进行钻探,控制钻探的速度和稳定性。
4. 采样:根据需要,采集地下岩土的样品,并进行标识和记录。
5. 测量:在钎探过程中,进行必要的测量,包括孔深测量、孔径测量和孔壁稳定性测量等。
6. 数据处理:对采集到的数据进行处理和分析,得出相应的结论和建议。
五、安全措施1. 现场安全:施工现场应设立明显的安全警示标志,确保施工人员的安全。
2. 设备安全:钎探设备应定期检查和维护,确保设备的正常运行和安全性。
3. 人员安全:施工人员应佩戴合适的个人防护装备,包括安全帽、防护眼镜和防护手套等。
4. 灭火器材:施工现场应配备足够的灭火器材,以应对可能发生的火灾事故。
六、施工质量控制1. 设备质量:确保钎探设备的质量符合相关标准和规范。
2. 施工过程控制:严格按照施工流程进行施工,确保施工质量的可控性。
3. 数据准确性:对采集到的数据进行核实和校验,确保数据的准确性和可靠性。
地基钎探方案一、引言地基钎探是一种用于地质勘察和工程施工中的重要技术手段。
通过地基钎探可以获取地下土层的物理性质和结构特征,为工程设计和施工提供必要的依据。
本文将详细介绍地基钎探的方案,包括钎探设备的选择、钎探方法的确定以及数据处理和分析等。
二、钎探设备的选择1. 钎探设备的类型根据地基钎探的需求,我们选择了电动钎探设备。
这种设备结构简单、操作方便,适用于不同地质条件下的钎探作业。
2. 钎探设备的规格根据地质勘察的要求,我们选择了一台功率为10千瓦的电动钎探设备。
该设备具有足够的动力和稳定性,能够满足我们的钎探需求。
三、钎探方法的确定1. 钎探点的选择根据工程需求和地质条件,我们选择了一系列钎探点进行勘察。
这些钎探点覆盖了工程范围内的不同地质类型和地下结构特征,能够全面了解地下土层的性质。
2. 钎探深度的确定根据工程设计和勘察要求,我们确定了每个钎探点的钎探深度。
深度的确定考虑了地下土层的分布情况和工程的需要,确保获取到足够的钎探数据。
3. 钎探速度的控制在进行钎探作业时,我们将控制钎探速度,以确保数据的准确性和可靠性。
钎探速度的控制需要根据地下土层的性质和设备的特点进行调整,以避免数据的失真和误差。
四、数据处理和分析1. 数据采集在进行钎探作业时,我们将使用合适的传感器和仪器对钎探数据进行实时采集。
采集到的数据将包括土层的物理性质、孔隙水压力等信息。
2. 数据处理采集到的数据将通过计算机软件进行处理和分析。
这些软件能够将原始数据转化为可视化的图表和曲线,帮助工程师更好地理解地下土层的特征。
3. 数据分析通过对处理后的数据进行分析,我们将得出地下土层的性质和结构特征。
这些分析结果将为工程设计和施工提供重要的依据,确保工程的安全和可靠性。
五、结论地基钎探是一项重要的地质勘察技术,可以为工程设计和施工提供必要的依据。
通过选择合适的钎探设备、确定钎探方法以及进行数据处理和分析,我们能够准确了解地下土层的性质和结构特征,为工程的顺利进行提供支持。
地基钎探施工方案1. 引言地基钎探是一种常用的地质勘察方法,可用于获取地下地质信息、采集土壤和岩石样本,并评估地基承载力和地层稳定性。
本文将介绍地基钎探的施工方案,包括设备和工序安排,以及安全措施。
2. 设备要求2.1 钎探设备钎探设备是地基钎探工程的核心设备,通常包括电动钻机、钻杆、直径不同的钻头以及取样工具等。
根据具体的勘察要求,选择合适规格和种类的设备,确保施工效率和结果的准确性。
2.2 采样工具常用的采样工具包括取样管、采样筒和岩芯钻具等。
取样管可以用于采集土壤样本,采样筒适用于采集岩石样本,岩芯钻具则适用于岩芯采集。
根据地质特征和勘察目的,选择适当的采样工具。
2.3 仪器设备在地基钎探过程中,可能需要使用一些辅助仪器设备,例如探测仪器、测量仪器和采样分析仪器等。
根据具体情况,准备相应的仪器设备来支持地基钎探施工。
3. 施工工序3.1 施工准备在施工前,应对工作现场进行勘察并制定详细的施工方案。
施工前准备工作包括:•清理施工区域,确保地面平整,并清除障碍物;•标明钎探孔的位置,根据设计要求确定钎探孔的布置方式;•检查设备和工具,确保其正常工作和完好无损;•准备必要的材料,如水泥、砂浆等。
3.2 钻孔施工钻孔是地基钎探的关键步骤,需按照以下步骤进行:1.安装钻杆和钻头:根据勘察要求,选择合适的钻头,将其固定在钻杆上。
2.启动钻机:连接钻杆和电动钻机,按照操作要求启动钻机。
3.开始钻孔:将钻头置于目标位置,缓慢下压并旋转钻机,逐渐钻深。
4.钻孔过程中需注意以下事项:–控制旋转速度和下压力度,确保钻孔稳定;–根据地层情况选择合适的钻进速度;–定期检查钻杆和钻头的磨损情况,必要时更换;–注意安全,佩戴好安全帽、手套等个人防护装备。
3.3 采样过程在钻孔达到一定深度后,可以进行采样工作。
采样过程如下:1.更换取样工具:根据需要选择合适的取样工具,将其安装在钻头上。
2.开始采样:将取样工具放入孔内,缓慢旋转,使其填满样品。
地基钎探施工方案地基钎探施工方案700字一、工程背景和目的该项目是一处建筑工地的地基钎探工程。
地基钎探是一种地质勘察方法,通过钎杆钻探能够获取地下土壤和岩石的物理性质和地层情况。
本工程的目的是通过地基钎探获取地质情况和地基承载力参数,为项目的基础设计提供基础数据和依据,确保建筑物的安全性。
二、施工方案1. 前期准备工作:(1)制定施工计划,明确施工目标、进度、工艺流程等。
(2)组织人员,确保具备相应的资质和技能。
(3)采购钻机、钻具等施工设备和器材。
(4)确认钻探点位及路径,制定钻探点位布置图。
2. 地基钎探施工工艺:(1)选择适当的地基钎探钻机,根据地质信息和探测需求选择合适的钻具和钻探工艺。
(2)根据钻探点位布置图,进行钻探点位的测量和标记。
(3)用钻机进行开孔,通过旋转钻杆和加压使钻杆进入地下土层或岩石层。
(4)根据设计要求,选择合适的取心、取样工具,在钻探孔底取得土样和/或岩样。
(5)对取得的样品进行分析,获取地质和物理参数。
(6)记录钻探孔的深度、取样深度、岩土层位、取样方式等数据,制作钻探剖面。
3. 施工安全措施:(1)操作人员必须穿安全帽、安全鞋、劳动服等个人防护装备。
(2)严禁在钻孔下方站立,防止发生意外事故。
(3)加压时,严禁站在泥浆系统旁边,以免被泥浆喷溅。
(4)钻探设备必须经过安全检查和维修,确保工作正常和安全。
(5)在必要的情况下,设置警示标志,确保周边人员的安全。
4. 施工质量控制:(1)严格按照设计要求和施工规范进行施工。
(2)保持钻杆、钻具的清洁,防止污染和交叉污染。
(3)钻探孔的位置、深度、直径等要符合设计要求。
(4)取样的土样或岩样要代表性,且按照规定的方法进行分析和测试。
(5)记录和整理好钻探数据和施工记录,编制钻探报告。
三、施工进度安排工程的施工周期根据钻探点位的数量和难易程度来确定,预计需要5天完成整个施工任务。
1. 第一天:安装钻机及辅助设备,组织施工人员,进行现场勘测和钻探点位布置;2. 第二天至第四天:进行钻探施工,按计划完成所有钻探点位的钻探和取样工作;3. 第五天:分析和检测土样和岩样,制作钻探剖面,编制钻探报告。

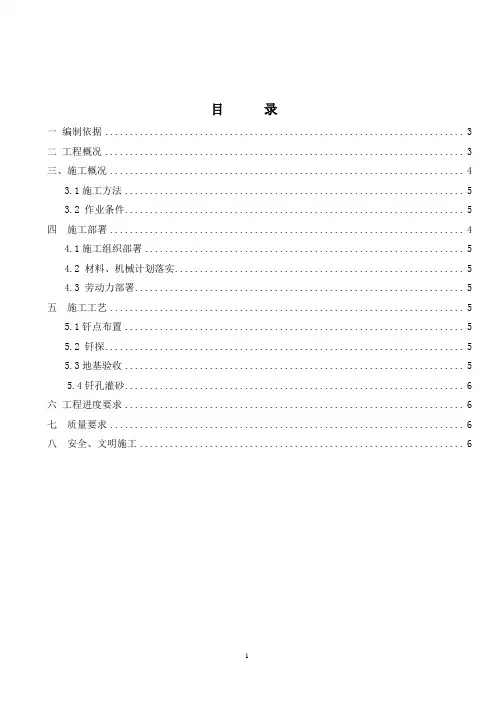

目录一编制依据 (3)二工程概况 (3)三、施工概况 (4)3.1施工方法 (5)3.2 作业条件 (5)四施工部署 (4)4.1施工组织部署 (5)4.2 材料、机械计划落实 (5)4.3 劳动力部署 (5)五施工工艺 (5)5.1钎点布置 (5)5.2 钎探 (5)5.3地基验收 (5)5.4钎孔灌砂 (6)六工程进度要求 (6)七质量要求 (6)八安全、文明施工 (6)一、编制依据1.1XXXXXXXXXX工程项目施工图纸及甲方招标文件;1.2《建筑地基基础工程施工质量验收规范》(GB50202-2002);二、工程概况10# 18F/2D 13145.88 剪力墙11# 2F 722.68 框架12# 1F/1D 490 框架S1# 2F 308.72 框架S2# 2F 562.05 框架D1#车库 /1F 16744.83 框架三、施工概况3.1施工方法依据施工操作工艺标准,现场钎孔以距基础边300mm开始按1500mm间距梅花状布孔(柱墩里面单独排列,每个柱墩5个钎探点)。
要求钎孔采用Φ25钢钎10kg夯锤自由落体高度500~700mm锤入土内不少于2米深。
并且每300mm 高度记录锤击数。
要求每孔同高度锤击数均匀,发现异常。
及时通知有关部门进行技术鉴定并处理。
3.2作业条件钎探施工要求地基土无积水,避开雨天作业。
四、施工部署4.1施工组织部署为确保砌筑工程顺利开展,我项目部就钎探分项工程成立了管理领导小组组长 XXX组员 XXXXXXXX具体分工如下XXX 对本次钎探工程的质量、安全、进度负全部责任,并负责人、料机协调;XXX 对本次钎探工程的进度、安全负全部责任,并负责分项工程进度控制;XXX 对钎探工程进行技术指导,落实本方案施工到个人;并巡查工程钎探位置定位,及时解决工程质量问题。
XXX 主抓钎点定位,布置;XXX 主抓钎探记录数据整理、记录。
XXX 钎探施工、原始数据记录,操作安全XXX 主抓施工机械进退场以及机械保养工作,4.2材料、机械计划落实本工程砌筑需材料计划如下表4.3劳动力部署项目部选定钎探作业班组,要求作业人员素质过硬,能吃苦,并有责任心,确保在短时间内完成本工序全部作业。
地基钎探施工方案1、工程概况xx二期、三期住宅小区1#~32#楼工程施工(第三标段),根据设计要求2#地下车库独立基础施工前需进行地基钎探。
2#地下车库标段划分如下:第二标段地下车库与第三标段地下车库土建工程的划分分界:横向以9#楼西侧地库○11~○12轴之间的沉降后浇带为界;纵向以地库○t~○u轴与○11~○12轴之间的沉降后浇带相交处,往东延伸到○13~○14轴与○t~○u轴交接处向南至○13 ~○14与○m~○n交接处向东至○23~○24轴止。
具体施工划分:○23和○24轴柱一体基础(包括地梁)归二标段施工,○23轴框架柱归二标段施工;○24轴框架柱归三标段施工;地库顶板按结构归各标段施工,屋面分界的后浇带由二标段施工,屋面保温、防水、找坡、保护层由各标段施工。
第三标段为9#(32F×3)、17#(32F×3)、20#(27F×2)、23#(27F×2)、25# (17F×2)、 26# (17F×2)、29# (17F×2)、30# (17F×2)住宅楼,其中29#、30#住宅楼预留。
第三标段与第四标段地下车库土建工程的划分:横向以18#楼西侧地库的○40和○41轴沉降后浇带为界;纵向以地库○t和○u轴与○40和○41之间的沉降后浇带相交处,往东延伸到○42和○43轴的沉降缝处(框架柱)为界。
具体施工划分:○42和○43轴柱一体基础(包括地梁)归三标段施工,○42轴框架柱归三标段施工;○43轴框架柱归四标段施工;地库顶板按结构各标段施工,屋面沉降缝由三标段施工,屋面保温、防水、找坡、保护层由各标段施工。
2#地下车库三标段柱独立基础以及条基共计653个(独立基础及条基的编号如下图所示),2#地下车库柱下独立基础A 段基底标高为-9.000米(-9.200米),B段基底标高为-8.900米(-9.100米),E段基底标高为-9.500米(-9.300米),开挖深度为0.5M左右。
钎探施工方案引言概述:钎探施工是一种常用的地下工程施工方法,通过使用钎探机械设备进行地下勘探和钻探,可以获取地质信息,为工程设计和施工提供可靠的依据。
本文将详细介绍钎探施工方案的五个部分,包括前期准备、钎探机械设备的选择、施工过程、数据处理与分析以及施工质量控制。
一、前期准备:1.1 地质勘探:在进行钎探施工前,需要进行地质勘探,包括地质调查和地质勘探钻探。
通过地质调查,了解地质情况,确定钎探的目标和范围。
地质勘探钻探则是利用钻探设备对地下进行取样和勘探,获取地质数据。
1.2 施工准备:在施工前,需要进行充分的准备工作。
包括确定施工地点和施工时间,编制施工方案和施工图纸,准备所需的材料和设备,制定施工安全措施和环境保护措施。
1.3 人员培训:钎探施工需要专业的施工人员进行操作。
在施工前,需要对施工人员进行培训,使其熟悉钎探机械设备的使用方法和施工流程,掌握相关的安全操作规程。
二、钎探机械设备的选择:2.1 钎探机械设备种类:根据施工的需要和地质条件,选择适当的钎探机械设备。
常见的钎探机械设备包括钎探钻机、钎探取样机、钎探测量仪器等。
2.2 设备性能要求:钎探机械设备的性能对施工效果和数据质量有着重要影响。
选择设备时,需要考虑设备的钻进能力、取样质量、测量准确性等因素。
2.3 设备维护与保养:钎探机械设备的维护与保养对设备的寿命和施工效果有着重要影响。
在使用过程中,需要定期进行设备的检查、维修和保养,保证设备的正常运行。
三、施工过程:3.1 钻孔施工:根据施工方案和图纸,使用钎探钻机进行钻孔施工。
在施工过程中,需要根据地质情况和钻孔进展情况进行调整,保证钻孔的质量和进度。
3.2 取样与测量:在钻孔施工完成后,使用钎探取样机进行取样,并使用钎探测量仪器对取样进行测量。
取样和测量的过程需要严格按照规程进行,保证数据的准确性和可靠性。
3.3 施工记录与报告:在施工过程中,需要对施工情况进行记录,包括钻孔的深度、取样的位置和数量、测量数据等。
地下车库地基钎探专项方案(总5页)本页仅作为文档封面,使用时可以删除This document is for reference only-rar21year.March地基钎探专项方案一、工程概况安泰花园位于滨河东路西侧,平阳路西一巷南边,一期工程由1#楼综合会所一座、2#楼多层住宅一幢(包括底部商业)及12层3#楼、22层4#、5#楼高层住宅三幢组成,总建筑面积57000㎡。
其中1#、2#、3#裙房及车库采用天然地基做为持力层。
二、编制依据1、《建筑地基处理技术规范》JGJ79-20022、《建筑工程施工质量验收统一标准》GB50300-20013、《建筑地基基础工程施工质量验收规范》GB50202-2002三、地基钎探提要地基钎探的相关材料、机具准备、质量要求及施工工艺四、材料要求五、砂:一般为中、细砂六、主要机具七、根据图纸要求钎探深度3m,按规范要求我方采用人工打钎。
锤重10磅,尖锥头、钎杆Φ25钢筋,钎头呈60°尖锥形状,长度3~3.5m。
其他有铅丝、凳子、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等。
六、作业条件1、基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求。
2、根据设计图纸绘制钎探孔位平面布置图。
3、按钎探孔位平面布置图放线并撒白灰点。
4、杆上预先划好30cm横线用钢锯标号。
5、钎探孔的排列方式根据坑宽确定,基坑采用梅花型排列方式,间距1.5米,孔深3.0米。
6、夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。
七、操作工艺工艺流程确定打钎顺序——就位打钎——记录锤击数——整理记录——拔钎盖孔——检查孔深——灌砂1、钎探孔位置平面布置图放线,孔位钉上小木桩或洒上白灰点。
2、将触探杆尖对准孔位,扶正钎杆,拉起穿心锤,使其自由下落,锤落距5~70cm,把钎探杆竖直打入土层中。
3、派专人记录锤击数。
钎杆每打入土层30cm,记录一次锤击数。
钎探施工方案一、项目背景钎探施工是一种常用的地下勘探方法,用于获取地下土层的物理性质和地质情况。
本项目旨在针对某地区的土层进行钎探施工,以获取地质信息,为后续工程设计和施工提供依据。
二、施工目标1. 获取地下土层的物理性质,如密度、含水量、抗压强度等。
2. 确定地下土层的地质情况,如岩性、层位、构造等。
3. 为后续工程设计和施工提供地质数据和建议。
三、施工方案1. 前期准备工作a. 确定施工区域和施工深度。
b. 准备钎探设备和工具,包括钎杆、钻头、取芯器等。
c. 确定施工人员和施工时间。
2. 施工过程a. 按照设计要求,选择合适的钎探点位。
b. 使用钎探设备进行钻孔,直至达到设计深度。
c. 在钻孔过程中,根据需要进行取样和测试,如岩芯取样、土样取样、地下水位测定等。
d. 钻孔完成后,记录钻孔的深度、取样情况、地下水位等数据。
e. 根据实际情况,可进行岩心分析、土样试验等实验室测试。
3. 安全措施a. 施工现场应设置明显的安全警示标志,确保施工区域的安全。
b. 施工人员应佩戴符合要求的个人防护装备,如安全帽、防护眼镜、防护手套等。
c. 施工设备应经过检修和保养,确保正常运行,避免事故发生。
四、数据处理与分析1. 对钎探施工过程中获得的数据进行整理和归档,确保数据的完整性和准确性。
2. 根据采集的数据,进行地质分析和解释,形成地质剖面图、地质描述报告等。
3. 根据地质分析结果,为后续工程设计和施工提供建议和指导。
五、质量控制1. 施工人员应具备相关的技术资质和经验,确保施工过程的质量。
2. 施工设备应经过检测和校准,确保设备的准确性和可靠性。
3. 施工现场应进行现场质量检查,确保施工符合规范要求。
六、施工成果1. 提供完整的钎探施工报告,包括施工过程、数据采集、数据处理与分析、地质剖面图等。
2. 提供地质描述报告,包括地层描述、岩性描述、构造描述等。
3. 提供钎探数据的电子文件,便于后续工程设计和施工使用。
地基钎探专项施工方案一、项目背景地基钎探是土木工程重要的勘探方法之一,通过该方法可以获取地下土层的物理和力学特性,为后续工程设计和施工提供重要参考。
在进行地基钎探作业时,需要制定专项施工方案,以确保施工的顺利进行和数据的准确获取。
二、施工准备1. 设备准备•要选择符合需求的钎头和管体,确保施工过程中的效率和精度。
•检查钎探设备的完好性,确保设备正常运转。
### 2. 人员准备•确保操作人员具备专业的钎探施工经验和技能。
•全员参与安全培训,确保施工过程中的安全。
三、施工流程1. 地面准备•在施工点进行地面平整和清理,确保施工的顺利进行。
### 2. 钎探施工•钎探设备按照预定的坐标和深度开始下钻。
•确保操作人员根据实时数据进行调整,以确保钎探的准确性和有效性。
### 3. 取样和记录•在钎探的过程中随时取样并记录数据。
•对数据进行分析和整理,形成准确的地层特性描述。
四、施工质量控制1. 数据验证•对取得的地层数据进行验证,确保数据的准确性和可靠性。
### 2.施工过程监控•建立施工过程监控机制,确保施工的顺利进行。
### 3. 完工验收•完成钎探作业后,进行专业验收,确保施工符合相关标准和要求。
五、安全保障1. 安全措施•严格执行安全操作规程,确保操作人员的安全。
### 2. 应急预案•制定完善的应急预案,以应对可能发生的意外情况。
六、总结与展望地基钎探专项施工方案在土木工程中具有重要的意义,通过科学的施工流程和严格的质量控制,能够提高地基勘探的准确性和可靠性。
未来,我们将继续优化施工方案,提高施工效率和数据质量,为土木工程的发展贡献力量。
以上是针对地基钎探专项施工方案的说明,希望对相关人员提供帮助和指导。
基底钎探施工方案基础钻探是建筑施工中的重要工艺之一,它用于获取地下土壤和岩石的物理和力学性质数据,为工程设计提供基础参数。
本文将介绍基础钻探的施工方案。
一、工程准备阶段1.准备工艺设备:基础钻探设备主要包括旋挖钻机、岩心钻机、土质取样机等,需要确保设备的完好性和性能稳定。
2.钻探位置确定:根据工程设计和勘察报告,确定基准点和钻孔位置,并进行标记。
3.勘察分析:对勘察资料进行分析,包括钻孔资料、地质资料等,确定钻进方案和工艺参数。
二、安全措施1.严格遵守相关安全规章制度,佩戴安全防护用品。
2.对施工现场进行清理,确保周围没有杂物和障碍物。
3.钻孔周围设置保护栏杆,避免人员误入。
4.钻探设备操作人员必须经过培训合格,熟悉设备性能和操作方法。
三、施工过程1.定位钻孔:根据设计要求,利用全站仪等测量工具定位钻孔位置,并进行标记。
2.钻孔准备:清理钻孔口,去除杂物和碎石,确保孔口平整。
3.钻孔施工:a.钻孔方式:根据地质情况和设计要求,选择合适的钻孔方式,包括旋挖钻孔、岩心钻孔等。
b.钻孔深度:根据设计要求,控制钻孔深度,使用测量仪器监测钻孔深度。
c.钻孔取样:根据设计要求,进行土样和岩芯取样,并进行编号标记。
d.钻孔数据记录:记录钻孔深度、取样情况等相关数据,并及时上报。
4.钻孔结束处理:a.钻孔废渣处理:对钻孔废渣进行合理处理,避免对周围环境造成污染。
b.钻孔填充:根据设计要求,对钻孔进行填充,保持孔口的平整性。
c.检查验收:对钻孔施工进行检查和验收,确保各项工艺符合设计要求。
四、质量控制1.执行工艺标准:按照相关工艺标准进行施工,严格按照施工工艺要求进行操作。
2.检查验收:根据施工规范和验收标准,对工程施工质量进行检查和验收。
3.施工记录:详细记录施工过程的数据和操作,确保施工过程的可追溯性。
4.不合格处理:对发现的施工不合格情况及时采取纠正措施,确保施工质量。
五、施工总结与评估1.施工总结:对施工过程进行总结,包括工艺、操作、安全等方面的总结,并提出改进意见。
地基钎探施工方案(1)一、施工准备在进行地基钎探前,首先需要进行充分的施工准备工作。
包括但不限于以下几个方面:1.1 资料准备•获取地基勘测图纸和相关资料。
•确认地基勘测数据的准确性。
1.2 设备准备•确保地基钎探设备完好并进行必要的维护保养。
•校准和检查各种传感器和仪器。
1.3 人员准备•分配工作任务和责任。
•进行必要的安全培训和演习。
二、施工流程2.1 布置现场•根据勘测图纸确定钎孔位置,并用草稿标注。
•确保周围环境清洁和安全。
2.2 钻孔•将钎探设备按照设计要求设置好。
•开始进行钻孔,根据实际情况控制钻孔进度和深度。
2.3 采样•在到达设计深度后,停止钻孔,并进行岩土样品的取样。
•注册并标记样品,做好相应记录。
2.4 数据记录•对钻孔过程中的各项数据进行记录,包括但不限于孔深、孔径、岩土层分布等。
•将数据整理存档,以备后续分析和报告。
三、施工质量控制3.1 实时监测•在钎探过程中,及时监测各项数据变化。
•根据监测数据调整工艺参数,保证施工过程的有效性和安全性。
3.2 质量验收•完成钎探后,进行地基质量验收。
•根据验收结果,评估施工工艺的合理性,提出改进意见。
四、施工结束4.1 检查清理•收起和清理现场的设备和材料。
•确保现场整洁无隐患。
4.2 报告编写•根据采样和数据记录,编写地基钎探施工报告。
•报告中包括工程概况、施工过程、数据分析和结论等内容。
五、安全注意事项•施工过程中,严格遵守安全操作规程。
•做好周边环境和人员的安全防护工作。
以上是地基钎探施工方案的基本流程和注意事项,希望能对相关人员的工作有所帮助。
地基钎探专项方案
一、工程概况
安泰花园位于滨河东路西侧,平阳路西一巷南边,一期工程由1#楼综合会所一座、2#楼多层住宅一幢(包括底部商业)及12 层3#楼、22 层4#、5#楼高层住宅三幢组成,总建筑面积57000卅。
其中1#、2#、3#裙房及车库采用天然地基做为持力层。
二、编制依据
1 、《建筑地基处理技术规范》JGJ79-2002
2、《建筑工程施工质量验收统一标准》GB50300-2001
3、《建筑地基基础工程施工质量验收规范》GB50202-2002
三、地基钎探提要
地基钎探的相关材料、机具准备、质量要求及施工工艺
四、材料要求
砂:一般为中、细砂
五、主要机具
根据图纸要求钎探深度3m,按规范要求我方采用人工打钎。
锤重10磅,尖锥头、钎杆①25钢筋,钎头呈60°尖锥形状,长度3〜3.5m。
其他有铅丝、凳子、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等。
六、作业条件
1、基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求。
2、根据设计图纸绘制钎探孔位平面布置图。
3、按钎探孔位平面布置图放线并撒白灰点。
4、杆上预先划好30cm横线用钢锯标号。
5、钎探孔的排列方式根据坑宽确定,基坑采用梅花型排列方式,间距 1.5 米,孔深
3.0 米。
6、夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。
七、操作工艺工艺流程确定打钎顺序——就位打钎——记录锤击数——整理记录——拔钎盖孔——检查孔深——灌砂
1、钎探孔位置平面布置图放线,孔位钉上小木桩或洒上白灰点。
2、将触探杆尖对准孔位,扶正钎杆,拉起穿心锤,使其自由下落,锤落距5^
70cm把钎探杆竖直打入土层中。
3、派专人记录锤击数。
钎杆每打入土层30cm,记录一次锤击数。
按地基钎探记录执
行。
4、拔钎:用铅丝将钎杆绑好,留出活套,套内插入铁管,利用杠杆原理将钎拔
出,拔除后用砖盖孔。
如有异常情况,如每30 cm锤数过多或过少,应及时通知甲方及监理。
5、移位:将触探杆搬到下一个孔位,以便继续打钎。
6、灌砂:打完的钎孔,经过质检人员、工长检查孔深与记录无误后,上报监理、业
主验收合格后,方可进行灌砂。
灌砂时每填入30cm左右,可用钢筋捣实一次。
7、整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过技术负责人、
质检员、打钎人员报验监理签字后归档。
八、质量要求
1、钎探深度必须符合要求,锤击数记录准确,不得作假钎。
2、钎位基本准确,钎孔不得遗漏;钎孔灌砂应密实。
九、成品保护
钎探完毕后,应作好标记,保护好钎孔,未经质量检查、有关工长复验,不得堵塞或灌砂。
十、应注意的质量问题:
1、基土受雨后不得钎探。
2、如打钎进行不下去时,应请示有关工长,适当移位打钎,不得不打钎而任意填锤击数。
3、记录和平面布置图的整理:在记录表上用有色铅笔或符号将不同的锤击数孔位分开。
4、在钎孔布置平面图上,注明过硬或过软孔号的位置,以便设计勘察人员分析处理。
十一、安全标准
操作人员要专心施工,扶锤人员与扶钎杆人员要密切配合,以防出现意外事故
安泰花园一期工程地下车库
地
基
钎
探
施
工
方
案
编制人:_____________
审核人:______________
审批人:______________
江苏诚达建筑有限公司
二00九年五月二十五日
施工组织设计(方案)报审表
工程名称:安泰花园一期工程编号:002
专业监理工程师:
日期: _________________________
施工组织设计(方案)报审表
工程名称:安泰花园一期工程编号:002
建设单位:山西安泰房地产开发有限公司总工程师:日期。
