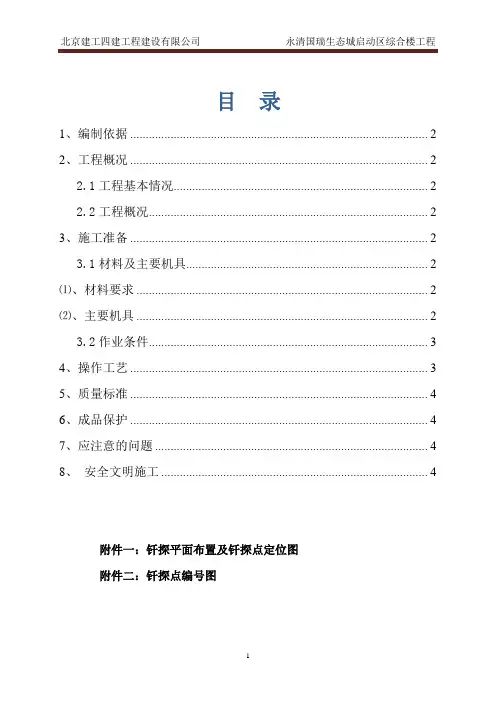

独立基础地基钎探方案(永清)
- 格式:doc
- 大小:46.00 KB
- 文档页数:5
目录1、编制依据 ..............2、工程概况 ..............工程基本情况 ............. 工程概况 ...............3、施工准备 ..............材料及主要机具 ............ ⑴、材料要求 ............. ⑵、主要机具 .............. 作业条件 ...............4、操作工艺 ..............5、质量标准 ..............6、成品保护 ..............7、应注意的问题 ............8、 安全文明施工 ............附件一:钎探平面布置及钎探点定位图 附件二:钎探点编号图错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错误 !未定义书签 错地基钎探工程施工方案1、编制依据建设单位提供的施工图纸《建筑分项工程施工工艺标准》2、工程概况拟建综合楼东西长为,南北宽为。
永清国瑞生态城启动区综合楼工程基础为独立柱基础,基础底标咼为,基坑各边预留工作面。
3、施工准备材料及主要机具⑴、材料要求砂:一般为中砂⑵、主要机具机械打钎(轻便触探器)穿心锤重10Kg尖锥头、触探器钎杆①25的钢钎,长度至少。
其他有铅丝、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等。
作业条件⑴基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求⑵根据设计图纸绘制钎探孔位平面布置图。
⑶要求钎探前,将所有轴线及基础的定位尺寸线放出,放出后再进行钎孔布置放线。
⑷对于独立基础要求在有独立基础的部位钎探,其他无基础部位无需钎探。
⑸钎探孔位平面布置图放线并撒白灰点。
要求最外侧探孔伸出垫层外边线20cm⑹注意钎杆上30cm的标识横线。
目录1、编制依据 (2)2、工程概况 (2)2.1工程基本情况 (2)2.2工程概况 (2)3、施工准备 (2)3.1材料及主要机具 (2)⑴、材料要求 (2)⑵、主要机具 (2)3.2作业条件 (3)4、操作工艺 (3)5、质量标准 (4)6、成品保护 (4)7、应注意的问题 (4)8、安全文明施工 (4)附件一:钎探平面布置及钎探点定位图附件二:钎探点编号图地基钎探工程施工方案1、编制依据1.1 建设单位提供的施工图纸1.2 《建筑分项工程施工工艺标准》2、工程概况2.1工程基本情况2.2工程概况拟建综合楼东西长为106.0m,南北宽为53.94m。
永清国瑞生态城启动区综合楼工程基础为独立柱基础,基础底标高为-3.1m,基坑各边预留工作面0.300m。
3、施工准备3.1材料及主要机具⑴、材料要求砂:一般为中砂⑵、主要机具机械打钎(轻便触探器)穿心锤重10Kg、尖锥头、触探器钎杆Φ25的钢钎,长度至少2.1m。
其他有铅丝、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等。
3.2作业条件⑴基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求。
⑵根据设计图纸绘制钎探孔位平面布置图。
⑶要求钎探前,将所有轴线及基础的定位尺寸线放出,放出后再进行钎孔布置放线。
⑷对于独立基础要求在有独立基础的部位钎探,其他无基础部位无需钎探。
⑸钎探孔位平面布置图放线并撒白灰点。
要求最外侧探孔伸出垫层外边线20cm。
⑹注意钎杆上30cm的标识横线。
⑺钎探孔的排列方式采用梅花型排列方式,间距1.5m,孔深1.8m。
⑻夜间施工时,应有足够的照明设施,并要合理地安排钎顺序,防止错打或漏打。
4、操作工艺4.1工艺流程确定打钎顺序(放钎点线)――就位打钎――记录锤击数――整理记录――拔钎盖孔――检查孔深(合格后)――灌砂4.2按钎探孔位置平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点。
4.3就位打钎将触探杆尖对准孔位,再把穿心锤套在钎杆上,使穿心锤自由下落,锤落距50cm,把钎杆垂直打入土层中。
地基钎探施工方案一、施工准备:1. 机具及材料准备:1.1.中砂1.2.钢钎,用直径25mm钎杆,钎头呈60度尖锥形状,10公斤穿心锤。
1.3.撬棍(拔钢钎使用)、钢卷尺等。
2. 作业条件:2.1.基土已挖至距基坑底标高100mm,表面已平整,轴线及槽宽、长均符合设计图纸要求。
2.2.做好降水工作,无泡槽现象,基地无可见水。
2.3.钎探孔按梅花型排列,间距3000mm,塔吊基坑按1500mm,具体详见《地基钎探平面布置图》。
2.4.夜间施工时,应有足够的照明设备,防止错打或漏打。
2.5.钎杆上已划好30cm横线。
二、操作工艺:1. 工艺流程:放钎点线→就位打钎(同时记录锤击数)→拔钎→查验探孔(合格后)→灌砂2. 按照地基钎探平面布置图分区放线,用白灰放出分区控制线,孔位要洒上白灰点。
3. 钎尖对准孔位,穿心锤套在钎杆上,一人扶正钎杆、一人站在凳子上拉起穿心锤,使其自由下落把钎杆垂直打入土层中。
4. 自由落锤度500mm,节拍均匀,随击随数,每入土300mm记录一次锤击次数,钎探深为1.50米。
如果某个点的锤击数超过100下,则该点钎探锤击结束,不管钎探深度多少,都无需再往下打。
5. 用麻绳将钎杆绑好,留出活套,套内插入撬棍,利用杠杆原理,将钎拔出。
每拔出一段将绳套往下移动一段,依此类推,直至完全拔出。
不可使蛮力,注意防止钎杆变形。
6. 打钎完毕后,将钎孔用红机砖盖住,砖上用粉笔注明编号,以备验槽时使用。
红机砖要朝向一直,横竖成直线。
7. 按照钎探平面布置图所示编号,将各阶段锤击数填入规定的钎探记录表中。
在经过打钎人员和技术人员签字后归档。
归档钎探记录表必须使用黑色签字笔填写,字迹要工整清楚,不可有改动迹象。
8. 打完的钎孔,经过质检及验槽专业人员检查探孔与记录无误后,才可进行灌砂。
灌入中砂时,每灌入300mm便用钢筋捣实一次,直至填满。
三、质量标准:1. 钎位要准确,探孔不得遗漏。
2. 钎探深度必须符合要求,锤击数记录准确,不得作假。

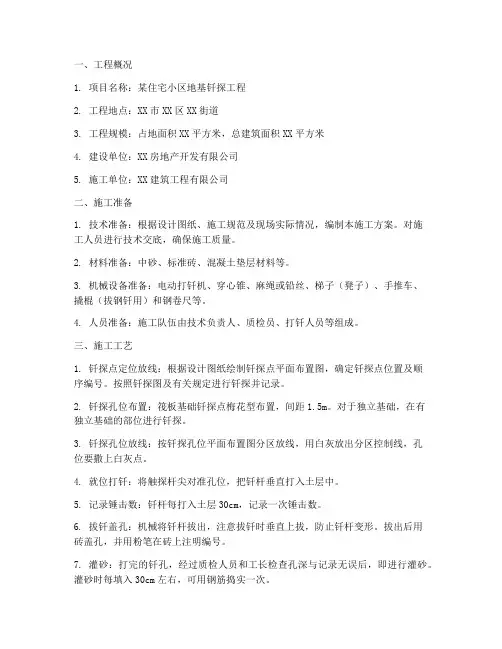

一、工程概况1. 项目名称:某住宅小区地基钎探工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积XX平方米,总建筑面积XX平方米4. 建设单位:XX房地产开发有限公司5. 施工单位:XX建筑工程有限公司二、施工准备1. 技术准备:根据设计图纸、施工规范及现场实际情况,编制本施工方案。
对施工人员进行技术交底,确保施工质量。
2. 材料准备:中砂、标准砖、混凝土垫层材料等。
3. 机械设备准备:电动打钎机、穿心锥、麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。
4. 人员准备:施工队伍由技术负责人、质检员、打钎人员等组成。
三、施工工艺1. 钎探点定位放线:根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号。
按照钎探图及有关规定进行钎探并记录。
2. 钎探孔位布置:筏板基础钎探点梅花型布置,间距1.5m。
对于独立基础,在有独立基础的部位进行钎探。
3. 钎探孔位放线:按钎探孔位平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点。
4. 就位打钎:将触探杆尖对准孔位,把钎杆垂直打入土层中。
5. 记录锤击数:钎杆每打入土层30cm,记录一次锤击数。
6. 拔钎盖孔:机械将钎杆拔出,注意拔钎时垂直上拔,防止钎杆变形。
拔出后用砖盖孔,并用粉笔在砖上注明编号。
7. 灌砂:打完的钎孔,经过质检人员和工长检查孔深与记录无误后,即进行灌砂。
灌砂时每填入30cm左右,可用钢筋捣实一次。
8. 整理记录:按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过技术负责人、质检员、打钎人员签字后归档。
四、质量保证措施1. 施工过程中,严格执行国家有关施工规范和质量标准。
2. 施工前对施工人员进行技术交底,确保施工质量。
3. 施工过程中,加强对施工过程的监督检查,确保施工质量。
4. 施工结束后,对钎探成果进行整理、分析,确保施工质量。
五、安全文明施工1. 施工现场设置明显的警示标志,确保施工安全。
2. 施工过程中,严格遵守操作规程,确保施工安全。
地基钎探方案一、引言地基钎探是一种常用的地质勘察方法,用于获取地下土壤和岩石的物理和力学性质。
本文将详细介绍地基钎探的标准格式文本,包括背景介绍、目的、方法、数据处理和结果分析等内容。
二、背景介绍地基钎探是为了了解地下地质情况,评估地基稳定性和承载力而进行的一项工作。
通过地基钎探,可以获取土壤和岩石的性质,包括密实度、含水量、抗剪强度等,从而为工程设计和施工提供可靠的依据。
三、目的本次地基钎探的目的是对某工地的地基进行勘察,评估其承载力和稳定性。
通过采集钎探数据,可以确定地下土壤和岩石的物理特性,为工程设计和施工提供参考。
四、方法1. 钎探设备准备:准备地基钎探所需的设备,包括钎探机、钎探管、钎探头等。
2. 钎探点选取:根据工程需要和勘察要求,在工地选取一定数量的钎探点,以代表整个地基的情况。
3. 钎探操作:将钎探机安装在选定的钎探点上,通过旋转和推进钎探管,将钎探头插入地下,同时记录钎探过程中的阻力、扭矩、速度等数据。
4. 钎探数据采集:根据钎探机的设备,将钎探过程中的数据实时采集,并记录下来,包括阻力曲线、扭矩曲线、速度曲线等。
5. 钎探数据处理:将采集到的钎探数据进行处理,包括数据清洗、曲线平滑、数据插值等,以获取准确的地下土壤和岩石性质。
6. 结果分析:根据处理后的数据,分析地下土壤和岩石的性质,如密实度、含水量、抗剪强度等,评估地基的承载力和稳定性。
五、数据处理和结果分析通过对采集到的钎探数据进行处理和分析,可以得到以下结果:1. 土壤类型:根据钎探数据中的阻力和速度曲线,可以判断地下土壤的类型,如粘土、砂土、黏土等。
2. 密实度和含水量:通过钎探数据中的扭矩和速度曲线,可以计算出土壤的密实度和含水量,从而评估地基的稳定性。
3. 抗剪强度:根据钎探数据中的阻力曲线,可以计算出土壤的抗剪强度,用于评估地基的承载力。
4. 地下岩石性质:通过钎探数据中的扭矩和速度曲线,可以判断地下岩石的性质,如岩石的硬度、断裂性等。
目录1、编制依据............................... 错误!未定义书签。
2、工程概况............................... 错误!未定义书签。
工程基本情况 ........................... 错误!未定义书签。
工程概况 ............................... 错误!未定义书签。
3、施工准备............................... 错误!未定义书签。
材料及主要机具 ......................... 错误!未定义书签。
⑴、材料要求.............................. 错误!未定义书签。
⑵、主要机具.............................. 错误!未定义书签。
作业条件 ............................... 错误!未定义书签。
4、操作工艺............................... 错误!未定义书签。
5、质量标准............................... 错误!未定义书签。
6、成品保护............................... 错误!未定义书签。
7、应注意的问题........................... 错误!未定义书签。
8、安全文明施工.......................... 错误!未定义书签。
附件一:钎探平面布置及钎探点定位图附件二:钎探点编号图地基钎探工程施工方案1、编制依据建设单位提供的施工图纸《建筑分项工程施工工艺标准》2、工程概况工程基本情况工程概况拟建综合楼东西长为,南北宽为。
永清国瑞生态城启动区综合楼工程基础为独立柱基础,基础底标高为,基坑各边预留工作面。
3、施工准备材料及主要机具⑴、材料要求砂:一般为中砂⑵、主要机具机械打钎(轻便触探器)穿心锤重10Kg、尖锥头、触探器钎杆Φ25的钢钎,长度至少。

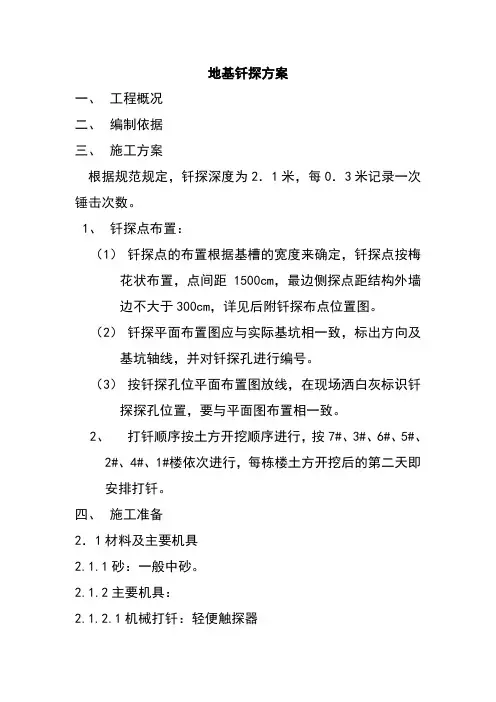

地基钎探方案一、工程概况二、编制依据三、施工方案根据规范规定,钎探深度为2.1米,每0.3米记录一次锤击次数。
1、钎探点布置:(1)钎探点的布置根据基槽的宽度来确定,钎探点按梅花状布置,点间距1500cm,最边侧探点距结构外墙边不大于300cm,详见后附钎探布点位置图。
(2)钎探平面布置图应与实际基坑相一致,标出方向及基坑轴线,并对钎探孔进行编号。
(3)按钎探孔位平面布置图放线,在现场洒白灰标识钎探探孔位置,要与平面图布置相一致。
2、打钎顺序按土方开挖顺序进行,按7#、3#、6#、5#、2#、4#、1#楼依次进行,每栋楼土方开挖后的第二天即安排打钎。
四、施工准备2.1材料及主要机具2.1.1砂:一般中砂。
2.1.2主要机具:2.1.2.1机械打钎:轻便触探器2.2.2.2其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拨钢钎用)和钢卷尺等。
2.2作业条件2.2.1基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求。
2.2.2根据设计图纸绘制钎探孔平面布置图。
2.2.3夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。
2.2.4钎杆上预先划好30cm横线。
五、施工工艺土方开挖至设计标高后,即组织地基钎探,钎探采用轻便触探的方法,检查地基持力层是否均匀一致,有无过软过硬之处,并可以测算持力层的承载力,作为参考。
1、工艺流程:放钎点线---就位打钎---记录锤击数----检查孔深---拨钎---灌砂2、放钎点线:按钎探孔位置平面布置图放线;孔位钉上小木桩或洒上白灰点。
3、就位打钎:将触探杆尖对准孔位,再把穿心锤会在钎杆上,扶正钎探,拉起穿心锤,使其自由下落,锤距为50cm,把触探杆垂直打入土层中。
4、记录锤击数:在钎杆上预先划好30cm横线,钎杆每打入土层30cm;记录一次锤击数,每一钎探点必须钎探七步,2.1m深。
5、拨钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原来,将钎拨出。

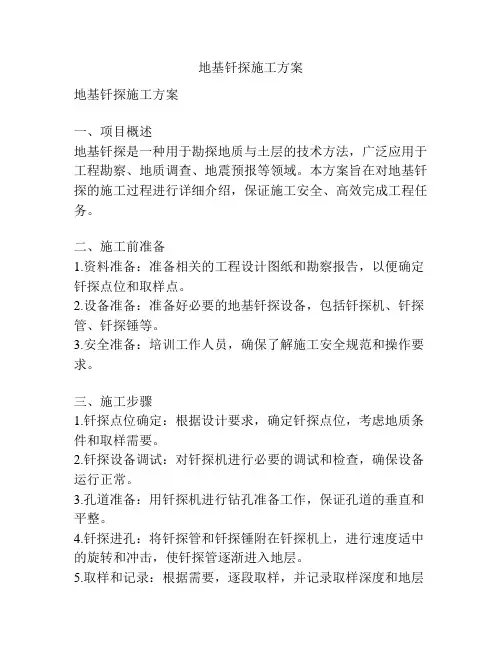

地基钎探施工方案地基钎探施工方案一、项目概述地基钎探是一种用于勘探地质与土层的技术方法,广泛应用于工程勘察、地质调查、地震预报等领域。
本方案旨在对地基钎探的施工过程进行详细介绍,保证施工安全、高效完成工程任务。
二、施工前准备1.资料准备:准备相关的工程设计图纸和勘察报告,以便确定钎探点位和取样点。
2.设备准备:准备好必要的地基钎探设备,包括钎探机、钎探管、钎探锤等。
3.安全准备:培训工作人员,确保了解施工安全规范和操作要求。
三、施工步骤1.钎探点位确定:根据设计要求,确定钎探点位,考虑地质条件和取样需要。
2.钎探设备调试:对钎探机进行必要的调试和检查,确保设备运行正常。
3.孔道准备:用钎探机进行钻孔准备工作,保证孔道的垂直和平整。
4.钎探进孔:将钎探管和钎探锤附在钎探机上,进行速度适中的旋转和冲击,使钎探管逐渐进入地层。
5.取样和记录:根据需要,逐段取样,并记录取样深度和地层情况。
6.上管操作:当需要扩大钎探管径时,进行上管操作,依次卸下上面的钎探管段。
7.钎探结束:到达设计要求的钎探深度后,结束钎探操作,并进行现场清理和整理。
四、安全措施1.工作人员配备安全帽、安全鞋等必要的个人防护用品。
2.钎探机操作人员必须经过培训,具备操作技能和安全意识。
3.施工现场设置警示标志,确保周围人员和车辆不受干扰。
4.对施工现场进行定期检查,及时排除可能存在的安全隐患。
5.对工作环境进行合理规划和布置,保证施工安全和顺利进行。
五、质量控制1.施工过程中及时记录地层情况和取样记录,确保数据的准确性。
2.对取样标本进行分析和测试,验证地质勘察数据的可靠性。
3.定期维护和保养地基钎探设备,确保设备状态良好。
4.在施工过程中,及时发现并处理工程质量问题,确保施工质量符合设计要求。
六、总结地基钎探施工是一项复杂的工程技术,需要合理的施工计划和严格的质量控制。
本方案通过详细介绍地基钎探施工的步骤和安全措施,旨在确保施工的安全性和高效性,为工程勘察和地质调查提供可靠的数据支持。
目录1、编制依据 (2)2、工程概况 (2)2.1工程基本情况 (2)2.2工程概况 (2)3、施工准备 (2)3.1材料及主要机具 (2)⑴、材料要求 (2)⑵、主要机具 (2)3.2作业条件 (2)4、操作工艺 (3)5、质量标准 (4)6、成品保护 (4)7、应注意的问题 (4)8、安全文明施工 (4)附件一:钎探平面布置及钎探点定位图附件二:钎探点编号图地基钎探工程施工方案1、编制依据1.1 建设单位提供的施工图纸1.2 《建筑分项工程施工工艺标准》2、工程概况2.1工程基本情况2.2工程概况拟建综合楼东西长为106.0m,南北宽为53.94m。
永清国瑞生态城启动区综合楼工程基础为独立柱基础,基础底标高为-3.1m,基坑各边预留工作面0.300m。
3、施工准备3.1材料及主要机具⑴、材料要求砂:一般为中砂⑵、主要机具机械打钎(轻便触探器)穿心锤重10Kg、尖锥头、触探器钎杆Φ25的钢钎,长度至少2.1m。
其他有铅丝、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等。
3.2作业条件⑴基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求。
⑵根据设计图纸绘制钎探孔位平面布置图。
⑶要求钎探前,将所有轴线及基础的定位尺寸线放出,放出后再进行钎孔布置放线。
⑷对于独立基础要求在有独立基础的部位钎探,其他无基础部位无需钎探。
⑸钎探孔位平面布置图放线并撒白灰点。
要求最外侧探孔伸出垫层外边线20cm。
⑹注意钎杆上30cm的标识横线。
⑺钎探孔的排列方式采用梅花型排列方式,间距1.5m,孔深1.8m。
⑻夜间施工时,应有足够的照明设施,并要合理地安排钎顺序,防止错打或漏打。
4、操作工艺4.1工艺流程确定打钎顺序(放钎点线)――就位打钎――记录锤击数――整理记录――拔钎盖孔――检查孔深(合格后)――灌砂4.2按钎探孔位置平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点。
4.3就位打钎将触探杆尖对准孔位,再把穿心锤套在钎杆上,使穿心锤自由下落,锤落距50cm,把钎杆垂直打入土层中。
目录一、编制依据 2二、工程概况 2三、施工部署 21、钎探布置 22、施工准备 23、施工工艺 3四、质量标准及注意事项 31、保证项目: 32、基本项目 33、应注意的质量问题 3五、成品保护 4六、附表 4一、编制依据1、基土钎探工艺标准(103-1996)2、《建筑地基基础工程施工质量验收规范》(GB50202-2002)3、“”一期工程相关施工图二、工程概况三、施工部署1、钎探布置(1)、土方开挖至设计标高后,即组织地基钎探,钎探采用轻便触探的方法,检查地基持力土层是否均匀一致,有无过软过硬之处,并可以测算持力层的承载力,作为参考。
(2)、打钎顺序按土方开挖顺序依次进行钎探,每栋楼土方开挖完后的第二天即安排打钎。
(3)、根据规范规定,钎探深度为2.1米(共7步),每0.3米记录一次。
(4)、钎探点的布置根据基槽的宽度来确定,本工程槽宽为2m以上按梅花状布置,间距为1500,具体布置详见后面附图。
2、施工准备(1)、材料及主要机具a、砂:一般中砂。
(2)、主要机具:a、机械打钎:轻便触探器b、其他:麻绳或铅丝、梯子(凳子)、手推车、撬棍(拔钢钎用)和钢卷尺等。
(2)、作业条件:a、基土已挖至基坑(槽)底设计标高,表面应平整,轴线及坑(槽)宽、长均符合设计图纸要求。
b、根据设计图纸绘制钎探孔位平面布置图。
c、夜间施工时,应有足够的照明设施,并要合理地安排钎探顺序,防止错打或漏打。
d、杆上预先划好30cm横线。
3、施工工艺(1)、工艺流程:放钎点线→就位打钎→拔钎→灌砂↓ ↓记录锤击数检查孔深a、按钎探孔位置平面布置图放线;孔位洒上白灰点。
b、就位打钎c、机械打钎:将触探杆尖对准孔位,再把穿心锤会在钎杆上,扶正钎杆,拉起穿心锤,使其自由下落,锤距为50cm,把触探杆垂直打入土层中。
d、记录锤击数。
钎杆每打入土层30cm时,记录一次锤击数。
e、拔钎:用麻绳或铅丝将钎杆绑好,留出活套,套内插入撬棍或铁管,利用杠杆原理,将钎拔出。
地基钎探施工方案1、工程概况xx二期、三期住宅小区1#~32#楼工程施工(第三标段),根据设计要求2#地下车库独立基础施工前需进行地基钎探。
2#地下车库标段划分如下:第二标段地下车库与第三标段地下车库土建工程的划分分界:横向以9#楼西侧地库○11~○12轴之间的沉降后浇带为界;纵向以地库○t~○u轴与○11~○12轴之间的沉降后浇带相交处,往东延伸到○13~○14轴与○t~○u轴交接处向南至○13 ~○14与○m~○n交接处向东至○23~○24轴止。
具体施工划分:○23和○24轴柱一体基础(包括地梁)归二标段施工,○23轴框架柱归二标段施工;○24轴框架柱归三标段施工;地库顶板按结构归各标段施工,屋面分界的后浇带由二标段施工,屋面保温、防水、找坡、保护层由各标段施工。
第三标段为9#(32F×3)、17#(32F×3)、20#(27F×2)、23#(27F×2)、25# (17F×2)、 26# (17F×2)、29# (17F×2)、30# (17F×2)住宅楼,其中29#、30#住宅楼预留。
第三标段与第四标段地下车库土建工程的划分:横向以18#楼西侧地库的○40和○41轴沉降后浇带为界;纵向以地库○t和○u轴与○40和○41之间的沉降后浇带相交处,往东延伸到○42和○43轴的沉降缝处(框架柱)为界。
具体施工划分:○42和○43轴柱一体基础(包括地梁)归三标段施工,○42轴框架柱归三标段施工;○43轴框架柱归四标段施工;地库顶板按结构各标段施工,屋面沉降缝由三标段施工,屋面保温、防水、找坡、保护层由各标段施工。
2#地下车库三标段柱独立基础以及条基共计653个(独立基础及条基的编号如下图所示),2#地下车库柱下独立基础A 段基底标高为-9.000米(-9.200米),B段基底标高为-8.900米(-9.100米),E段基底标高为-9.500米(-9.300米),开挖深度为0.5M左右。

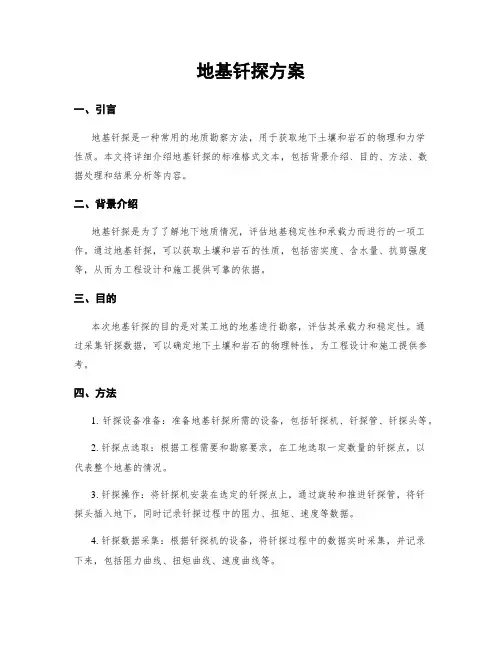

地基钎探方案一、背景介绍地基钎探是一种用于勘察地下地质情况的技术方法,通过钎探设备将钎杆插入地下,获取地下土壤和岩石的物理性质和结构信息。
该方案旨在提供一种标准的地基钎探操作流程,确保勘察工作的准确性和可靠性。
二、方案目的1. 确定地下地质情况,包括土壤类型、岩石层位和地下水位等;2. 评估地基承载能力和地下水的渗透能力,为工程设计提供依据;3. 检测地下隐患,如地下洞穴、管道等;4. 为地质灾害预警提供数据支持。
三、方案内容1. 前期准备(1)确定钎探点位:根据工程要求和地质条件,选择合适的钎探点位,并进行勘察和标记。
(2)采集相关资料:收集与钎探工作相关的地质调查报告、地质图纸等资料,为钎探工作提供参考。
2. 钎探设备及操作(1)钎探设备:使用符合国家标准的地基钎探设备,包括钎杆、钻头、取样器等。
(2)钎探操作流程:a. 安装钎杆:将钎杆逐节插入地下,直至达到设计深度。
b. 钻探过程:使用钻头进行钻探,记录钎杆的下沉阻力和取样情况。
c. 取样操作:根据需要,进行土样、岩样和水样的取样工作。
d. 后期处理:将取样器中的样品进行标识、封存,并记录取样位置和深度等信息。
3. 数据处理与分析(1)样品检测:将取样的土壤、岩石和水样送往实验室进行相应的物理性质和化学成分的检测。
(2)数据分析:根据实验室测试结果,分析地下地质情况,包括土壤类型、岩石层位、地下水位等。
(3)报告撰写:根据数据分析结果,编写地基钎探报告,包括地质剖面图、地下水位分布图等。
四、安全措施1. 操作人员应具备相关的地质勘察和钎探设备操作培训证书。
2. 在操作过程中,应佩戴个人防护装备,如安全帽、安全鞋等。
3. 检查和维护钎探设备,确保其正常运行。
4. 遵守现场安全规定,确保周围人员和设备的安全。
五、质量控制1. 严格按照操作流程进行钎探工作,确保操作的准确性和可靠性。
2. 对取样器和样品进行正确的标识和封存,防止样品污染和交叉污染。
地基钎探方案一、引言地基钎探是一种常用的地质勘探方法,用于确定地下地质条件,为工程设计和施工提供可靠的数据支持。
本文将介绍地基钎探的基本原理、设备和操作流程,以及数据分析和报告编写的要求。
二、地基钎探的基本原理地基钎探是通过钻孔设备将钎杆推入地下,获取地下土层的物理性质和结构特征。
常用的地基钎探方法包括静力触探、动力触探和电阻率测量等。
1. 静力触探静力触探是利用钎杆在推进过程中受到的阻力变化来判断地下土层的物理性质。
通过测量钎杆推进的阻力曲线,可以确定土层的密实度、强度和含水量等参数。
2. 动力触探动力触探是利用钎杆在推进过程中受到的冲击力来判断地下土层的物理性质。
通过测量钎杆推进的冲击力曲线,可以确定土层的强度、压缩性和承载力等参数。
3. 电阻率测量电阻率测量是利用电流在地下土层中传播的速度和路径来判断土层的电导率和含水量等参数。
通过测量钎杆周围的电阻率变化,可以确定土层的导电性和水分分布情况。
三、地基钎探的设备和操作流程地基钎探设备主要包括钻机、钻杆、钎头和数据采集系统等。
操作流程一般包括选址、钻孔、钎杆推进和数据采集等步骤。
1. 选址根据工程需求和地质条件,选择合适的钻孔位置。
考虑到地下障碍物和地下水位等因素,确保钻孔的准确性和可靠性。
2. 钻孔使用钻机进行钻孔作业。
根据地质勘探设计要求,选择合适的钻头和钻杆进行钻孔作业。
注意控制钻孔的直径和深度,确保钻孔的质量和完整性。
3. 钎杆推进在钻孔完成后,使用钎杆进行推进作业。
根据地质勘探设计要求,选择合适的推进方式和推进速度。
同时,注意记录钎杆推进的阻力和冲击力等数据。
4. 数据采集在钎杆推进过程中,使用数据采集系统实时记录和存储相关数据。
包括钎杆推进的阻力、冲击力、电阻率等参数。
确保数据的准确性和完整性。
四、地基钎探数据分析和报告编写要求地基钎探数据的分析和报告编写是地基钎探工作的重要环节,为工程设计和施工提供可靠的依据。
数据分析要求结合地质勘探设计要求和相关规范,进行综合分析和判断。
地基钎探专项施工方案一、项目背景地基钎探是土木工程重要的勘探方法之一,通过该方法可以获取地下土层的物理和力学特性,为后续工程设计和施工提供重要参考。
在进行地基钎探作业时,需要制定专项施工方案,以确保施工的顺利进行和数据的准确获取。
二、施工准备1. 设备准备•要选择符合需求的钎头和管体,确保施工过程中的效率和精度。
•检查钎探设备的完好性,确保设备正常运转。
### 2. 人员准备•确保操作人员具备专业的钎探施工经验和技能。
•全员参与安全培训,确保施工过程中的安全。
三、施工流程1. 地面准备•在施工点进行地面平整和清理,确保施工的顺利进行。
### 2. 钎探施工•钎探设备按照预定的坐标和深度开始下钻。
•确保操作人员根据实时数据进行调整,以确保钎探的准确性和有效性。
### 3. 取样和记录•在钎探的过程中随时取样并记录数据。
•对数据进行分析和整理,形成准确的地层特性描述。
四、施工质量控制1. 数据验证•对取得的地层数据进行验证,确保数据的准确性和可靠性。
### 2.施工过程监控•建立施工过程监控机制,确保施工的顺利进行。
### 3. 完工验收•完成钎探作业后,进行专业验收,确保施工符合相关标准和要求。
五、安全保障1. 安全措施•严格执行安全操作规程,确保操作人员的安全。
### 2. 应急预案•制定完善的应急预案,以应对可能发生的意外情况。
六、总结与展望地基钎探专项施工方案在土木工程中具有重要的意义,通过科学的施工流程和严格的质量控制,能够提高地基勘探的准确性和可靠性。
未来,我们将继续优化施工方案,提高施工效率和数据质量,为土木工程的发展贡献力量。
以上是针对地基钎探专项施工方案的说明,希望对相关人员提供帮助和指导。
基底钎探施工方案基础钻探是建筑施工中的重要工艺之一,它用于获取地下土壤和岩石的物理和力学性质数据,为工程设计提供基础参数。
本文将介绍基础钻探的施工方案。
一、工程准备阶段1.准备工艺设备:基础钻探设备主要包括旋挖钻机、岩心钻机、土质取样机等,需要确保设备的完好性和性能稳定。
2.钻探位置确定:根据工程设计和勘察报告,确定基准点和钻孔位置,并进行标记。
3.勘察分析:对勘察资料进行分析,包括钻孔资料、地质资料等,确定钻进方案和工艺参数。
二、安全措施1.严格遵守相关安全规章制度,佩戴安全防护用品。
2.对施工现场进行清理,确保周围没有杂物和障碍物。
3.钻孔周围设置保护栏杆,避免人员误入。
4.钻探设备操作人员必须经过培训合格,熟悉设备性能和操作方法。
三、施工过程1.定位钻孔:根据设计要求,利用全站仪等测量工具定位钻孔位置,并进行标记。
2.钻孔准备:清理钻孔口,去除杂物和碎石,确保孔口平整。
3.钻孔施工:a.钻孔方式:根据地质情况和设计要求,选择合适的钻孔方式,包括旋挖钻孔、岩心钻孔等。
b.钻孔深度:根据设计要求,控制钻孔深度,使用测量仪器监测钻孔深度。
c.钻孔取样:根据设计要求,进行土样和岩芯取样,并进行编号标记。
d.钻孔数据记录:记录钻孔深度、取样情况等相关数据,并及时上报。
4.钻孔结束处理:a.钻孔废渣处理:对钻孔废渣进行合理处理,避免对周围环境造成污染。
b.钻孔填充:根据设计要求,对钻孔进行填充,保持孔口的平整性。
c.检查验收:对钻孔施工进行检查和验收,确保各项工艺符合设计要求。
四、质量控制1.执行工艺标准:按照相关工艺标准进行施工,严格按照施工工艺要求进行操作。
2.检查验收:根据施工规范和验收标准,对工程施工质量进行检查和验收。
3.施工记录:详细记录施工过程的数据和操作,确保施工过程的可追溯性。
4.不合格处理:对发现的施工不合格情况及时采取纠正措施,确保施工质量。
五、施工总结与评估1.施工总结:对施工过程进行总结,包括工艺、操作、安全等方面的总结,并提出改进意见。
地基钎探施工技术方案1.施工条件待人工将槽底预留土清理完毕后,插入钎探施工。
其施工方向与人工清土施工方向相同。
2.施工准备1)材料要求:砂:一般为中砂;砖:页岩砖(盖孔用)2)主要机具:(1)机械钎探:钎探机。
钢钎由直径Ф25mm钢筋制成,钎头为60°锥形状,钎长2.1m(总长2.4m),穿心锤(重10㎏)。
(2)其它:木凳、手推车、脚手板、起钎器和钢卷尺等。
(3)根据设计图纸绘制钎探点平面布置图,确定钎探点位置及顺序编号。
按照钎探图及有关规定进行钎探并记录。
钎探点的布置方式为梅花型,间距1.5m,深度2.1m。
(4)按钎探点平面布置图放线并撒灰点。
3.操作工艺1)工艺流程:放钎点线→就位钎探(记录锤击数)→拔钎(检查孔深)→灌砂、盖砖2)施工方法和技术要求:(1)按钎探孔位置、平面布置图放线,孔位洒上白灰点,并用页岩砖覆盖,砖上标明点号。
(2)钎探机就位钎探:将钎杆尖对准孔位,再把穿心锤套在杆上扶正钎杆,拉起穿心锤,使其自然下落,锤落距为50㎝,把钎杆垂直打入土层中。
(3)记录锤击数:钎每打入土层30cm,记录一次锤击数,钎探深度2.1m,执行并做地基钎探记录。
(4)拔钎:用起钎器将打入土层的钎杆拔出,拔出后用砖盖孔。
将钎杆移到下一个孔位,以便继续钎探。
(5)灌砂:打完的钎孔,经质检人员和有关部门检查孔深与记录无误后,进行灌砂,用钢筋捣实。
(6)整理记录:按钎孔顺序号,将锤击数填入统一表格内,字迹清除。
经过专业技术负责人、专业工长、钎探人员签字后归档。
4.质量要求1)钎探深度必须符合要求,锤击次数记录准确,不得作假。
2)钎位基本准确,钎孔不得遗漏,钎孔灌砂密实。
3)保证钎探机立杆垂直。
5.其它措施:1)成品保护:钎探完成后,应做好标记,保护好钎孔。
未经专业人员及质检员、工长等相关人员复验,不得堵塞或灌砂。
2)应注意的质量问题:(1)遇钢钎打不下去时,应和有关人员或技术人员适当移位钎探,不得不打或任意填写锤击数。
基础钎探施工方案一、前言基础钎探是一项用于沉降预测和土壤勘探的关键综合技术,对于建筑工程的稳定性和安全性具有重要意义。
本文将就基础钎探的施工方案进行探讨,介绍其施工前的准备工作、施工流程以及可能遇到的问题及解决方案。
二、施工前准备2.1 地质勘察在进行基础钎探前,必须进行详细的地质勘察,了解地下情况,包括土层性质、地下水情况等,以便确定探测深度和钎探方案。
2.2 设备检查检查基础钎探设备的完好性,确保设备运行正常,包括钎探钻机、钎具等设备的检查和维护工作。
2.3 人员培训对施工人员进行必要的培训,确保他们能够熟练操作基础钎探设备并熟悉施工流程,保障施工的顺利进行。
三、施工流程3.1 孔位布置根据地质勘察结果和工程要求,在地面上标志出钎探孔位,合理布置孔位,避免与其他结构物发生冲突。
3.2 钻孔利用基础钎探设备进行钻孔作业,控制钻孔的深度和方向,确保钎探孔的准确位置和钎探深度。
3.3 钎探取样在钻孔完成后,利用合适的钎具进行钎探取样,对土层进行采样分析,了解土壤性质和地下水情况。
3.4 数据记录对每个钎探孔的钻孔和取样过程进行记录,包括钻孔深度、土层性质、取样情况等,形成详细的资料。
四、问题与解决4.1 钻孔偏斜如果钻孔出现偏斜,可能会导致实验数据不准确,可采取加强钻机操作技术或更换适合的钻具等方式来解决。
4.2 土层崩塌在钻孔过程中,如果遇到土层崩塌现象,应及时停止施工,采取加强支护或注浆固结等方法来解决。
五、总结基础钎探作为一项重要的土壤勘探技术,在建筑工程领域应用广泛。
通过本文的介绍,希望能够使读者对基础钎探的施工方案有更深入的了解,以提高施工质量和效率,确保工程的安全性和稳定性。
目录
1、编制依据 (2)
2、工程概况 (2)
工程基本情况 (2)
工程概况 (2)
3、施工准备 (2)
材料及主要机具 (2)
⑴、材料要求 (2)
⑵、主要机具 (2)
作业条件 (3)
4、操作工艺 (3)
5、质量标准 (4)
6、成品保护 (4)
7、应注意的问题 (4)
8、安全文明施工 (4)
附件一:钎探平面布置及钎探点定位图
附件二:钎探点编号图
地基钎探工程施工方案
1、编制依据
建设单位提供的施工图纸
《建筑分项工程施工工艺标准》
2、工程概况
工程基本情况
工程概况
拟建综合楼东西长为,南北宽为。
永清国瑞生态城启动区综合楼工程基础为独立柱基础,基础底标高为,基坑各边预留工作面。
3、施工准备
材料及主要机具
⑴、材料要求
砂:一般为中砂
⑵、主要机具
机械打钎(轻便触探器)
穿心锤重10Kg、尖锥头、触探器钎杆Φ25的钢钎,长度至少。
其他有铅丝、手推车、夹具、撬棍(拔钢钎用)、钢卷尺等。
作业条件
⑴基土已挖至设计基坑底标高,表面应平整,轴线及坑宽符合设计图纸要求。
⑵根据设计图纸绘制钎探孔位平面布置图。
⑶要求钎探前,将所有轴线及基础的定位尺寸线放出,放出后再进行钎孔布置放线。
⑷对于独立基础要求在有独立基础的部位钎探,其他无基础部位无需钎探。
⑸钎探孔位平面布置图放线并撒白灰点。
要求最外侧探孔伸出垫层外边线20cm。
⑹注意钎杆上30cm的标识横线。
⑺钎探孔的排列方式采用梅花型排列方式,间距,孔深。
⑻夜间施工时,应有足够的照明设施,并要合理地安排钎顺序,防止错打或漏打。
4、操作工艺
工艺流程
确定打钎顺序(放钎点线)――就位打钎――记录锤击数――整理记录――拔钎盖孔――检查孔深(合格后)――灌砂
按钎探孔位置平面布置图分区放线,用白灰放出分区控制线,孔位要撒上白灰点。
就位打钎
将触探杆尖对准孔位,再把穿心锤套在钎杆上,使穿心锤自由下落,锤落距50cm,把钎杆垂直打入土层中。
记录锤击数
钎杆每打入土层30cm,在《地基钎探记录》记录一次锤击数。
钎探深为。
拔钎
机械将钎杆拔出,注意拔钎时防止钎杆变形。
拔出后用砖盖孔,并用粉笔在砖上注明编号,以备验槽时使用。
移位
将触探杆搬到下一个孔位,以便继续打钎。
灌砂
打完得钎孔,首先经过质检人员和工长检查孔深与记录无误后,然后经过验槽合格后,方可进行灌砂。
灌砂时每填入30cm左右,须用钢筋捣实一次。
整理记录
按孔顺序编号,将锤击数填入统一表格内,字迹清楚,经过监理单位、单位工程技术负责人、质检员、资料员签字后归档。
归档钎探记录表必须使用黑色签字笔填写,字迹要工整,不可有改动迹象。
5、质量标准
保证项目
钎探深度必须符合规定要求,锤击数记录准确,不得作假钎。
基本项目
⑴钎位要准确,钎孔不得遗漏
⑵钎孔灌砂应密实。
6、成品保护
钎探完毕后,应做好标记,保护好钎孔,未经质量检查、有关工长复验及验槽合格,不得堵塞或灌砂。
7、应注意的问题
⑴基土必须在干燥的情况下进行。
受雨后不得钎探。
⑵如打钎进行不下去时,应请示有关工长,适当移位打钎,不得不打钎而任意填写锤击数。
⑶记录和平面布置图的整理:在记录表上有色铅笔或符号将不同的锤击数孔位分别开来。
⑷在钎孔平面布置图上,注明过硬或过软孔号的位置,以便设计勘查人员进行分析处理。
8、安全文明施工
安全施工
⑴所有现场施工人员必须佩带安全帽。
⑵操作人员要专心施工,扶锤人员与扶钎杆人员要密切配合,精力集中,以防出现以外事故。
文明施工
现场施工人员严禁在施工过程中抽烟、嬉闹。
