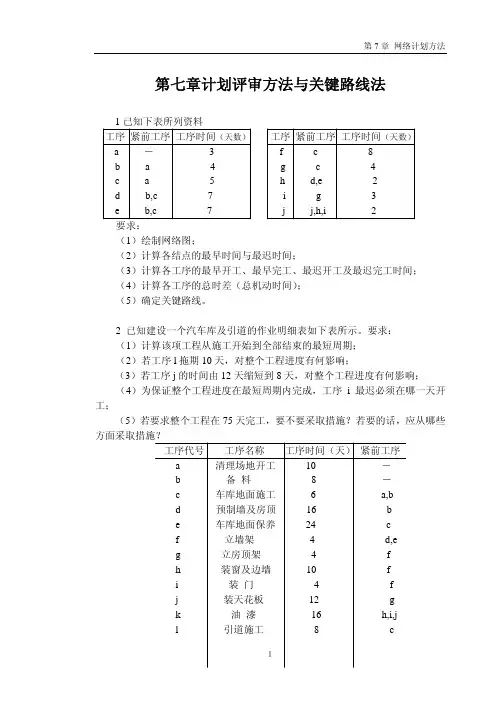

第七章计划评审方法与关键路线法1已知下表所列资料工序紧前工序工序时间(天数)工序紧前工序工序时间(天数)a - 3 f c 8b a 4 gc 4c a 5 h d,e 2d b,c 7 i g 3e b,c 7 j j,h,i 2要求:(1)绘制网络图;(2)计算各结点的最早时间与最迟时间;(3)计算各工序的最早开工、最早完工、最迟开工及最迟完工时间;(4)计算各工序的总时差(总机动时间);(5)确定关键路线。
2 已知建设一个汽车库及引道的作业明细表如下表所示。
要求:(1)计算该项工程从施工开始到全部结束的最短周期;(2)若工序l拖期10天,对整个工程进度有何影响;(3)若工序j的时间由12天缩短到8天,对整个工程进度有何影响;(4)为保证整个工程进度在最短周期内完成,工序i最迟必须在哪一天开工;(5)若要求整个工程在75天完工,要不要采取措施?若要的话,应从哪些方面采取措施?工序代号工序名称工序时间(天)紧前工序a 清理场地开工10 -b 备料8 -c 车库地面施工 6 a,bd 预制墙及房顶16 be 车库地面保养24 cf 立墙架 4 d,eg 立房顶架 4 fh 装窗及边墙10 fi 装门 4 fj 装天花板12 gk 油漆16 h,i,jl 引道施工8 cm 引道保养24 ln 交工验收 4 k,m 3 已知下表所列资料:工序代号正常时间最短时间紧前工序正常完成的直接费用(百元)费用斜率(百元/天)A 4 3 — 20 5B 8 6 — 30 4C 6 4 B 15 3D 3 2 A 5 2E 5 3 A 18 4F 7 5 A 40 7G 4 3 B、D 10 3H 3 2E、F、G15 6合计 153工程的间接费用5(百元/天)求出该项工程总费用最低的最优工期(最低成本日程)。
4 已知某工程的网络图如下图所示,设该项工程开工时间为零,合同规定该项工程的完工时间为25天。
要求:(1)确定各工序的平均工序时间和均方差;(2)画出网络图并按平均工序时间照常网络图中的关键路线;(3)求该项工程按合同规定的日期完工的概率。
网络计划技术网络计划技术是指利用计算机网络和相关技术进行规划、设计、管理和实施网络系统的一种技术。
随着信息技术的不断发展,网络计划技术在各个领域的应用越来越广泛,成为企业和组织管理网络系统的重要工具。
本文将对网络计划技术进行介绍和分析,以便读者更好地了解和掌握这一技术。
首先,网络计划技术包括网络规划、设计和管理三个方面。
网络规划是指根据组织的需求和资源情况,制定网络系统的整体规划和布局,确定网络拓扑结构、设备配置和连接方式等。
网络设计则是在网络规划的基础上,进行具体的网络系统设计和方案制定,包括网络设备的选型、布线、安全策略等。
而网络管理则是指对网络系统进行监控、维护、优化和故障处理,确保网络系统的稳定运行和高效管理。
其次,网络计划技术的核心是网络规划和设计。
在网络规划阶段,需要充分了解组织的业务需求和发展方向,结合现有的网络资源和技术条件,进行网络系统的整体规划和布局。
在网络设计阶段,需要根据网络规划的要求,进行具体的网络系统设计和方案制定,包括网络设备的选型、布线、安全策略等。
网络规划和设计的质量直接影响到网络系统的性能和稳定性,因此在实际应用中需要认真对待,进行充分的规划和设计工作。
另外,网络计划技术还涉及到网络管理和优化。
网络管理是指对网络系统进行监控、维护、优化和故障处理,确保网络系统的稳定运行和高效管理。
网络优化则是指对网络系统进行性能优化和资源调配,提高网络系统的性能和效率。
网络管理和优化是网络计划技术的重要组成部分,对于确保网络系统的稳定运行和高效管理具有重要意义。
最后,随着信息技术的不断发展,网络计划技术也在不断演进和完善。
新一代的网络技术如云计算、大数据、物联网等的发展,为网络计划技术的应用提供了新的机遇和挑战。
网络计划技术需要不断更新和改进,以适应新的网络环境和需求。
同时,网络计划技术的应用也需要结合实际情况,充分发挥其作用,为组织的发展和管理提供有力支持。
综上所述,网络计划技术是一种利用计算机网络和相关技术进行规划、设计、管理和实施网络系统的技术。
