钢筋原材料进场验收台账
- 格式:doc
- 大小:220.50 KB
- 文档页数:2

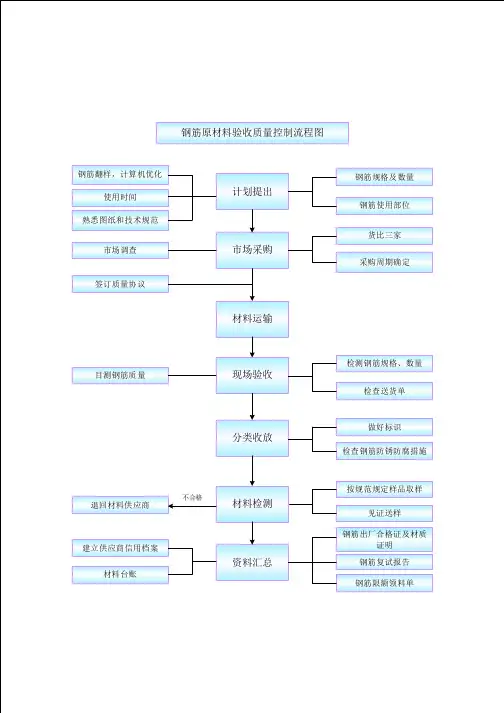

原材料进场验收检验流程一、工作流程:根据进场物资名称、型号和数量,登记《进场/入库物资验收登记簿》→同试验和监理一起对进场原材进行验收→将到场的物资材质单、合格证等资料原件交试验室(物机部留存复印件)并填写《物资送检台账》,对原材料取样、送检(监理见证)→取回复试报告,更新检验台账信息(复检不合格时,组织退场并留存影像资料,登记《不合格品退场记录》)→资料的整理、归档。
二、钢筋送检:1.需要核对信息:钢筋厂家是否在规定使用名录内,进场钢筋规格、数量与材质单是否相一致(钢筋铭牌、材质单、送货单相互对照检查)。
2.钢筋最大代表批量:60 t一个批次,每组取10根55㎝长钢筋。
3.检测项目:直径,每延米重量,屈服强度,抗拉强度,伸长率,冷弯试验。
4.形成的资料:钢筋进场验收记录、原材料进场清单(供应商出库单)、材质单、铭牌复印件+ 钢筋复试报告(全套)。
三、水泥送检:1.需要核对信息:水泥合格证和出厂检验报告是否相一致;使用部位及进场数量,施工现场按施工部位最大设计水泥用量。
2.水泥最大代表批量:袋装水泥为200吨,散装水泥为500吨。
3.检验项目:比表面积,强度,凝结时间,安定性,烧失量。
4.形成的资料:进场台账,送检台账,原材料进场清单、合格证、出厂检验报告(3天),复试报告,出厂检验报告(28天)<水泥厂家补送>。
四、粉煤灰送检1.需要核对信息:粉煤灰合格证和出厂检验报告是否相一致;2.粉煤灰最大代表批量:200吨一个批次。
3.检验项目:细度,需水量比,烧失量,游离氧化钙。
4.形成的资料:进场台账,送检台账,原材料进场清单、合格证、复试报告。
五、矿粉送检1.需要核对信息:矿粉合格证和出厂检验报告是否相一致;2.矿粉最大代表批量:200吨一个批次。
3.检验项目:密度,比表面积,流动度比,烧失量。
4.形成的资料:进场台账,送检台账,原材料进场清单、合格证、复试报告。
六、减水剂送检1.需要核对信息:减水剂合格证和出厂检验报告是否相一致;2.减水剂最大代表批量:50吨一个批次。

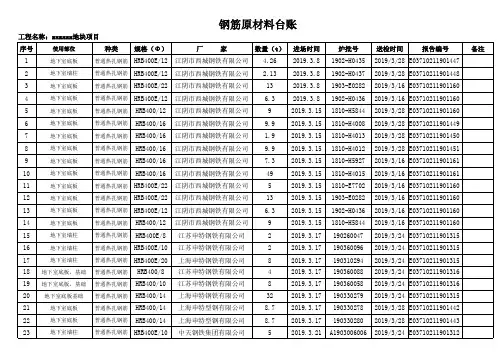

原材料进场送检台账(市政部分)工程名称:xxx工程施工单位:xxx有限公司编号:监01共2页注:本页小计钢筋原材6组,砂1组,石1组,水泥1组第 1 页第二工段原材料进场送检台账(市政部分)工程名称:xxx工程施工单位:xxx有限公司编号:监02本页小计:C25抗压砼7组第 2 页第二工区原材料进场送检台账工程名称:xxx工程施工单位:xxx有限公司编号:本页小计:水泥1组,碎石1组,砂1组,钢筋2组,PE钢材2组第 3 页第二工区原材料进场送检台账(市政部分)工程名称:xxxxx整治工程施工单位:xxxxxx有限公司编号:监02本页小计:钢筋11组第 4 页第二工区原材料进场送检台账(市政部分)工程名称:xxx工程施工单位:xxx 编号:监02本页小计:钢筋5组,砂浆1组,C15、C20、C30、C25抗压砼1组第5页第二工区原材料进场送检台账(市政部分)工程名称:xxx工程施工单位:xxx有限公司编号:监02本页小计:C25抗压砼7组第 6 页第二工区原材料进场送检台账(市政部分)工程名称:xxx工程施工单位:xxx有限公司编号:监02本页小计:C25抗压砼7组,C3012组第7 页第二工区原材料进场送检台账(市政部分)工程名称:xxx工程施工单位:xxx有限公司编号:监02本页小计:C30抗压砼22组第8页第二工区原材料进场送检台账(市政部分)工程名称:xxx工程施工单位:xxx有限公司编号:监02本页小计:C30抗压砼22组第9 页第二工区原材料进场送检台账(市政部分)工程名称:xxx工程施工单位:xxx有限公司编号:监02本页小计:C30抗压砼14组第10页第二工区。

钢筋原材料见证取样台帐
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局
钢筋原材料见证取样台帐
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局
钢筋原材料见证取样台帐
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局
钢筋原材料见证取样台帐
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局
钢筋原材料见证取样台帐
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局
钢筋原材料见证取样台帐
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局
钢筋 工程材料汇总表
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局
钢筋原材料见证取样台帐
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局
钢筋原材料见证取样台帐
工程名称:阜阳市人民医院城南新区工程 施工单位:中国建筑第五工程局。
