二次结构工程及砌体工程技术交底一、导墙工程1、设置部位:卫生间、设备平台、厨房、外墙等部位设置导墙。
2、导墙混凝土强度:C20现浇素混凝土。
3、导墙高度:高度不小于200mm(具体按砌块排版决定);4、导墙支模要求:4。
1。

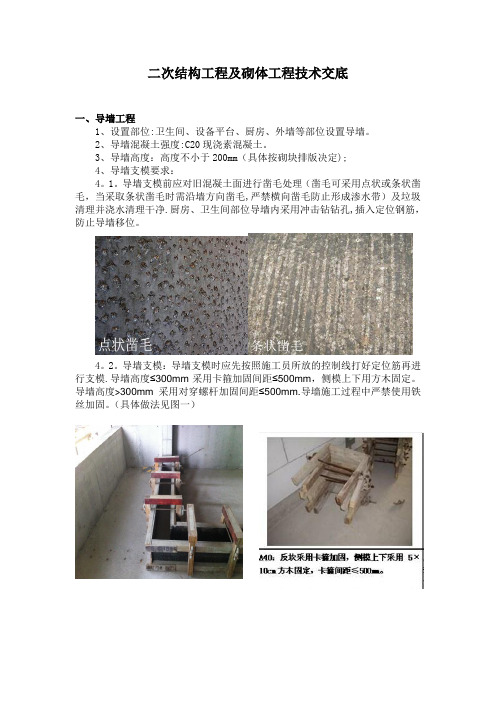

导墙支模前应对旧混凝土面进行凿毛处理(凿毛可采用点状或条状凿毛,当采取条状凿毛时需沿墙方向凿毛,严禁横向凿毛防止形成渗水带)及垃圾清理并浇水清理干净.厨房、卫生间部位导墙内采用冲击钻钻孔,插入定位钢筋,防止导墙移位。
4。
2。
导墙支模:导墙支模时应先按照施工员所放的控制线打好定位筋再进行支模.导墙高度≤300mm采用卡箍加固间距≤500mm,侧模上下用方木固定。
导墙高度>300mm采用对穿螺杆加固间距≤500mm.导墙施工过程中严禁使用铁丝加固。
(具体做法见图一)图一5、导墙混凝土浇筑要求:5。
1.导墙支模完成后必须对导墙两侧模板进行塞缝处理.5.2。
导墙混凝土浇筑前必须先进行扫浆方可浇砼,浇砼时必须采用小型振动棒进行振捣密实。
浇捣完成后进行二次收面使导墙表面平整并控制好导墙高度,满足砌块皮数。
表面收光效果图二、构造柱、过梁、窗台工程一)构造柱1)构造柱设置部位:1。
墙体长度大于5m或超过层高2倍时的中间或门窗洞口边.2。
填充墙自由端的端部(端部无框架柱约束)3。
门窗洞口宽度大于2m时洞口两边。
4.屋顶女儿墙高度〉0.6m时每隔4m位置或每开间处洞口两边(间隔取小值)。
5。
两种不同墙体材料交接处。
6.电梯井道、设备井道四角无框架柱及剪力墙时。
7.门、窗、配电箱、消火栓等洞口边形成独立砖柱宽度小于等于240mm、混凝土柱或剪力墙边垛小于240mm、窗间墙小于360mm时,砖柱改用钢筋混凝土构造柱。
2)构造柱配筋:(详见下图)1.构造柱植筋要求:构造柱锚入楼层上下混凝土梁或板中的钢筋直径和根数与构造柱纵筋规格和数量一致。
2.钢筋工绑扎构造柱钢筋时严格按规范执行。
并控制好钢筋保护层,防止砼浇筑后露筋。
二次结构柱和砌体工序
二次结构柱和砌体工序是建筑施工过程中的重要环节,其施工方法和注意事项如下:
- 反坎:所有可能因积水产生渗漏的墙体底部必须设置C20砼反坎,反坎宽度同墙体厚度,高度≥100mm,且高出周边可能积水的地面完成面标高。
- 过梁:洞口宽度小于600mm大于300mm时,可采用30mm 厚M10水泥砂浆内设2Φ8的钢筋过梁。
洞口宽度大于600mm时,应设置钢筋混凝土过梁,过梁的截面尺寸、配筋、支座长度应根据洞口宽度按设计要求采用。
- 构造柱:构造柱的截面尺寸不应小于(墙厚×200mm),混凝土强度等级不应低于C20。
模板的对拉螺栓或步步紧禁止穿砌体。
柱顶应预留牛腿斜口,待混凝土强度达到100%后,将牛腿处混凝土剔除。
墙长度超过5m应加设构造柱,有特殊要求或宽度超过2.4m的洞口两侧以及墙长大于墙高且端部无柱时应设构造柱于墙端。
- 其他:窗台压顶、门窗固定块、拉结钢筋、顶砖三角砼块、空调预留洞口、腰梁等的设置应符合规范要求。
风井、管井砌筑时,砌
筑内侧必须边砌边抹灰,严格控制抹灰质量。
卫生间墙体建议全部采用实心砖。
在进行二次结构柱和砌体工序施工时,应严格按照规范和设计要求进行,确保工程质量。
二次结构施工算量要点:砌体、过梁、构造柱...
1、砌体:砌块、砂浆等材料的选用,首层墙体墙下无梁时的墙下元宝基础,墙体底砌(一般为1-3皮砖砌体),门窗洞口处预埋砼射钉块,墙体顶部防腐木塞、细石砼填缝等
2、过梁:门窗洞口上部过梁根据设计要求选用现浇或预制
3、构造柱:填充墙长度超过5米或层高的2倍时,墙体转角处,纵横墙交接处,直墙端头,电梯井道四角等部位设置构造柱,构造柱上下端楼层出500mm处箍筋加密
4、腰梁:当墙厚大于等于180mm且净高超过4m、或墙厚小于180mm且净高超过3m时,应在墙体半高处或门窗顶标高处设通长圈梁一道,其中内墙在门窗顶设一道兼做过梁,外墙在窗台(压顶)和窗顶处(兼做过梁)各设一道,当外墙窗顶靠近楼层梁时(距离小于1500mm)只在窗台处设一道
5、止水梁(台):在厨卫间等涉水楼面的四周应设素砼防水导墙
6、素砼门垛:当门窗洞口墙体长度小于等于200mm时,填充墙可用素砼补齐
7、洞口两侧钢筋砼抱框:当洞口宽度大于2100mm时,洞口两侧应加设构造柱,当洞口宽度小于等于2100mm时,洞口两侧应设钢筋砼抱框
8、拉结筋:布置要求,通长或不通长
9、预埋件:拉结筋预埋件,构造柱预埋件等
10、防裂钢丝网:不同材质交接处搭接布置,砌体墙面处满挂等
11、顶层楼梯间的超高;
12、楼梯底部抹灰、涂料、扶手等装修;
13、屋面检修孔;
14、门,窗装饰线条;
15、雨棚顶面抹灰;。
关于砌体及二次结构施工强制性条文规定第一条:所有砌体的垂直度及平整度偏差按标准检测要求<5mm及8mm。
当每层墙体砌筑完成,在二次结构支模前其砌体的垂直度及平整度合格率必须达到100%,否则必须返工修复至合格率100%,由此造成的材料及人工损失均由作业班组负责。
当二次结构完成,砌体垂直度及平整度的不合格点每户必须≦2个点,如超过2个点必须修复,修复责任如支模问题产生偏位由木工负责,如混凝土浇灌产生偏位由泥工班组负责。
第二条:砌体上部斜砖完成后24小时以上才能进行二次结构构造柱及门窗框支模。
二次结构支模前必须对完成的砖砌体进行全部实测合格后交木工班组作业。
未砌筑斜砖不得支模违反本条规定,每单元每层处罚500元。
第三条:马牙槎留置(按深化设计要求)1、马牙槎留置必须先收后进,构造柱两侧砌体牙口留置位置必须一致对称。
同规格砖砌筑的马牙槎留口高度必须一致。
拉结筋应放置在马牙槎先退后进的后进砖上部(包括施工洞口)违反本条规定之一每处处罚50元。
2、马牙槎口宽度标准60mm,当遇转角墙及丁字墙考虑支模螺杆穿孔位置牙口宽度为70mm,砌筑时牙口宽度不得偏差±10mm,违反本条规定,每处处罚30元。
3、马牙槎牙口上下要确保垂直,其上下垂直度偏差不得>15mm,违反本条规定,每处处罚30元。
4、马牙槎牙口阴角不得残留砂浆,砌筑时必须及时清理干净,违反本条规定,每处处罚20元。
第四条:加气砼砌块断砖不得上墙,如有发现必须及时更换(包括已砌筑好的墙面)这是碧桂园的红线,违反本条规定,发现每块断砖处罚500元。
第五条:加气砼砌块镶砖其镶砖长度必须>200mm,违反本条规定,每处处罚50元。
第六条:砌筑砂浆灰缝1、卫生间、厨房间实心砖灰缝标准为580mm,砌筑时不得>600mm,违反本条规定,每处处罚50元,要求头缝<水平灰缝。
2、加气砼砌块水平灰缝必须<15mm,违反本条规定,每处处罚50元,要求头缝<水平灰缝。
二次结构施工算量要点(砌体、过梁、构造柱、腰梁、止水梁)
1、砌体:砌块、砂浆等材料的选用,首层墙体墙下无梁时的墙下元宝基础,墙体底砌(一般为1-3皮砖砌体),门窗洞口处预埋砼射钉块,墙体顶部防腐木塞、细石砼填缝等
2、过梁:门窗洞口上部过梁根据设计要求选用现浇或预制
3、构造柱:填充墙长度超过5米或层高的2倍时,墙体转角处,纵横墙交接处,直墙端头,电梯井道四角等部位设置构造柱,构造柱上下端楼层出500mm处箍筋加密
4、腰梁:当墙厚大于等于180mm且净高超过4m、或墙厚小于180mm且净高超过3m时,应在墙体半高处或门窗顶标高处设通长圈梁一道,其中内墙在门窗顶设一道兼做过梁,外墙在窗台(压顶)和窗顶处(兼做过梁)各设一道,当外墙窗顶靠近楼层梁时(距离小于1500mm)只在窗台处设一道
5、止水梁(台):在厨卫间等涉水楼面的四周应设素砼防水导墙
6、素砼门垛:当门窗洞口墙体长度小于等于200mm时,填充墙可用素砼补齐
7、洞口两侧钢筋砼抱框:当洞口宽度大于2100mm时,洞口两侧应加设构造柱,当洞口宽度小于等于2100mm时,洞口两侧应设钢筋砼抱框
8、拉结筋:布置要求,通长或不通长
9、预埋件:拉结筋预埋件,构造柱预埋件等
10、防裂钢丝网:不同材质交接处搭接布置,砌体墙面处满挂等
11、顶层楼梯间的超高;
12、楼梯底部抹灰、涂料、扶手等装修;
13、屋面检修孔;
14、门,窗装饰线条;
15、雨棚顶面抹灰;。
1、砌体:砌块、砂浆等材料的选用,首层墙体墙下无梁时的墙下元宝基础,墙体底砌(一般为1-3皮砖砌体),门窗洞口处预埋砼射钉块,墙体顶部防腐木塞、细石砼填缝等
2、过梁:门窗洞口上部过梁根据设计要求选用现浇或预制
3、构造柱:填充墙长度超过5米或层高的2倍时,墙体转角处,纵横墙交接处,直墙端头,电梯井道四角等部位设置构造柱,构造柱上下端楼层出500mm处箍筋加密
4、腰梁:当墙厚大于等于180mm且净高超过4m、或墙厚小于180mm且净高超过3m时,应在墙体半高处或门窗顶标高处设通长圈梁一道,其中内墙在门窗顶设一道兼做过梁,外墙在窗台(压顶)和窗顶处(兼做过梁)各设一道,当外墙窗顶靠近楼层梁时(距离小于1500mm)只在窗台处设一道
5、止水梁(台):在厨卫间等涉水楼面的四周应设素砼防水导墙
6、素砼门垛:当门窗洞口墙体长度小于等于200mm时,填充墙可用素砼补齐
7、洞口两侧钢筋砼抱框:当洞口宽度大于2100mm时,洞口两侧应加设构造柱,当洞口宽度小于等于2100mm时,洞口两侧应设钢筋砼抱框
8、拉结筋:布置要求,通长或不通长
9、预埋件:拉结筋预埋件,构造柱预埋件等
10、防裂钢丝网:不同材质交接处搭接布置,砌体墙面处满挂等
11、顶层楼梯间的超高;
12、楼梯底部抹灰、涂料、扶手等装修;
13、屋面检修孔;
14、门,窗装饰线条;
15、雨棚顶面抹灰;。
工程名称金禧家园A-1地块6#、7#、8#、14#房施工单位广州天力建筑工程有限公司交底部位填充墙及二次结构砼工序名称砌体及二次结构2、图纸建筑设计要求2.1墙体:墙体除注明者外均为200厚,且轴线居中或墙体齐柱边。
2.2墙体根部坎台的设置:住宅厨卫间离地300处用C20细石混凝土浇筑;多水房间及平屋面退台无门处外墙及空调板、装饰线脚等水平外挑板的外墙以及外墙面与水平板交接处若无砼返梁离地200处均用C20细石混凝土浇筑。
其余未说明墙体离地200处C20细石混凝土浇筑。
2.3到顶的墙体须与梁底板顶紧,做法为:墙体顶上一皮用实心砌块砌筑,上端预留空50用C20细石砼填实。
砼空心砌块墙与钢筋混凝土梁、墙、柱连接应满足《蒸压加气混凝土砌块建筑构造》(03J104)的要求。
2.4防火墙应砌至上层楼板底或梁底,缝隙处应填实,墙身洞口应用非燃烧材料填实。
2.5凡砌体上的门、窗洞口及预留洞顶部过梁、圈梁均按结构图施工,各种门过梁标高均要考虑相应建筑地面面层的建筑厚度,加以适当提高以保证门洞的净高,请施工时注意。
2.6主要设备用房的墙体均需预留设备入口,施工单位须与安装单位配合施工,待设备就位后再封砌墙体。
2.7 通风竖井砌筑时,内壁砌筑砂浆灰缝须饱满,应随砌随抹平压光,保证风道密实,内侧平整,风道底部的建筑垃圾应清理干净。
二、施工准备1材料准备工程名称金禧家园A-1地块6#、7#、8#、14#房施工单位广州天力建筑工程有限公司交底部位填充墙及二次结构砼工序名称砌体及二次结构注:(1)主楼范围内顶层砖砌体砂浆强度等级均为M7.5(2)蒸压灰砂普通砖可用同强度的混凝土普通砖替代。
2 主要机具搅拌机,后台计量设备,5mm筛子、手推车、大铲、铁锹、刀锯、带齿刃、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等。
3 作业条件(1)施工部位按楼栋号划分,各楼框架填充墙施工部位,必须在后植筋工程全部完成后,检验合格,方可砌筑。
工程名称金禧家园A-1地块6#、7#、8#、14#房施工单位广州天力建筑工程有限公
司
交底部位填充墙及二次结构砼工序名称砌体及二次结构
2、图纸建筑设计要求
2.1墙体:墙体除注明者外均为200厚,且轴线居中或墙体齐柱边。
2.2墙体根部坎台的设置:住宅厨卫间离地300处用C20细石混凝土浇筑;多水房间及平屋面退台无门处外墙及空调板、装饰线脚等水平外挑板的外墙以及外墙面与水平板交接处若无砼返梁离地200处均用C20细石混凝土浇筑。
其余未说明墙体离地200处C20细石混凝土浇筑。
2.3到顶的墙体须与梁底板顶紧,做法为:墙体顶上一皮用实心砌块砌筑,上端预留空50用C20细石砼填实。
砼空心砌块墙与钢筋混凝土梁、墙、柱连接应满足《蒸压加气混凝土砌块建筑构造》(03J104)的要求。
2.4防火墙应砌至上层楼板底或梁底,缝隙处应填实,墙身洞口应用非燃烧材料填实。
2.5凡砌体上的门、窗洞口及预留洞顶部过梁、圈梁均按结构图施工,各种门过梁标高均要考虑相应建筑地面面层的建筑厚度,加以适当提高以保证门洞的净高,请施工时注意。
2.6主要设备用房的墙体均需预留设备入口,施工单位须与安装单位配合施工,待设备就位后再封砌墙体。
2.7 通风竖井砌筑时,内壁砌筑砂浆灰缝须饱满,应随砌随抹平压光,保证风道密实,内侧平整,风道底部的建筑垃圾应清理干净。
二、施工准备
1材料准备
工程名称金禧家园A-1地块6#、7#、8#、14#房施工单位广州天力建筑工程有限公
司
交底部位填充墙及二次结构砼工序名称砌体及二次结构
注:(1)主楼范围内顶层砖砌体砂浆强度等级均为M7.5
(2)蒸压灰砂普通砖可用同强度的混凝土普通砖替代。
2 主要机具
搅拌机,后台计量设备,5mm筛子、手推车、大铲、铁锹、刀锯、带齿刃、线锤、托线板、小白线、灰桶、铺灰铲、小锤、小水桶、水平尺、砂浆吊斗及垂直运输工具等。
3 作业条件
(1)施工部位按楼栋号划分,各楼框架填充墙施工部位,必须在后植筋工程全部完成后,检验合格,方可砌筑。
(2)现场存放场地应夯实,平整,不积水,码放应整齐。
装运过程轻拿轻放,避免损坏。
并尽量减少二次倒运。
(3)根据墙体尺寸和砌块规格,妥善安排砌筑平面排块设计,尽可能地减少现场切割量。
根据砌块厚度与结构净空高度及门窗洞口尺寸切实安排好排块设计,避免浪费,排块图粘贴于现场相应位置。
(4)砌加气混凝土块的部位在结构墙体上按+1000mm标高线分层划出砌块的层数,安排好灰缝的厚度
(5)砌墙的前一天,应将加气混凝土墙与结构相接的部位洒水湿润,保证砌体粘结牢固。
(6)遇有穿墙管线,应预先核实其位置、尺寸。
以预留为主,减少事后剔凿,以防损坏墙体。
(7)样板领路制度:为统一填充墙施工工艺和施工质量,每一工序施工均根据监理工程。
