外墙脚手架搭设一般规定(正式)
- 格式:docx
- 大小:33.23 KB
- 文档页数:3
2023年外墙脚手架搭设一般规定一、搭设前的准备工作1. 委托专业脚手架搭设公司进行搭设工作,确保安全性和质量。
2. 根据项目需求,编制详细的工程设计方案,并经过相关部门审核。
二、设备要求1. 使用符合国家标准的脚手架材料,确保材料的质量和可靠性。
2. 脚手架材料的悬挑长度不得超过规定的限制,以确保安全。
3. 脚手架的承重能力应符合相关规范,并经过检测验证。
三、脚手架搭设要求1. 脚手架的安装应由具备相应资质和经验的专业人员进行,确保搭设符合标准和规范。
2. 在搭设脚手架之前,应对地基进行检查和整理,确保地基的稳定性和平整度。
3. 脚手架的搭设应按照设计方案进行,严禁擅自更改或省略部分。
4. 脚手架应在搭设前进行验收,确保结构的稳定和安全性。
四、施工过程中的安全措施1. 在脚手架上作业时,必须佩戴安全帽,并系好安全带。
2. 脚手架上必须设置防护栏杆,栏杆高度不得低于1.2米,以确保工人的安全。
3. 在进行高空作业之前,应检查脚手架各部位的连接情况,确保脚手架的稳固性。
4. 施工现场应设置合适的安全警示标志,提醒过往行人注意安全。
五、脚手架的拆除和验收1. 脚手架拆除应由专业人员进行,按照设计方案的要求进行拆除。
2. 拆除时,应先解除脚手架与建筑物的连接,再进行逐层拆除,确保安全。
3. 拆除完成后,应进行验收,确保脚手架拆除的完整性和安全性。
六、事故预防和处理1. 在脚手架搭设和使用过程中,严禁吸烟和使用明火。
2. 在发现脚手架存在安全隐患时,应立即采取措施进行排查和整改。
3. 发生脚手架事故时,应立即停止工作,保护现场,报警并进行紧急救援。
七、监督和检查1. 施工单位应定期组织安全检查和培训,加强施工人员的安全意识和技能。
2. 相关部门应加强对外墙脚手架搭设的监督检查,确保施工单位的合法合规。
以上是对2023年外墙脚手架搭设一般规定的大致描述,具体的规定可能因地区和具体项目而有所不同。
在搭设过程中,必须严格遵守相关规定,确保施工人员的安全,并保证施工质量和效率。

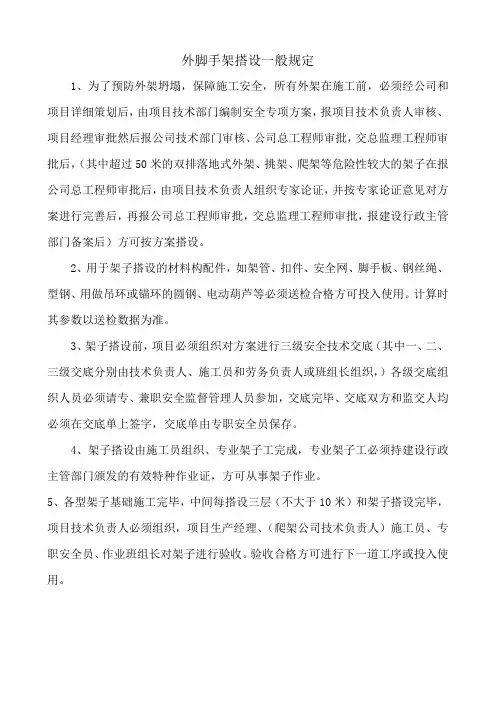

外脚手架搭设一般规定
1、为了预防外架坍塌,保障施工安全,所有外架在施工前,必须经公司和项目详细策划后,由项目技术部门编制安全专项方案,报项目技术负责人审核、项目经理审批然后报公司技术部门审核、公司总工程师审批,交总监理工程师审批后,(其中超过50米的双排落地式外架、挑架、爬架等危险性较大的架子在报公司总工程师审批后,由项目技术负责人组织专家论证,并按专家论证意见对方案进行完善后,再报公司总工程师审批,交总监理工程师审批,报建设行政主管部门备案后)方可按方案搭设。
2、用于架子搭设的材料构配件,如架管、扣件、安全网、脚手板、钢丝绳、型钢、用做吊环或锚环的圆钢、电动葫芦等必须送检合格方可投入使用。
计算时其参数以送检数据为准。
3、架子搭设前,项目必须组织对方案进行三级安全技术交底(其中一、二、三级交底分别由技术负责人、施工员和劳务负责人或班组长组织,)各级交底组织人员必须请专、兼职安全监督管理人员参加,交底完毕、交底双方和监交人均必须在交底单上签字,交底单由专职安全员保存。
4、架子搭设由施工员组织、专业架子工完成,专业架子工必须持建设行政主管部门颁发的有效特种作业证,方可从事架子作业。
5、各型架子基础施工完毕,中间每搭设三层(不大于10米)和架子搭设完毕,项目技术负责人必须组织,项目生产经理、(爬架公司技术负责人)施工员、专职安全员、作业班组长对架子进行验收。
验收合格方可进行下一道工序或投入使用。
外墙脚手架搭设一般规定范本一、前言外墙脚手架搭设是建筑施工过程中的重要环节之一,对保障施工安全和提高工作效率起到至关重要的作用。
为了确保外墙脚手架的搭设符合要求,减少施工中的安全隐患,制定了一系列的规定和标准。
本文就外墙脚手架的搭设一般规定作一详细介绍。
二、脚手架材料及组成1. 外墙脚手架的材料要求外墙脚手架的材料应具备强度高、耐久性好、安全可靠等特点。
常用的脚手架材料有钢管、连接件、竹材等。
材料的选择应符合国家相关标准要求,并定期检验和维修。
2. 外墙脚手架的组成外墙脚手架一般由主体架、脚轮、斜撑、扶手、横杆、纵杆等组成。
在搭设时要合理配置各部件,确保脚手架的稳定性和承载能力。
同时要根据实际需要,增加必要的安全设施,如安全网、防护栏杆等。
三、搭设流程及要求1. 外墙脚手架的搭设流程外墙脚手架的搭设应按照科学、规范的流程进行,包括制定施工方案、准备材料、组装脚手架、安装安全设施、验收等环节。
在每个环节中,都要按照相应的要求进行操作。
2. 外墙脚手架的搭设要求(1)脚手架的搭设应满足结构稳定、承载能力良好、安全可靠的要求,且应经过计算和验收。
(2)搭设过程中应严禁使用损坏的或不合格的材料,且材料的连接要牢固可靠。
(3)脚手架的支撑点应设在坚固、平稳的地基上,并采取相应的安全措施。
(4)脚手架的高度应根据实际情况进行调整,并设置必要的安全措施,如防护栏杆、安全网等。
(5)脚手架搭设完成后,应进行验收,并做好相应的记录和整理工作。
四、脚手架的使用和维护1. 脚手架的使用注意事项(1)在使用脚手架前,应检查脚手架的结构是否完好,连接是否牢固,并进行必要的安全培训。
(2)使用过程中,应严禁在脚手架上乱扔杂物,防止落下伤人。
(3)作业人员应按规定佩戴安全带和安全帽,并注意自我保护和周围的安全。
2. 脚手架的定期检查和维护(1)定期检查脚手架的结构和连接件的状态,发现问题及时修复或更换。
(2)定期清理脚手架上的积尘和其他污物,保持脚手架的清洁和整洁。
外墙脚手架搭设规范钢管扣件式脚手架由钢管和扣件组成,其搭设顺序为:基础处理→安放底座→安装立杆→横杆→斜撑→剪刀撑→铺脚手板→绑扎防护栏杆。
根据脚手架基础部位的设计要求,设置混凝土块或其他垫块,并确保其平整、坚固。
根据设计要求,确定底座的位置和数量,将底座安放在混凝土块上,确保其水平、稳固。
根据设计要求,选择合适的钢管和扣件,将立杆垂直安装在底座上,确保其垂直、稳固。
根据设计要求,选择合适的横杆,将其水平安装在立杆上,确保其水平、稳固。
根据设计要求,选择合适的斜撑,将其安装在立杆和横杆上,确保其垂直、稳固。
根据设计要求,选择合适的剪刀撑,将其安装在立杆和横杆上,确保其垂直、稳固。
根据设计要求,选择合适的脚手板,将其铺设在横杆上,确保其平整、牢固。
根据设计要求,选择合适的防护栏杆,将其安装在立杆上,确保其垂直、稳固。
门式钢管脚手架由钢管和门形构件组成,其搭设顺序为:基础处理→安装基础梁→安装支撑柱→安装支撑柱固定件→安装钢梁和支撑柱固定件→铺设脚手板→绑扎防护栏杆。
根据脚手架基础部位的设计要求,设置混凝土块或其他垫块,并确保其平整、坚固。
根据设计要求,选择合适的基础梁,将其安装在基础上,确保其水平、稳固。
根据设计要求,选择合适的支撑柱,将其垂直安装在基础梁上,确保其垂直、稳固。
根据设计要求,选择合适的支撑柱固定件,将其安装在支撑柱上,确保其水平、稳固。
在建筑施工过程中,脚手架的搭设是一项至关重要的工作,它不仅关乎到施工人员的安全,也影响到工程的进度和质量。
因此,了解和遵守脚手架搭设规范显得尤为重要。
脚手架应具有足够的承载能力,以保证在施工过程中的稳定性。
这包括对基础的稳固性、架构的强度和刚度以及连接件的紧固程度等都有明确的要求。
脚手架应提供良好的工作平台,并确保在施工期间人员的安全。
这包括设置合适的栏杆、步道和安全网等防护设施。
脚手架应适应不同的施工需求,并能够方便地进行扩展和调整。
这要求脚手架具有灵活性和可变性。

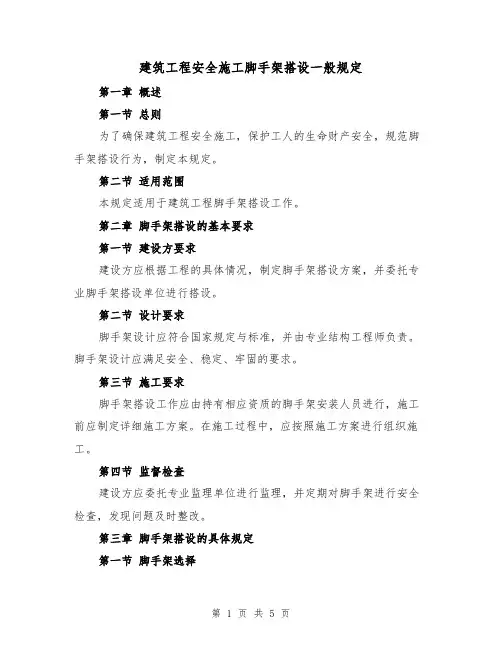

建筑工程安全施工脚手架搭设一般规定第一章概述第一节总则为了确保建筑工程安全施工,保护工人的生命财产安全,规范脚手架搭设行为,制定本规定。
第二节适用范围本规定适用于建筑工程脚手架搭设工作。
第二章脚手架搭设的基本要求第一节建设方要求建设方应根据工程的具体情况,制定脚手架搭设方案,并委托专业脚手架搭设单位进行搭设。
第二节设计要求脚手架设计应符合国家规定与标准,并由专业结构工程师负责。
脚手架设计应满足安全、稳定、牢固的要求。
第三节施工要求脚手架搭设工作应由持有相应资质的脚手架安装人员进行,施工前应制定详细施工方案。
在施工过程中,应按照施工方案进行组织施工。
第四节监督检查建设方应委托专业监理单位进行监理,并定期对脚手架进行安全检查,发现问题及时整改。
第三章脚手架搭设的具体规定第一节脚手架选择根据施工需要,选择合适的脚手架类型,包括门式脚手架、悬挑脚手架、架空脚手架等。
脚手架应具备足够的承重能力和稳定性。
第二节脚手架材料脚手架材料应符合规定,选择质量合格的钢管、扣件等材料。
脚手架材料应定期进行检测,并保持良好的状态。
第三节脚手架基础脚手架基础应满足承载能力和稳定性要求,选址时应避免地下管线和其他障碍物。
脚手架基础应按照设计要求进行施工。

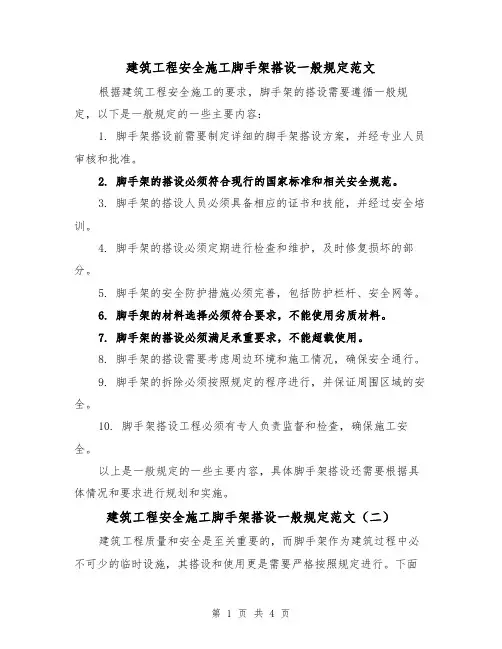

建筑工程安全施工脚手架搭设一般规定(2)建筑工程安全施工脚手架的搭设一般需要遵守以下规定:1. 搭设前需要进行脚手架的设计和验收,确保脚手架的稳固性和安全性。
2. 脚手架的材料选用应符合标准,不得使用损坏或过期的材料。
3. 在搭设脚手架前需要检查施工现场的地基和土质,确保能承受脚手架的重量。
4. 脚手架的立杆、水平杆和斜杆需要按要求进行布置,连接件要牢固可靠,不得存在松动或脱落的情况。
5. 脚手架底部需要设置基础,在脚手架底部设置承重板或压砖等方式,确保脚手架的稳固性。
6. 脚手架的高度应根据实际需求确定,高度超过24米的脚手架必须采取加强措施。
7. 脚手架的平台要求平整、结实,不得存在松动、倾斜或破损的情况。
外墙脚手架搭设一般规定范文1. 引言外墙脚手架搭设是建筑工程中紧要的安全措施之一,为确保施工人员的安全和施工质量的达标,订立本规章制度。
本规章制度适用于全部本企业相关建筑工程的外墙脚手架搭设工作。
2. 搭设管理标准2.1 设计与计划•在外墙脚手架搭设前,必需委派合格的专业设计师进行设计,并编制认真的施工计划。
•设计师和施工负责人要了解建筑工程的结构和特点,并确保脚手架的设计能够充足安全和使用需求。
•搭设计划要合理布置施工流程,确保每个环节的安全与质量。
2.2 材料与设备•严格依照相关国家标准和建筑规范选用脚手架材料,并确保其质量符合规定。
•搭设过程中使用的设备必需符合国家规定,且经过定期检验和维护保养。
•禁止使用过期、损坏的材料和设备。
2.3 搭设过程•搭设前需进行现场勘测和评估,确定土壤等地基条件是否适合脚手架搭设。
•搭设过程中,必需依照设计要求进行搭设,确保平稳、坚固和安全。
搭设过程需有专人监督负责。
•在搭设过程中,需要严格掌控施工人员人数,避开超员作业,确保施工过程的安全性。
2.4 安全措施•在搭设过程中,必需进行安全培训,确保施工人员了解安全操作规程和应急措施。
•脚手架搭设现场必需设置醒目的安全警示标志,并做好围挡和安全防护措施,确保周边人员和其他设施的安全。
•施工人员必需配备个人防护装备,并按规定佩戴和使用,如安全带、安全帽、防滑鞋等。
3. 考核标准3.1 设计与计划考核•设计师必需具备相关资质,并按时提交脚手架设计文件。
•设计文件需符合相关技术规范和安全要求,如结构设计、材料选用、搭设方式等。
•搭设计划需合理布置施工流程,确保安全和质量。
3.2 材料与设备考核•材料采购需符合国家相关规定,并确保材料质量合格。
•设备使用需经过验收,定期维护、保养,确保设备完好并符合工作要求。
•禁止使用过期、损坏的材料和设备,否则将会受到相应的惩罚。
3.3 搭设过程考核•搭设前需进行现场勘测和评估,确保搭设的可行性和安全性。
2023年建筑工程安全施工脚手架搭设一般规定主要包括脚手架的设计、搭设、使用与检查等方面的规定。
下面将对其进行详细阐述,以确保工程施工过程中的人员安全和施工质量。
一、脚手架设备和材料的选择与设计1. 选择脚手架设备和材料时应符合国家法律法规和标准的要求,具备相应质量认证和检测报告。
2. 脚手架设计应根据建筑工程的实际情况和需要,进行合理的荷载计算和安全系数选择。
3. 脚手架的搭建、拆除和运输要有详细的图纸和说明,明确脚手架的形式、尺寸、高度、荷载和支撑等技术指标。
二、脚手架的搭设要求1.搭设脚手架前,应对工地进行必要的场地平整和强度、承重能力的检查,确保搭设脚手架的地基符合要求。
2.脚手架的搭设应按照设计要求进行,遵循安全、稳定、牢固的原则,确保脚手架在使用过程中不会发生倾覆、下滑和坍塌等事故。
3.对于高度较大或特殊情况下的脚手架,应使用专业的架空吊篮和其他安全保护措施,确保搭设和拆除过程中人员的安全。
4.搭设脚手架过程中应加强与其它施工工种的协调与配合,确保脚手架的稳固性,防止因其他工种施工不当引发的事故。
三、脚手架的使用与维护1.脚手架的使用前,应对其进行全面的检查和试验,确保脚手架符合安全要求,能够满足工程需求。
2.脚手架使用时,应遵守工程负责人或专职的脚手架管理员的指挥,在安全区域内进行工作,严禁乱堆乱放和随意爬上脚手架。
3.脚手架使用期间,应定期检查脚手架的安全状态,如发现问题应及时进行维修或更换。
4.脚手架使用结束后,应及时拆除,并进行彻底清理。
拆除过程中应注意周边环境和其他设备的保护,确保不会对施工造成其他危害。
四、脚手架的检查与记录1.工地负责人应每日对脚手架的使用情况进行检查与记录,对存在的问题要及时纠正和处理。
2.每隔一定的时间,应有专门的机构或人员进行脚手架的专项检验和评估,确保脚手架的安全性能。
3.检查和评估过程中应按照规定对脚手架的各项技术性能和安全状况进行细致的记录和评估。

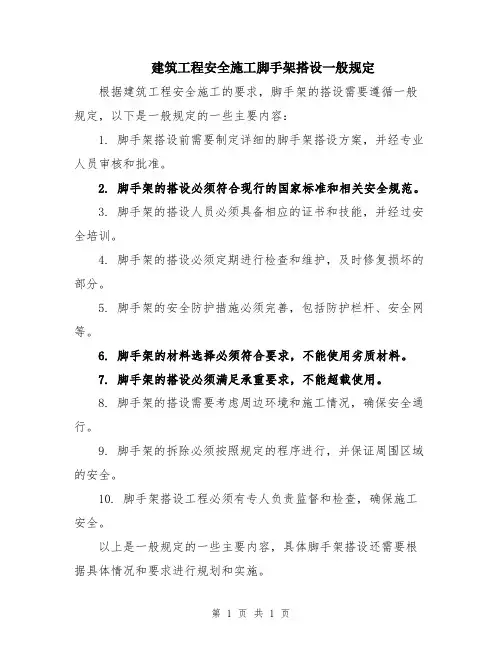

建筑工程安全施工脚手架搭设一般规定根据建筑工程安全施工的要求,脚手架的搭设需要遵循一般规定,以下是一般规定的一些主要内容:
1. 脚手架搭设前需要制定详细的脚手架搭设方案,并经专业人员审核和批准。
2. 脚手架的搭设必须符合现行的国家标准和相关安全规范。
3. 脚手架的搭设人员必须具备相应的证书和技能,并经过安全培训。
4. 脚手架的搭设必须定期进行检查和维护,及时修复损坏的部分。
5. 脚手架的安全防护措施必须完善,包括防护栏杆、安全网等。
6. 脚手架的材料选择必须符合要求,不能使用劣质材料。
7. 脚手架的搭设必须满足承重要求,不能超载使用。
8. 脚手架的搭设需要考虑周边环境和施工情况,确保安全通行。
9. 脚手架的拆除必须按照规定的程序进行,并保证周围区域的安全。
10. 脚手架搭设工程必须有专人负责监督和检查,确保施工安全。
以上是一般规定的一些主要内容,具体脚手架搭设还需要根据具体情况和要求进行规划和实施。
第 1 页共 1 页。

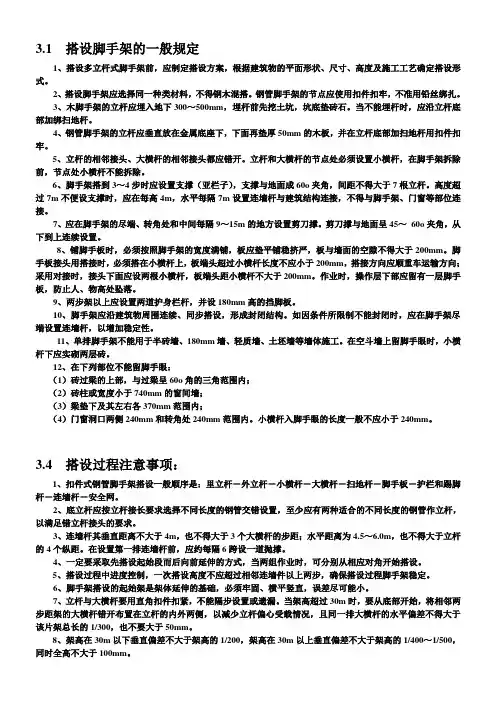

3.1 搭设脚手架的一般规定1、搭设多立杆式脚手架前,应制定搭设方案,根据建筑物的平面形状、尺寸、高度及施工工艺确定搭设形式。
2、搭设脚手架应选择同一种类材料,不得钢木混搭。
钢管脚手架的节点应使用扣件扣牢,不准用铅丝绑扎。
3、木脚手架的立杆应埋入地下300~500mm,埋杆前先挖土坑,坑底垫砖石。
当不能埋杆时,应沿立杆底部加绑扫地杆。
4、钢管脚手架的立杆应垂直放在金属底座下,下面再垫厚50mm的木板,并在立杆底部加扫地杆用扣件扣牢。
5、立杆的相邻接头、大横杆的相邻接头都应错开。
立杆和大横杆的节点处必须设置小横杆,在脚手架拆除前,节点处小横杆不能拆除。
6、脚手架搭到3~4步时应设置支撑(亚栏子),支撑与地面成60o夹角,间距不得大于7根立杆。
高度超过7m不便设支撑时,应在每高4m,水平每隔7m设置连墙杆与建筑结构连接,不得与脚手架、门窗等部位连接。
7、应在脚手架的尽端、转角处和中间每隔9~15m的地方设置剪刀撑。
剪刀撑与地面呈45~60o夹角,从下到上连续设置。
8、铺脚手板时,必须按照脚手架的宽度满铺,板应垫平铺稳挤严,板与墙面的空隙不得大于200mm。
脚手板接头用搭接时,必须搭在小横杆上,板端头超过小横杆长度不应小于200mm,搭接方向应顺重车运输方向;采用对接时,接头下面应设两根小横杆,板端头距小横杆不大于200mm。
作业时,操作层下部应留有一层脚手板,防止人、物高处坠落。
9、两步架以上应设置两道护身栏杆,并设180mm高的挡脚板。
10、脚手架应沿建筑物周围连续、同步搭设,形成封闭结构。
如因条件所限制不能封闭时,应在脚手架尽端设置连墙杆,以增加稳定性。
11、单排脚手架不能用于半砖墙、180mm墙、轻质墙、土坯墙等墙体施工。
在空斗墙上留脚手眼时,小横杆下应实砌两层砖。
12、在下列部位不能留脚手眼:(1)砖过梁的上部,与过梁呈60o角的三角范围内;(2)砖柱或宽度小于740mm的窗间墙;(3)梁垫下及其左右各370mm范围内;(4)门窗洞口两侧240mm和转角处240mm范围内。
建筑工程安全施工脚手架搭设一般规定范文根据建筑工程安全施工的要求,脚手架的搭设需要遵循一般规定,以下是一般规定的一些主要内容:1. 脚手架搭设前需要制定详细的脚手架搭设方案,并经专业人员审核和批准。
2. 脚手架的搭设必须符合现行的国家标准和相关安全规范。
3. 脚手架的搭设人员必须具备相应的证书和技能,并经过安全培训。
4. 脚手架的搭设必须定期进行检查和维护,及时修复损坏的部分。
5. 脚手架的安全防护措施必须完善,包括防护栏杆、安全网等。
6. 脚手架的材料选择必须符合要求,不能使用劣质材料。
7. 脚手架的搭设必须满足承重要求,不能超载使用。
8. 脚手架的搭设需要考虑周边环境和施工情况,确保安全通行。
9. 脚手架的拆除必须按照规定的程序进行,并保证周围区域的安全。
10. 脚手架搭设工程必须有专人负责监督和检查,确保施工安全。
以上是一般规定的一些主要内容,具体脚手架搭设还需要根据具体情况和要求进行规划和实施。
建筑工程安全施工脚手架搭设一般规定范文(二)建筑工程质量和安全是至关重要的,而脚手架作为建筑过程中必不可少的临时设施,其搭设和使用更是需要严格按照规定进行。
下面是一份建筑工程安全施工脚手架搭设一般规定范本,详细规范了脚手架搭设的各个方面,以确保施工过程中的安全性。
一、脚手架搭设前的准备工作1. 施工单位应在搭设脚手架之前,组织专业技术人员对施工现场进行勘察,并制定详细的施工方案。
2. 施工单位应提前与相关部门协商并获得必要的许可证、手续和文件,如搭设脚手架的设计图纸、计算书等。
3. 施工单位应仔细检查脚手架所需的材料和设备,确保其符合要求并具备安全性能。
4. 施工单位应对参与搭设脚手架的人员进行培训,提高其安全意识和技能水平。
二、脚手架搭设的基本要求1. 脚手架的搭设应按照相关设计图纸、计算书和规范要求进行,不得随意改动或省略。
2. 脚手架主材应采用符合国家标准要求的材料,并经专业人员进行确认和验收。

脚手架的一般规定构造和设置要求脚手架的构架设计应充分考虑工程的使用要求、使用环境、各种实施条件和因素.并符合以下各项规定1、构架尺寸规定(1)双排结构脚手架和装修脚手架的立杆纵距和平杆步距应≤2.0m.(2)外脚手架作业层铺板的宽度不应小于75Omm.里脚手架不小于500mm o2、连墙点设置规定当架高≥6m时,必须设置均匀分布的连墙点,其设置应符合以下规定:(1)门式钢管脚手架:应进行计算确定连墙点设置间距,并且满足表1要求:连墙件最大间距或最大覆盖面积表1序号脚手架搭设方式脚手架高度连墙件间距(m)每根连墙件覆盖血积m2(m)竖向水平向1≤403h3L≤40落地、密目式安全网全封闭22h3L≤273>404悬挑、密目式安全网全封闭≤403h3L<4052h3L≤2740〜606>602h2L≤20注:1.序号4~6为架体位于地面上高度;2 .按每根连墙件覆盖面积选择连墙件设置时.连墙件的竖向间距不应大于6m;3 .表中h为步距.L为跨距。
(2)其他落地(或底支托)式脚手架:当架高≤20m时,不大于40m一个连墙点,且连墙点的竖向间距应≤6m;当架高>20m时,不大于30m一个连墙点,且连墙点的竖向间距应≤4m0(3)脚手架上部未设置连墙点的自由高度不得大于6m o(4)单片或非连续的脚手架两端连墙点应加密设置。
(5)架体高度≤20m时,连墙件必须采用可同时承受拉力和压力的构造,采用拉筋必须配用顶撑;架体高度>20m时,连墙件必须采用刚性构造形式。
(6)当设计位置及其附近不能装设连墙件时,应采取其他可行的刚性拉结措施予以弥补。
3.整体性拉结杆件设置规定脚手架应根据确保整体稳定和抵抗侧力作用的要求,按以下规定设置剪刀撑或其他有相应作用的整体性拉结出牛:(1)周边交圈设置的单、我排扣件式钢管脚手架.当架高为6〜24m时,应于夕M则面的两端和其间按≤15m的中心距并自下而上连续设置剪刀撑;当架高>24m时.应于夕面满设剪刀撑。
外墙脚手架搭设一般规定
在进行外墙脚手架搭设时,有一定的一般规定需要遵守。
这些规定涉及到搭设的过程、安全措施以及使用要求等方面。
下面将从几个方面来介绍这些规定。
首先,外墙脚手架搭设的第一步是评估工作现场的环境和条件。
必须仔细检查建筑结构、地基、土壤条件等,确保能够支撑起脚手架的重量,并提供足够的稳定性。
同时,还需要了解工作现场的环境因素,例如风速、降雨情况等,以便做好相应的防护措施。
其次,在搭设脚手架之前,必须进行详细的施工计划。
这包括确定搭设的位置、高度和长度等参数,并根据设计要求选择合适的支撑材料和连接件。
在实际搭设过程中,应按照计划逐步进行,确保安全稳定。
另外,外墙脚手架搭设过程中必须严格遵守相关的安全规定。
工人必须穿着适当的安全防护装备,包括安全帽、安全鞋、安全带等。
在搭设过程中,必须设置合适的安全警示标志,并遵守相关的操作规程。
特别是在高风险的操作环节,必须加强安全监控,并采取必要的防护措施。
总之,外墙脚手架搭设的过程中,必须严格遵守相关的规定,确保施工的安全和质量。
这包括评估工作现场的环境和条件、制定详细的施工计划,并严格遵守安全规定。
只有这样,才能保证外墙脚手架的搭设顺利进行,并为施工工人提供一个安全可靠的工作平台。
第 1 页共 1 页。
外墙脚手架搭设一般规定
外墙脚手架搭设一般需要遵守以下规定:
1. 安全规范:脚手架搭建需符合国家建筑行业标准及相关安全规范,确保工作人员的安全。
2. 承重规定:脚手架搭设需要满足所搭建部位的承重要求,确保脚手架的稳固性和安全性。
3. 施工条件:脚手架的搭设必须在稳定的地面上进行,并确保没有不良天气、强风等影响施工安全的因素。
4. 搭设高度:外墙脚手架的搭设高度一般不超过三层,超过三层需要特殊批准并采取更加严格的安全措施。
5. 基础承重:脚手架的基础承重能力需经过计算和设计,确保其能承受垂直和水平荷载。
6. 安全防护:脚手架的搭设需要设置防护措施,如安全网、安全带等,防止工人从高处坠落。
7. 搭设细节:脚手架的搭设需要注意细节,如连接件的安装、扣件的使用等,确保脚手架的稳定性和结实度。
请注意,具体的搭设规定可能因地区和国家法规的不同而有所差异,建议在搭设脚手架前咨询当地的政府建筑管理部门或专业人士,以确保符合相关规定。
第 1 页共 1 页。
外墙脚手架搭设一般规定1、凡是有高血压,严重心脏病、癫痫病,以及其他不适于高空作业的人员,均不得从事架子工作业。
凡参加高空作业人员,必须定期进行身体检查。
2、处于____米以上的高空作业时,必须配戴安全带,作业时戴安全帽。
安全带必须系在牢固可靠的地方。
3、高处作业时,衣着要灵便。
禁止赤脚、穿拖鞋、硬底鞋和带钉易滑鞋。
严禁酒后作业。
4、严禁向下抛物体和工具;严禁作业人员在脚手架上下;严禁在四周没有安全网而以不系安全带的危险场所作业。
5、强台风、雷雨天、大雾天的环境,不准进行高处作业;夜间作业必须布置良好的照明设备。
6、操作时,精神集中,禁止打闹和开玩笑。
工间休息时应下到地面。
7、脚手架其负荷量每平方米不得超过二百七十公斤。
8、架子上原则上禁止堆料。
如必要时,堆料不能过于集中。
凡不符合规定的,架子工有权制止。
9、脚手架应固定于建筑物的牢固部位上,不应固定在管道及其他不牢靠的结构上。
10、施工场所的脚手架其使用期在半年以上者,经过大风、大雨后,要进行检查,发现问题及时处理。
11、架子搭设完毕,应汇同有关人员验收签证后方可交付使用。
12、脚手架的安装与拆卸,应按施工方案程序进行。
外墙脚手架搭设一般规定(2)主要包括以下方面的内容:搭设要求、材料要求、构件要求、安全要求、工程验收及文档要求等。
下面将详细介绍每个方面的规定。
一、搭设要求:1. 外墙脚手架的搭设应符合国家建筑标准和相关规范的要求。
2. 根据工程的高度、结构特点和使用要求,选择合适的搭设方案和脚手架类型。
3. 严禁未经专业培训、无相关工作经验的人员搭设脚手架。
4. 搭设脚手架的施工单位或个人必须具备相关的资质和证书。
二、材料要求:1. 脚手架的支撑杆、纵梁和横梁等构件应使用符合国家标准的钢管或优质铝合金材料。
2. 脚手架的连接件应采用符合国家标准的扣件或焊接件。
3. 脚手架的承重构件应具备足够的强度和刚度。
三、构件要求:1. 脚手架的支撑杆应按照规定的间距、角度和深度插入地面或基础。
外墙脚手架搭设规范(总3页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--A1、材料应按国家现行标准进行100%外观检查,所有脚手架材料经检验合格后进行合格品标识妥善保管,必须具备产品质量合格证、生产许可证、专业检测单位检测报告。
A2、安全防护设备及测量作业设备齐全?A3、总包单位向甲方项目部申报的脚手架搭设专项施工方案通过后,组织施工单位进行技术交底并做好书面交底记录。
A4、所以脚手架作业人员必须持证上岗。
A5、图纸深化:按照脚手架搭设专项方案图纸跟建筑物施工图核对,计算立杆的步距及横距,并绘制立杆放线定位图及悬挑卸载层悬挑钢梁排版图。
A6、基础要求:采用砼硬化处理,砼厚度≥100mm,砼标号≥C20,必须满足脚手架搭设施工方案的荷载要求,按照立杆放线定位图放线。
A7、基础周边设置排水沟,基础地面不积水,接地线采用40mmХ4mm镀锌扁钢用两道螺栓卡箍与立杆主体结构连成一体,防雷接点≥四处(建筑物四个大角设置防雷点),并满足防雷专项方案要求,保证防雷接地有效。
A8、纵横向扫地杆:纵向扫地杆采用直角扣件固定在距底座下皮20cm处的立柱上,横向扫地杆则用直角扣件固定在紧靠纵向扫地杆下方的立柱上,通道出入口位置,有存在绊倒的危险时可不用安装扫地杆。
A9、立杆两个相邻立柱接头避免出现在同步同跨内,并在高度方向错开的距离不小于500mm。
A10、纵向水平杆相邻接头水平距离不小于500mm,各接头距立柱的距离不大于500mm,接头交错布置,不在同步,同跨内。
A11、剪刀撑斜杆的接长采用扣件进行搭接。
长度不少于1米,不小于3个扣件A12、对头铺设的脚手板接头下面必须设置两根小横杆,板端距小横杆100~150mm。
A13、搭接的脚手板必须搭在小横杆上,搭接长度不小于200mm。
拐弯处的脚手板必须交叉搭铺,,接缝的搭接长度a≥100mm,L≥200mm,每张脚手板必须四点绑扎。
2023年建筑工程安全施工脚手架搭设一般规定,需要满足以下要求:一、程序要求1. 脚手架搭设前,应制定详细的脚手架搭设方案,包括设计、施工等内容。
方案应经专业工程师审批,并备案留存。
2. 应在脚手架搭设前进行必要的土质、地基等勘察工作,确保施工地基承载力满足要求。
3. 脚手架搭设前,还需要向施工单位、监理单位和有关部门提出申请,进行施工许可申请手续。
二、脚手架材料要求1. 脚手架材料应符合国家标准,质量可靠,具有足够的承载力和稳定性。
2. 所使用的钢管、钢板等材料应经过无损检测合格,并具有检验证书。
3. 脚手架连接件应使用合格的标准件,并经过强度和稳定性检测。
三、脚手架设计要求1. 脚手架设计应满足结构稳定、承载力合理、施工安全等要求,设计应由专业设计师完成。
2. 脚手架设计应参考相关规范和标准,包括国家标准、行业标准等。
3. 设计要考虑脚手架的整体结构稳定性、材料的合理使用和安全施工,确保工人和设备的安全使用。
四、脚手架搭设施工要求1. 施工单位应配备具备相关资质的专业人员,确保脚手架搭设的安全。
2. 施工前,应对施工人员进行专业培训,并严格执行施工安全操作规程。
3. 脚手架搭设期间,应加强现场管理,确保施工人员的安全,防止人员坠落和材料滑落等事故发生。
4. 施工期间,应定期检查和维修脚手架,确保其稳定性和安全性。
5. 在特殊气候条件下,如强风、大雨等天气情况下,应暂停施工,保证工人的安全。
五、脚手架使用要求1. 施工完成后的脚手架应进行验收,验收合格后方可使用。
2. 在使用过程中,应按照设计要求进行使用,不得随意改变脚手架结构或增加负荷。
3. 脚手架使用过程中,应定期检查和维修,发现问题及时处理。
4. 脚手架使用过程中,应设立安全警示标志,防止他人误入作业区域。
5. 脚手架使用结束后,应及时拆除,确保不占用公共空间。
综上所述,2023年建筑工程安全施工脚手架搭设需要按照一定的程序,使用符合相关要求的材料,并严格按照设计要求进行搭设和使用。
外墙脚手架搭设一般规定模版一、脚手架搭设前的准备工作1.明确搭设脚手架的目的和范围,确定所需搭设的高度、长度和宽度;2.组织相关人员进行安全培训,确保每个人都熟悉脚手架的搭设和使用规范;3.准备好所需的脚手架材料和工具,并进行检查;4.制定详细的施工方案,包括搭设的顺序、建设期限等。
二、脚手架搭设的基本要求1.脚手架材料应符合国家相关标准,具有足够的强度和稳定性;2.搭设脚手架的施工单位要在工程现场设立专门的脚手架施工组织管理岗位,负责脚手架搭设的组织和管理;3.搭设脚手架的人员必须经过培训和考核合格,持有相应的上岗证书;4.脚手架搭设前应进行必要的地基处理,确保地基承载能力符合要求。
三、脚手架搭设步骤1.确定脚手架的起始位置和高度,并在地面上进行标线;2.按照规定的搭设顺序,先搭设立杆和水平杆,再进行斜撑和斜杆的搭设;3.使用脚手架连接件将各个部分连接起来,确保连接牢固可靠;4.在搭设过程中应按照规定的间距进行接头的设置,保证脚手架的稳定性;5.在脚手架搭设完成后,进行必要的验收和检查,确保脚手架的安全性和稳定性;6.在脚手架搭设完成后,进行定期的检修和维护,确保脚手架的良好状态。
四、脚手架搭设的安全措施1.搭设过程中应设置安全防护措施,包括安全网、防护栏杆等;2.搭设脚手架的人员应穿戴符合规定的安全防护用品,包括安全帽、防滑鞋等;3.严禁在脚手架上进行与搭设无关的乱动、乱挪或乱堆放杂物;4.脚手架周边应设置警示标志,明确指示施工区域,避免人员和机械交叉作业;5.在施工现场应设置专人进行脚手架的巡视和检查,发现问题及时处理;6.禁止超载使用脚手架,严禁在脚手架上进行打桩或砸锤等动作;7.搭设过程中应注意天气条件,如遇大风、暴雨等恶劣天气,应暂停施工。
五、脚手架的拆除和运输1.拆除脚手架前应进行整体验收和检查,确保脚手架的稳定和安全;2.按照规定的拆除顺序进行拆除,先拆撤顶部和周边部分,再逐层拆卸;3.在拆除过程中应注意防护和安全,严禁抛掷或乱扔脚手架材料;4.拆除脚手架后应进行清理,保持施工现场的整洁;5.运输脚手架时应采取安全措施,确保脚手架能够稳定运输。
编订:__________________
单位:__________________
时间:__________________
外墙脚手架搭设一般规定
(正式)
Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-3547-17 外墙脚手架搭设一般规定(正式)
使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
1、凡是有高血压,严重心脏病、癫痫病,以及其他不适于高空作业的人员,均不得从事架子工作业。
凡参加高空作业人员,必须定期进行身体检查。
2、处于3米以上的高空作业时,必须配戴安全带,作业时戴安全帽。
安全带必须系在牢固可靠的地方。
3、高处作业时,衣着要灵便。
禁止赤脚、穿拖鞋、硬底鞋和带钉易滑鞋。
严禁酒后作业。
4、严禁向下抛物体和工具;严禁作业人员在脚手架上下;严禁在四周没有安全网而以不系安全带的危险场所作业。
5、强台风、雷雨天、大雾天的环境,不准进行高处作业;夜间作业必须布置良好的照明设备。
6、操作时,精神集中,禁止打闹和开玩笑。
工间休息时应下到地面。
7、脚手架其负荷量每平方米不得超过二百七十公斤。
8、架子上原则上禁止堆料。
如必要时,堆料不能过于集中。
凡不符合规定的,架子工有权制止。
9、脚手架应固定于建筑物的牢固部位上,不应固定在管道及其他不牢靠的结构上。
10、施工场所的脚手架其使用期在半年以上者,经过大风、大雨后,要进行检查,发现问题及时处理。
11、架子搭设完毕,应汇同有关人员验收签证后方可交付使用。
12、脚手架的安装与拆卸,应按施工方案程序进行。
