隧道工程加固处理地表注浆施工材料检验应符合本细则4.1条规定,施工前施工单位应对浆液进行配合比选定试验,监理单位见证配合比选定试验或平行检验并检查确认配合比选定单。
注浆效果检查:施工单位全部进行钻孔检验,监理单位按照施工单位检验数量的20%抽检。
1、洞口及缓冲结构工程隧道洞门结构、挡土墙和缓冲结构基础的地基承载力必须符合设计要求,软弱地基加固处理的施工质量应符合设计要求。
施工单位土质基坑采用静力触探试验、标准贯入试验和载荷试验检测,石质基坑采用现场目测鉴别方法,监理单位检查全部检测报告并进行见证检验。
隧道洞门端翼墙、斜切段、缓冲结构物和挡土墙模板、支(拱)架及移动台架拆除时,混凝土强度必须符合设计要求,设计无要求时,混凝土强度应达到设计强度等级的100%。
施工单位对同配合比设计的混凝土进行一组同条件养护试件强度试验,监理单位检查强度试验报告。
钢筋、混凝土原材料、混凝土配合比、混凝土施工应符合本细则第4、5章得相关规定要求。
2、洞身开挖监理单位应对超前地质预报实施全过程进行监理,核查施工单位现场人员、设备、数据采集、工作量等。
3、支护1、采用分部开挖时,应在初期支护喷射混凝土强度达到设计强度的70%及以上时进行下一部分的开挖。
2、喷射混凝土应符合设计要求及本细则5.4.2规定要求。
锚杆所使用的钢筋原材料进场检验必须符合本细则4.71、4.72规定。
锚杆的规格及物理性能指标应符合设计文件和表的规定。
锚杆的屈服强度、抗拉强度、屈服力、最大力、断后伸长率等力学性能指标应符合表的规定。
施工单位每批随机抽样2套进行检验,监理单位按施工单位检查次数的10%见证检验。
锚杆砂浆的强度等级、配合比应符合设计要求,施工单位进行配合比设计,每一作业段做砂浆强度试验,监理单位见证检验。
钢筋网所使用的钢筋原材进场检验必须符合本细则4.71、4.72规定。
制作钢架所使用的钢筋原材进场检验必须符合本细则4.71、4.72规定。

2018版高速铁路隧道工程施工质量验收标准解析刘继亮发表时间:2019-07-19T13:55:26.423Z 来源:《基层建设》2019年第13期作者:刘继亮尚瑞猛[导读] 摘要:本文从新版标准的主要特点、适用范围及主要内容入手,对新版高速铁路隧道工程施工质量验收标准进行了全面解析,对指导高速铁路隧道施工具有指导意义。
中交第一航务工程局有限公司天津 300461摘要:本文从新版标准的主要特点、适用范围及主要内容入手,对新版高速铁路隧道工程施工质量验收标准进行了全面解析,对指导高速铁路隧道施工具有指导意义。
本篇文章写作于2019年3月,作者刘继亮担任中交第一航务工程局有限公司总经理助理,作者尚瑞猛担任中交一航局上海分公司市场开发部经理。
关键词:高速铁路;隧道;质量验收;1.新版标准的主要特点1.1 全面性。
本标准在认真吸取中国高速铁路的建设、运营管理实践经验和教训的基础上,以矿山法为主,覆盖了高速铁路的主要施工方法,如明挖法、盾构(TBM)法。
1.2 针对性。
本标准以工序施工质量验收为主线,突出隐蔽工程、关键工序、重要工艺等关键环节的验收,以满足结构使用功能和耐久性为目标来制定主控项目。
如控制初期支护平整来保证衬砌质量。
1.3 先进性。
本标准引入先进质量检测技术和手段,初支背后空洞的检测采用钻孔法、地质雷达;初期支护净空断面采用三维激光断面扫描仪精准测量;衬砌背后空洞引入工务部门常用检测手段敲击检测;要求隐蔽工程验收要留存影像记录。
1.4 简洁性。
对一些管理标准、作业标准、施工过程工艺控制及施工安全标准的内容未纳入验收标准;对控制测量、超前地质预报、监控量测、沉降观测评估等不形成实体工程的,仅做一般规定,不作为检验批;原材料、半成品及构件按产品进行验收;对使用功能影响较大的分项,如衬砌前的初支断面检查列为主控项目。
1.5 协调性。
与现行《铁路混凝土工程质量验收标准》(TB10424)配套使用。
模板安装、钢架加工及混凝土施工检验要求符合TB10424规定;型钢、防排水材料、构配件等原材料检验符合现行相关标准规定;基底处理、防护工程验收符合《高速铁路路基工程施工质量验收标准》(TB10751),确保标准相互协调。
隧道洞口、明洞及缓冲结构施工作业指导书1目的明确隧道洞口及明洞工程、缓冲结构作业工艺流程图、操作要点和相对的工艺标准、指导、规范隧道洞口、明洞工程及缓冲结构作业施工。
2编制依据《铁路工程施工技术指南》《铁路隧道工程施工质量验收标准》《南平外福线改线九峰山隧道工程施工图》3适用范围适用于南平外福线改线九峰山隧道洞口、明洞工程及缓冲结构作业,包括明洞开挖、排水、缓冲结构作业等。
4工艺流程及技术要求4.1洞口开挖工艺流程测量放线︱修截水天沟︱洞口坡面处理︱地表加固︱边仰坡开挖及防护︱洞口超前支护︱开挖进洞︱洞口段衬砌4.2各工序的施工方法(1)测量放线施工队伍和施工机械进场前,组织测量人员根据设计图纸及现场交桩情况对控制桩进行复测,又根据现场施工需要布设施工控制点,对隧道中线、开挖征地线进行准确测设,并埋设桩橛。
(2)地表清理开挖征地线划定后,先将征地线内树材伐尽,清理、挖除洞口开挖段的地表危岩落石、浮土、低矮植被,并运至指定弃土场,为施工下一道工序做好准备。
(3)施放开挖边线地表清除后,重新放出隧道中桩,根据图纸开挖地段横断面图尺寸测出开挖线控制桩,划出开挖边线。
(4)修筑截水天沟根据设计仰坡开挖边缘外5米处设截水沟,开挖边线划定后,即在相应位置划出截水沟走向线,并清除修筑位置的地表浮土及植被。
根据设计尺寸在地表划出天沟宽度线,即进行开挖。
由于截水天沟设计横断面尺寸不大,开挖时根据地表岩层情况选择用人工、挖掘机械或者放小炮爆破,尽量减少对岩层的扰动。
开挖到预定尺寸后,即按照设计要求进行浆砌片石的砌筑,以便为下部开挖工作面起到临时排水的作用。
(5)洞口段开挖开挖前,确定周边排水系统的位置,修筑好排水沟,防止由雨水引起的边坡坍塌。
在修建临时性排水设施时,参照图纸设计永久性排水设施,尽量使临时排水设施的位置位于设计永久性排水设施处,或便于后期永久性排水设施的修筑。
开挖按设计的坡度分段分层进行。
开挖主要使用挖掘机进行,必要时,可使用弱爆松动后再行挖掘。

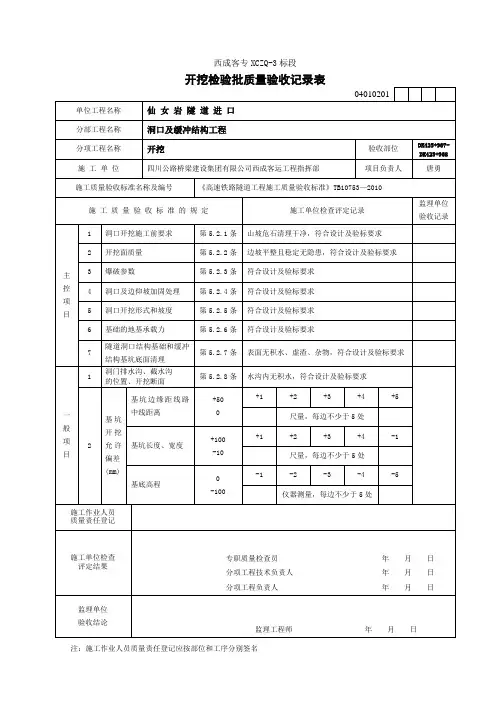

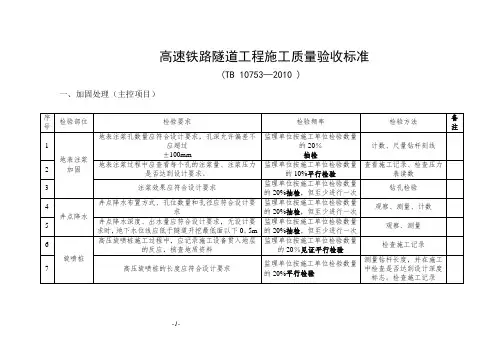

高速铁路隧道工程施工质量验收标准(TB 10753—2010 )一、加固处理(主控项目)二、洞口及缓冲结构工程(主控项目)三、洞身开挖(主控项目)四、支护(主控项目)13 锚杆锚杆安装的数量应符合设计要求施工单位、监理单位全部检查施工现场计数检查序号检验部位检验要求检验频率检验方法备注14锚杆锚杆的物理性能锚杆的规格施工单位全部检查,锚杆的物理性能指标(公称直径、公称壁厚、公称质量)施工单位随机抽样3%检验;监理单位按施工单位检查次数的10%进行平行检验或见证检验锚杆规格采用检查产品合格证、出厂检验报告。
锚杆物理性能指标采用观察、称量、尺量检查15 锚杆的屈服强度、抗拉强度、屈服力、最大力、断后伸长率等力学性能指标施工单位按进场批次,每批次随机抽样2套进行检验。
监理单位按施工单位检查次数的10%见证检验施工单位检查产品合格证、出厂检验报告并取样进行试验。
监理单位检查全部产品合格证、出厂检验报告、施工单位试验报告,并见证检验。
序号检验部位检验要求检验频率检验方法备注16锚杆砂浆强度等级、配合比应符合设计要求施工单位、监理单位每一作业段检查一次施工单位进行配合比设计,做砂浆强度试验.监理单位见证检验17 锚杆注浆管的直径不得小于16mm,注浆方式符合设计要求.施工单位全部检查,监理单位按施工单位检查次数10%的比例进行平行检验注浆管的直径采用尺量,组合中空锚杆采用现场观察检查进浆方式,砂浆锚杆采用检查施工记录、观察18 锚杆安装允许偏差应符合下列规定:①锚杆孔的孔径应符合设计要求;②锚杆孔的深度应大于锚杆长度的10cm;③锚杆孔距允许偏差为±15cm;④锚杆插入长度不得小于设计长度的95%,且应位于孔的中心。
施工单位全部检查,监理单位按施工单位检验数量的10%见证检验,但至少一次现场尺量、声波反射法19 砂浆锚杆的灌注砂浆饱满度应大于80%施工单位对锚杆检测抽样率不应低于总锚杆数的10%,且每批不宜少于20根。
西成客专XCZQ-3标段
注:施工作业人员质量责任登记应按部位和工序分别签名
[洞口及缓冲结构工程]
注:施工作业人员质量责任登记应按部位和工序分别签名
[洞口及缓冲结构工程]
钢筋(原材料及加工)检验批质量验收记录表(Ⅰ)
注:施工作业人员质量责任登记应按部位和工序分别签名
[洞口及缓冲结构工程]
钢筋(连接及安装)工程检验批质量验收记录表(Ⅱ)
注:施工作业人员质量责任登记应按部位和工序分别签名
[洞口及缓冲结构工程]
注:施工作业人员质量责任登记应按部位和工序分别签名
[洞口及缓冲结构工程]
混凝土(配合比和施工)工程检验批质量验收记录表(Ⅱ)
注:施工作业人员质量责任登记应按部位和工序分别签名
注:施工作业人员质量责任登记应按部位和工序分别签名
注:施工作业人员质量责任登记应按部位和工序分别签名
注:施工作业人员质量责任登记应按部位和工序分别签名。

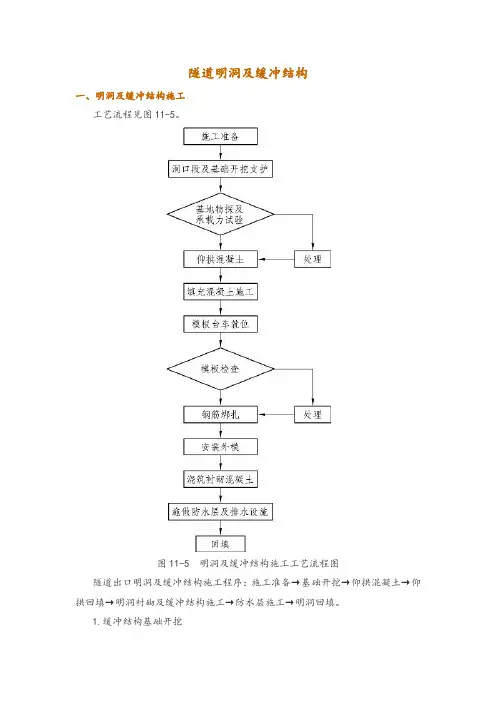

隧道明洞及缓冲结构一、明洞及缓冲结构施工工艺流程见图11-5。
图11-5 明洞及缓冲结构施工工艺流程图隧道出口明洞及缓冲结构施工程序:施工准备→基础开挖→仰拱混凝土→仰拱回填→明洞衬砌及缓冲结构施工→防水层施工→明洞回填。
1.缓冲结构基础开挖(1)洞口缓冲结构应按现行相关规范进行施工,宜在少雨和气温较高季节进行施工。
(2)缓冲结构基础开挖过程中应避免对墙趾处持力岩土层的扰动,并应防止雨水浸泡基坑。
(3)缓冲结构基础开挖时应与洞口工程配合施工,采取临时支护措施保持基础与边坡稳定。
并做好临时支护和排水措施。
(4)缓冲结构的结构形式必须符合设计要求。
(5)缓冲结构应采用移动台架施工。
(6)土方采用人工配合挖掘机进行,自卸汽车运至弃渣场,基坑底部预留30cm左右的深度,人工清底、出渣。
(7)开挖的土石方应按要求在弃渣场倾倒、存放,严禁弃渣危及边坡及其他建筑物稳定的地点,并不得影响运输安全及周边环境保护的要求。
2.钢筋绑扎(1)钢筋绑扎施工前首先搭设作业台架,台架下部应能满足施工机械通过的要求。
台架起着施工过程中临时固定钢筋骨架及作业人员活动平台的作用。
(2)钢筋按设计要求在洞外工厂化加工预制,运料车运输到现场,在作业台架上人工安装绑扎。
(3)绑扎钢筋的作业台架就位后,首先由测工根据模板台架的长度确定出不少于3个横断面的钢筋固定断面,每个横断面标出不少于8个定位点,然后由钢筋工在定位点处搭设固定钢筋的骨架。
(4)将钢筋预弯后,首先绑扎定位处的拱墙钢筋,然后以定位处的钢筋为模型,加密进行其他钢筋的绑扎。
(5)钢筋搭接长度必须符合新验标的要求。
(6)为确保钢筋绑扎质量,测量人员必须在钢筋绑扎前、内层钢筋绑扎前、作业平台移动前分三次进行纵向拉线对每根钢筋进行检查,确保钢筋位置准确。
(7)钢筋固定:钢筋绑扎过程中,为防止钢筋由于自重或混凝土灌注过程中发生变形,按照纵向间距2m、环向间距2.5m的要求,将T形短钢筋同固定钢筋的骨架焊连,另一端与钢筋骨架主筋焊接,从而将整个钢筋网固定并加固,防止钢筋整体变形,从而确保钢筋的准确位置。
中国水电集团京沪高速铁路土建工程三标段项目部隧道试验检测工作程序(试行)二〇〇八年五月目录一、工程概况 (1)1、工程概况 (1)2、隧道设计情况 (2)二、试验检测工作质量方针及目标 (5)三、原材料试验检测标准 (6)1、原材料 (6)2、喷射混凝土粗细骨料 (6)3、速凝剂 (7)4、钢纤维 (7)5、合成纤维 (7)四、混凝土配合比的选定试验 (9)1、隧道衬砌混凝土 (9)2、喷射混凝土 (9)五、支护质量控制与检验 (10)(一)一般规定 (10)(二)喷射混凝土 (10)(三)锚杆 (12)(四)钢筋网 (12)(五)钢架(格栅钢架、型钢钢架) (13)(六)管棚 (13)(七)超前小导管 (14)(八)超前预注浆 (14)六、衬砌质量控制与检验 (16)(一)一般规定 (16)(二)模板 (17)(三)钢筋 (17)(四)混凝土 (18)(五)底板、仰拱及填充 (20)(六)回填注浆 (21)(七)雷达无损检测 (21)七、防排水质量控制与检验 (22)(一)一般规定 (22)(二)洞口防排水 (22)(三)洞内排水沟(槽) (23)(四)检查井 (24)(五)中心水沟 (24)(六)施工缝防水 (24)(七)变形缝防水 (25)(八)防水板防水 (26)(九)围岩注浆 (27)(十)盲管 (28)隧道试验检测工作程序(试行)为保证京沪高速铁路三标工程项目试验检测工作质量,确保试验检测工作规范化、标准化、制度化,强化试验管理工作,依据中国水电集团公司质量管理自控体系和京沪高铁总指挥部《工程建材试验人员培训讲义》、《桥梁桩基施工实施细则》结合本标段的实际,编制本《原材料及混凝土拌和试验检测工作程序》。
一、工程概况1、工程概况京沪高速铁路起自北京南站,途径北京、河北省廊坊、天津、河北省沧州、山东省德州、济南、泰安、曲阜、滕州、枣庄、江苏省徐州、安徽省宿州、蚌埠、定远、滁州、再经江苏省南京、镇江、常州、无锡、苏州、昆山、上海, 止于上海虹桥站,正线全长1318km。
2018年隧道洞口及缓冲结构工程检验批填写模板摘要:1.2018 年隧道洞口及缓冲结构工程检验批填写模板概述2.隧道洞口及缓冲结构工程的重要性3.检验批填写模板的内容和要求4.2018 年隧道洞口及缓冲结构工程检验批填写模板的具体填写方法5.填写模板的注意事项和常见问题6.结论正文:一、2018 年隧道洞口及缓冲结构工程检验批填写模板概述随着我国基础设施建设的快速发展,隧道工程在交通、水利、能源等领域中扮演着越来越重要的角色。
隧道洞口及缓冲结构工程是隧道建设的关键环节,对于保证隧道的安全、稳定和持久性具有重要意义。
为规范隧道洞口及缓冲结构工程的检验流程,提高工程质量,我国相关部门制定了2018 年隧道洞口及缓冲结构工程检验批填写模板。
二、隧道洞口及缓冲结构工程的重要性隧道洞口及缓冲结构工程是隧道建设的重要组成部分,其质量直接关系到隧道的整体质量和安全。
隧道洞口的设计与施工质量,影响着隧道的衬砌结构、防水、排水等功能;缓冲结构工程的质量则关系到隧道的抗震性能和周边环境的稳定性。
因此,对隧道洞口及缓冲结构工程进行严格的检验是保证隧道工程质量的关键环节。
三、检验批填写模板的内容和要求2018 年隧道洞口及缓冲结构工程检验批填写模板主要包括以下几个部分:1.基本信息:包括工程名称、工程地点、设计单位、施工单位、监理单位等;2.工程概况:简述工程的规模、结构形式、主要工程内容等;3.检验批划分:根据工程实际情况,合理划分检验批,明确各检验批的工程内容和数量;4.检验项目及标准:根据国家和行业相关标准,列出各检验项目的技术要求和检验方法;5.检验记录:记录各检验项目的实际检验结果,包括合格与否、检验人员、检验日期等;6.结论:对检验结果进行总结,明确工程是否符合设计和规范要求,提出改进措施和建议。
四、2018 年隧道洞口及缓冲结构工程检验批填写模板的具体填写方法1.填写基本信息:根据实际情况,认真填写工程名称、地点、设计单位、施工单位、监理单位等信息;2.填写工程概况:简要描述工程的规模、结构形式、主要工程内容等;3.划分检验批:结合工程实际,合理划分检验批,明确各检验批的工程内容和数量;4.填写检验项目及标准:根据国家和行业相关标准,详细列出各检验项目的技术要求和检验方法;5.填写检验记录:在检验过程中,实时记录各检验项目的实际检验结果,包括合格与否、检验人员、检验日期等;6.填写结论:根据检验结果,对工程质量进行总结,明确工程是否符合设计和规范要求,提出改进措施和建议。
