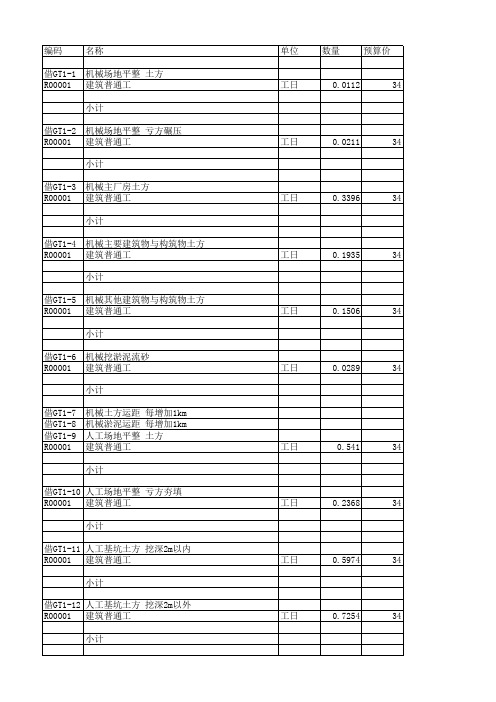

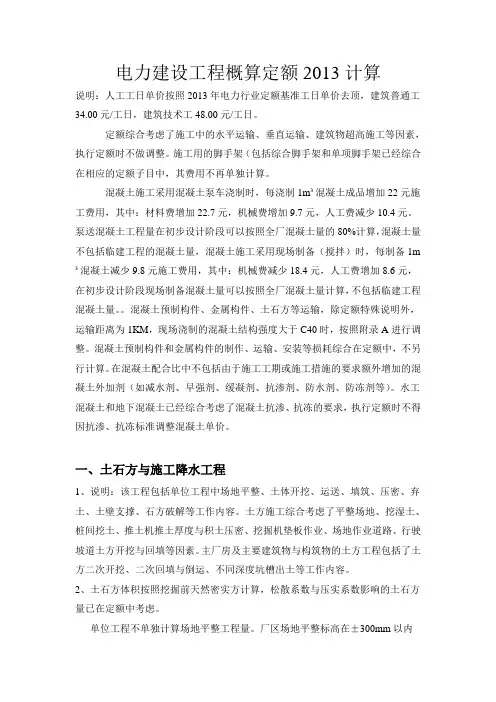

电力建设工程概算定额2013计算说明:人工工日单价按照2013年电力行业定额基准工日单价去顶,建筑普通工34.00元/工日,建筑技术工48.00元/工日。
定额综合考虑了施工中的水平运输、垂直运输、建筑物超高施工等因素,执行定额时不做调整。
施工用的脚手架(包括综合脚手架和单项脚手架已经综合在相应的定额子目中,其费用不再单独计算。
混凝土施工采用混凝土泵车浇制时,每浇制1m³混凝土成品增加22元施工费用,其中:材料费增加22.7元,机械费增加9.7元,人工费减少10.4元。
泵送混凝土工程量在初步设计阶段可以按照全厂混凝土量的80%计算,混凝土量不包括临建工程的混凝土量,混凝土施工采用现场制备(搅拌)时,每制备1m ³混凝土减少9.8元施工费用,其中:机械费减少18.4元,人工费增加8.6元,在初步设计阶段现场制备混凝土量可以按照全厂混凝土量计算,不包括临建工程混凝土量。
混凝土预制构件、金属构件、土石方等运输,除定额特殊说明外,运输距离为1KM,现场浇制的混凝土结构强度大于C40时,按照附录A进行调整。
混凝土预制构件和金属构件的制作、运输、安装等损耗综合在定额中,不另行计算。
在混凝土配合比中不包括由于施工工期或施工措施的要求额外增加的混凝土外加剂(如减水剂、早强剂、缓凝剂、抗渗剂、防水剂、防冻剂等)。
水工混凝土和地下混凝土已经综合考虑了混凝土抗渗、抗冻的要求,执行定额时不得因抗渗、抗冻标准调整混凝土单价。
一、土石方与施工降水工程1、说明:该工程包括单位工程中场地平整、土体开挖、运送、填筑、压密、弃土、土壁支撑、石方破解等工作内容。
土方施工综合考虑了平整场地、挖湿土、桩间挖土、推土机推土厚度与积土压密、挖掘机垫板作业、场地作业道路、行驶坡道土方开挖与回填等因素。
主厂房及主要建筑物与构筑物的土方工程包括了土方二次开挖、二次回填与倒运、不同深度坑槽出土等工作内容。
2、土石方体积按照挖掘前天然密实方计算,松散系数与压实系数影响的土石方量已在定额中考虑。

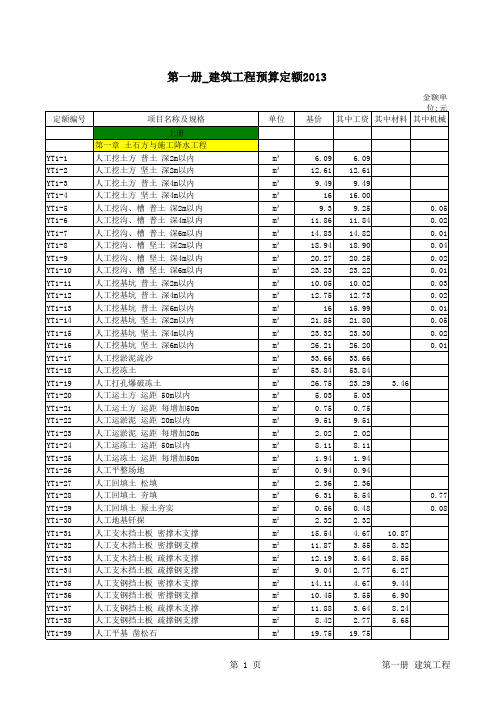

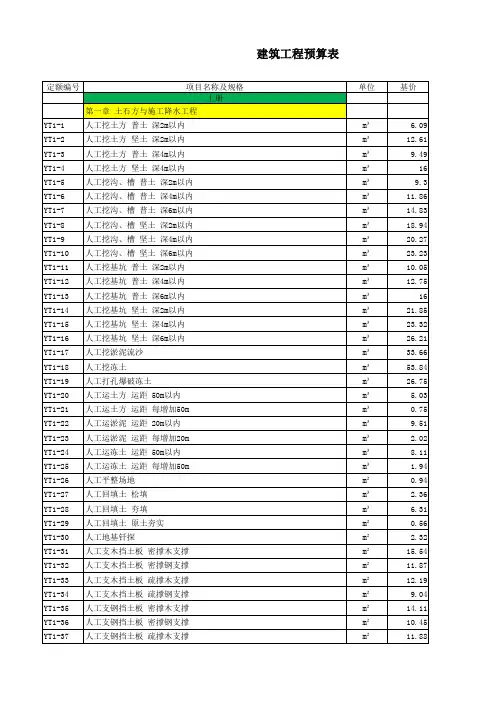

第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元第一册_建筑工程预算定额2013金额单位:元。

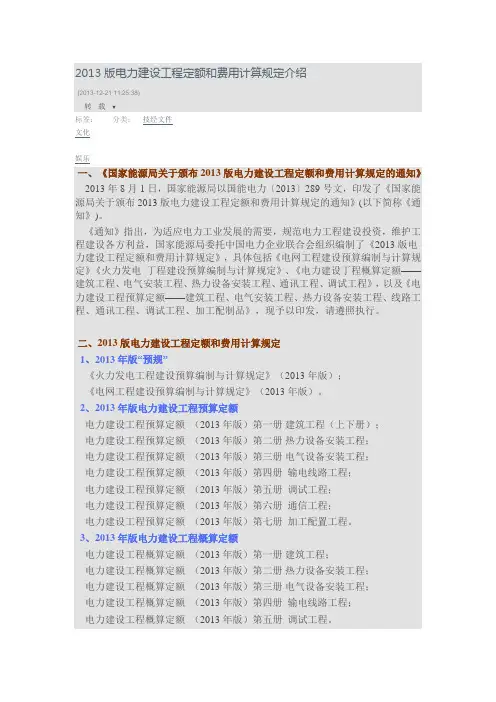

2013版电力建设工程定额和费用计算规定介绍(2013-12-21 11:25:38)转载▼分类:技经文件标签:文化娱乐一、《国家能源局关于颁布2013版电力建设工程定额和费用计算规定的通知》 2013年8月1日,国家能源局以国能电力〔2013〕289号文,印发了《国家能源局关于颁布2013版电力建设工程定额和费用计算规定的通知》(以下简称《通知》)。
《通知》指出,为适应电力工业发展的需要,规范电力工程建设投资,维护工程建设各方利益,国家能源局委托中国电力企业联合会组织编制了《2013版电力建设工程定额和费用计算规定》,具体包括《电网工程建设预算编制与计算规定》《火力发电_丁程建设预算编制与计算规定》、《电力建设丁程概算定额——建筑工程、电气安装工程、热力设备安装工程、通讯工程、调试工程》,以及《电力建设工程预算定额——建筑工程、电气安装工程、热力设备安装工程、线路工程、通讯工程、调试工程、加工配制品》,现予以印发,请遵照执行。
二、2013版电力建设工程定额和费用计算规定1、2013年版“预规”《火力发电工程建设预算编制与计算规定》(2013年版);《电网工程建设预算编制与计算规定》(2013年版)。

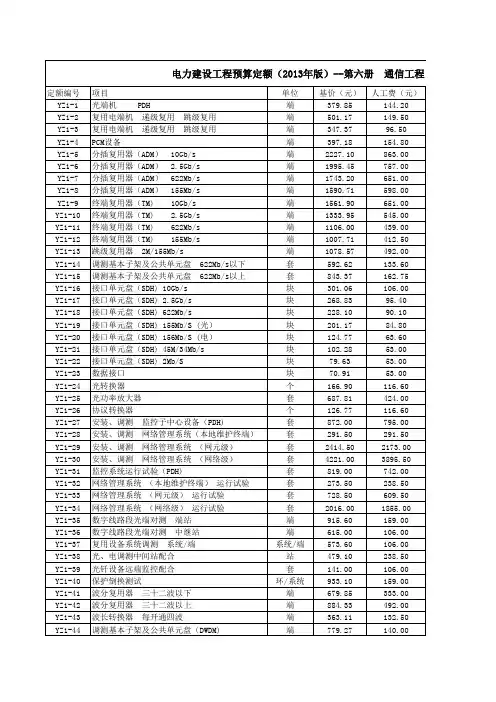

2、2013年版电力建设工程预算定额电力建设工程预算定额(2013年版)第一册建筑工程(上下册);电力建设工程预算定额(2013年版)第二册热力设备安装工程;电力建设工程预算定额(2013年版)第三册电气设备安装工程;电力建设工程预算定额(2013年版)第四册输电线路工程;电力建设工程预算定额(2013年版)第五册调试工程;电力建设工程预算定额(2013年版)第六册通信工程;电力建设工程预算定额(2013年版)第七册加工配置工程。
3、2013年版电力建设工程概算定额电力建设工程概算定额(2013年版)第一册建筑工程;电力建设工程概算定额(2013年版)第二册热力设备安装工程;电力建设工程概算定额(2013年版)第三册电气设备安装工程;电力建设工程概算定额(2013年版)第四册输电线路工程;电力建设工程概算定额(2013年版)第五册调试工程。
电力建设工程预算定额(2013版)总说明66kV没有响应定额子目的可按110kV定额子目乘以系数0.88154kV可直接套用220kV相应定额子目乘以系数0.9一、发电机电气防爆型电动机的检查、接线按交流电动机相应的容量定额人工乘以系数1.20二、变压器1、三相变压器和单相变压器安装适用于油浸式变压器、自耦式变压器安装带负荷调压变压器安装执行同电压、同容量变压器安装定额,其人工费乘以系数1.10电炉变压器安装执行同容量变压器定额乘以系数1.6整流变压器安装执行同容量变压器定额乘以系数1.22、变压器的器身检查,4000kV A以下是按吊芯检查考虑,4000kV A以上是按吊罩检查考虑。
4000kV A以上的变压器需要吊芯检查时,定额机械费乘以系数2.03、干式变压器如果带有保护外罩时,其安装定额中的人工和机械都乘以系数1.24、变压器的散热器外置时人工费乘以系数1.35、电抗器安装适用于混凝土电抗器、铁芯干式电抗器和空心电抗器等干式电抗器安装,油浸式电抗器按同容量干式电抗器定额乘以系数1.26、变压器安装过程中放注油、油过滤所使用的临时油罐等临时设施,已摊销入油过滤定额内。
7、110KV及以上设备安装在户内时人工费乘以系数1.30三、配电装置1、罐式断路器安装按SF6断路器安装定额乘以系数1.202、GIS安装高度在10米以上时,人工定额乘以系数1.05,机械定额乘以系数1.203、户内隔离开关传动装置需配延长轴时,人工定额乘以系数1.1,户外隔离开关按中形布置考虑,如安装高度超过6m时,不论三相带接地或带双接地均执行安装高度超过6m定额;如操动机构为地面操作时另加垂直拉杆主材费;操动机构按手动、电动、液压综合取定,使用时不用调整。
4、SF6电流互感器安装时人工定额乘以系数1.08,SF6电压互感器安装时按油浸式人工定额乘以系数1.05。
油浸式互感器如需吊芯检查,人工费与机械费乘以系数2.05、电压等级为110KV及以上设备安装在户内时,其人工乘以系数1.30。
2013版电力建设工程定额和费用计算规定介绍(2013-12-21 11:25:38)转载▼分类:技经文件标签:文化娱乐一、《国家能源局关于颁布2013版电力建设工程定额和费用计算规定的通知》 2013年8月1日,国家能源局以国能电力〔2013〕289号文,印发了《国家能源局关于颁布2013版电力建设工程定额和费用计算规定的通知》(以下简称《通知》)。
《通知》指出,为适应电力工业发展的需要,规范电力工程建设投资,维护工程建设各方利益,国家能源局委托中国电力企业联合会组织编制了《2013版电力建设工程定额和费用计算规定》,具体包括《电网工程建设预算编制与计算规定》《火力发电_丁程建设预算编制与计算规定》、《电力建设丁程概算定额——建筑工程、电气安装工程、热力设备安装工程、通讯工程、调试工程》,以及《电力建设工程预算定额——建筑工程、电气安装工程、热力设备安装工程、线路工程、通讯工程、调试工程、加工配制品》,现予以印发,请遵照执行。
二、2013版电力建设工程定额和费用计算规定1、2013年版“预规”《火力发电工程建设预算编制与计算规定》(2013年版);《电网工程建设预算编制与计算规定》(2013年版)。
2、2013年版电力建设工程预算定额电力建设工程预算定额(2013年版)第一册建筑工程(上下册);电力建设工程预算定额(2013年版)第二册热力设备安装工程;电力建设工程预算定额(2013年版)第三册电气设备安装工程;电力建设工程预算定额(2013年版)第四册输电线路工程;电力建设工程预算定额(2013年版)第五册调试工程;电力建设工程预算定额(2013年版)第六册通信工程;电力建设工程预算定额(2013年版)第七册加工配置工程。
3、2013年版电力建设工程概算定额电力建设工程概算定额(2013年版)第一册建筑工程;电力建设工程概算定额(2013年版)第二册热力设备安装工程;电力建设工程概算定额(2013年版)第三册电气设备安装工程;电力建设工程概算定额(2013年版)第四册输电线路工程;电力建设工程概算定额(2013年版)第五册调试工程。
