云南电网有限责任公司文件
云电基建〔2014〕558号
关于执行《电力建设工程预算定额(2013版)》
调试费用的通知
公司各供电局,建设分公司:
为进一步加强电网工程建设“零缺陷”投产管理,深入贯彻基建为生产运行服务的理念,促进工程整体移交水平的提高。
经公司研究,决定按照《云南电网公司电气设备交接试验规定(试行)》(云电生〔2008〕66号)规定的工程调试内容,增加和调整对应的调试费用。
具体规定如下:
一、使用2013版电力定额编制概预算的35kV及以上输变电工程应按照本文件调试费用明细表(见附件)规定的项目计取相应调试费用。
— 1 —
二、工程建设调试必须委托具有相应调试资质单位开展,建设单位应做好项目调试单位的资质检查工作。
三、工程建设过程中,如确需开展调试费用明细表规定范围外的调试项目,应报公司基建部对项目内容和费用核实同意后,方可纳入工程竣工结算。
四、概算子目不足的部分可参照本文件补充执行。
特此通知。
附件:调试费用明细表
云南电网有限责任公司
2014年9月29日— 2 —
附件
调试费用明细表
— 3 —
— 4 —
— 5 —
— 6 —
— 7 —
— 8 —
— 9 —
— 10 —
云南电网有限责任公司办公室 2014年9月30日印发
— 11 —。

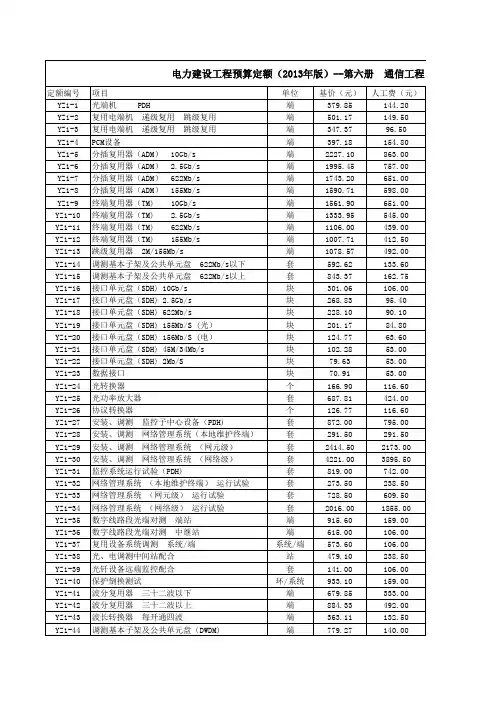

电力建设工程预算定额(2013版)电力建设工程预算定额(2013版)总说明66kV没有响应定额子目的可按110kV定额子目乘以系数0.88154kV可直接套用220kV相应定额子目乘以系数0.9一、发电机电气防爆型电动机的检查、接线按交流电动机相应的容量定额人工乘以系数1.20二、变压器1、三相变压器和单相变压器安装适用于油浸式变压器、自耦式变压器安装带负荷调压变压器安装执行同电压、同容量变压器安装定额,其人工费乘以系数1.10电炉变压器安装执行同容量变压器定额乘以系数1.6整流变压器安装执行同容量变压器定额乘以系数1.22、变压器的器身检查,4000kV A以下是按吊芯检查考虑,4000kV A以上是按吊罩检查考虑。
4000kV A以上的变压器需要吊芯检查时,定额机械费乘以系数2.03、干式变压器如果带有保护外罩时,其安装定额中的人工和机械都乘以系数1.24、变压器的散热器外置时人工费乘以系数1.35、电抗器安装适用于混凝土电抗器、铁芯干式电抗器和空心电抗器等干式电抗器安装,油浸式电抗器按同容量干式电抗器定额乘以系数1.26、变压器安装过程中放注油、油过滤所使用的临时油罐等临时设施,已摊销入油过滤定额内。
7、110KV及以上设备安装在户内时人工费乘以系数1.30三、配电装置1、罐式断路器安装按SF6断路器安装定额乘以系数1.202、GIS安装高度在10米以上时,人工定额乘以系数1.05,机械定额乘以系数1.203、户内隔离开关传动装置需配延长轴时,人工定额乘以系数1.1,户外隔离开关按中形布置考虑,如安装高度超过6m时,不论三相带接地或带双接地均执行安装高度超过6m定额;如操动机构为地面操作时另加垂直拉杆主材费;操动机构按手动、电动、液压综合取定,使用时不用调整。
4、SF6电流互感器安装时人工定额乘以系数1.08,SF6电压互感器安装时按油浸式人工定额乘以系数1.05。
油浸式互感器如需吊芯检查,人工费与机械费乘以系数2.05、电压等级为110KV及以上设备安装在户内时,其人工乘以系数1.30。

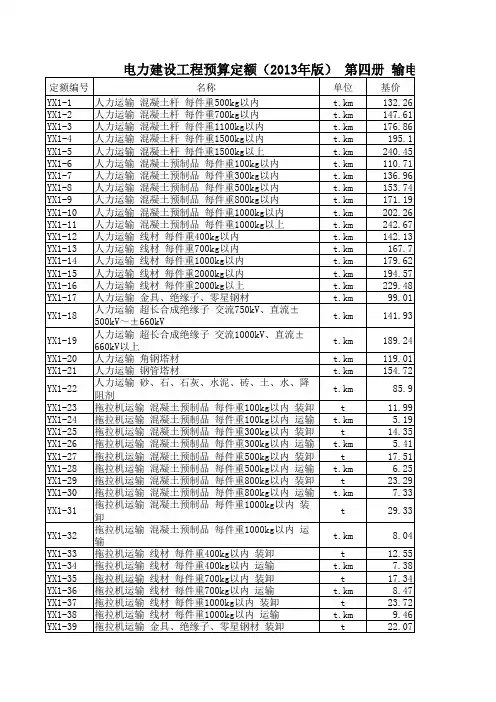

电力建设预算2013定额-第四册输电线路-章节说明————————————————————————————————作者:————————————————————————————————日期:2第四册输电线路工程第1章工地运输说明一、内容包括:人力运输、拖拉机运输、汽车运输、船舶运输、索道运输。
二、工作范围:工地运输是指装置性材料自工地集散仓库(材料站)运至沿线各杆、塔位的装卸、运输及空载回程等全部工作。
其中,索道运输的工作范围包括上料点和下料点材料堆放、场地平整。
三、各类材料的含义:1.“混凝土杆”是指以离心式机制的整根及分段混凝土杆、混凝土套筒及混凝土横担等。
2.“混凝土预制品”是指以人工浇制、机械振捣的混凝土制成品或半成品,如底盘、拉盘、卡盘、叉梁、盖板等。
3.“线材”是指导线、避雷线、耦合屏蔽线、拉线、电缆、光缆。
4.“塔材”是指铁塔钢材,分为角钢塔材和钢管塔材。
5.“钢管杆”是指以钢板压制、焊接形成的整根或分段钢管杆。
6.“金具、绝缘子、零星钢材”是指金具、绝缘子、电杆用的横担、地线支架、拉棒、拉杆、抱箍、连接金具、防振锤、间隔棒、铸铁重锤、接地管(带)材、螺栓、垫圈、地脚螺栓等。
7.“超长合成绝缘子”是指用于交流电压等级750kV及以上、直流电压等级±500kV及以上输电线路的合成绝缘子。
四、装置性材料的单位运输重量按表1-1计算。
表1-1 装置性材料的单位运输重量材料名称单位运输重量(kg) 备注混凝土制品人工浇制m3 2600 包括钢筋离心浇制m3 2860 包括钢筋线材导线(有线盘)kg W×1.15避雷线(有线盘)kg W×1.10避雷线、拉线(无线盘)kg W×1.04光缆(有线盘)kg W×1.20电缆kg W+G G为盘重商品混凝土m3 2560土方m3 1500 头挖量3块石、碎石、卵石m3 1600石灰m3 1200黄(干中砂)m3 1550水泥、降阻剂kg W×1.01 袋装水kg W×1.20金具、绝缘子(瓷、玻璃)kg W×1.07合成绝缘子kg W×2.00螺栓、垫圈、脚钉kg W×1.01注1.表中未列入的其他装置性材料按净重计算。
