75t、h锅炉安装施工方案(标准方案,可以直接使用,可编辑优秀版资料,欢迎下载)75t/h 锅炉安装施工方案1 工程概况本工程主要包括:75t/h—5。
29MPa 循环流化床锅炉1 台;该锅炉采用无锡**锅炉股份生产的UG-75/5.29—M12 型循环流化床锅炉,其参数如下:锅炉型号:UG—75/5。
29—M12额定蒸发量:75t/h额定蒸发压力:5。
29MPa额定蒸汽温度:450℃给水温度:150℃一次风预热温度:150℃二次风预热温度:150℃排烟温度:152℃热效率:87%2 编制依据2.1《蒸汽锅炉安全技术监察规程》(95 年版)2。
2《电力建设施工及验收技术规范》(锅炉机组篇)DL/T5047-952.3《电力建设施工及验收技术规范》(火力发电厂焊接篇)DL5007—922。
4《电力建设施工及验收技术规范》(管道篇)DL5031-942。
5《锅炉压力容器焊工考试规则》2.6 招标技术文件3 施工准备3。
1 施工技术准备3.1.1 安装申请表报当地劳动局锅检所审批.3。
1.2 施工前,组织全体施工人员认真熟悉锅炉图纸和有关技术资料、文件. 3。
1.3 认真听取设计单位及建设单位的技术交底;准备有关规范文件和技术资料;对施工人员进行技术交底。
3.1.4 按装箱单和图纸对锅炉零部件进行清点、检验。
3.1.5 检查维修所需施工机具、量具,确保其使用性,使用的计量器具应在周检期内。
3。
2 施工现场的准备3.2。
1 根据施工的实际需要,与建设单位协商解决锅炉本体组合件组对、焊接场地,吊车行走路线,设备临时堆放场地,并向建设单位申报施工用电容量。
3.2.2 厂区内水、电、汽必须满足现场需要。
3。
2.3 施工人员对基础复验合格并办理交接手续。
3.2。
4 施工用垫铁及其它措施用料提前准备以满足安装要求.3.3 零部件与基础验收A.UG——75/5。
29—M14 型锅炉安装前,应根据制造厂提供的到货清单和图纸与建设单位有关人员一起核对数量并进行外观检验,具体要求见表,对存在问题应做好记录,并制定妥善的整改措施.锅炉零部件安装前检验项目表序号部件名称外观检查几何尺寸检查测厚检查1。
锅炉安装施工组织设计
一、前言
在进行锅炉安装施工前,必须进行详细的组织设计工作,以确保施工过程顺利进行,安全可靠,本文将对锅炉安装施工组织设计进行详细阐述。
二、施工组织设计内容
1.施工组织设计的目的
–保障施工安全
–提高施工效率
–保证施工质量
2.施工组织设计的原则
–安全第一
–精细化管理
–科学合理
3.施工组织设计的基本要求–合理规划人员配置
–确定施工顺序
–制定详细的施工方案
4.施工组织设计的具体步骤–确定施工目标
–制定施工方案
–制定施工计划
–制定安全管理制度
–制定质量管理制度
三、施工组织设计流程
1.施工目标确认
–明确锅炉安装的整体目标和要求
2.施工方案设计
–制定锅炉安装的具体施工方案,包括人员配备、施工设备准备等3.施工计划制定
–制定锅炉安装的时间计划安排,确定施工周期
4.安全管理制度
–设立安全管理责任人,明确安全措施和预案
5.质量管理制度
–设立质量管理责任人,确保施工过程质量可控
四、施工组织设计实施
1.人员配置
–根据施工方案确定所需人员数量和岗位安排
2.施工顺序
–按照施工计划确定施工的先后顺序,确保施工有序进行3.施工方案落实
–严格按照施工方案的要求进行实施,遵循施工流程
五、总结与展望
通过本文对锅炉安装施工组织设计的详细介绍,我们可以看到,
在进行锅炉安装施工时,施工组织设计是至关重要的一环。
只有在合
理的组织设计下,施工过程才能安全高效地进行,最终保证施工质量。
希望本文能为相关人员提供一定的参考和指导,使锅炉安装施工更加
顺利。
锅炉安装施工组织设计锅炉安装施工组织设计一、项目概述1.1 项目背景在此处描述锅炉安装项目的背景信息,包括项目的目的、需求和重要性等。
1.2 项目范围在此处具体说明锅炉安装工程的范围,包括各个阶段、工作内容和责任划分等。
1.3 相关方在此处出锅炉安装工程涉及的相关方,包括业主、监理单位、设计单位等。
二、施工组织设计2.1 组织机构在此处详细描述锅炉安装施工组织的机构,包括施工部门、管理层级、岗位设置等。
2.2 质量管理体系在此处说明锅炉安装施工的质量管理体系,包括质量控制、检查检验和质量保证等。
2.3 安全管理措施在此处描述锅炉安装施工的安全管理措施,包括安全培训、防护措施和事故应急预案等。
2.4 工期计划在此处详细制定锅炉安装施工的工期计划,包括各个阶段的时间安排和关键节点的提醒。
2.5 人力资源在此处说明锅炉安装施工所需的人力资源,包括人员配备、培训和管理等方面。
2.6 资源管理在此处描述锅炉安装施工过程中的资源管理措施,包括物资采购、设备租赁和场地管理等。
三、施工方案3.1 安装方案在此处详细说明锅炉安装的具体方案,包括施工方法、工艺流程和注意事项等。
3.2 施工工艺在此处描述锅炉安装各个工序的具体工艺要求,包括焊接、安装和调试等。
3.3 施工材料在此处出锅炉安装所需的材料清单,并说明材料的规格、品牌和数量等。
3.4 检测与验收在此处说明锅炉安装过程中的检测方法和验收标准,包括工序检查和最终验收等。
3.5 现场安全与环境保护在此处提供现场安全和环境保护措施的详细说明,包括防尘、防火和废物处理等。
四、施工进度管理4.1 进度计划在此处列出锅炉安装施工的详细进度计划,并说明每个阶段的工期和完成情况。
4.2 进度控制括进度报告、问题处理和变更管理等。
五、施工质量管理5.1 质量控制在此处说明锅炉安装施工的质量控制措施,包括工序检查、工艺控制和质量评估等。
5.2 质量检验在此处出锅炉安装施工过程中需要进行的质量检验项目,并说明检验方法和标准。

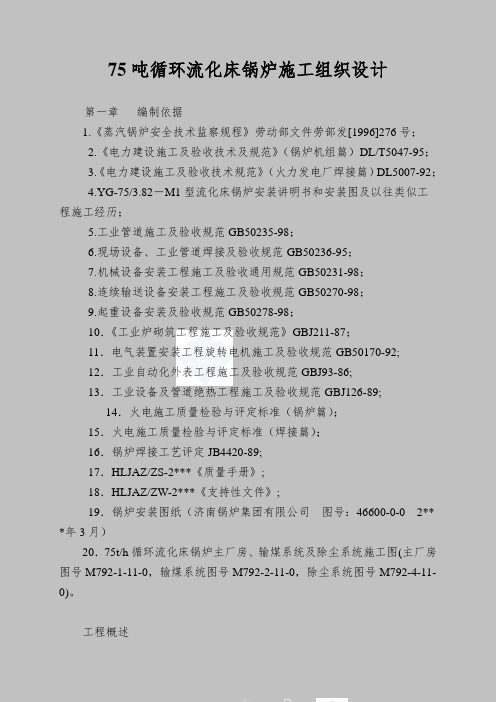

75吨循环流化床锅炉施工组织设计第一章编制依据1.《蒸汽锅炉安全技术监察规程》劳动部文件劳部发[1996]276号;2.《电力建设施工及验收技术及规范》(锅炉机组篇)DL/T5047-95;3.《电力建设施工及验收技术规范》(火力发电厂焊接篇)DL5007-92;4.YG-75/3.82-M1型流化床锅炉安装讲明书和安装图及以往类似工程施工经历;5.工业管道施工及验收规范GB50235-98;6.现场设备、工业管道焊接及验收规范GB50236-95;7.机械设备安装工程施工及验收通用规范GB50231-98;8.连续输送设备安装工程施工及验收规范GB50270-98;9.起重设备安装及验收规范GB50278-98;10.《工业炉砌筑工程施工及验收规范》GBJ211-87;11.电气装置安装工程旋转电机施工及验收规范GB50170-92;12.工业自动化外表工程施工及验收规范GBJ93-86;13.工业设备及管道绝热工程施工及验收规范GBJ126-89;14.火电施工质量检验与评定标准(锅炉篇);15.火电施工质量检验与评定标准(焊接篇);16.锅炉焊接工艺评定JB4420-89;17.HLJAZ/ZS-2***《质量手册》;18.HLJAZ/ZW-2***《支持性文件》;19.锅炉安装图纸(济南锅炉集团有限公司图号:46600-0-0 2** *年3月)20.75t/h循环流化床锅炉主厂房、输煤系统及除尘系统施工图(主厂房图号M792-1-11-0,输煤系统图号M792-2-11-0,除尘系统图号M792-4-11-0)。
工程概述工程概况该工程为75t/h循环流化床锅炉,建设规模包括设备、电气外表安装与调试,招标范畴是锅炉本体、辅助设备、工艺管道和电气外表安装、系统调试。
75t/h循环流化床锅炉项目是利用现有自备电厂进行扩建的,土建工程拟于2***年6月18日开工,近期能够达到设备安装条件。
工程质量依据国家现行的《建筑安装工程质量检验评定标准》为检验标准,必须达到优良工程标准和最大设计出力(既110%的蒸汽负荷)。
75t循环流化床锅炉施工组织设计第一章编制依据1.《蒸汽锅炉安全技术监察规程》劳动部文件劳部发[1996]276号;2.《电力建设施工及验收技术及规范》(锅炉机组篇)DL/T5047-95;3.《电力建设施工及验收技术规范》(火力发电厂焊接篇)DL5007-92;4.YG-75/3.82-M1型流化床锅炉安装说明书和安装图及以往类似工程施工经历;5.工业管道施工及验收规范GB50235-98;6.现场设备、工业管道焊接及验收规范GB50236-95;7.机械设备安装工程施工及验收通用规范GB50231-98;8.连续输送设备安装工程施工及验收规范GB50270-98;9.起重设备安装及验收规范GB50278-98;10.《工业炉砌筑工程施工及验收规范》GBJ211-87;11.电气装置安装工程旋转电机施工及验收规范GB50170-92;12.工业自动化仪表工程施工及验收规范GBJ93-86;13.工业设备及管道绝热工程施工及验收规范GBJ126-89;14.火电施工质量检验与评定标准(锅炉篇);15.火电施工质量检验与评定标准(焊接篇);16.锅炉焊接工艺评定JB4420-89;17.HLJAZ/ZS-2002《质量手册》;18.HLJAZ/ZW-2002《支持性文件》;19.锅炉安装图纸(济南锅炉集团有限公司图号:46600-0-0 2003年3月)20.75t/h循环流化床锅炉主厂房、输煤系统及除尘系统施工图(主厂房图号M792-1-11-0,输煤系统图号M792-2-11-0,除尘系统图号M792-4-11-0)。
第二章工程概述一、工程概况该工程为75t/h循环流化床锅炉,建设规模包括设备、电气仪表安装与调试,招标范围是锅炉本体、辅助设备、工艺管道和电气仪表安装、系统调试。
75t/h循环流化床锅炉项目是利用现有自备电厂进行扩建的,土建工程拟于2003年6月18日开工,近期可以达到设备安装条件。
75吨锅炉安装方案
1、安装工作准备
(1)锅炉安装前,建议厂家进行前期调研,全面了解客户的需求,分析客户地域的环境条件,以及安装位置的特殊情况,以便更好地安装锅炉。
(2)安装锅炉前,需要恰当准备现场安装用物料,如:内,外排烟布,锅炉支架,锅炉垫材,支腿,铆钉,螺栓,排烟管,空气和进出口管材,辅助装置及其他配件,以便安装更加顺利。
(3)安装锅炉前,应该仔细检查现场环境,检查锅炉安装位置是否满足要求,特别是需要确保安装位置符合火灾安全要求,以确保锅炉安装的稳定性。
(4)安装前也应完成热水管道,冷水管道,排烟管道的安装,以保证锅炉的正常投入使用。
2、安装锅炉
(1)首先将锅炉支架及支腿安装在预定位置,并注意安装牢固,然后在支架上安装垫材,以防止锅炉振动导致机器损坏。
(2)接下来将锅炉安装到支架上,建议使用专用螺栓及铆钉完成安装,并要确保安装位置正确,并确保安装牢固。
(3)接着,将排烟管安装到锅炉上,将管道紧固牢固,以防止因风力、水力而发生断裂,烟道的装置要根据现场实际情况制定出。
目录第一部分:工程概况 (2)一、工程概况 (2)二、锅炉主要参数 (2)三.工程难点 (3)第二部分:施工依据 (3)第三部分:焚烧炉安装 (5)1.准备工作 (5)2..基础验收、划线 (5)3.锅炉钢架组对焊接 (6)4.锅炉钢架安装 (6)5.焚烧炉炉排安装 (9)6.灰斗安装 (9)7.低位溜槽安装 (9)8.进料斗安装 (9)9.炉壳安装 (9)第四部分余热炉安装 (9)1.锅炉受热面安装 (9)2.锅炉本体管路安装 (13)第五部分水压试验 (13)1.水压试验应具备的条件 (13)2.锅炉水压试验措施 (13)第六部分煮炉 (14)第七部分燃烧器安装 (15)1.燃烧器安装方法: (15)2.保证安装质量的措施 (15)第八部分燃油系统安装 (15)1.油罐吊装 (15)2.油泵安装 (15)3.燃油管道安装 (16)4.保证系统清洁度的措施 (16)第九部分附属设备安装 (16)第十部分非标制造安装 (22)一.主要安装施工顺序 (22)二.主要施工方法 (22)第十一部分焊接工程 (23)一.焊接工程 (23)二.无损检测 (26)第十二部分保温及防腐施工 (27)一.保温 (27)二.防腐 (31)第十三部分施工组织机构及劳动力计划 (33)一、组织机构设置 (33)二、主要资源供应计划 (33)第十四部分质量保证措施 (35)一、质量保证体系的建立和实施 (35)二、质量保证体系各人员职责 (36)三、与业主及监理方加强联系配合 (36)四、质量目标 (37)五、质量保证措施 (37)第十五部分工期保证措施 (43)第十六部分季节性施工措施 (45)一、夏季施工措施 (45)二、冬季施工措施 (46)第十七部分安全生产、文明施工管理 (47)一、安全施工管理 (47)二、文明施工管理 (51)一、工程概况1、项目名称:XXX生活垃圾焚烧发电项目设备安装工程施工2、建设单位:XXX有限公司3、建设地点:XXX生活垃圾填埋场北侧4、建设规模:日焚烧处理生活垃圾3000吨。
垃圾焚烧发电厂建筑安装工程锅炉专业施工组织设计一、项目概况二、施工组织设计目标与原则1.目标:确保垃圾焚烧发电厂锅炉专业施工过程中的安全、质量和进度;2.原则:(1)科学合理:根据设计要求和施工特点,制定施工方案;(2)经济合理:确保施工过程中资源的最佳利用,减少浪费;(3)灵活性:根据工程实际情况及时调整施工方案;(4)安全环保:保证施工过程中的安全性和环境保护。
三、施工准备工作1.组织编制:安排专业队伍,包括施工人员、监理人员和安全人员等;2.设备采购:根据施工需要,采购符合质量要求的设备和工具;3.材料采购:根据设计要求,采购符合标准的锅炉专业施工所需的材料;4.建立施工现场:针对施工现场,建立安全、整洁的工作环境。
四、施工方案与施工方法1.施工方案:根据设计要求及现场情况,制定垃圾焚烧发电厂锅炉专业施工方案,包括工作序列、施工工艺、施工流程等;2.施工方法:根据施工方案,确定合适的施工方法,如拆除旧设备、焊接工艺、管道安装等。
五、施工任务划分与作业程序1.施工任务划分:根据施工方案,将整个施工过程划分为不同的任务,明确责任;2.作业程序:根据施工方案,确定每一道工序的作业程序,包括工序之间的衔接和协调。
六、施工管理1.施工进度管理:制定施工计划,监督施工进度,确保施工按计划进行;2.施工质量管理:建立质量监控体系,对施工过程中的每个环节进行质量检测;3.安全管理:制定施工安全管理制度,确保施工过程中的安全;4.环境保护管理:严格按照环境保护要求进行施工,确保不对环境造成污染。
七、施工组织设计的内容及要求1.施工组织设计的内容:(1)施工单位的组织设置;(2)施工方案和施工方法;(3)施工任务划分和作业程序;(4)施工管理措施;(5)安全生产和环境保护措施。
2.施工组织设计的要求:(1)简明性:对施工各环节进行明确、简明的说明,方便施工人员操作;(2)可行性:施工方案要符合实际情况,易于实施;(3)专业性:针对锅炉专业的施工特点,制定专业的施工方案和方法;(4)安全性:考虑施工过程中的安全风险,制定相应的安全措施;(5)环保性:重视环境保护,落实相应的环保措施。
垃圾焚烧发电厂锅炉砌筑施工组织设计一、前期准备工作1.项目背景和目标这个部分主要是介绍垃圾焚烧发电厂项目的背景和目标。
背景可以包括市区垃圾处理现状、垃圾焚烧技术的优势等内容。
目标主要包括建设一个符合环保要求的垃圾焚烧发电厂以及实现废物资源化利用等。
2.技术方案和设计要求在这一部分中,应该详细介绍垃圾焚烧发电厂的技术方案和设计要求。
技术方案可以包括焚烧炉排烟系统、锅炉结构、垃圾投放系统等内容。
设计要求可以包括施工材料、施工工艺等。
3.施工进度计划根据项目的实际情况,制定详细的施工进度计划。
在这个部分中,可以将整个施工过程分为多个阶段,每个阶段都有详细的工作内容和时间安排。
1.施工组织机构这个部分介绍施工组织机构,包括项目经理、施工队长、技术负责人等人员的职责和任务分工。
同时,还应该介绍施工团队的组织形式和人员配备。
2.安全生产组织在施工过程中,安全生产是非常重要的。
在这个部分,应该介绍安全生产组织的具体措施,包括人员安全培训、安全设备的配置、安全检查等。
同时,还应该制定详细的应急预案和应急处置措施。
3.质量控制组织4.协调配合组织在这个部分中,应该详细介绍各个相关单位的协调配合工作。
这些单位可以包括设计单位、制造单位、供应商等。
同时,还应该制定详细的协调配合方案,确保施工进度和质量。
5.施工措施在施工过程中,应该采取一系列措施来确保施工的顺利进行。
这些措施可以包括现场设施的准备、设备的调试、施工工艺的优化等。
6.施工安排在这个部分中,应该制定详细的施工安排。
施工安排可以包括人员安排、设备安排、材料安排、施工技术要求等。
7.环境保护措施在垃圾焚烧发电厂的施工过程中,应该采取一系列的环境保护措施。
这些措施可以包括噪音、粉尘、废气处理等。
三、施工方案编制根据上述的施工组织设计,制定详细的施工方案。
施工方案应该包括工程划分、施工工序、施工工艺、施工方法等。
四、施工安全管理在施工过程中,应该加强施工安全管理。
开封腾飞纸业有限公司ZG-35/3.82-M锅炉安装施工组织设计编制:审核:审定:机电安装有限公司2009年6月11日目录第一章锅炉概况第二章施工组织机构及程序第三章主要安装工序及其关系第四章安装前的准备工作第五章主要工序的安装工艺第六章水压试验方案第七章安全措施第八章质量措施第九章文明施工第十章主要施工机具表第十一章手段措施施用料附:1、施工现场平面布置示意图2、垫铁面积选用核算3、垫铁布置示意图4、受热面焊口统计表5、主吊件尺寸重量表第一章锅炉概况一:概述:本炉为75t/h中温中压、高温旋风分离循环流化床锅炉起来的新型循环流化床燃烧技术。
采用近年来发展本锅炉是一种高效、低污染的新型锅炉,采用循环流化床燃烧方式。
本产品结构紧凑,锅炉本体由锅筒、水冷系统、过热系统、空气预热器、钢架、平台扶梯、炉墙、外护板、燃烧设备、给料装置、分离返料装置等组成。
锅炉露天布置,钢架安装在±0m钢筋混凝土基础上,运转层标高+7m。
二、锅炉设计参数:蒸发量75T/H过热蒸汽出口压力 3.82MP a过热蒸汽温度450℃给水温度105℃排烟温度150℃一、二次风比例:60:40燃烧方式循环流化燃烧三、锅炉燃料1、煤种:QDw=22220kj/ kg Vr=7.39%Wy=3.26% Ay=30.58%Cy=59.52% Ny=1.04%Hy=2.36% Sy=0.8%Oy=2.73%2、本锅炉由于采用高效分离器,燃料适应性强,燃料粒度:0-10mm石灰石粒度:0-2mm四、整体布置本炉为75t/h中温中压、高温旋风分离循环流化床锅炉,系单锅筒,自然循环水管锅炉,半露天布置。
炉膛及尾部省煤器以上采用全悬吊结构,炉膛四周为膜式水冷壁结构,过热器及省煤器区域均布置包墙管,锅炉采用先集中下降管,后再分散进水冷壁下集箱,为保证水循环安全可靠性,前、后水冷及两侧水冷壁共分六个独立回路。
为实现均匀升温、可控启动,锅炉采用床下热烟气点火技术。
1.1 工程名称:XX市垃圾焚烧热电厂二期工程。
1.2 业主单位:XX实业集团。
1.3 设计单位:中国轻工业上海设计院。
1.4 工程地点:XX镇。
1.5根据以往安装经验,锅炉的参数及基本尺寸如下:
额定蒸发量:75t/h 日垃圾处理量:400t/d
额定过热蒸汽出口压力:3.82Mpa 给水温度:150℃
额定过热蒸汽出口温度:450℃冷风温度:20℃
锅炉左右柱中心宽度:7500mm
锅炉前后柱中心深度:15100 mm
炉顶大梁上标高:32700 mm
锅炉集汽集箱标高:33100 mm
锅炉外形尺寸:12000X22100X36500mm
1.6 C12-3.45/0.5汽轮机配无刷砺磁15MW发电机及其配套设备的资料。
1.7垃圾焚烧热电厂主要工艺流程图
主流程污水煤其它
2.锅炉整体布置
2.1汽水流程
锅炉汽水系统回路包括省煤器、锅筒、水冷系统及下降管、包括过热器、及连接管等。
由给水操作台来的给水,分两路一路由锅炉右侧标高16.7m处进入省煤器进口信箱,逆流向上经过两个水平放置的省煤器管组,垂直进入锅炉右侧出口信箱20.59m处,从出口信箱通过2根Φ108X4.5的省煤器连接管进入锅筒。
在启动阶段没有给水进入锅筒前,省煤器再循环系统可以将锅水从锅筒引入省煤器进口集箱管道中,以防止省煤器中静滞的水汽化。
给水引入锅筒水空间并通过两根集中下降管和下水连接管和前后、两侧水冷壁进口集箱相连接,给水向上流经炉堂水冷壁被加热成为汽水混合物,随后经各自的上部出口集箱,通过汽水引出管引入锅筒进行汽水分离。
被分离出来的水重新进入锅筒水空间,并进行再循环,被分离出来的干燥蒸汽从锅筒顶部的连接管引出。
蒸汽从锅筒引出后,分别4根由Φ108X4.5的连接管引入顶棚管入口箱。
然后下行经过后包墙进入包墙下集箱,然后经左右包墙管后进入各自的上集箱,侧包墙的上集箱由各自的2根Φ108X4.5的连接管进入喷水减温器,减温器通过4根Φ108X4.5的连接管进入高温过热器进口信箱流经立式高过管后由出口集箱通过4根Φ133X8的连接管进入主汽集箱面直接供主蒸汽。
2.2烟风系统
2.2.1风系统:循环流化床内物料的循环是由送风机和引风机启动和维持的,从一次风机出来的空气先后经暖风器、空气预热器加热后第一路进入炉堂底部风室,通过布风板上的风帽使床料流化,并形成向上通过炉堂的固体循环。
该管路上还并联有供锅炉点火启动和低负荷稳定燃油点火燃烧器用风旁路,第二路,经空气预热器预热后的热风送至炉前两台气力播煤机。
从二次风机鼓出的燃烧空气。
