XX湖复合土工膜铺设监理细则一、前言为确保工程建设质量,保证工程安全,制定此监理细则。
二、监理工作基本原则1.严格按照设计文件要求、施工规范、施工方案和项目管理规定进行监理,确保工程质量符合标准和合同要求。
2.加强对施工单位质量控制体系的审查和监督,对施工单位进行日常巡视和检查,及时发现和纠正质量问题。
3.加强与业主单位的沟通和协作,提高群众满意度。
三、监理责任与权限1.监理单位应对工程施工过程进行全程监理,负责验收、签字并报送移交验收材料。
2.监理单位应有权随时对施工现场进行检查,对施工缺陷和质量问题提出合理的建议和处理措施。
3.监理单位应对施工单位提出的变更申请进行全面审核,对变更申请进行审批,并进一步提供技术指导和建议。
4.监理单位应对施工方案和技术方案进行审查,确保方案符合国家相关标准。
四、监理工作内容1.监理单位应对施工单位严格执行施工规范的要求进行监督。
对施工单位未按规范要求施工,应立即提出处理意见。
2.监理单位应对难以施工的施工问题进行协调解决。
3.监理单位应对施工单位的施工组织和安全管理进行监督、审核,并提出管理建议。
4.监理单位应对施工材料质量进行监督、检查,严格按照材料验收标准进行验收,对质量不达标的材料拒绝使用。
五、复合土工膜铺设监理细则1.现场测量确认土地周长、土深,并清除表层垃圾等杂质。
2.使用挖掘机对土地进行深度0.6m的挖掘,将土体平整。
移除非纯土层,不得留下枯树、煤渣、矸石等。
3.在土面均匀铺设防渗土工布,接缝处需留有10-15cm的重叠,施工现场不得踩踏土工布。
4.铺设土工布后,在布上铺设复合土工膜,并采用热风焊接等技术将膜连接成一体。
5.铺设完膜后,应按已设计的方式对复合土工膜进行修剪处理,保持膜面完整、平整。
6.在复合土工膜铺设过程中,应加强与业主单位的沟通和协作,提高群众满意度。
六、监理报告1.监理单位应在工程施工中及时发现并记录不合格行为和现场问题,并采取相应措施进行整改。

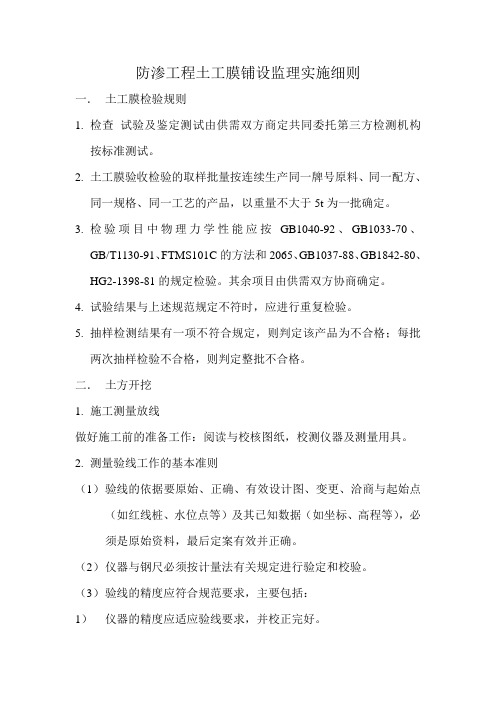

防渗工程土工膜铺设监理实施细则一.土工膜检验规则1.检查试验及鉴定测试由供需双方商定共同委托第三方检测机构按标准测试。
2.土工膜验收检验的取样批量按连续生产同一牌号原料、同一配方、同一规格、同一工艺的产品,以重量不大于5t为一批确定。
3.检验项目中物理力学性能应按GB1040-92、GB1033-70、GB/T1130-91、FTMS101C的方法和2065、GB1037-88、GB1842-80、HG2-1398-81的规定检验。
其余项目由供需双方协商确定。
4.试验结果与上述规范规定不符时,应进行重复检验。
5.抽样检测结果有一项不符合规定,则判定该产品为不合格;每批两次抽样检验不合格,则判定整批不合格。
二.土方开挖1.施工测量放线做好施工前的准备工作:阅读与校核图纸,校测仪器及测量用具。
2.测量验线工作的基本准则(1)验线的依据要原始、正确、有效设计图、变更、洽商与起始点(如红线桩、水位点等)及其已知数据(如坐标、高程等),必须是原始资料,最后定案有效并正确。
(2)仪器与钢尺必须按计量法有关规定进行验定和校验。
(3)验线的精度应符合规范要求,主要包括:1)仪器的精度应适应验线要求,并校正完好。
2)必须按规程作业,观测误差必须小于限差,观测中的系统误差应采取措施进行改正。
3)验线本身应先行闭合校核。
(4)验线部位的关键环节与最弱部位,主要包括:1)定位依据桩位及定位条件。
2)场区平面控制,主轴线及其控制桩(引桩)。
3)场区高程网及0.000高程线。
4)控制网及定位放线中的最弱部位。
3.报验与验线(1)承包单位应根据“施工测量放线报验表”的要求向项目监理部报送《施工测量方案》。
只有当监理部审批认可后,方能按该方案进行施工。
(2)检测、桩位保护与复测,以保证桩位及标高的正确性。
4.基础开挖与回填(1)施工准备1)在组织土方工程前,承包单位应根据建设单位提供的设计图纸编制施工组织设计(或施工方案)并报监理部。
土工合成材料铺设工程监理实施细则1.前言土工合成材料广泛应用于道路、桥梁、隧道、堤坝、水利工程和环保工程等领域,其中对于土工合成材料的铺设起着关键性作用。
本文档旨在为土工合成材料铺设工程的监理实施细则提供一份可参考的规范。
2. 监理职责2.1 监理工程师必须对土工合成材料的铺设过程进行全程监控,包括材料的质量检查、设备的校验和检测、施工现场的细节管理等方面,确保土工合成材料的铺设工程符合设计要求和相关要求。
2.2 监理工程师应对施工现场的人员和设备进行检查,并协调解决问题。
2.3 监理工程师应识别和在现场处理技术问题和安全问题,包括对施工现场的监督、资料的收集和归档,对合同、规范、标准等要求的检查和应对等。
2.4 监理工程师应对土工合成材料的铺设过程全面评估,包括对工程质量、工期、安全等状况的监管和评估,并及时向业主报告工程状况。
3.土工合成材料铺设工程前、中、后期的监理实施细则3.1 前期准备3.1.1 安排合适的人员以及设备;3.1.2 管理材料超过其保质期或不合规格的问题;3.1.3 检查运输过程中的材料是否被污染和破损;3.1.4 检查施工现场是否符合土工合成材料的铺设规范;3.2 中期监理3.2.1 检查土工合成材料在铺设过程中是否按照设计图纸和相关规范进行实施;3.2.2 协调各方面利益相关人,确保土工合成材料铺设的进度和质量;3.2.3 监督施工场地的安全和环境;3.3 后期监理3.3.1 检查そり当土工合成材料铺设的质量和工程的成果是否符合合同的规定和相关标准;3.3.2 对土工合成材料进行质量检测和验收;3.3.3 确保施工现场环境已经完全恢复并处于最佳状态。
4.结束语此文档中说明了土工合成材料铺设工程监理实施细则,具体实施时,工程铺设的监理工程师应当依照本文档要求进行全面实施。
同时,监理人员需要提高对土工合成材料的铺设过程进行全程技术和安全管理的能力,并每个月向业主提交工程成果汇报。
一、前言膜结构工程作为一种新型建筑结构形式,具有轻质、高强、大跨度、美观等优点,广泛应用于体育场馆、展览中心、商业设施等领域。
为确保膜结构工程的质量和安全,特制定本监理实施细则。
二、监理依据1. 《建筑工程施工质量验收统一标准》(GB50300-2013)2. 《膜结构工程技术规范》(GB/T 50205-2018)3. 《膜结构工程安全规范》(GB 50322-2017)4. 《建筑工程施工合同》5. 《建设工程监理规范》(GB/T 50319-2013)6. 相关国家和地方工程建设法律法规及标准规范三、监理工作范围1. 施工准备阶段:审查施工组织设计、专项施工方案、施工图纸等,确保施工方案的合理性和可行性。
2. 施工过程:对施工质量、进度、安全、环保等方面进行全过程监理。
3. 工程验收:对工程实体质量、观感质量、功能质量等方面进行验收。
四、监理工作流程1. 施工准备阶段:(1)审查施工组织设计、专项施工方案、施工图纸等;(2)召开第一次工地会议,明确监理工作内容、目标及要求;(3)编制监理规划、监理实施细则。
2. 施工过程:(1)对施工人员进行技术交底,确保施工人员掌握施工技术要求;(2)对施工过程进行巡视、检查,发现问题及时督促整改;(3)对隐蔽工程、关键工序进行旁站监理;(4)对原材料、半成品、成品进行抽检,确保质量符合要求;(5)对施工进度、安全、环保等方面进行监督。
3. 工程验收:(1)审查验收资料,确保资料齐全、真实、有效;(2)组织验收小组,对工程实体质量、观感质量、功能质量等方面进行验收;(3)对验收过程中发现的问题提出整改意见,督促整改;(4)编制监理工作报告,总结监理工作。
五、监理工作控制要点及目标值1. 质量控制:(1)原材料、半成品、成品质量符合设计要求及国家标准;(2)施工过程质量符合设计要求及国家标准;(3)工程实体质量达到设计要求及国家标准。
2. 进度控制:(1)按照合同约定,确保工程按期完成;(2)对施工进度进行跟踪、调整,确保工程按计划推进。
土工膜施工方法细则《土工膜施工方法细则》是针对土工膜施工方法而制定的,主要包括HDPE土工膜的铺设和土工膜的焊接两个方面。
土工膜施工方法细则一、HDPE土工膜的铺设1、铺设HDPE土工膜前应由土建工程相应的合格验收证明文件。
2、HDPE膜裁切之前,应该准确丈量其相关尺寸,然后按实际裁切,一般不宜按图示尺寸裁切,应逐片编号,详细记录在专用表格上。
3、铺设HDPE土工膜时应力求焊缝最少,在保证质量的前提下,尽量节约原材料.同时也容易保证质量.4、膜与膜之间接缝的搭接宽度一般不小于10cm,通常就使焊缝排列方向平行于最大坡度,即沿坡度方向排列。
5、通常在拐角及畸形地段,应是接缝长度尽量减短。
除特殊要求外,在坡度大于1:6的斜坡上距顶坡或应力集中区域1.5米范围内,尽量不设焊缝。
6、HDPE土工膜在铺设中,应避免产生人为褶皱,温度较低时,应尽量拉紧,铺平。
7、HDPE土工膜铺设完成后,应尽量减少在膜面上行走、搬动工具等,凡能对HDPE膜造成危害的物件,均不应放在膜上或携带在膜上行走,以免对膜造成意外损伤。
二、土工膜的焊接1、热锲焊机焊接工序分为:调节压力设定温度设定速度焊缝搭接检查装膜入机启动马达加压焊接。
2、接缝处不得有油污、灰尘,HDPE土工膜的搭接段面不应夹有泥沙等杂物,当有杂物时必须在焊接前清理干净。
3、每天焊接开始时,必须在现场先试焊一条0.9mm×0.3mm的试样,搭接宽度不小于10cm,并用拉力机现场进行剥离和剪切试验,试样合格后,便可用当时调整好的速度、压力、温度进行正是焊接。
试样上需标明日期、时刻、环境温度.热锲焊机在焊接过程中,需随时注意焊机的运行情况,要根据现场的实际情况对速度和温度进行微调。
4、焊缝要求整齐、美观、不得有滑焊、跳走现象。
5、在遇上土工膜长度不够时,需要长向拼接,应先把横向焊缝焊好,再焊纵缝,横向焊缝相距大于50cm应成T字型,不得十字交叉。
6、相邻土工膜焊缝应尽量错缝搭接,膜块间形成的结点,应为T字型,尽量减少十字型,纵模向焊缝交点处应用挤压焊机加强。
复合土工膜铺设流程及单元工程质量评定表填表说明资源由:“sdhxjt复合土工膜”特别提供一、复合土工膜铺设流程1.总则1.1本细则的编制依据:1)XX湖工程施工合同文件、监理合同文件、设计文件。
2)《XX湖工程监理规划》。
3)SL/T225-98《水利水电工程土工合成材料应用技术规范》。
4)SL/T235—1999《土工合成材料测试规程》。
5)SL/T23l—98《聚乙烯(PE)土工膜防渗工程技术规范》1.2本细则适用范围:本细则适用于人工湖工程中的聚乙烯(PE)土工膜铺设施工监理。
1.3监理控制重点:土工合成材料施工监理应以现场控制为重点。
工程质量应实行以工序质量控制为基础的程序化和量化管理。
2施工准备工作监理2.1开工条件控制程序(1)向承包人进行监理工作交底。
(2)审批承包人报送的施工措施及计划。
(3)施工质量保证体系的检查认可。
(4)组织设计交底。
(5)移交测量控制网点,审签承包人施工控制网点施测成果。
(6)检查施工条件。
(7)签发开工许可证。
2.2监理例行程序。
明确监理例行程序,下发监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理机构与承包人之间函件、文件、报表等公文手续;明确工程例会召开的地点、时间、会议议程等。
2.3审查施工组织设计。
督促承包人根据设计文件、施工合同规定及工地现场实际提交排渗减压工程施工措施计划,并应从施工设备、材料供应、施工方法、施工质量保证体系和保证措施、施工进度等方面检查其是否满足施工合同工程的技术和进度要求。
施工组织计划应包括以下主要内容。
1)工程概况。
2)施工准备工作。
3)施工工艺方法。
4)材料供应情况。
5)组织管理体系与劳动力组织。
6)施工进度计划。
7)质量控制措施。
8)安全生产措施。
2.4施工质量保证体系的检查认可。
承包人应建立以项目经理项目总工、质检负责人、专职质检员组成的工程质量管理组织和施工质量检测机构,配备质量检验和测量工程师,组成一支熟练的技术工人队伍,建立满足工程质量检测的现场试验室或委托有相应资质、资格的检测单位进行检测,完成质量保证体系文件的编制。
XX湖复合土工膜铺设监理细则XX湖复合土工膜铺设监理细则提要:审查施工组织设计。
督促承包人根据设计文件、施工合同规定及工地现场实际提交排渗减压工程施工措施计划来自XX湖复合土工膜铺设监理细则1.总则本细则的编制依据:1)XX湖工程施工合同文件、监理合同文件、设计文件。
2)《XX湖工程监理规划》。
3)SL/T225-98《水利水电工程土工合成材料应用技术规范》。
4)SL/T235—1999《土工合成材料测试规程》。
5)SL/T23l—98《聚乙烯土工膜防渗工程技术规范》本细则适用范围:本细则适用于人工湖工程中的聚乙烯土工膜铺设施工监理。
监理控制重点:土工合成材料施工监理应以现场控制为重点。
工程质量应实行以工序质量控制为基础的程序化和量化管理。
2施工准备工作监理开工条件控制程序向承包人进行监理工作交底。
审批承包人报送的施工措施及计划。
施工质量保证体系的检查认可。
组织设计交底。
移交测量控制网点,审签承包人施工控制网点施测成果。
检查施工条件。
签发开工许可证。
监理例行程序。
明确监理例行程序,下发监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理机构与承包人之间函件、文件、报表等手续;明确工程例会召开的地点、时间、会议议程等。
审查施工组织设计。
督促承包人根据设计文件、施工合同规定及工地现场实际提交排渗减压工程施工措施计划,并应从施工设备、材料供应、施工方法、施工质量保证体系和保证措施、施工进度等方面检查其是否满足施工合同工程的技术和进度要求。
施工组织计划应包括以下主要内容。
1)工程概况。
2)施工准备工作。
3)施工工艺方法。
4)材料供应情况。
5)组织管理体系与劳动力组织。
6)施工进度计划。
7)质量控制措施。
8)安全生产措施。
施工质量保证体系的检查认可。
承包人应建立以项目经理项目总工、质检负责人、专职质检员组成的工程质量管理组织和施工质量检测机构,配备质量检验和测量工程师,组成一支熟练的技术工人队伍,建立满足工程质量检测的现场试验室或委托有相应资质、资格的检测单位进行检测,完成质量保证体系文件的编制。
物业管理,是指业主通过选聘物业服务企业,由业主和物业服务企业按照物业服务合同约定,对房屋及配套的设施设备和相关场地进行维修、养护、管理,维护物业管理区域内的环境卫生和相关秩序的活动。
居住物业是指具备居住功能、供人们生活居住的建筑,包括住宅小区、单体住宅楼、公寓、别墅、度假村等;当然也包括与之相配套的共用设施、设备和公共场地。
物权法规定,业主可以自行管理物业,也可以委托物业服务企业或者其它管理者进行管理。
下面一起看下为大家整理的物业管理制度文章。
复合土工膜的施工规范铺设前准备工作:1.1地基处理:清扫土工膜铺设面,要求基体平整,土体坚实,不能凹凸不平,裂纹等,不能有尖锐物,石块、铁丝、木棒等,防渗范围内的草皮,树根要清除,对于杂草要喷洒灭草剂。
1.2 与膜接触面,铺设粒径小的砂土和粘土层作防护层,防护层覆盖厚度不宜小于30cm。
2. 铺设方法:2.1 沿一定方向铺设,同时不要拉得太紧,应留有一定伸缩量,以适应基体变形。
2.2土工膜两边均预留一定宽度的PE膜与PET织物不粘合层(即甩边),铺设时,要调整好每个单元土工膜走向,以便于两个单元土工膜的焊接。
2.3 土工膜铺设好后,要用砂袋压住,以防风沙影响下一步土工膜边缘的焊接。
3. 土工膜焊接.接缝处理是施工关键程序,一般采用热焊接方法,PE 膜相连的表面加热处理,使之表面熔化,然后通过压力,使之熔合成一体。
3.1 对于铺设好的土工膜,边缘接缝处要求不能有油污,水份,尘土等.3.2焊接前要调整好接缝处两幅边PE单膜,使之搭接一定的宽度,搭接宽度一般为6~8cm且平整,无白折皱.3.3使用专用焊接机进行焊接.4. 焊接质量检测:4.1检测方法应采用充气法及室内试验,也可采用火花试验或超声波探测法.4.2检测设备采用压式检测仪及真空检测仪.4.3焊缝质量要求:4.3.1 对双缝充气长度为30-60mm双焊缝间充气压力达到0.15-0.2Mpa,保持1-5min,压力无明显下降为合格.4.3.2对单焊缝和T形结点及修补点应采取50cm×50cm方格进行真空检测,真空压力大于或等于0.005Mpa,保持30s,肥皂液不起泡为合格.4.3.3 室内试验.焊接抗拉强度应大于母材强度.4.3.4 质量检验应随施工进展进行.5.施工程序图:6.参考依据:《复合土工膜应用技术工程CTTT/T238-1998》。
回填土工程施工质量监理实施细则一、工程背景和目的二、监理人员的要求和职责1.监理人员应具备土木工程相关专业知识,并且具备相关的监理经验。
2.监理人员应对回填土工程的施工工艺和施工方法熟悉,并对相关的国家和地方标准、规范和规定有一定了解。
3.监理人员应对施工单位提供的各种材料和设备进行检查和验收,确保其符合合同要求和设计规范。
三、施工单位的责任和义务1.施工单位应按照设计要求和合同约定进行回填土工程的施工,确保施工质量满足设计和监理要求。
2.施工单位应提供施工过程中所需要的文件、记录和数据,包括土方开挖的质量检测报告、土方回填的监测数据等。
3.施工单位应配合监理人员进行施工检查和验收,提供必要的阐述和解释。
如有问题或争议,应及时沟通和解决。
四、监理工作的内容和流程2.监理人员应对回填土进行质量检测,包括土质分析、压实度检测等,确保回填土的质量满足设计和监理要求。
3.监理人员应对回填土工程的施工过程进行检查,包括土方开挖、回填以及压实等环节,确保施工质量符合设计要求。
4.监理人员应及时记录施工过程中的问题和争议,并与施工单位进行沟通和解决,确保工程质量达到要求。
5.监理人员应在施工完成后进行竣工验收,确保回填土工程质量满足设计和监理要求。
五、监理报告和竣工文件1.监理人员应及时编写监理报告,记录回填土工程的施工情况和质量状况,并提出合理的改进建议。
2.监理报告应包括工程进展情况、施工质量检查情况、问题和争议记录、竣工资料等内容。
3.监理人员应及时向相关部门提交竣工文件,包括竣工图纸、竣工报告等,进行工程的结算和验收。
六、违约责任和争议解决1.如施工单位未按照合同要求和设计规范进行施工,造成工程质量问题的,监理人员有权要求施工单位进行整改,并追究其责任。
2.如因监理工作产生争议,应及时沟通和解决,如不能解决,可通过合同约定的争议解决程序进行处理。
综上所述,回填土工程施工质量监理的实施细则包括监理人员的要求和职责、施工单位的责任和义务、监理工作的内容和流程、监理报告和竣工文件的要求、违约责任和争议解决等方面的规定。
工作行为规范系列复合土工膜铺设监理细则(标准、完整、实用、可修改)编号:FS-QG-89248复合土工膜铺设监理细则Supervision rules for laying composite geomembrane说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。
XX湖复合土工膜铺设监理细则1.总则1.1本细则的编制依据:1)XX湖工程施工合同文件、监理合同文件、设计文件。
2)《XX湖工程监理规划》。
3)SL/T225-98《水利水电工程土工合成材料应用技术规范》。
4)SL/T235―1999《土工合成材料测试规程》。
5)SL/T23l―98《聚乙烯(PE)土工膜防渗工程技术规范》1.2本细则适用范围:本细则适用于人工湖工程中的聚乙烯(PE)土工膜铺设施工监理。
1.3监理控制重点:土工合成材料施工监理应以现场控制为重点。
工程质量应实行以工序质量控制为基础的程序化和量化管理。
2施工准备工作监理2.1开工条件控制程序(1)向承包人进行监理工作交底。
(2)审批承包人报送的施工措施及计划。
(3)施工质量保证体系的检查认可。
(4)组织设计交底。
(5)移交测量控制网点,审签承包人施工控制网点施测成果。
(6)检查施工条件。
(7)签发开工许可证。
2.2监理例行程序。
明确监理例行程序,下发监理作业表格;明确工程质量、进度、投资监理签证的程序;明确监理机构与承包人之间函件、文件、报表等公文手续;明确工程例会召开的地点、时间、会议议程等。
2.3审查施工组织设计。
督促承包人根据设计文件、施工合同规定及工地现场实际提交排渗减压工程施工措施计划,并应从施工设备、材料供应、施工方法、施工质量保证体系和保证措施、施工进度等方面检查其是否满足施工合同工程的技术和进度要求。
施工组织计划应包括以下主要内容。
1)工程概况。
2)施工准备工作。
3)施工工艺方法。
4)材料供应情况。
5)组织管理体系与劳动力组织。
6)施工进度计划。
7)质量控制措施。
8)安全生产措施。
2.4施工质量保证体系的检查认可。
承包人应建立以项目经理项目总工、质检负责人、专职质检员组成的工程质量管理组织和施工质量检测机构,配备质量检验和测量工程师,组成一支熟练的技术工人队伍,建立满足工程质量检测的现场试验室或委托有相应资质、资格的检测单位进行检测,完成质量保证体系文件的编制。
建立班组自检、专职质检员复检和质检负责人终检的“三检”制,建立健全施工质量保证体系。
并报送监理检查认可。
2.5组织设计交底。
在工程开工前,监理工程师应组织设计单位进行设计交底。
使承包人明确设计意图、技术标准和技术要求。
2.6移交测量控制网点,审签施工控制网点施测成果。
在工程开工前,监理工程师应及时向承包人移交测量控制网点,督促承包人布设施工控制网点和报送施测成果,并对其成果进行审查和校验。
2.7原材料检验。
工程开工前7天,承包人应对拟采用的土工合成材料及其粘接剂进行随机抽样检验,(必要时应有监理人员参加),并向监理报送原材料进场报验单。
监理工程师应检查原材料出厂检验合格证、承包人的抽检报告和检测单位的资质、资格,必要时还应进行监理抽样检测。
未经监理工程师签证批准的材料不得在工程中使用。
2.8签发开工许可证。
上述承包人报送的报审材料连同审签意见单一式4份经承包人项目经理或总工签署并加盖公章后报送监理。
监理工程师应认真审核报审材料,并到现场核实实际情况,在3天内回复审签意见。
审签意见包括“照此执行”、“按意见修改后执行”、“修改后重新报送”等3种。
除非审签意见为“修改后重新报送”;否则承包人即可向监理报送开工申请报告,监理将在收到开工申请24小时内签发工程开工许可证。
2.9材料报送延误的责任。
如果承包人未能按期向监理报送开工所必需的材料,由此造成施工工期延误和其他损失,均由承包人承担合同责任。
承包人在规定期限内未收到监理的审签意见单或批复文件,可视为已报审同意。
3施工过程控制在施工过程中,监理工程师应督促承包人按照批准的施工措施计划和合同技术规程规范按章作业,严格执行工序质量“三检”制,上道工序未经监理工程师检验签证,下一道工序严禁开工。
监理工程师还应对作业工序进行巡视、跟踪、检查和记录,发现违反技术规程规范作业,可采取口头违规警告、书面违规警告直至指令返工、停工等方式予以制止。
3.1原材料进场控制承包人应按设计文件要求的技术指标联系材料生产厂家,除检查其产品规格、性能指标之外,还应向厂家索取样品(一般长度大于2m),委托有资质、资格的检测单位检测。
检测项目应按设计要求确定,通常有:单位面积重量、抗拉强度、土工膜渗透系数、土工织物垂直渗透系数和透水率、等效孔径、粘接剂的可靠性等检验合格后,报经监理工程师审查批准。
监理工程师审查时,应检查检测单位的检测试验报告、粘接剂的可靠性试验报告、土工膜粘接试验报告、生产厂家、产品标签、生产日期、编号及产品规格等,未经监理工程师审查批准的材料不得在工程上使用。
3.2原材料储存原材料在运输过程中,不得直接受阳光照射,应有蓬盖或包装;在储存时,应避免阳光照射,远离火种,存放期不得超过产品的有效期;各类产品应分类存放,粘接剂应与PE土工膜分开存放。
3.3PE土工膜铺设基面验收在土工膜铺设前,基面上的杂物应清除干净,基面尺寸、平整度、压实度以及垫层铺设、排渗设施、土工膜固定沟等均应经监理工程师检查签证。
未经检查签证不得进行土工膜铺设。
3.4土工膜连接土工膜连接包括土工膜与垂直防渗墙的连接、土工膜自身粘(焊)接、土工膜上部与封顶平台或钢筋混凝土防洪墙的连接。
土工膜连接应先进行土工膜与垂直防渗墙的连接、再进行土工膜上部与封顶平台或钢筋混凝土防洪墙的连接。
已施工好的土工膜接头应妥善保护,避免人为因素或机械破坏。
3.4.1土工膜底部连接。
(1)土工膜底部与垂直防渗墙相接,承包人应待此段墙体施工完毕并经监理验收批准后方能进行接头处理施工。
(2)土工膜底部与墙体的嵌固连接时,在防渗墙墙体附近的土工膜应折叠10cm以防地基不均匀变形的影响。
(3)土工膜伸缩节底部连接时,承包人应在其接头边界上另贴宽20cm主土工膜条带加强结构,以防漏水。
3.4.2自身粘接(1)土工膜自身粘接应经现场试验。
粘接后的土工膜强度应不降低,粘接剂遇水浸泡后粘接强度不应低于设计强度。
检验合格后,并报经监理工程师批淮后,才能进行施工。
(2)土工膜粘接施工前,应检查是否有破损,发现破损应立即修缮。
应准备好刨光木板,粘接施工时,将木板预垫在土工膜下部,摊平膜体,在接口处用电吹风吹去灰尘后涂抹粘接剂,根据粘接剂的性能要求进行粘接,并不断用棉纱擦压。
土工膜自身粘接缝宽度一般为10cm,并应保证最小粘接宽度不小于8cm。
(3)土工膜自身粘接应先在室内进行,拼接车间应有顶棚防雨,自然通风,易于粘接剂等有机溶剂的挥发,并应加强职工劳保措施。
(4)现场粘接时,承包人应根据不同气候条件,采取不同的施工措施,晴天需勤揩擦、防止尘土和杂物落到粘接面上;阴雨天备应架雨篷,必须保持粘接面干燥和粘胶干后才粘(或按厂方规定的使用及要求粘接),已粘好的土工膜必须用雨布盖好,防止受损,已拼接好的土工膜留边接口,应用薄膜保护好,防止接口土工膜被污染。
3.4.3土工膜焊接(1)根据现场的气温、气候条件以及材料的性能,调节和控制焊机工作温度、速度,焊机工作温度控制在180~200℃。
(2)在调节好的工作状态下,先作1m工作小样,经检测合格后,正式焊接。
(3)焊缝处PE土工膜应熔结为一个整体,不得出现虚焊、漏焊和超量焊。
一旦出现虚焊、漏焊,必须切开焊缝,对损伤部位,用大于破损直径一倍以上的母材补焊。
(4)焊缝的双缝宽度宜为2×10mm。
3.5土工膜接缝检测(1)目测。
观察有无漏接,接缝是否无烫损、无磨皱;是否拼接均匀等。
(2)现场检测,应对全部焊接进行检测。
常用的有真空法和充气法。
1)真空法。
利用包括吸盘、真空泵和真空机的一套设备。
检测时将待测部位刷净,涂肥皂水,放上吸盘,压紧,抽真空至负压0.02~0.03MPa,关闭气泵。
静观约30s,看吸盘顶部透明罩内有无肥皂水泡产生,和真空度有无下降。
如有表示漏气,应予补救。
2)充气法,焊缝为双条,两条之间留有约10mm的空腔。
将待测段两端封死,插入气针,充气至0.05~0.20MPa(视膜厚选择),静观0.5分钟,观察真空表,如气压不下降,表明不漏,接缝合格,否则应及时修补。
(3)抽检测试。
约1000m2取一试件,作拉伸强度试验,要求强度不低于母材的80%,且试样断裂不得在接缝处,否则接缝质量不合格。
3.6PE土工膜铺设(1)土工膜铺设应选在干燥、温暖天气进行。
应按工程要求裁剪,拼幅,要避免土工布被损伤,保持其不受脏物污染。
发现土工布有损时应立即修补或更换。
(2)铺设过程中,为了缓解膜体受力条件,适应堤基变形变位,沿铺设轴线每隔100m设一伸缩节,在土工膜与其他防渗体接头部位附近及铺设拐角、折线等处亦需设置伸缩节;伸缩节应按设计图示的要求制作。
(3)铺设时要求平顺、松紧适度,不应过紧,应留足余幅(大约1.5%),一般采用波浪形松弛铺设型式,要求随堤基填筑时协调施。
(4)坡面铺设应自下而上进行,坡顶、坡脚.应以锚固沟或其他可靠方法固定,防止其滑动,锚固长度应大于50cm与岸坡结构物的连结处,不得留空隙,结合良好。
(5)铺设工人应穿软底鞋,以免损伤PE土工布。
(6)PE土工布铺好后,应避免受日光直接照射。
随铺随填,或采取保护措施。
(7)PE土工布铺设施工过程中,承包人要在现场做好“三检”工作,监理工程师应进行旁站监理,土工布铺设查验应进行现场签证。
签证后,才能实施覆盖。
(8)施工过程中应避免施工机械或人为破坏土工布,一旦发现土工布被破坏,应立即向监理机构报告并按监理机构的指示更换破损部分或进行补修。
3.7土料回填(1)土工膜铺设检查合格后,应按设计文件要求及时回填保护土料。
对于土工膜两侧的填料应严格控制粒径组成,一般采用粘土,并不允许内含尖角碎石或块石,以防刺破膜体。
(2)承包人应规划好施工期施工道路,采取可靠的车辆等机械设备跨越土工膜和施工区的工程措施(如设置保护架),协调组织好回填保护土料和土工膜铺设施工。
(3)施工过程中应避免施工机械或人为破坏PE土工膜,一旦发现土工膜被破坏,应立即向监理机构报告并按监理机构的指示更换破损部分或进行补修。
4质量检验与评定(1)在施工过程中,承包人应对各工序质量进行“三检”,合格后填报工序质量检验合格证,报监理工程师现场检验签证。
检验内容包括:原材料、现场试验、基面验收、材料连接、接缝检测、PE土工膜铺设、土料回填等。
承包人对原材料的抽样率应不少于每5吨抽检一次,最少不应小于1卷;对铺设、回填、锚固、连接沿堤轴线方向每10~20m应不少于一个点次。
