电气工程分部施工方案一、工程概况电气工程分部是工程建设中非常重要的一部分,其施工质量直接关系到建筑物功能的完善和使用的安全性。
本施工方案主要是针对某大型商业综合体的电气工程施工进行规划,具体包括建筑物内外的电气线路、照明设备、动力设备、通信设备等的安装与调试,以确保整个商业综合体的电气系统稳定可靠。
二、项目背景商业综合体是涵盖购物、娱乐、餐饮等多种功能于一体的大型综合性建筑物,其电气系统构成复杂、用电负荷大,因此电气工程施工尤为重要。
本项目所处城市商业中心,项目总建筑面积约30万平方米,共分为地下两层,地上20层,包括商业中心、写字楼、住宅楼等多功能区域。
三、工程内容1.电源系统本项目的电源系统采用双回路供电,即市电和备用发电机供电。
备用发电机安装于地下车库,可满足商业综合体整体电气负荷的需要;2.照明系统商业综合体内部的照明系统主要有三种类型:正常照明、应急照明、安全疏散照明。
其中,正常照明和应急照明由不同灯具完成,各自独立供电线路;3.动力系统商业综合体内的动力系统包括空调系统、电梯系统、水泵系统等,各个系统需独立供电,并且有备用电源保障;4.通信系统商业综合体的通信系统包括有线网络和无线网络两部分,需保证其在整个建筑物内的稳定运行。
四、施工技术方案1.施工前准备为确保施工进度和质量,施工前需清理现场、确保安全通道,确定施工方案,并且提前订购所需设备及材料;2.电源系统施工市电和备用发电机的供电回路需分别施工完成,并进行联调测试,确保切换可靠;3.照明系统施工各种照明灯具的安装需按照设计图纸和规范进行,特别是应急照明系统的灯具必须能够在市电供电中进行充电;4.动力系统施工各个动力系统的安装需要根据其工作原理和运行需求进行,确保使用的电梯、水泵等设备能够正常运行;5.通信系统施工通信线路的架设和设备的安装需按照设计要求进行,保证网络运行的稳定性。
五、安全措施1.施工期间,必须严格执行安全操作规程,确保人员和设备的安全;2.设施的接地和绝缘检查必须合格,确保施工期间和施工完成后的设备安全可靠;3.施工现场必须设立联络员,确保各部门之间沟通顺畅,协同工作。
电气工程专业的概述电气工程是一门涵盖电力、电子、通信和控制等领域的工程学科。
它研究电能的发电、传输、分配和利用,以及电子设备的设计、制造和应用。
电气工程专业的学生将学习电路理论、电力系统、电子技术、数字信号处理、自动控制等相关知识和技能。
在电气工程领域,学生将接触到各种电路和电子元器件,如电阻、电容、电感、二极管、晶体管等。
他们将学习如何设计和分析各种电路,了解电流、电压、功率和能量等基本概念。
此外,他们还会学习使用计算机辅助设计软件进行电路仿真和优化。
电力系统是电气工程的重要组成部分。
学生将学习电力系统的结构、运行和保护,以及电力传输和配电的技术和设备。
他们将了解发电厂的工作原理和发电机的调度控制,以及输电线路和变电站的设计和运维。
电力系统的稳定性和安全性也是电气工程师需要关注的重要问题。
在电子技术方面,学生将学习电子元器件的工作原理和特性,如晶体管、集成电路等。
他们将学习如何设计和制造各种电子设备,如放大器、滤波器、数字电路等。
此外,他们还会学习如何使用各种测试仪器和测量技术来验证电子设备的性能和可靠性。
数字信号处理是电气工程中的一个重要领域。
学生将学习如何处理和分析数字信号,如音频信号、图像信号等。
他们将学习使用数字滤波器、快速傅里叶变换等技术来处理和改善信号质量。
数字信号处理在通信、音视频处理、图像识别等领域有广泛的应用。
自动控制是电气工程中的另一个重要领域。
学生将学习如何设计和分析控制系统,以实现对电气设备和过程的自动控制。
他们将学习使用传感器、执行器和控制算法来实现系统的稳定性和性能要求。
自动控制在工业自动化、交通运输、航空航天等领域有广泛的应用。
总的来说,电气工程专业培养具备电路设计、电力系统运行、电子设备制造、数字信号处理和自动控制等方面知识和技能的工程师。
他们可以在电力、电子、通信、自动化等领域从事研发、设计、制造、运维和管理等工作。
电气工程专业的学生需要具备扎实的数学和物理基础,具备创新思维和解决问题的能力。

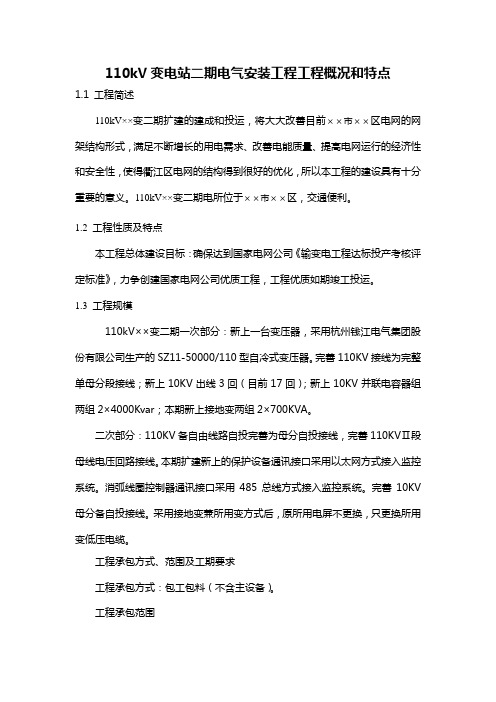

110kV变电站二期电气安装工程工程概况和特点1.1 工程简述110kV××变二期扩建的建成和投运,将大大改善目前××市××区电网的网架结构形式,满足不断增长的用电需求、改善电能质量、提高电网运行的经济性和安全性,使得衢江区电网的结构得到很好的优化,所以本工程的建设具有十分重要的意义。
110kV××变二期电所位于××市××区,交通便利。
1.2 工程性质及特点本工程总体建设目标:确保达到国家电网公司《输变电工程达标投产考核评定标准》,力争创建国家电网公司优质工程,工程优质如期竣工投运。
1.3 工程规模110kV××变二期一次部分:新上一台变压器,采用杭州钱江电气集团股份有限公司生产的SZ11-50000/110型自冷式变压器。
完善110KV接线为完整单母分段接线;新上10KV出线3回(目前17回);新上10KV并联电容器组两组2×4000Kvar;本期新上接地变两组2×700KVA。
二次部分:110KV备自由线路自投完善为母分自投接线,完善110KVⅡ段母线电压回路接线。
本期扩建新上的保护设备通讯接口采用以太网方式接入监控系统。
消弧线圈控制器通讯接口采用485总线方式接入监控系统。
完善10KV 母分备自投接线。
采用接地变兼所用变方式后,原所用电屏不更换,只更换所用变低压电缆。
工程承包方式、范围及工期要求工程承包方式:包工包料(不含主设备)。
工程承包范围110kV××变二期扩建安装工程承包范围:1)扩建的户外构支架安装(包括二次灌浆、设备接地引下线)。
2)电气设备的安装、调试,整套启动试运及分系统调试,竣工验收直至启动。
3)110kV××变二期扩建安装工程中承包范围不包括项目:变电所设备采购、建设征地、消防、光缆工程、室内外照明、主接地网敷设、建设监理及生产准备中的车辆、工器具、办公家具、职工培训等。
电气等工程施工方案一、工程概况本工程为某某大型工业园区的电气等工程,规模较大,主要包括供电系统、配电系统、照明系统、动力系统等多个方面的施工内容。
工程施工内容包括线路铺设、设备安装、系统调试等。
本工程涉及到的主要施工单位为电力公司、电气施工公司、设备供应商等。
二、施工环境1.气候条件:本工程所在地气候条件为温带季风气候,夏季炎热潮湿、冬季寒冷干燥,需注意施工期间的保暖降温等措施。
2.地形地貌:本工程所在地地形较为平坦,便于设备运输和施工作业。
3.环境保护:施工过程中需注意环保要求,减少噪音、粉尘等对周边环境的影响。
三、施工组织1.施工单位:本工程的主要施工单位为电力公司、电气施工公司和相关设备供应商。
需建立施工组织,明确各单位的责任分工,协调施工进度,并制定施工计划。
2.项目经理:由电气施工公司派遣专业的项目经理,全面负责本工程的施工管理,包括协调各施工单位、监督施工进度、确保工程质量等。
3.施工人员:各施工单位需派遣具备相关资质和经验的施工人员,进行具体的施工作业。
需要注意的是,施工人员的安全教育和培训,提高他们的安全意识和技术能力。
四、施工技术1.供电系统施工:供电系统是整个工程中最为重要的部分,需要确保供电系统的可靠性和安全性。
供电系统的施工包括变电站建设、高压线路铺设以及低压线路布线等。
在施工过程中,需严格遵守相关的安全规范和操作规程,确保施工安全。
2.配电系统施工:配电系统是将变电站输电的电能分配到各个用电设备的系统,包括配电箱的安装、电缆的铺设、开关柜的调试等工作。
在施工过程中,需要注意配电线路的绝缘和接地,确保系统的安全可靠。
3.照明系统施工:照明系统的施工主要包括灯具的安装、电线的敷设、照明开关的安装等。
在施工过程中,需要注意灯具的选用和安装位置,确保照明系统的亮度和均匀性。
4.动力系统施工:动力系统主要指大型设备的动力供应系统,包括电机的安装、控制柜的布线、电动机的调试等。
在施工过程中,需严格根据设备的要求进行安装和调试,确保设备的正常运行。
配电工程施工方案工程概况一、施工单位简介我公司是一家专业的电气工程施工公司,具有较强的施工实力和丰富的施工经验,拥有一批经验丰富、技术过硬的施工队伍,能够为客户提供高质量、高效率的施工服务。
二、工程概况本工程位于XX市XX区,是一座商业综合体的配电工程,总建筑面积约为XXXX平方米,共分为地下一层,地上四层。
工程范围包括主配电房、楼层配电箱、开关插座、照明设备等配电设施的安装及调试。
主要施工内容包括:1. 设计图纸审核:验收电气图纸,确认工程实施方案;2. 采购材料:根据图纸要求,采购所需电气材料;3. 配线敷设:根据设计要求,进行导管、电缆的敷设;4. 配电设备安装:安装主配电房、楼层配电箱及相关配电设备;5. 接线、吊顶:进行配电设备的接线工作及相关吊顶;6. 调试验收:进行配电设备的调试及验收工作。
三、施工技术要求1. 设计图纸审核:对电气图纸进行严格审核,确保施工方案符合国家标准及设计要求;2. 安全施工:严格遵守施工安全规范,做好施工人员的安全教育及施工现场的安全防护工作;3. 机械施工:选用适合的机械设备进行施工,提高工作效率;4. 质量控制:施工过程中,严格执行质量检验制度,保证施工质量;5. 效率保障:制定合理的施工进度计划,保障工程的施工进度;6. 环境保护:严格遵守环保法律法规,保护施工现场及周边环境。
四、施工进度安排1. 设计图纸审核:2天;2. 采购材料:3天;3. 配线敷设:10天;4. 配电设备安装:8天;5. 接线、吊顶:5天;6. 调试验收:3天。
五、施工方案1. 设计图纸审核首先进行电气图纸的审查,对图纸上的电气线路进行细致的对比,确保图纸内容准确无误。
确认设计图纸及与设计人员沟通后,确定施工方案。
2. 采购材料根据设计图纸上的要求,以及施工实际需要,进行电气材料的采购工作。
在采购过程中,对供货商的资质进行评估,确保采购的材料质量可靠。
3. 配线敷设进行配线敷设工作,包括导管、电缆的敷设工作。
电气工程概述
电气工程是现代科技领域中的一门核心学科,涉及电力系统、电子技术、电气设备、自动化控制等多个方面。
它的主要任务是研究电能的产生、传输、转换、控制和利用,以及电气设备的设计、制造、运行和维护。
电气工程的发展与现代社会的进步密切相关。
它为人们提供了安全、可靠、高效的电力供应,支撑着工业、交通、通信、医疗等各个领域的正常运转。
同时,电气工程也在不断推动新能源的开发和利用,为解决能源危机和环境问题做出贡献。
电气工程的研究和应用涵盖了广泛的领域,包括电力系统工程、电力电子技术、电机与电器、电力传动与控制、高电压与绝缘技术、电磁场与电磁波等。
这些领域的研究和发展不断推动着电气工程技术的进步,为社会的可持续发展提供了重要的支撑。
电气工程是一门至关重要的学科,它的发展和应用对于现代社会的进步和人们生活质量的提高具有重要意义。
第1篇一、工程概况本工程为XX项目电气安装工程,主要包括低压配电系统、照明系统、防雷接地系统、电缆桥架系统等。
施工地点位于XX市XX区XX街道,工程总建筑面积约XX万平方米。
施工周期为XX个月。
二、施工方案1. 施工准备(1)组织施工队伍:成立电气安装工程项目部,明确各岗位人员职责,进行技术交底和安全教育。
(2)材料设备:根据施工图纸和施工方案,采购所需的电气设备、电缆、桥架、灯具等材料,并确保质量符合国家标准。
(3)施工图纸:对施工图纸进行仔细审查,确保图纸完整、准确,并对施工人员进行图纸交底。
2. 施工工艺流程(1)电缆桥架施工:根据设计要求,确定桥架规格、型号和敷设方式,进行桥架的加工、安装和固定。
(2)电缆敷设:按照电缆敷设规范,进行电缆的敷设、连接和保护。
(3)配电箱安装:根据设计要求,安装配电箱,并连接电缆。
(4)照明系统施工:安装灯具、开关、插座等设备,并进行线路连接。
(5)防雷接地系统施工:根据设计要求,进行接地体、接地线、避雷针等设备的安装。
(6)调试与验收:完成所有电气设备安装后,进行系统调试,确保设备运行正常,并组织验收。
三、技术措施1. 电缆桥架施工(1)选用符合国家标准的电缆桥架,确保桥架的强度和刚度。
(2)桥架安装前,检查桥架的尺寸、间距和固定方式,确保安装牢固。
(3)电缆敷设前,检查电缆的规格、型号和长度,确保电缆质量符合要求。
2. 电缆敷设(1)电缆敷设前,检查电缆桥架、支架等固定设备,确保其安装牢固。
(2)电缆敷设过程中,注意电缆的弯曲半径,避免电缆损伤。
(3)电缆连接时,确保连接牢固、接触良好,并做好绝缘处理。
3. 配电箱安装(1)配电箱安装前,检查箱体尺寸、门锁等配件是否齐全。
(2)配电箱安装后,检查箱内设备安装牢固,线路连接正确。
4. 照明系统施工(1)根据设计要求,选择合适的灯具和开关。
(2)灯具安装时,确保灯具固定牢固,线路连接正确。
(3)插座安装时,确保插座位置合理,线路连接正确。
第1篇一、工程概况本工程为某住宅小区的电气安装工程,包括住宅楼、地下车库、公共设施等部分。
住宅楼共12层,建筑面积为3万平方米,地下车库建筑面积为1.5万平方米。
本工程电气安装工程主要包括:低压配电系统、照明系统、动力系统、防雷接地系统、弱电系统等。
二、施工组织设计原则1. 安全第一,质量第一:确保施工安全,保证工程质量,为业主提供优质服务。
2. 科学合理,经济高效:合理组织施工,提高施工效率,降低工程成本。
3. 环保节能,绿色施工:遵守国家环保政策,采取节能措施,实现绿色施工。
4. 信息化管理,提高施工水平:运用现代信息技术,提高施工管理水平。
三、施工准备1. 技术准备:熟悉施工图纸,了解工程特点,制定施工方案。
2. 人员准备:组织施工队伍,明确分工,加强培训。
3. 材料准备:采购合格材料,确保材料质量。
4. 工具准备:准备施工所需工具,确保施工顺利进行。
四、施工部署1. 施工顺序:按照先地下后地上、先主后辅、先粗后细的原则进行施工。
2. 施工区域划分:将工程划分为若干施工区域,明确各区域负责人。
3. 施工进度安排:制定施工进度计划,确保工程按期完成。
五、施工方法及要求1. 低压配电系统:采用电缆敷设方式,确保线路安全、可靠。
2. 照明系统:采用暗敷设方式,确保线路美观、整洁。
3. 动力系统:采用电缆敷设方式,确保动力供应稳定。
4. 防雷接地系统:采用埋地接地方式,确保防雷接地效果。
5. 弱电系统:采用明敷设或暗敷设方式,确保线路安全、可靠。
六、质量控制措施1. 材料质量:严格控制材料质量,确保工程质量。
2. 施工工艺:严格按照施工规范和工艺要求进行施工。
3. 工程验收:严格执行工程验收制度,确保工程质量。
七、安全措施1. 施工现场安全管理:制定施工现场安全管理措施,确保施工安全。
2. 施工人员安全培训:对施工人员进行安全培训,提高安全意识。
3. 施工设备安全管理:定期检查施工设备,确保设备安全运行。
电气工程1、电气工程概况电气工程分为强电、弱电;强电包括电力、照明、防雷及接地系统;弱电包括电话系统、计算机网络系统、有线电视系统、安全防范系统。
弱电系统只负责预留管线及位置。
2、电气施工程序由于各专业交叉施工,故合理安排专业施工程序,解决各专业工种在时间上的搭接施工,对缩短工期,提高施工质量,保证安全生产非常重要。
电气专业施工程序是先配合土建预埋,后进行设备安装、配线、调试工作。
预埋工作紧跟土建施工进度。
3、电气工程主要施工项目包括:管路敷设;配电箱安装;管内穿线工程;电器器具安装;防雷与接地;送配电系统调试。
3.1管路敷设本工程配管包括阻燃塑料管(PC);水煤气管(RC);焊接钢管(SC);镀锌钢管(JDG)。
所有管材的规格必须符合图纸设计要求,并且要有国家级检验中心的检测合格证书和材质证明,必须满足与产品相关的国家标准。
管子煨弯:金属导管一般管径在20mm及以下时,用手扳煨管器,先将管子插入煨管器,逐步煨出所需弯度。
管径在25mm及以上者,使用液压煨弯器,即将管子放入模具,然后扳动煨弯器,煨出所需弯度。
刚性阻燃塑料管一般管径25mm及以下时,用专用的弯管器煨管,先将弯管器插入管子内,逐步煨出所需弯度。
32mm及以上时,用专用弯头连接。
管子切断:使用钢锯、砂轮切割机进行切管,将需要切断的管子长度量准确,放在钳口内卡牢固,断口处平齐不歪斜,管口刮铣光滑,无毛刺,管内铁屑除净。
测定盒、箱位置:根据设计图要求确定盒、箱轴线位置,以土建弹出的水平线为基准,挂线找平,线坠找正,标出盒、箱实际尺寸位置。
稳住盒、箱:稳住盒、箱要求灰浆饱满,平整牢固,坐标正确,现浇混凝土板墙固定盒、箱加支架固定,盒箱底距外墙面小于3cm时,需加金属网固定后再抹灰,防止空裂。
管路连接:JDG镀锌钢管管路连接,必须用专用管箍连接,上好管箍后,管口应对严。
管路超过下列长度,应加装接线盒,其位置应便于穿线,无弯时,30m;有一个弯时,20m;有二个弯时,15m;有三个弯时,8m. PC阻燃塑料管管路连接采用套管连接,套管应采用定型的管接头,连接还应用胶合剂粘结牢固。
电气专项工程施工设计方案一、工程概况本工程为一座多功能综合楼的电气专项工程施工设计方案。
建筑面积为5000平方米,包括地下一层、地上六层。
主要电气设备包括供电系统、照明系统、弱电系统、智能化系统等。
二、供电系统设计1.供电方式:采用市电供电,主要采用220V/380V三相四线,备用电源采用柴油发电机组。
2.供电容量计算:根据建筑总用电负荷,计算总供电容量,并结合建筑功能区域进行分区控制。
3.电缆敷设:根据供电负荷和线路长度,采用合适的电缆规格,并通过电缆槽、管道或架空线路敷设。
4.主配电柜:设置主配电柜,负责对进线进行切换和分配,同时加装漏电保护器、过载保护器等保护设备。
5.分配电柜:根据各个功能区的用电负载需求,设置分配电柜,分别供电给各个功能区。
三、照明系统设计1.照明布置:根据建筑各个区域的功能和实际需求,合理布置照明灯具,在保证照明质量的前提下,提高能源利用效率。
2.灯具选型:根据不同区域的要求,选择合适的灯具,包括LED灯、荧光灯、节能灯等,以提高照明效果和节能效果。
3.照明控制:使用智能照明控制系统,实现照明的自动控制和调光功能,提高照明效果和能源利用效率。
四、弱电系统设计1.安防系统:设置闭路电视监控系统,包括摄像机、录像机、硬盘录像机等设备,实现对建筑的监控和安全防护。
2.网络系统:设置全楼无线网络覆盖,并设立机房和配线架,实现网络的稳定和高速传输。
4.音响系统:设置会议室、培训室等场所的音响系统,包括扩音设备、音箱、麦克风等设备,提供音频播放和扩音功能。
五、智能化系统设计1.楼宇自控系统:将空调、照明、风扇等设备与楼宇自控系统相连接,实现按需控制和能耗监测。
2.智能门禁系统:通过读卡器、摄像头等设备,实现对人员出入的安全管理和权限控制。
3.智能化配电系统:将电气设备与智能化配电系统相连接,实现对电气设备的远程监控、故障警报和智能管理。
六、安全防护措施1.对于弱电线路敷设,采用防火、防潮、防鼠等措施,确保线路安全可靠。
电气工程工程概况1.1工程简介:1.2 工程简介:本工程为一类商住楼,结构型式为剪力墙结构,共十八层,地下一层为停车库,一层至二层为商服,三层至十八层为住宅。
十九层为机房层。
1.3 电源及供电:1.3.1本工程为一类高层,消防电梯、消防泵、消防风机、配电室、消防控制室、应急照明及疏散指示照明等负荷为一级负荷供电,楼梯间照明按二级负荷供电,其它按三级负荷供电。
采用树干式与放射式相结合的配电方式。
1.3.2本工程住宅工作电源、换热站电源由住宅下方变电亭引来380/220V低压电源,其余均由变电所引来,配电系统接地型式为TN-S系统,备用电源采用自启动柴油发电机组,一二级负荷采用双电源供电,当主电源停止工作时,发电机自动启动,并能在30S内向负荷供电。
所有双电源自动转换开关皆选用PC及产品。
1.4 计量及供电:1.4.1住宅部分每户为单相供电,各户设单相计量表。
每户大于80平方米按6KW计量,小于80平方米按4KW计量。
1.4.2住宅部分每四层/上面为每两层(详见系统图)设计量箱,住宅电度表箱分别设在3、7、11、15、17层。
每户内设一住户开关箱。
本楼有四个单元,1、2、4单元为一梯两户,3单元为一梯三户。
1.4.3计量表型号选用供电部门指定产品。
1.5导线选择及线路敷设:1.5.1配电室至电缆竖井间水平干线采用电缆桥架敷设(外刷防火涂料,耐火时间>1.5h),电缆井内阻燃电缆明敷,暗敷时其非燃烧体保护层厚度不小于3CM;明敷设时外刷防火涂料(耐火时间>1.5h),配电干线采用YJV聚乙烯护套电力电缆,照明水平分支干线采用BV-500V铜芯塑料线穿钢管暗敷;其它配电干线采用竖井内明敷或穿钢管暗敷。
1.5.2电缆敷设:施工应注意电缆在桥架内的合理排列,避免交叉。
线缆敷设完毕封盖后须涂防火涂料,桥架内设竖相金属隔板,电缆在电缆桥架内敷设消防回路与正常回路之间加金属隔板隔开。
1.5.3照明平面图中,普通照明回路采用BV-500 -2.5mm2导线,未标根数处均为2根,2~4根穿FPC20半硬阻燃塑料管,5~6根穿FPC25半硬阻燃塑料管。
1.5.4与土建专业密切配合,作好预留孔洞及预埋管件工作。
墙内电气埋管时,导管尽量从砌块孔中穿过防止墙体抹灰后面层开裂。
1.5.5电线电缆载流量采用GB/T16895.15-2002《布线系统载流量》提供的技术数据,导线穿管线路过长应按规范要求在适当位置加设接线盒。
1.6接地与防雷:1.6.1本工程接地采用TN-S系统。
金属配电箱外壳及所有金属构件均应与接地扁钢可靠焊接。
1.6.2在电井中设置接地干线,规格为40×4镀锌扁钢。
1.6.3 等电位联结:1.6.3.1等电位联结包括总等电位联结和局部等电位联结;1.6.3.2总等电位联结包括:PE干线,接地干线,建筑物内的金属管道及建筑物内的金属构件;1.6.3.3进户线做总等电位联结,各户卫生间作局部等电位联结,施工参照国家标准图集。
02D501-2。
1.6.3.4厨房、卫生间等潮湿场所用电设备,插座回路设漏电保护装置。
1.6.3.5穿线用金属管及电缆桥架,所有设备正常不带电的金属外壳均需接PE线。
1.6.4防侧击雷、均压环、金属门窗接地施工详细作法见02D501-2的有关页次。
1.6.5本工程为三类防雷,屋顶沿女儿墙设避雷带。
防雷引下线及均压环利用土建结构内主筋焊接。
从建筑物首层起,每隔三层利用结构圈梁水平钢筋与引下线焊接成均压环,所有引下线,建筑物的金属结构和金属设备均应连到环上。
1.6.6防雷接地装置施工参见国家标准图集99D562.1.6.7建筑物自室外地面60M以上采取防侧击雷措施,钢筋应相互连接,金属栏杆、金属门窗等金属物、屋顶上所有凸起的金属物(风机金属外壳,栏杆扶手等金属体)均与防雷装置相连。
竖直敷设的金属管道及金属物的顶端和低端与防雷装置连接。
近处建筑物的所有金属管道及设备外壳均与接地装置相连。
1.6.8利用柱子主筋(Ф16及以上两根,小于Ф16四根)作防雷引下线,引下线平均间距不大于25m,引下线应与避雷带和接地极可靠焊接成电气通路,防雷接地装置间的连接处均应可靠焊接,在土壤中的焊接处需作防腐处理。
1.6.9在引下线(电施23-22图示处)室外地坪下1m处水平焊出一根40×4镀锌扁钢(1.5m),预留人工接地线,接地测试盒在室外距地0.5m处墙上暗设。
1.7其它:1.7.1灯具型号及安装位置由专业照明安装公司确定完成。
1.7.2系统图中电度表仅给出单相或三相及额定电流值,具体型号由电业部门确定。
1.7.3 采用节能荧光灯,利用高效能电感镇流器,其COSΦ>0.91.7.4电井施工完毕后层间孔洞需用防火材料进行封堵。
二、施工部署2.1、施工管理机构本工程实行项目经理部负责制;具体负责本工程电气工程;a.项目经理:在公司经理授权范围内,对电气安装项目的工作全权负责,主持该项目中的施工、质量、安全等管理工作,完成该项目中的各项管理目标。
b.技术负责人:在项目经理的领导下,提前做好对该项目的技术资料的收集、整理、制定施工组织设计和施工方案,督促和检查施工队执行施工工艺和施工技术措施的情况,督促和检查施工进度和工程质量,在检查中严格贯彻执行国家建筑施工验收规范,质量检验评定标准及有关规程规定,负责对不合格工程提出整改通知,并组织有关人员对整改后的工程进行复检。
c.质量检查员:负责本工程的外业检查,严把工程质量关,负责检查本工程的材料、施工过程质量,并做好记录,负责做好工程施工各阶段的质量记录,按时填写各种质量报表,负责施工过程中质量检验和控制,严格贯彻执行国家建筑工程验收规范,质量检查评定标准和有关规程和规定。
d.经济核算员:负责本工程的核结算工作,按图提出材料和设备计划。
e.安全员:负责本工程的安全工作,进行安全技术交底工作并负责工程过程中的安全检查,制定安全培训计划和安全知识考核工作。
f.技术员:负责本工程技术交底工作,负责编制本工程的内业工作,做到内业指导外业工作。
g、工长:负责本工程中施工过程劳动力安排,质量安全工作、按工期、目标和质量目标编制工程进度计划,劳动力计划,对现场工人进行考核,按工期合理调配劳动力,对工程质量、安全、进度全面负责。
2.2 管理机构网络图本工程为哈尔滨市兴建建筑工程有限责任公司分包,电气由电气安装分公司组成项目部,其组成见下图:2.2组织机构三、施工准备工作计划3.1准备工作计划3.2 工程量一览表3.3 材料采购与保管3.3.1 为保证材料、成品、半成品的质量可靠优质,按业主明确的承包方采购供货范围,依据施工图、合同及技术文件的要求,各种材料、器具、配电箱、配电柜等集中采购、保管、供货。
3.3.2 进入现场的材料、器具、设备等,设专职人员负责,严格按质量标准验收,必须有出厂合格证、材质证明、有特殊要求的应提供厂家的生产许可证的资质等级证明,开箱检验时,及时填写开箱检查报告单,并由参加核验人员签字,不符合要求的产品,立即请退出现场。
合格产品并经监理认可方可使用。
3.3.3 经检验合格监理认可的材料、器具及设备等全部入库,设专职保管人员,建立进场台帐,统一发放使用。
材料要存放有序整齐。
主要材料总量控制,由专职材料员保管发放,工程处责任工程师跟踪检查督促,是否妥善保管、合理使用。
收支台帐应及时、准确,做到帐卡相符,并随时向材料负责人和施工负责人汇报进货发放情况,配合核算员进行稽查工作。
使工程成本准确,基础资料齐全。
3.3.4 依招标排序进行供资合同谈判,通过合同谈判及工厂调查确定供货合同。
合同谈判一般包括以下几方面的内容:订货品种、数量、技术条件、工艺参数要求、质量标准、包装形式、包装质量标准要求、交货日期、交货地点、运输方式、检查验收方式、现场服务及回访方式、违约责任和赔偿、预付款(订金)、价款结算方式等。
3.4 材料进场验收规定3.4.1 导管材料进场验收规定:①按批查验合格证;②外观检查:钢导管—无压扁、内壁光滑。
非镀锌钢导管无严重锈蚀,按制造标准油漆出厂的油漆完整。
绝缘导管及配件—不破裂、表面有阻燃标记和制造厂标。
③按制造厂标准,现场抽样检测导管的管径、壁厚及均匀度。
对绝缘导管及配件的阻燃性能有异议时,按批抽样送有资质的实验室检测。
3.4.2 电线、电缆材料进场验收规定:①按批查验合格证,合格证有生产许可证编号,按<额定电压450/750V及以下聚氯乙烯绝缘电缆>GB5023.1~5023.7标准,生产的产品有安全认证标志。
②外观检查:包装良好,抽检的电线绝缘层完整无损,厚度均匀。
电缆无压扁、扭曲,铠装不松卷。
耐热、阻燃的电线、电缆外护层有明显的标识和制造厂家。
③按制造标准,现场抽样检测绝缘厚度和圆形线芯的直径;线芯直径误差不大于标称直径的1%;常用的BV型绝缘电线的绝缘层厚度不小于下表:BV型绝缘电线的绝缘层厚度④对电线、电缆绝缘性能、导电性能和阻燃性能有异议时,按批抽样送有资质的实验室检测。
3.4.3 电缆头部件、接线端子进场检验规定:①查验合格证。
②外观检查:部件齐全,表面无裂纹和气孔,随带的袋装涂料或填料不泄漏。
3.4.4 型钢和焊条,镀锌制品(支架、接地极、避雷用型钢等)和外线金具进场验收规定:①按批查检合格证、材质证明书和镀锌厂出具的镀锌质量证明书,有异议时,按批抽样送有资质的实验室检测。
②外观检查:型钢表面无严重锈蚀,无过度扭曲、弯折变形;电焊条包装完整,拆包抽检,焊条尾部无锈斑。
③外观检查:镀锌层覆盖完整、表面无锈斑,金具配件齐全,无砂眼。
3.4.5 开关、插座、接线盒和风扇及其附件进场检验规定:①查验合格证,实行安全认证制度的产品有安全认证标志。
②外观检查:开关、插座的面板及接线盒盒体完整、无碎裂、零件齐全,风扇无损坏,涂层完整,调速器等附件适配。
③对开关、插座的电气设备和机械性能进行现场抽检,检测规定如下:1)不同极性带电部件间的电气间隙和爬电距离不小于3mm;2)绝缘电阻值不小于5MΩ;3)用自攻锁紧螺钉或自切螺钉安装的,螺钉与软塑固定件旋合长度不小于8mm,软塑固定件在经受10次拧紧退出试验后,无松动或掉渣,螺钉及螺纹无损坏现象;4)金属间相旋合的螺钉螺母,拧紧后完全退出,反复5次仍能正常使用。
④对开关、插座、接线盒及其面板等,塑料绝缘材料阻燃性能有异议时,按批抽样送有资质的试验室检测。
3.4.6 照明灯具及附件进场验收规定:查验合格证,新兴气体放电灯具有随带技术文件。
②外观检查:灯具涂层完整,无损伤,附件齐全。
普通灯具有安全认证标志。
③对成套灯泡的绝缘电阻、内部接线等性能进行现场抽样检测。
灯具的绝缘电阻不小于2 MΩ,内部接线为铜芯绝缘电线,芯线截面积不小于0.5mm2,橡胶或聚氯乙烯(PVC)绝缘电线的绝缘层厚度不小于0.6mm。
